水泵联合试运转试验规范

合集下载

主排水泵联合试运转试验报告

主排水泵联合试运转试验报告

呼图壁县白杨沟丰源煤矿主排水泵联合试运转报告呼图壁县白杨沟丰源煤矿主排水泵联合试运转制度1、坚持每年4月份和7月份之前各进行一次主排水泵联合试运转制度,以检测矿井抗洪救灾能力。

2、联合试运转由矿机电、安全、通风、总调共同组织实施,单位由分管领导组织落实,技术、运转人员参与实施。

3、每年进行联合试运转前,单位必须组织人力物力将水仓清理完毕,矿有关部门验收认可。

4、水泵及起动设施保持完好状态。

5、每台水泵要求能在10分钟内起动完毕,除检修水泵外,其它水泵能全部起动起来。

此时,要求排水设施无泄漏,水管无破裂,闸阀无失灵,排水正常为合格。

6、排水各数据记录,试验人员应签字认可。

7、单位写出试验报告,报送矿有关部门存档。

8、每年检修主排水泵配件由单位在年初报送配件计划,矿供应部门必须提前前购足水泵配件。

主排水泵联合试运转实验报告根据《煤矿安全规程》第二百七十八条的有关规定,矿井必须有工作水泵、备用水泵、检修水泵。

水泵的工作能力,应当能在20小时内排出矿井24小时的正常涌水量。

备用水泵的能力,应当不小于工作水泵能力的70%。

工作和备用水泵的总能力,应当能在20小时内排出矿井24小时的最大涌出量。

结合我矿的实际情况,在每年地标积雪融化和夏季雨季来临之际,对我矿井排水系统的排水能力应进行一次联合试运转试验。

一、矿井主排水系统状况:我矿井底中央水泵房承担着井下的涌水排至地面的任务。

泵房排水系统状况如下:1、我矿井下主要排水设备选用D155-30×7型矿用离心式水泵3台,流量155m3/h,扬程210m,配用电动机功率160kW。

正常涌水时一台工作,最大涌水时两台工作,一台检修。

2、两趟排水管路沿副斜井井筒敷设,吸水管、排水管均选用Ф168×4mm无缝钢管。

水泵、排水管与设计选型相同。

3、水泵房标高+1500m,根据《生产地质报告》及现场情况调查,矿井正常涌水量为62.5m3/h,最大涌水量100 m3/h。

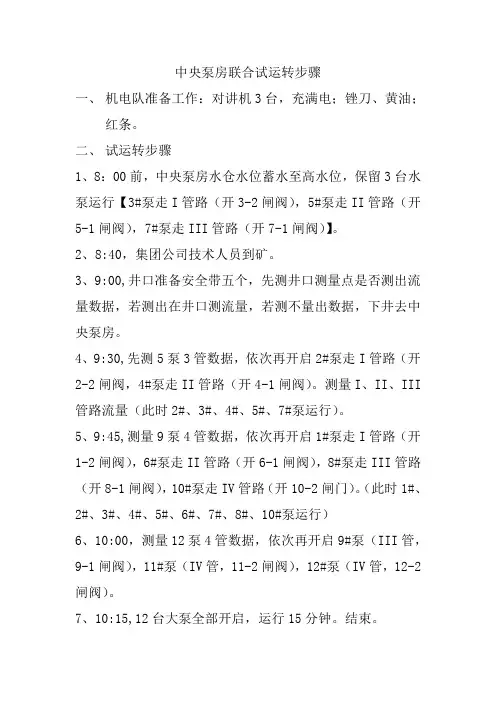

水泵联合试运转步骤

水泵联合试运转步骤

中央泵房联合试运转步骤一、机电队准备工作:对讲机3台,充满电;锉刀、黄油;红条。

二、试运转步骤1、8:00前,中央泵房水仓水位蓄水至高水位,保留3台水泵运行【3#泵走I管路(开3-2闸阀),5#泵走II管路(开5-1闸阀),7#泵走III管路(开7-1闸阀)】。

2、8:40,集团公司技术人员到矿。

3、9:00,井口准备安全带五个,先测井口测量点是否测出流量数据,若测出在井口测流量,若测不量出数据,下井去中央泵房。

4、9:30,先测5泵3管数据,依次再开启2#泵走I管路(开2-2闸阀,4#泵走II管路(开4-1闸阀)。

测量I、II、III 管路流量(此时2#、3#、4#、5#、7#泵运行)。

5、9:45,测量9泵4管数据,依次再开启1#泵走I管路(开1-2闸阀),6#泵走II管路(开6-1闸阀),8#泵走III管路(开8-1闸阀),10#泵走IV管路(开10-2闸门)。

(此时1#、2#、3#、4#、5#、6#、7#、8#、10#泵运行)6、10:00,测量12泵4管数据,依次再开启9#泵(III管,9-1闸阀),11#泵(IV管,11-2闸阀),12#泵(IV管,12-2闸阀)。

7、10:15,12台大泵全部开启,运行15分钟。

结束。

风井底泵房水泵试运转步骤一、运输一队准备工作1、中央轨道变电所有专人值班;2、12采区变电所有专职电工值班;3、风井底泵房准备锉刀、黄油。

二、试运转步骤1、10:00前水仓水位蓄至高水位。

2、9:00,运输一队留两人在中央泵房拿仪器设备。

3、10:30,集团公司技术中心人员去风井底泵房。

4、11:10,相关人员达到风井底泵房。

5、11:15,试运转开始,先测试2泵1管数据,依次开启1#、2#泵(I管路)。

6、11:30,测试4泵2管数据,再开启4#、5#泵(II管)。

7、11:45,测试6泵2管数据,运行15分钟,结束。

水泵联合运转试验安全技术措施

水泵联合运转试验安全技术措施

水泵联合运转试验安全技术措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-水泵联合运转试验安全技术措施根据《煤矿安全规程》第281条的规定和集团公司的要求精神,矿井定于5月15日上午9时对主排水泵进行联合试运转,为保证该工作的顺利进行,特制定如下安全技术措施。

一、组织措施项目负责人:周绍全安全负责人:田新奇技术负责人:测试中心人员二、联合试运转的目的1、测试主排水泵的总排水量,各单台泵的排水量、效率、单耗等。

2、检验主排水管道的排水能力。

3、检验供电、启动设备的性能状况。

4、对主排水泵司机进行实际考核。

三、联合试运转前的准备工作1、机电车间应在5月15日(提前一天)前对主排水泵、高压配电装置、输电线路、主排水管道、各部管件、闸阀等做详细认真的检查和维修,并做好检查和维修记录。

2、主排水设备包括电器设备必须台台完好,随时能投入运行。

3、机电科应提前通知调度室,水泵联合试运转时间定于综采面检修时间,若联合试运转未结束,综采面不得生产。

避开矿井运行最大负荷,由调度室统一指挥。

4、主泵房内应配齐专用维修工具。

四、联合试运行的步骤1、零点班主水泵司机应对每台水泵做如下详细检查并做好记录,发现问题及时向车间领导汇报。

(1)、检查对轮间隙,进行盘车实验,看其是否灵活。

(2)、检查轴承润滑油量和填料压盖压紧程度是否适当。

(3)、各部螺栓是否连接牢靠。

(4)、排水闸阀是否在关闭状态。

(5)、真空表、压力表指针是否在零位。

(6)、水泵启动按钮是否灵敏、可靠。

2、14日四点班和15日零点班尽量少开泵,保证水仓有足够的联合排水试验用水,若遇到特殊情况除外。

3、上午9:00联合试运行正式开始。

4、水泵司机操作真空射流泵,当真空表指针为-0.06MP以上时,启动排水泵,当压力表指针为2-3MP时,水泵司机渐渐打开闸阀,使排水正常。

5、分别单独开1#-3#泵做单台水泵排水及效能测试。

6、做联合试运行:主水泵运行顺序为1#泵至3#泵依次运行,当1#泵正常排水5分钟后,再开启2#泵,做2泵单管道测试;间隔同样时间开启3#泵,再做3泵双管道测试。

水泵联合试运转方案及安全技术措施

水泵联合试运转方案及安全技术措施

水泵联合试运转方案及安全技术措施清晨的阳光透过窗帘的缝隙,洒在我的办公桌上,又是一个忙碌的日子。

今天,我要写一份水泵联合试运转方案及安全技术措施。

这个任务对我来说,已经轻车熟路了。

一、方案背景最近,公司接到了一个大型工程项目,需要用到多台水泵进行联合试运转。

为了保证工程顺利进行,确保水泵的正常工作,我们需要制定一份详细的方案。

二、方案目标1.确保水泵联合试运转过程中,设备安全、稳定、高效运行。

2.降低试运转过程中的故障率,提高设备使用寿命。

3.确保试运转过程中,操作人员的安全。

三、方案内容1.水泵选型及参数(1)型号:XBD5-20(2)流量:20m³/h(3)扬程:50m(4)功率:4kw2.水泵安装(1)安装位置:根据工程需求,选择合适的位置进行安装。

(2)安装方式:采用固定式安装,确保水泵稳定运行。

(3)管道连接:采用无缝钢管,确保管道连接牢固、密封。

3.水泵试运转(1)试运转前准备:检查水泵及管道安装是否到位,确认无误后进行试运转。

(2)试运转步骤:a.启动水泵,观察水泵运行是否平稳,有无异常声音。

b.检查管道压力,确认水泵扬程是否达到设计要求。

c.检查水泵流量,确认水泵流量是否满足工程需求。

d.检查水泵运行温度,确保水泵在正常工作范围内。

e.检查水泵及管道密封情况,确保无泄漏。

4.安全技术措施(1)操作人员培训:对操作人员进行专业培训,确保操作人员熟悉水泵操作流程及安全注意事项。

(2)安全防护:在水泵周围设置防护栏杆,防止人员误入。

(3)紧急停车:在操作台设置紧急停车按钮,遇到紧急情况时,立即停车。

(4)巡回检查:定期对水泵进行巡回检查,发现问题及时处理。

(5)应急预案:制定应急预案,确保在突发情况下,能够迅速应对。

四、方案实施1.成立水泵联合试运转小组,明确分工,确保方案顺利实施。

2.按照方案内容,逐步进行水泵安装、试运转及安全技术措施落实。

3.在试运转过程中,发现问题及时调整,确保设备正常运行。

水泵联合运行排水试验方案

水泵联合运行排水试验方案

水泵联合运行排水试验方案根据《煤矿安全规程》第281条规定:水泵、水管、闸阀、排水用的配电设备和供电线路,必须经常检查和维护。

在每年雨季之前,必须全面检修一次,并进行联合排水试验,发现问题及时处理。

水仓、沉淀池和水沟的淤泥应及时清理,每年雨季前必须清理一次。

为了应付意外情况下能够满足排水要求,校验一矿各中央泵房供电排水能力,提高安全防范意识,保证一矿矿井的安全及正常生产,冬瓜凹根据各级领导的安排,对-1460水平主排水泵进行一次联合运行排水试验,现就本次水泵联合运行排水试验制定联合排水方案及相应的安全措施与实施细则,妥否,请各级领导批示。

附:一、1460米平主排水管流量校验二、1460米及地面开关电缆电流校验三、水泵联合运行方案四、安全措施五、人员安排细则六、紧急预案七、相关单位工作安排一、1460米米水平主排水管流量校验。

1、1460米水平主排水管路允许最大流量计算(1)主排水管:Ф200×7一趟,Ф200×10一趟,Ф377单趟最大流量:Q max=(de÷0.0188)2×V P=800m3/hV P=2.2m/s总排水量:800×2=1600m3/h(2)水泵采用D155-30×5,五台;200D43×7,壹台;150D30×10,壹台;200D43单台流量288m3/h;150D30单台流量155m3/h。

根据排水管路及水泵在工况点工作参数,允许启动泵的台数I=Q总÷Q=6.94台。

2、1530米水平主排水管允许最大流量计算(1)主排水管Ф426×12,一趟;排水量:Q=1120m3/h(2)水泵采用D450-60×5,3台,单台额定流量:450m3/h根据排水管路及水泵在工况点工作参数,允许启动的台数I=Q总÷Q=2.4台。

二、1460米、1460米水平及地面、开关、电缆电流校验。

水泵联合试运转方案及安全技术措施

水泵联合试运转方案及安全技术措施

电源及控制系统的检查
试运转前的安全培训
检查电源是否稳定,控制系统是否正常, 确保试运转过程中的安全。
对参与试运转的人员进行安全培训,明确 操作规程和注意事项。
试运转流程
启动前的检查
确认水泵周围无人或障 碍物,关闭进出口阀门 ,打开排气阀排尽空气

启动水泵
按照操作规程启动水泵 ,观察泵的转动是否平 稳,无异常声音或振动
水泵联合试运转方案及安全 技术措施
汇报人:文小库 2023-12-25
目录
• 引言 • 水泵联合试运转方案 • 安全技术措施 • 试运转效果评估 • 结论与建议
01
引言
目的和背景
• 水泵联合试运转是确保水泵在正 常工作时能够达到设计要求的重 要环节。本方案旨在提供一套完 整的水泵联合试运转方案,以确 保试运转过程的安全和技术措施 的完备。
定期演练
定期组织应急演练,提高员工 应对突发事件的能力和自救互
救意识。
安全培训与教育
安全知识培训
定期开展安全知识培训,使员工了解 水泵联合试运转的安全要求和操作规 程。
操作技能培训
针对不同岗位的员工,开展相应的操 作技能培训,提高员工的操作水平和 安全意识。
案例分析教育
通过分析典型事故案例,让员工了解 事故原因和后果,增强员工的安全意 识。
02
试运转过程中,安全技术措施得到有效执行,未发 生任何安全事故。
03
本次试运转为后续生产运行提供了可靠的技术保障 ,为企业的稳定发展奠定了基础。
建议与展望
建议在今后的设备维护中,定期对水泵进行性能检测和保养,确保设备 长期稳定运行。
针对本次试运转中暴露出的问题,应加强技术研发和改进,提高设备性 能和效率。

主排水泵系统联合试运转措施

主排水泵系统联合试运转措施

主排水泵系统联合试运转措施1. 引言主排水泵系统是工业生产过程中重要的设备,用于排除生产环境中的污水和废水。

为了确保主排水泵系统的正常运行和高效工作,需要进行联合试运转。

本文档将介绍主排水泵系统联合试运转的具体措施和步骤,以确保系统的安全可靠性。

2. 联合试运转步骤2.1 准备工作在进行主排水泵系统联合试运转之前,需要完成以下准备工作:•确认主排水泵系统的设备清单,包括主排水泵、控制系统、管道和阀门等设备。

确保所有设备的安装和调试已经完成。

•检查主排水泵系统的供电和接地情况,确保电源稳定且符合相关标准。

•检查主排水泵系统的联锁和保护装置是否正常工作,如过载保护、电流保护和温度保护等。

•确保操作人员熟悉主排水泵系统的运行原理、操作流程和紧急停机措施。

2.2 联合试运转步骤主排水泵系统联合试运转的具体步骤如下:1.首先,关闭所有主排水泵系统的阀门,并确保阀门处于关闭状态。

2.启动主排水泵系统的电源,并检查电流和电压是否正常。

3.逐个启动主排水泵,并观察泵的运行状态和转速。

4.检查主排水泵系统的管道是否存在漏水和堵塞现象。

如果存在问题,及时修复。

5.调整主排水泵系统的运行参数,如流量、压力和水位等。

根据实际情况进行调整,确保系统的稳定运行。

6.进行主排水泵系统的联合试运转。

逐个打开主排水泵系统的阀门,观察系统的运行情况。

如果有异常情况或故障,立即停机检修。

7.在联合试运转过程中,及时记录主排水泵系统的运行参数和故障情况,以便后续分析和处理。

8.完成联合试运转后,逐个关闭主排水泵系统的阀门,停止电源供应,并进行系统的清洗和保养。

3. 安全注意事项在进行主排水泵系统联合试运转时,需要注意以下安全事项:•确保操作人员佩戴个人防护装备,如安全帽、防护眼镜和防护手套等。

•遵守电气安全操作规程,确保操作人员对主排水泵系统的电气设备有足够的了解和操作能力。

•在试运转过程中,严禁随意触摸设备和操作按钮,以防意外伤害和设备损坏。

煤矿水泵联合试运转报告改

煤矿水泵联合试运转报告改

煤矿水泵联合试运转报告改一、引言水泵是煤矿运行中必不可少的设备之一,其主要用于输送水源、提供供水功能。

水泵的正常运行对于煤矿生产的稳定和正常进行起着至关重要的作用。

为了确保水泵的正常运行和提高其运行效率,我们进行了煤矿水泵联合试运转。

二、试验目的1.测试不同型号和规格的水泵在同一条件下的性能和运行稳定性。

2.检验水泵运行过程中是否产生过多的噪音和振动。

3.测试水泵运行过程中的温度变化情况,以确定其是否在正常范围内。

4.检测水泵的水压力和流量,以评估其在实际工作条件下的适用性。

三、试验方法1.选择不同型号和规格的水泵进行试验,包括离心泵、排污泵和深井水泵等。

2.保持试验条件一致,包括供水温度、供水压力和输送介质等。

3.运行水泵,并记录其运行参数,包括电流、转速、振动、噪音等。

4.测试水泵的水压力和流量,用数据记录仪记录数据,以评估其运行情况。

5.检测水泵外壳的温度变化情况,以确保其在正常工作温度范围内。

四、试验结果和分析1.水泵的性能和运行稳定性:通过测试不同型号和规格的水泵,在相同的工作条件下运行,发现其性能和运行稳定性有所差异。

离心泵的流量大,但噪音较大;排污泵的流量和噪音适中;深井水泵的噪音较小,但流量较小。

根据实际需求,可以根据不同场合选择不同的水泵型号。

2.水泵的噪音和振动情况:水泵的噪音和振动主要与设备的质量和结构有关。

试验中发现,离心泵产生的噪音和振动较大,需要采取一些措施来降低其噪音和振动水平;排污泵和深井水泵产生的噪音和振动较小,运行稳定。

3.水泵的温度变化情况:水泵的温度变化与运行过程中的能量转化和热量损失有关。

试验结果显示,水泵的外壳温度在正常工作温度范围内。

需要注意的是,长时间高温运行可能对水泵的正常工作造成不良影响,需要定期检查和维护。

4.水泵的水压力和流量:试验中记录了水泵的水压力和流量数据,用于评估不同型号和规格的水泵在实际工作条件下的适用性。

根据试验结果,选择合适的水泵可以满足实际的工作需求,提高工作效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泵联合试运转试验规范
华润天能徐州煤电有限公司
二〇一四年
水泵联合试运转技术规范
一、试验规范及技术要求
1、试验目的及要求:
为使矿井安全度汛,提高矿井抗灾能力。

根据《煤矿安全规程》第二百八十一条:“水泵、管路、闸阀、排水用的配电设备和输电线路,必须经常检查和维护。

在每年雨季以前,必须全面检修一次,并对全部工作水泵和备用水泵进行一次联合排水试验,发现问题,及时处理。

水仓、沉淀池和水沟中的淤泥,应及时清理,每年雨季前必须清理一次”的规定。

进行水泵联合试运转,确保主排水设备、管路和供电系统均处于完好状态。

2、矿井排水系统基本参数:
1)、涌水量
⑴矿井正常涌水量: m3/h
⑵最大涌水量: m3/h
⑶矿井实际总涌水量: m3/h
2)、电缆:
⑴井筒电源电缆型号:Ⅰ回路:
Ⅱ回路:
电缆载流量: A
⑵水泵电缆型号:
电缆截面为: mm2长度: m 数量:根
电缆载流量: A
3)、水泵技术特征:
水泵技术特征表
泵房名称:年月日
4)、各泵房技术特征:
各泵房技术特征表
二、试验步骤
1、试验前对矿井排水系统进行全面检查1、联合试运转前,设备必须处于完好状态。

2、各水平通调度室的电话必须畅通。

3、提前清理好水仓。

4、各水平水仓提前储好水。

5、准备好试验所需材料和工具,人员按时到达各水平,服从统一指挥。

6、开泵前司机和维护员检查各部螺丝有无松动,联轴器间隙是否合乎规定。

7、润滑油的质量是否合乎要求,油量是否适当。

8、检查吸水管路是否正常,吸水小井是否有杂物。

9、检查各种仪表指针是否指在零位,真空表和压力表上的旋钮要关闭。

10、检查各闸阀是否灵活。

11、填料松紧适当。

12、维护员应检查水泵的高压开关柜、电抗器、启动器操作机构是否灵活,指示灯的指示是否正常,电源电压应为5700~6600伏之间。

13、二次回路中各种保护继电器动作是否正常。

14、检查电动机的周围环境是否清洁。

15、检查电动机外壳的接地线是否良好。

16、分别对各水平水泵盘车2-3转,检查水泵转动部分是否正常。

17、分别对各水平各趟管路及闸阀仔细检查,确保各水泵各用一趟排水管路。

18、检查无误后,施工总负责人向调度室汇报,由调度室通知绞
车房、抽风机房、压风机房、地面变电所等场所司机或值班员做好应
急送电准备,并通知井下各工区停止皮带运输设备等大功率设备;可以停止运转的设备暂时停止运转。

机电科安排两名维护员在抽风机房值班;一名科领导和一名维护员在地面变电所值班,以防变电所在起动大泵时高压掉电。

如果掉电,必须立即先对变电所送电,再对抽风
机送电。

2、试验程序
1、一切准备工作完成后,记好时间通知水泵司机,按措施要求依次启动各泵房水泵,做好相应记录。

2、各水平水泵启动时,必须错开启动时间,依次启动。

3、地面变电所人员,随时观察高压电流情况,作好记录。

4、试验记录表格。

水泵运行时所测数据表
三、试验报告结论
1、结论
通过对各泵房排水泵联合试运转,表明各台水泵都能正常启动,
运行中未出现异常情况,运行状况良好。

在水泵启动以后,-440变电所、东三采区变电所以及地面35KV变电所供电系统均正常,符合«规定»的要求。

2、结论表格
结论表格。
