改造工程拆除施工方案

改造工程拆除施工方案

改造工程拆除施工方案改造工程拆除施工方案是在建筑改造过程中必不可少的环节,它涉及到拆除工作的安全、效率和合理性等方面。

本文将从拆除工程前的准备工作、拆除流程、安全措施等方面综合阐述改造工程拆除施工方案的重要性和关键要点。

一、拆除工程前的准备工作1.1 确定拆除范围在制定拆除施工方案之前,首先需要明确拆除的范围,包括拆除的建筑结构、设备设施等,确保拆除范围清晰明了。

1.2 调查勘察在拆除前需进行调查勘察工作,了解建筑结构、材料、建筑年代等情况,以便制定合理的拆除方案。

二、拆除流程2.1 拆除顺序根据建筑结构的特点和需求,确定拆除的顺序,通常是从上往下逐层拆除,保证拆除过程稳定有序。

2.2 施工方法选择适合的机械设备和工具,采取适当的拆除方法,确保拆除工作高效、安全。

三、安全措施3.1 安全防护在拆除施工过程中需设置安全警示标志,保障施工人员和周围环境的安全。

3.2 排除风险在拆除过程中及时发现并排除安全隐患,保障施工过程的安全。

四、清场整理4.1 废料处理对于拆除产生的废料和垃圾,需要进行分类处理,合理回收利用,减少对环境的影响。

4.2 场地清理拆除施工完成后需对场地进行整理清理,确保场地干净整洁,为后续工程做好准备。

五、总结与展望改造工程拆除施工方案的制定对于工程的顺利进行至关重要,只有制定合理的拆除方案、严格执行安全措施,才能确保施工过程的顺利进行,同时也要注重对于环境的保护和资源的合理利用。

在未来的建筑改造工程中,应该不断总结经验,完善拆除施工方案,提高工程的质量和效率,使改造工程能够更好地服务于社会发展的需要。

拆除改造工程施工方案范本

拆除改造工程施工方案范本

拆除改造工程施工方案范本第一部分项目概况1.1 项目名称:某某拆除改造工程施工1.2 项目地点:某某市某某区某某街道1.3 项目规模:拆除某某建筑并进行改造重建1.4 项目背景:该建筑已经老化严重,存在安全隐患,需要进行拆除和改造工程第二部分施工前准备2.1 项目准备:施工前需要准备资料、设备、人员等方面的工作2.2 勘察:对拆除和改造的建筑进行详细勘察,了解建筑结构、材料等情况2.3 立项:完成相关手续,取得施工许可证和相关批文2.4 方案设计:对拆除和改造的具体方案进行设计,包括拆除流程、改造方案等第三部分施工流程3.1 拆除工程:(1)防护措施:在拆除前,需要设置好周边的安全警示标志,确保周边人员和车辆安全。

(2)拆除方案:根据设计方案,采用爆破或者机械拆除方式对建筑进行拆除。

(3)清理:对拆除出的建筑材料、垃圾进行清理,并进行分类处理。

3.2 改造工程:(1)结构加固:对原有建筑的结构进行加固处理,确保建筑的安全性。

(2)改造设计:根据设计方案,进行建筑的重新布局、设备安装等工作。

3.3 施工顺序:(1)拆除工程完成后,进行土地平整和地基处理。

(2)进行新建结构的施工。

(3)进行装修泥工和设备安装。

(4)进行最后检查和验收。

第四部分安全保障4.1 安全措施:施工过程中需严格遵守相关安全规定,设置安全警示标志、设备等,确保施工场地的安全。

4.2 安全培训:对施工人员进行安全培训,提高其安全意识和自我保护能力。

4.3 环境保护:在施工过程中,严禁乱倾倒垃圾等行为,保护周边环境。

第五部分资金与材料5.1 资金保障:施工过程中需确保施工资金的充足,按期支付劳务报酬和材料采购费用。

5.2 材料保障:施工中需确保材料的质量和供应的及时性。

第六部分竣工验收6.1 竣工验收:在改造工程完成后,需要进行竣工验收,确保工程质量达到规定标准。

6.2 安全保障:验收时需重点检查建筑结构的安全性,确保改造后的建筑符合国家相关标准。

房屋拆除工程施工方案(3篇)

房屋拆除工程施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX房屋拆除工程2. 项目地点:XX市XX区XX街道3. 拆除对象:老旧房屋、危房、违章建筑等4. 拆除面积:约5000平方米5. 拆除时间:2023年4月1日至2023年6月30日6. 施工单位:XX拆除工程有限公司7. 监理单位:XX建筑工程监理有限公司二、工程目标1. 按时完成拆除工程,确保拆除质量。

2. 保障拆除过程中人员安全,减少对周边环境的影响。

3. 合理利用拆除材料,降低工程成本。

三、施工准备1. 组织准备:- 成立项目领导小组,负责工程的全面管理。

- 成立技术小组,负责施工方案的编制和实施。

- 成立安全小组,负责施工现场的安全监督。

2. 人员准备:- 组织施工人员进行专业培训,提高施工技能和安全意识。

- 指定项目负责人,负责现场施工的全面管理。

3. 材料准备:- 准备足够的拆除工具和设备,如电锯、切割机、破碎机等。

- 准备安全防护用品,如安全帽、安全带、防护眼镜等。

4. 设备准备:- 检查设备性能,确保设备完好。

- 准备应急预案,应对突发情况。

四、施工工艺1. 拆除顺序:- 按照先上后下、先外后内的原则进行拆除。

- 首先拆除屋顶,然后拆除墙体,最后拆除基础。

2. 拆除方法:- 墙体拆除:采用液压破碎机进行破碎,然后人工清理。

- 屋顶拆除:采用切割机进行切割,然后人工清理。

- 基础拆除:采用挖掘机进行挖掘,然后人工清理。

3. 安全措施:- 设置警戒线,防止无关人员进入施工现场。

- 设置安全警示标志,提醒施工人员注意安全。

- 配备安全员,负责现场安全监督。

五、施工进度计划1. 第一阶段(2023年4月1日至2023年4月15日):完成拆除工程的准备工作,包括人员、材料、设备的准备。

2. 第二阶段(2023年4月16日至2023年5月15日):完成拆除工程的主体拆除工作。

3. 第三阶段(2023年5月16日至2023年5月31日):完成拆除工程的清理工作。

拆改施工方案(3篇)

拆改施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,许多老旧建筑已无法满足现代居住、办公等需求。

为了改善城市面貌,提高居住品质,我公司承接了一项老旧建筑拆除及改造工程。

为确保施工顺利进行,现将施工方案如下:二、工程概况1. 项目名称:XX小区老旧建筑拆除及改造工程2. 项目地点:XX市XX区XX街道3. 拆除范围:拆除老旧建筑共10栋,建筑面积共计20000平方米。

4. 改造范围:新建住宅楼、商业楼、停车场等配套设施。

5. 施工工期:预计6个月。

三、施工组织机构1. 施工项目经理:负责整个项目的施工组织、协调、监督和管理工作。

2. 施工技术负责人:负责施工方案编制、技术指导、施工质量控制等工作。

3. 施工安全负责人:负责施工过程中的安全管理工作。

4. 施工质量负责人:负责施工过程中的质量管理工作。

5. 施工进度负责人:负责施工进度管理工作。

四、施工方案1. 拆除方案(1)拆除顺序:先拆除老旧建筑周边的附属设施,如绿化、管线等,然后逐步拆除建筑主体。

(2)拆除方法:采用机械拆除和人工拆除相结合的方式。

机械拆除主要采用挖掘机、破碎锤等设备;人工拆除主要针对一些难以机械拆除的部位。

(3)拆除安全措施:拆除过程中,设置安全警戒线,确保施工人员、过往行人和车辆的安全;拆除现场配备消防器材,确保消防安全;拆除过程中,对拆除物进行分类堆放,便于后续清运。

2. 土方工程(1)土方开挖:采用挖掘机进行土方开挖,确保土方质量。

(2)土方运输:采用自卸汽车运输土方,确保运输过程中的安全。

(3)土方回填:根据设计要求,进行土方回填,确保地基稳定性。

3. 基础工程(1)基础施工:根据设计图纸,采用钢筋混凝土基础,确保基础质量。

(2)模板工程:采用钢模板,确保模板的稳定性、刚度。

(3)钢筋工程:采用热轧带肋钢筋,确保钢筋质量。

4. 主体结构工程(1)砌体工程:采用烧结多孔砖,确保砌体质量。

(2)混凝土工程:采用C25混凝土,确保混凝土质量。

拆除工程施工方案(精选5篇)

拆除工程施工方案(精选5篇)

拆除工程施工方案(精选5篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、实施方案、应急预案、活动方案、规章制度、条据文书、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work plans, work summaries, implementation plans, emergency plans, activity plans, rules and regulations, document documents, teaching materials, essay compilations, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!拆除工程施工方案(精选5篇)拆除工程施工方案【篇1】一、施工准备1全面了解拆除工程的图纸和资料。

改造 拆除工程施工方案

改造 拆除工程施工方案

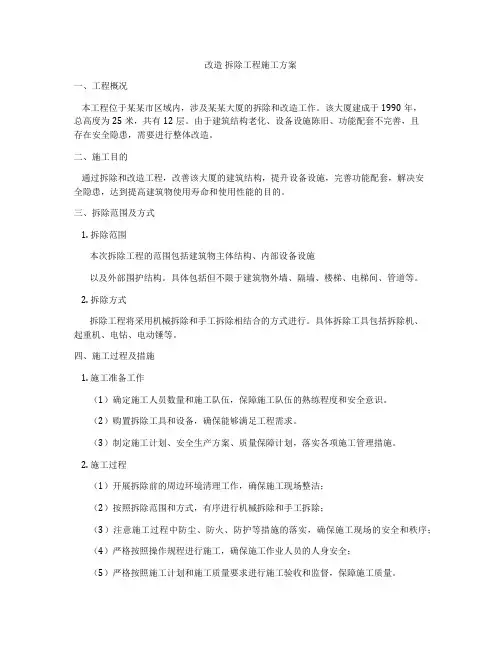

改造拆除工程施工方案一、工程概况本工程位于某某市区域内,涉及某某大厦的拆除和改造工作。

该大厦建成于1990年,总高度为25米,共有12层。

由于建筑结构老化、设备设施陈旧、功能配套不完善,且存在安全隐患,需要进行整体改造。

二、施工目的通过拆除和改造工程,改善该大厦的建筑结构,提升设备设施,完善功能配套,解决安全隐患,达到提高建筑物使用寿命和使用性能的目的。

三、拆除范围及方式1. 拆除范围本次拆除工程的范围包括建筑物主体结构、内部设备设施以及外部围护结构。

具体包括但不限于建筑物外墙、隔墙、楼梯、电梯间、管道等。

2. 拆除方式拆除工程将采用机械拆除和手工拆除相结合的方式进行。

具体拆除工具包括拆除机、起重机、电钻、电动锤等。

四、施工过程及措施1. 施工准备工作(1)确定施工人员数量和施工队伍,保障施工队伍的熟练程度和安全意识。

(2)购置拆除工具和设备,确保能够满足工程需求。

(3)制定施工计划、安全生产方案、质量保障计划,落实各项施工管理措施。

2. 施工过程(1)开展拆除前的周边环境清理工作,确保施工现场整洁;(2)按照拆除范围和方式,有序进行机械拆除和手工拆除;(3)注意施工过程中防尘、防火、防护等措施的落实,确保施工现场的安全和秩序;(4)严格按照操作规程进行施工,确保施工作业人员的人身安全;(5)严格按照施工计划和施工质量要求进行施工验收和监督,保障施工质量。

3. 安全保障措施拆除工程中,要加强对安全风险的识别和控制,加强安全教育和培训,确保施工现场的安全生产。

五、绿化与环保1. 绿化拆除后,将根据城市规划要求,对拆除区域进行绿化改造,提升城市环境品质。

2. 环保拆除工程中,要采取妥善的废弃物处理措施,确保废弃物的分类和合理处理,减少环境污染。

六、风险预防与应急措施1. 风险预防在拆除工程中,加强对潜在风险的识别和控制,采取相应的安全措施,减少事故发生的可能性。

2. 应急措施制定应急预案,建立和健全应急预案的组织体系和工作流程,及时应对突发事件,最大程度减少事故损失。

拆除改造施工方案

拆除改造施工方案

拆除改造施工方案一、施工围蔽本工程由于四周有道路和建筑物,需要将拟拆除建筑物全封闭。

施工四周围蔽采用钢管搭设排栅,计划沿拆卸范围向外延伸一米左右,严禁闲人闯入。

二、拆卸方案1、进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施。

2、拆除建筑物内所有的门窗及其它附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域。

3、在施工区域搭设4m高单排脚手架外挂石棉瓦,设置施工隔离带并留设好交通出入口。

4、在拟拆建筑物楼层放置一台除尘机,采用湿法作业,控制施工扬尘,砂石飞溅。

5、拆除时采用先上后下、先非承重结构后承重结构、先板、梁后墙、柱的原则,本次拆除采用破坏法施工,由四周向中间进行,使用液压剪、挖掘机及其配套的空压机合电锤等,对建筑物解体、推倒。

拆除物先不外运,使用挖掘机随时简单粉碎堆放在停机面下,使停机面标高逐渐升高,建筑垃圾最后由电梯井倒至地面,地面采用钩机清理,自卸车外运。

6、建筑物完全解体后,用挖掘机装车,自卸汽车外运到厂外的垃圾堆放处。

三、施工方法1、施工顺序(1)拆卸时按拆除工程施工原则与顺序人工拆卸棚内设施、管线等,非承重为护墙体用挖掘机拆除。

拆除钢筋混凝土结构及柱时,采用机械拆除,首先从上而下逐层按梁、柱有顺序地拆卸,待该顶层混凝土拆卸完后,再用氧割把钢筋割断。

(2)施工程序应从上至下,分层拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除。

(3)拆除框架结构建筑,必须按楼板、次梁、主梁、柱子的顺序进行施工。

拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。

建筑的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。

(4)拆卸至基础后,由机械进场清运余泥,至原有地面的标高点。

2、留设作业通道拆除工程的施工现场必须有作业通道。

平面运输通道宽度为1.5~2米左右,以满足运输工具通行的需要,作业通道内不得堆放杂物,要保证室内上、下通道应保持畅通。

房屋改造拆除工程施工方案

房屋改造拆除工程施工方案

房屋改造拆除工程施工方案一、项目概况本工程位于某市某区,是一处原有的老旧建筑,由于年久失修,已经无法满足新的居住和使用需求。

为了改善居住环境,提高建筑品质,委托本公司进行房屋改造和拆除工程。

二、工程内容1. 拆除原有建筑部分:包括结构拆除、墙体拆除、地面破碎等。

2. 改造新建筑结构:包括新建墙体、梁柱等结构的施工。

3. 安装新的管道、电气设施等。

4. 美化环境,增加绿化、装饰等。

三、施工方案1. 施工前准备工作:(1)开展建筑调查:对原有建筑进行详细调查,包括结构、材料、使用年限等情况。

(2)拆除范围确定:根据设计要求确定拆除范围,保证施工过程中不影响周边环境和建筑。

(3)施工图纸设计:根据设计要求进行施工图纸的设计,并按照图纸进行施工。

2. 施工组织管理:(1)人员配备:根据工程规模和要求进行合理的人员配备,包括项目经理、工程师、技术人员、施工队伍等。

(2)施工方案制定:根据项目要求和实际情况,制定合理的施工方案,确保施工进度和质量。

(3)施工任务分配:合理分配施工任务,明确责任人和任务内容,确保施工工作有序进行。

3. 施工安全管理:(1)施工前安全培训:对所有参与施工的人员进行安全培训,确保施工中的安全意识。

(2)施工现场设置警示标识:在施工现场设置警示标识,明确施工范围,提醒人员注意安全。

(3)施工过程监控:定期对施工现场进行巡查,发现问题及时处理,确保施工安全。

4. 施工技术管理:(1)材料采购:根据设计需求和建筑材料要求,采购合格的建筑材料。

(2)施工工艺控制:按照施工图纸和工艺要求进行施工,确保施工质量。

(3)施工质量检验:对施工过程中的关键节点进行质量检验,及时发现问题并处理。

5. 施工进度管理:(1)制定施工进度计划:根据工程量和施工要求,制定合理的施工进度计划。

(2)施工进度监控:对施工进度进行实时监控,及时调整施工计划以确保施工进度。

(3)滞后处理:对于施工中出现的滞后情况,及时采取措施加快施工进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一.施工准备1.工程概况本工程北京市亦庄后援中心4#楼结构加固工程项目,位于北京市经济技术开发区经海三路137号,地上五层、局部六层,改造后使用功能为数据机房,整体标高为24.6m,层高:首层为4.75m、二至四层为4.2m、五层为4.25m、局部六层层高为3.3m。

根据加固需要进行拆除,原楼层框架柱包刚加固位置,框架柱四周相邻的地面(钢筋混凝土垫层加面层豆石混凝土)拆除;局部加固框架柱边防碍的二次结构墙体(混合结构)拆除;框架柱装修粉刷层铲除;加固框架柱角钢穿楼层板洞口拆除;加固框架柱妨碍的临边雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;加固框架柱出屋面保温层找坡保护层防水拆除. 防碍顶板下粘贴碳纤维布施工相关拆除,原楼层板下面雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;吊杆吊件拆除打磨与楼板平;打磨和修补找平原楼板下混凝土面;楼板开洞封堵; 原局部板面下粉刷层铲除清理. 防碍楼层框架梁粘钢加固位置相关拆除,局部加固框架梁下边防碍的二次结构墙体(混合结构)拆除,拆除范围满足梁加固施工; 加固框架梁下妨碍的临边雨水管中央空调系统管线,消防系统管线,电线桥架拆除;加固框架梁五层楼板上粘钢加固位置屋面保温层找坡保护层防水拆除.组合楼板位置4-6/C-D 轴相关楼梯拆除后组合楼板施工,由于施工地点的特殊性,拆除为保证施工安全、降低施工噪声、减少粉尘污染,最大程度保施工区内环境不受影响,同时确保施工区内的正常生活要求。

我公司经研究决定拟采取机械化拆除为主,并由人工配合进行拆除。

工程具体组织与实施如下:2、施工前准备2.1甲方责任2.1.1向乙方进行详细的书面技术交底及安全交底,切断或封堵通往拆除区域内的一切水、电、通讯线路及管道。

2.1.2在乙方进场前,由甲方对现场进行清理,撤出甲方所需的设备及物资,乙方进场后,甲方非直接人员不得进入现场,以防安全事故发生。

2.1.3开工前,协助办理有关城建、市容、环卫、交通等开工手续并指派代表常驻现场,配合乙方拆除施工。

2.1.4提供现场施工用电及降尘用水,并做好相关类的安全警示与通知。

2.2乙方责任2.2.1组织有关技术人员分析研究,认真编制切实可行的“施工方案”,用以指导整个工艺流程,保证安全施工。

2.2.2成立现场拆除项目部,根据现场情况及工程安排,合理组织各机械及人员等进行施工作业。

2.2.3开工前,参加工程的施工人员认真接受甲方对拆除区域内的安全及技术交底,组织工长、安全员及施工人员熟悉和掌握施工范围及结构特点,要有严格的安全和施工工艺交底。

2.2.4拆除时积极采取降尘措施,且保证施工现场低噪声及低粉尘施工,确保现场正常施工及人员正常的作息要求。

二施工组织实施1项目部组织机构三、施工布置1、技术准备1)接到图纸及施工方案后,各级技术人员、施工员要认真熟悉图纸及方案,技术部门负责组织图纸会审,发现问题及时提出;2)编制施工组织设计和复杂的分项工程施工方案,做好技术交底和安全交底;3)根据工程进度积极协助现场管理,安排人员及机具进场。

2、人员及机具准备项目经理:李燕红技术负责;康连金生产负责人:郭其军专职安全员:边振军现场拆除工人:20人3、施工总体目标1)工程质量目标:严格执行施工验收规范,贯彻ISO9002标准,按公司的质量保证手册及程序文件进行科学管理、精心施工,加强对施工过程的控制,确保各分项工程一次验收合格率100%,优良率不低于90%。

2)施工安全目标:对职工要加强教育,提高职工的安全意识,加大安全防护的投入,做到设施安全,安全检查及时,安全制度完善,奖罚制度明确,负伤频率控制在0.1‰以内,杜绝伤亡事故的发生。

4、施工进度计划:4.1施工进度计划(见总施工计划进度表)4.2工期保证措施及体系4.2.1工期保证措施:为确保施工工期的实现,特制定如下措施:(1)编制切实可的施工准备计划,科学、合理安排组织施工工序,对准备工作建立严格的责任制和检查制度,做到有计划、有分工、有布置、有检查、各分部分项工程必须按计划完成。

(2)公司全力保证优先安排人力、物力,确保施工进度需求,使之能按计划完成。

(3)严格各工序工程质量的监控,确保各工序一次成活,避免返工,用高质量保证施工进度。

(4)推动全面计划管理,采用网络计划跟踪技术和动态管理的方法,坚持日计、周计平衡,定期召开生产计划调度会,以保证施工计划的实施。

(5)精心组织、指挥得力,加强施工现场的控制与协调工作,超前预测,并及时解决好施工过程中可能发生劳动力、机具、设备、工序交接、材料和资金等方面的矛盾,使施工过程紧张有序、有条不紊地均衡生产。

(6)根据总施工进度计划的要求,制定详细的天计划、周计划。

加强计划的科学性、严肃性,在编制天、周计划时要考虑各种不利因素的影响,以保证计划的有效性、可行性,一旦发现天计划与总进度计划相比有滞后现象时,要及时调整,采取相应的补救措施,制定可行的计划,以保证总的进度计划实现。

(7)为保证计划目标的实现,各部门必须密切配合,协调一致,材料、设备的供应,劳动力的调配,专业队伍的配合等。

(8)项目部施工班组必须严格按施工程序,施工规范的要求组织施工,各工序必须执行三工序制度,防止出现不合格工序造成返工现象,各阶段施工过程中,合理划分施工流水段,形成流水施工,确保工程施工的连续性。

(9)为保证本工程连续施工,各类节假日均不放假休息,保证工期内每天不虚度,严格执行考勤制度。

四、主要范围要求1,拆除范围1)、根据现场的实际特点及拟拆除的结构特点,为保证不对保留结构造成损坏,本次拆除时,对不需拆除的结构交接部位改由人工进行拆除。

2).本次改造拆除其中二部楼梯,加固框柱周边部位的填充墙及框柱装修面层,局部梁板加固装修面层的拆除,室内大面积地面拆除,屋面局部防水拆除,临柱边1500mm范围内外墙拆除,砼柱地下抹灰拆除拆除原钢屋架做楼板临时支撑,梁下墙拆除1200mm范围。

2、拆除的施工要求1)拆除工程的施工顺序:整体拆除按先上后下、水平铺开拆除顺序,拆除前的准备→局部梁、板、柱加固位置装修面层的拆除及妨碍的设备管线拆除→室内钢筋混凝土地面拆除→柱包钢加固角钢穿楼层板开洞拆除→屋面局部屋面保温、找坡、找平、防水拆除→临柱边范围内墙拆除,→组合楼板拆除位置钢筋混凝土拆除2)在拆除工作开始前,将建筑物进行封闭围挡,并派专人在出入口进行值班,严禁无关人员进入施工现场。

四周门窗进行封闭。

3)拆除时间安排:拆除时间尽量安排在休息日,中午午休时和晚上停止拆除施工。

在中午和晚上适当安排工人进行拆除物的清理工作。

4)拆除工作的降噪、降尘措施:拆除时采用隔音材料将外门窗进行密闭,拆除前对拆除物事先进行洒水湿润,拆除工程要使用专业工具进行拆除,不得狠敲猛砸。

拆除施工时尽量采用噪音小或无噪音的施工工具进行施工,教育施工人员在施工时不要大声喧哗。

拆除施工时要先润湿墙面、地面、顶棚后进行拆除。

5)拆除时要注意保护原有建筑物结构不被破坏,原有需保留的物材用木板或搭设保护棚进行保护。

对易损物材先将其卸下专门存放保存。

6)拆除过程中如发现原结构有质量问题及有不明管线及时向甲方及监理设计等单位汇报。

五.拆除施工方案1、设备、管线的拆除首先与建设单位和监理单位进行现场仔细勘查和交接,摸清原有管线布局,原有设备的性能和具体需要拆除的水电管线、设备等,作好书面交底记录。

取得拆除工作的第一手资料。

这样才能做到有备无患,准确的掌握好哪些地方该拆,哪些地方不该拆,哪些地方先拆,哪些地方后拆。

既能减少工程投入,又能保证工程进度。

在此项工程拆除过程中,由项目总工和专业操作人员负责,并由专业安全员负责施工现场的安全管理工作。

在拆除工作开始前先将设备、电气、水暖等与外界联系的地方和可能影响拆除工作安全的所有接口关闭或切断,搭设好拆除施工用的脚手架平台。

再将各种设备、管线等接头和连接处用专业工具先拆开。

在对吊顶内的管线拆除时,先将顶棚面层拆除后进行设备、管线拆除,最后进行墙面、地面的拆除。

水电拆除工作要遵循自上而下和先外面后里面的拆除原则。

拆除前,要由专业技术人员进行交底;拆除时,要派专业技术人员现场指导,专业技术工人进行操作,以免发生错拆和误拆,造成不必要的损失和麻烦,增加工程成本和工期。

拆除过程由于建设方要求设备需要保留或拆除时保护性拆除,如拆除中央空调系统末端管线及设备(风机盘管),建设方要求设备(风机盘管)拆除时保护拆除,拆除后暂时由我方保存,框架柱加固拆除地面局部拆除其余保留进行保护,组合楼板位置4-6/C-D轴相关楼梯拆除对原有相邻玻璃幕墙进行保护,框架梁柱加固屋面拆除局部其余保留采取保护。

2本次加固拆除其中二部楼梯,1)在拆除砼楼梯前要设置支顶架牢固可靠,对拆除楼梯部位外墙玻璃幕墙进行保护,拆除保留局部平台。

2)准备好拆除工作用的脚手架。

3)准备拆除用大锤、钢筋大剪、砼液压剪、混凝土切割机、风镐装有减震降噪装置的机具等施工工具。

4)楼梯拆除工作开始前,有关技术人员对操作工人进行必要的技术交底,使每一工人对施工中出现的问题和应注意的事项有一个充分的了解。

5)拆除施工时要由上向下拆除,严禁破坏性拆除,拆除垃圾随拆除随清理,以防止脚下垃圾堆放造成操作人员拆除时绊倒致伤。

拆除前首先对拆除部位外墙玻璃幕墙进行保护,保护采用钢管脚手架支撑、竹胶板满封防护,拆除上层对拆除部位上1.2m至下层进行防护封闭防护,拆除时测量放线,放出楼层平台保留和楼梯拆除部分分界线,用混凝土切割机切割分离,然后用液压剪进行钢筋混凝土楼梯拆除又以变相另一边顺序进行拆除。

6)由专业电工接好照明和施工用机具。

一切施工前的准备工作完工后,由专职安全员检查,施工准备的各项工作是否安全后,施工工人方能进行拆除工作。

在拆除工作展开前,应堵塞好外门窗洞口。

防止粉尘到处飘洒和噪音的扩散,对周围环境造成污染。

在拆除工作开始前,还应对墙面进行洒水,也可防止粉尘的污染,对墙面洒水用洒水器洒水,不要用水管浇水,以免造成房间积水。

3、梁柱加固装修面层的铲除,1)准备好拆除工作用的移动脚手架。

2)准备拆除用角水管、压力水枪、磨机带钢丝头、小锤、錾子、扁铲、装有减震降噪装置的机具等施工工具。

3)拆除工作开始前,有关技术人员对操作工人进行必要的技术交底,使每一工人对施工中出现的问题和应注意的事项有一个充分的了解。

4)拆除前要对原梁、柱面喷水润面,严禁地面积水,拆除时先上后下、清理干净、严禁野蛮施工。

5)拆除时不要用手中工具乱敲乱砸,以免碰坏结构。

6)拆除时要注意人员安全,登高作业时搭设好脚手架,设置好安全防护、系好安全带,指派专业人员进行现场指导看护。

4室内地面拆除,1)地面拆除前,对工人进行技术交底,准备好拆除用的施工工具。
