原地面处理技术交底
场地平整工程安全技术交底模板

一、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工期限:_______5. 施工内容:场地平整、基础开挖、基础施工等。
二、安全技术交底1. 施工前准备(1)组织施工人员学习安全技术交底,确保全体施工人员了解本工程的安全技术要求。
(2)对施工人员进行岗前培训,提高施工人员的安全意识和操作技能。
(3)对施工机械设备进行检修和维护,确保设备安全可靠。
2. 施工现场管理(1)施工现场应设置明显的警示标志,包括安全警示标志、警示标语等。
(2)施工现场应设置安全通道,确保人员通行安全。
(3)施工现场应设置安全防护设施,如防护栏杆、防护网等。
3. 施工过程安全措施(1)挖掘作业1)挖掘前应进行地质勘察,了解地层情况,确保挖掘作业安全。
2)挖掘过程中,应设置安全警戒线,防止人员误入危险区域。
3)挖掘至边坡线前,应预留一定宽度,保证边坡稳定。
4)挖掘过程中,应采取措施保证边坡稳定,如设置支撑、锚杆等。
(2)场地平整1)场地平整前,应对原地面进行清理,包括清除杂草、杂物等。
2)场地平整过程中,应保持场地平整,防止积水。
3)场地平整过程中,应设置排水设施,确保场地排水畅通。
(3)基础施工1)基础施工前,应进行基础设计,确保基础结构安全可靠。
2)基础施工过程中,应严格控制基础尺寸和标高,确保基础质量。
3)基础施工过程中,应采取防止基础沉降的措施。
4. 个人防护措施(1)施工人员应穿戴符合国家标准的安全帽、工作服、安全鞋等劳动防护用品。
(2)高空作业人员应系好安全带,确保安全。
(3)操作机械设备人员应熟悉操作规程,确保操作安全。
三、应急处理1. 发生安全事故时,应立即停止施工,并迅速采取应急措施。
2. 组织施工人员进行现场救援,确保伤员得到及时救治。
3. 报告相关部门,按照事故调查程序进行调查处理。
四、安全教育培训1. 定期组织施工人员进行安全教育培训,提高安全意识。
场地平整工程安全技术交底模板

一、工程概况1. 工程名称:[填写工程名称]2. 施工地点:[填写施工地点]3. 施工单位:[填写施工单位名称]4. 施工负责人:[填写施工负责人姓名]5. 交底日期:[填写交底日期]二、安全技术交底1. 施工前准备(1)对施工人员进行安全技术培训,确保施工人员掌握相关安全知识和操作技能。
(2)对施工机械、设备进行检查和维护,确保其安全可靠。
(3)对施工现场进行安全检查,消除安全隐患。
2. 施工过程中安全技术措施(1)测量放样- 施工前,对原地面进行复测,核对或补充横断面,发现问题及时处理。
- 设置标识桩,标识用地界、坡脚、路堑坡顶、护坡道、弃土堆等具体位置。
- 对深挖高填区域,每挖填35m或一个边坡平台复测点位和横断面。
- 施工过程中,保护好所有控制桩点,并及时恢复被破坏的桩点。
(2)场地清理- 对原地面表层腐殖土、表土、草皮等进行清理。
- 填方地段需将基底范围内的树根全部挖除,并按设计要求将坑穴填平夯实。
(3)挖土方- 土方开挖应自上而下,不得乱挖超挖。
- 开挖过程中,采取措施保证边坡稳定。
开挖至边坡线前,预留一定宽度,保证刷坡过程中边坡线外的土层不受扰动。
- 开挖中,边坡上稳定的孤石应保留。
- 开挖至设计标高,尽快进行场地平整施工;如不能及时进行,宜在设计标高以上预留至少300mm厚的保护层。
- 采取临时排水措施,确保施工作业面不积水。
- 挖方至设计标高,考虑因压实而产生的下沉量,其值通过试验确定。
- 边沟与截水沟应从下游向上游开挖。
截水沟通过地面凹处时,应将凹处填平夯实。
边沟及截水沟开挖后,应及时进行防渗处理,不得渗漏、积水和冲刷边坡。
(4)挖石方- 石方开挖应根据岩石的物理力学性质,采取合理的开挖方法。
- 开挖过程中,注意保护地下水,防止地下水污染。
- 开挖过程中,如发现地下文物、古迹等,应立即停止施工,并报告相关部门。
3. 人员安全(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工人员必须遵守操作规程,严禁违章作业。
原地面清表施工技术交底

原地面清表施工技术交底书编号:技术交底内容:1、技术交底范围本交底适用于工程全段路基清表。
2、设计概况路基填筑前应先清除草皮、树木、腐殖土等,一般填方段清表厚度按30cm计,清除的表土不得用于路基填筑。
位于低矮路堤地段,路堤地面横坡大于1:5地段采用挖台阶处理,台阶宽度不小于1m。
本工程需完成K295+700.2至K299+132.0段原地面清表工作。
清表完成后应对相应路段进行冲击碾压处理,处理范围为路堤地段为坡脚向外2米。
冲击碾压采用YCT25冲击碾压机械,施工由两边向中间全路幅冲压。
冲击碾压处理范围如图2-1:图2-1 碾压处理范围示意图3、开始施工的条件及施工准备工作(1)施工范围内征地已完成,地下管线及障碍物已迁改(或采取保护措施)。
(2)施工便道已修建完成,能满足各种机械进场的需求,危险地点已悬挂安全标牌。
(3)施工所需机械已进场,规格型号数量满足施工要求,机械状态良好,证件齐全,操作人员持证上岗。
(4)参加施工人员(含技术人员)已进行上岗前培训,且考试合格。
(5)已进行工艺性实验,确定了冲击碾压走行路线、走行速度和碾压遍数等工艺参数。
4、施工工艺4.1施工流程4.2施工工艺4.2.1施工准备施工前,测量人员利用GPS根据现场实际和路基边坡数据准确放出原地面清表界线,并用石灰标记。
对于场地范围内的地下构造物,管线和电线的位置,作出标记并采取必要的防护措施,防止施工造成破坏,对于这些部位可以采用人工与机械配合完成清表。
4.2.2原地面清表原地面清表采用挖掘机、装载机等联合作业并辅以人工配合,自卸车运输施工的方式对场地范围内的进行清理,清表后应将弃土运至弃土场。
首先将红线范围内的树木、灌木丛、杂草进行砍伐或移植清理,将清理出来的腐殖土、树木、杂草、垃圾等集中堆放,并使用自卸车转运至弃土场。
在进行砍伐树木时应设专人指挥,作业人员应协调配合,必须采用缆绳等控制树木倒向,树木倾倒区不得有人和设备。
原地面清表技术交底

施工机械车辆必须有专人指挥,以防伤人伤物,以致引起伤亡和损失。
1、施工机械设备施工前必须进行安全检查,符合《施工现场机械设备检查技术规程》的有关规定。
2、施工机械操作手和运输车辆司机应持证上岗,并严格遵守相关安全操作规程。
3、如遇当地村民阻工,应及时与地方有关部门协调处理
交 底 人(签名):
3、施工前安全员、管理人员必须要对施工人员进行安全教育培训,防止事故发生。机械停放必须保证停放稳定。
4、场地内无水区域挖除树根后,清表前必须首先修筑临时排水、挡水工程。有水区域必须先疏通排干地表积水及做好雨季防排水工作。在多水区域修筑挡水土围堰,高按1米左右控制,完成后再进行挖树根等工作。
5、将场地范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥善存放,并统一运至弃土场,严禁填埋在红线范围内以致后续下沉。
1、根据施工图纸由测量员准确测量施工红线位置、标高,并用白灰明显标记清楚。利用挖掘机、装载机、推土机及自卸车配合,对红线范围内的有机土、种植土和垃圾等进行清理。
2、现场管理及技术人员要定出红线位置桩。对于现场地块尚未解决纠纷的区域,应指明并做标记,不可破土,待商榷妥当,再施工;施工作业队人员、机械不得破坏红线桩及边线。
年 月 日
接
底
人
施工负责人: 年 月 日
领 工 员: 年 月 日
安 全 员: 年 月 日
质 检 员: 年 月 日
工 班 长: 年 月 日
操 作 者: 年 月 日

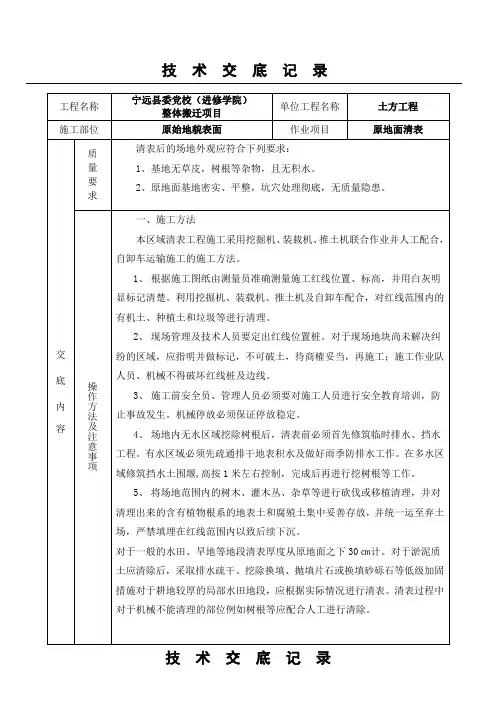

技术交底记录
工程名称
宁远县委党校(进修学院)
整体搬迁项目
单位工程名称
土方工程
施工部位
原始地貌表面
道路工程施工工序及技术交底

边线,开挖边线一般为挡墙底口外侧再放宽30—50cm(基本原则就
是挡墙底口外侧有30cm工作面),以此确定开挖边线。
二、土方开挖
1、挖掘机开挖,开挖高程随挖随测,一般情况下,高程预
留+3—5cm。
2、挖掘机开挖完毕,人工清理基槽内的杂物、草根、树根 等。
3、验收前撒好基槽轴线、道路边线,等待甲方、监理设计 院、地勘院、质检站等来验槽,基槽标咼误差(+,-50).
三、施工顺序
施工放线7机械开挖7人工清理
接受交人
质量检查员
交底内容:平整、洒水、碾压技术交底
1平地机整平,洒水至最佳含水率
2.此路段采用23T振动压路机碾压行驶速度一h,第一遍静压以
后震动压,通过松铺系数。
接受交人
质量检查员
交底内容:做试验,报验技术交底
1.做实验前对全线成功路基进行密实度进行自检, 确定后通知实 验单位方可进行压实度检验。
投标
中标
r1
*
1合同签订
施工组织设计及方案审批
两证书领取
—
1
1
1
i
交桩
开工报告
1图纸会审
原地面咼程测量
填天然砂砾
做试验、报验
卵石挡墙砌筑
丄
分层上底基层戈壁
排水工程施
土方开挖
施工单位
石河子市泰安建筑工程有限, 司
公工种
土建
交底内容:(土方开挖)

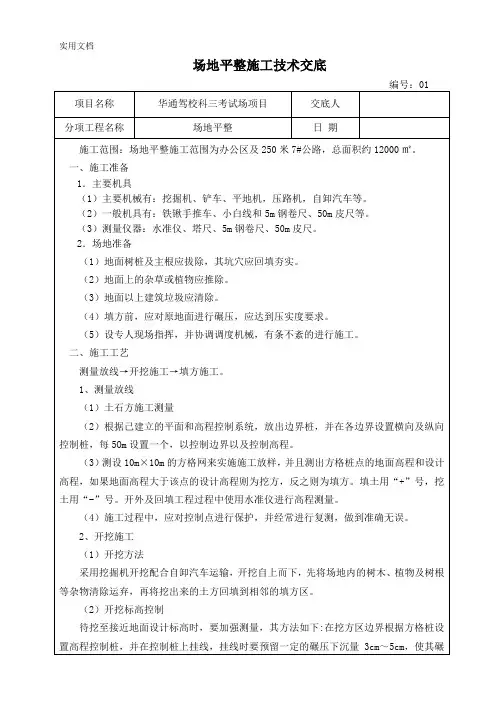

场地平整技术交底记录

项目
允许偏差
挖方场
地平整
人工
±30mm
机械
±50mm
地(路)面基层a
0~-50mm
2
长度、宽度(由设计中心线向两边量)偏差
基柱、基坑、基槽
+200mm~-50mm
挖方场地平整
人工
+300mm~-1000mm
机械
+500mm~-150mm
3
表
面
平
整
度
基柱、基坑、基槽
≤20mm
挖方场地平整
(2)基底处理
在土方工程施工前,由测量人员根据设计图纸,放出分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的建筑垃圾,把它们堆放在指定的地方或用自卸汽车运到场外。
(3)摊铺整平
自卸汽车从挖方区把土方运至填土区,由装载机把卸下的土摊平。推土时不能碰撞控制桩,机械无法平整的地方由人工平整。推土机行走路线如下图所示:
(4)碾压
采用压路机进行碾压施工,碾压时,振动压路机从低到高,从边到中,适当重叠碾压。为防止漏压,碾压时横向接头的轮迹重叠宽度为15cm~25cm,每块连接处的重叠碾压宽度为lm~1.5m,碾压时振动压路机不能碰撞高程控制桩。
碾压时先轻后重,速度适中。先用压路机预压一遍,以提高压实层上部的压实度,然后用推土机修平后再碾压,以防止高低不平影响碾压效果。为保证碾压的均匀性,碾压速度不能太快,先快后慢,行驶速度控制在2km/h以内。
(3)测量仪器:水准仪、塔尺、5m钢卷尺、50m皮尺。
2.场地准备
(1)地面树桩及主根应拔除,其坑穴应回填夯实。
(2)地面上的杂草或植物应推除。
(3)地面以上建筑垃圾应清除求。
土石方施工技术交底
施工单位 交底日期
交底人: 复 核:
பைடு நூலகம்
接收人: 监 理:
技术交底书
工程名称 施工部位
交底内容: 1、清表 1)施工用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应 堆放在路基用地之外,并妥善处理。 2)施工范围及取土场范围内的树根、垃圾应全部挖除,有机物残渣及原地面 以下0.1m~0.3m内的草皮、农作物的根系应予以清除,并且达到规范要求。清理的 表土应有序集中的堆放在弃土场内,以供土地复耕和绿化使用。 3)施工跨越河、塘地段时,应采取措施排除积水,清除淤泥等不适宜材料, 并按设计要求的施工工艺进行填前处理。 4)场地清理完成后,应全面进行填前碾压,其压实度应不小于90%。 2、土石方回填 1)施工范围内采用等高线由低到高分层填筑,逐层压实。 2)应严格按照测量放样的等高线范围逐步进行施工。 3)顶部1m-1.5m范围须采用种植土进行填筑。 4)填筑层松铺厚度≤35cm,压实系数≥95%。 3、应严格按照交底要求进行施工,以保证工程质量
市政道路工程技术交底(全面)
市政道路工程技术交底(全面)技术交底记录工程名称:玉田县豪门路改建工程分项工程名称:K0+020-K2+470段路槽开挖、整形施工单位:XXX交底内容:1、路床采用挖机开挖,人工配合,不能搔动老土层。
2、如果槽底出现局部泥湿或套坑,应该挖除后使用水泥稳定碎石回填,分层碾压至设计标高。
3、路槽开挖后,需要打桩、找平,人工挂线整平,机械碾压。
4、在进行机械开挖时,要注意原地面以下埋设的地下管线,以防破损造成危险及经济损失。
5、路床允许偏差:1)土基回弹模量:=35MPa2)中线高程:±20mm3)平整度:20mm4)宽度:+200mm5)横坡:±20mm且不大于±0.3%交底人:接底人:技术交底记录工程名称:玉田县豪门路改建工程分项工程名称:原路破除、处理施工单位:XXX交底内容:1、根据原地面复测记录及路面损毁程度,使用白灰划分出破除段和旧路利用段。
2、新旧路基连接处要挖1.5m的台阶,以加强新旧路基的衔接。
3、旧路路基利用宽度根据线型可适当调整。
4、当老路面需挖除,但挖除厚度小于3厘米时,可不再破除老路面,当挖除厚度大于3厘米小于7厘米时,应破除老路面层并用二灰碎石调平,当挖除厚度大于7厘米时,应按排除旧路处理,下挖深度满足该型式路面结构层厚度要求。
5、在老路上做补强结构前,应先将老路面修补填平,调平调拱层平均厚度小于15厘米时采用二灰碎石调平调拱,调平调拱层平均厚度大于15厘米时采用石灰土(12%)调平调拱。
6、破除段损毁处大于结构层厚度,高度不足15cm用二灰碎石找平,大于15厘米时用砂砾石找平。
7、允许偏差:(1)高程-30mm(2)宽度不小于规定值交底人:接底人:技术交底记录工程名称:玉田县豪门路改建工程分项工程名称:路面铺装施工单位:XXX交底内容:1、各种原材料必须具有出厂合格证及试验报告单,合格后方可使用。
透油层采用乳化沥青PC-2,用量为1升/平方米,面层采用重交通沥青AH-70.2、测量放线:路宽在15m以下路面,沿中线纵向每15~25m设一路面高程控制;路宽大于15m时除纵向外,横向每5~10m设一点,在交叉路口施工,应用5×5m高程方格网控制。
02、路基原地面处理技术交底
技术交底书表格编号MBEC-11-08项目名称路基施工原地面处理第1页共3页交底编号JSJD-02工程名称DK113+100~DK120+800里程范围内路基施工设计文件图号汉十施图HSSG-3标(路)-10、-11、-12、-13、-14、-15施工部位原地面处理交底日期技术交底内容:一、技术交底范围DK113+100~DK120+800范围内路基原地面处理。
二、设计情况见汉十施图HSSG-3标(路)-10、-11、-12、-13、-14、-15。
三、交底内容:1.原地表清理:由测量队按放样位置标出清表范围,测量原地面高程并绘出横断面,核对设计横断面数量是否与实际断面相符。
清表应按规范及设计文件要求进行,草皮应清彻底,树根挖除,填筑范围内的洞穴、墓坑按规定回填夯实。
原地面坡度陡于1:5时,应自上而下挖台阶。
沿线路横向的台阶宽度、高度应符合设计要求,台阶宽度不应小于1m,沿线路纵向的台阶宽度不应小于2m。
本路基工程处于较平坦的戈壁,只需将表层土按设计文件要求的厚度清理干净推平即可,但是不能采用高挖低填方式清表后以露出均匀砂砾层为止,在清理达到设计标高后地质仍与设计不符时,需将报请监理工程师和设计单位进行进一步处理和确认,清表后的横向坡度应符合设计要求,一般为4%,但是不能采用高挖低填方式来调整横坡或纵坡。
对原地表清理的工程量及高程断面复测成果及时向监理报批。
2.由试验室对原路基地基的承载力沿线路纵向每100m检测2个点进行触探检测并换算其承载力值是否满足设计要求。
如果承载力值满足设计要求,则进行后续工程施工;如果承载力值不满足设计要求,则需继续对原地基进行处理。
3.地基换填与处理:当地基承载力不满足设计要求时,一般需对原地基进行换填。
挖除需换填的土层,将底部整平。
当底部起伏较大,可设置台阶或缓坡,按先深后浅的顺序进行置换,置换土层应分层夯实。
底部的开挖宽度不得小于路基坡脚宽度并外加4m,施工前需由测量人员放样。
技术交底内容
技术交底内容:1、技术交底范围:本交底适用于5000m²钢筋加工区,具体交底内容包括场区土方平整、修砌围墙及排水沟、地面硬化、沉淀池、板房基础、室内垫层、铺贴瓷砖、用电线路预埋件上下水预埋件、绿化花坛、厕所预埋件安装、便道。
2、设计情况:5000m²在我工程标尾,场地基本呈南北走向,临时占地5000平方米,合7.5亩.3、开始施工的条件及施工准备工作;根据我部对地形测量,驻地场地高于广汕公路约1.2~1.8米,故要平整场地,填筑整平后用压路机压实,压实过程中,不得留死角,整块场地碾压不得少于3遍。
5000m²钢筋加工场填筑过程中地势以北高南底,西高东底为准,地表排水流向东南拐角,在东南拐角的围墙道路上埋设直径0。
5米圆管涵,确保排水流向道路侧水沟。
4、施工工艺:(1)围墙砌筑①围墙长度根据技术员实际放线确定,围墙基础开挖沟槽,尺寸(宽:0。
4m,深:0。
2m),待开挖完毕后,对松散和多余泥土进行清理并夯实.②沟槽内用C20混凝土浇筑,基础顶面要求平整,与原地面齐平。
③围墙均用12砖进行砌筑,砖间连接用M5水泥妙浆,墙体为24墙,墙垛为52*42,墙垛间距3米,围墙2。
4米,大门两侧墙垛为80*80,高度为2。
5米,围墙内、外侧面及顶面均用M10砂浆抹面。
④砖在砌筑前要浇筑湿润,砖在含水率为10+15%。
在砌筑过程中,要随时检查砌体表面平整度、垂直度、灰缝厚度及砂浆砌筑密实饱满度等,如不符合要求,应随即纠正。
⑤砖砌砖柱、砖垛上下不得留脚手眼,砖砌体按接槎砂浆饱满,砖缝平直。
⑥墙体转交处严禁留直槎,如临时间断处留斜槎有困难时,也可留直槎,但必须砌成阳槎。
⑦围墙施工完毕后不得在砌体上任意打孔洞,抹面处不得有污染和损坏。
(2)板房基础及地坪硬化板房基础位置根据施工平面图放线确定,沿基础外边线用机制红砖砌筑基础并在砖墙内侧开挖条形基础,尺寸(宽0.48m,深0 2m),待开挖完毕后,对松散和多余泥土进行清理并夯实,沟槽内均用混凝土浇筑,标高与地坪保持同一水平高度.待条形基础施工完成后,板房内地坪填土至设计高度,板房硬化根据施工平面图确定施工面积,硬化厚度为0.08m,混凝土标号为C20.5000m²钢筋加工场院内地坪硬化同样根据施工平面图确定施工面积,5000m²钢筋加工场院内硬化厚度为0。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
9、在碾压结束,先进行压实度自检,自检合格后,立即通知监理单位抽检,抽检合格后进行下一步工序的施工。
交底人签字
接底人签字
6、闷料结束后,现场测量人员每20米一个断面进行测量,根据灰土的松铺系数,计算出摊铺的厚度,然后每个断面陪点摊铺,以保证摊铺时的高程及横坡。
7、摊铺结束后先用振动压路机满轮静碾一遍,然后测量人员再次检测高程,根据实测高程指挥平地机进行整平作业。这个环节一定要特别注意,整平的好坏直接影响到标高和横坡的控制,为了保证下一层次土方的施工,现场技术人员要和平地机手交代好每个断面的情况,是高是低,以便平地机手的操作。
技术交底
工程名称:1ቤተ መጻሕፍቲ ባይዱ4国道徐州北段改扩建工程铜山工程项目分项工程:原地面处理
施工班组
施工队
交底时间
2009.11.26
施工负责人
张华武
交底人姓名
交
底
内
容
和
要
求
技术交底
1、施工原地面处理前,要将原地表的植被、腐蚀土等杂物完全清理干净,对于清理不到位的部位要组织人员人工清理。
2、原地表清理结束后,立即上报现场监理抽检,抽检合格后方可进行原地面5%石灰土的处理作业。
3、施工前每20米中桩用全站仪精确定位,并根据现场实测标高,通过设计标高计算出原地面处理的宽度,用白灰画出处理范围。
4、原地面处理采用原地闷灰消解、翻拌、摊铺、整平、碾压的施工工艺。现场技术人员根据设计处理深度,计算出每段路的设计总用灰量,然后每20米打出方格线,按照20米人工均匀摊铺生石灰。
5、用挖掘机按照设计要求处理深度进行打堆闷料(挖掘机施工时应注意挖斗挖齿的长度,避免深挖造成下承层的土质扰动,保持下承层地基的稳定性),然后每5个小时翻版一次,以保证石灰土的均匀性。在闷料快结束时及时自检、抽检灰剂量,保证石灰土的灰剂量。
