消防管道(设备)强度、严密性试验记录

合集下载

建筑物消防管道、燃气管道压力试验记录

建筑物消防管道、燃气管道压力试验记录

建筑物消防管道、燃气管道压力试验记录Ⅰ基本要求和内容(1)消火栓系统管道的水压试验必须符合设计要求。

当设计未注明时,消火栓系统管道试验压力为工作压力的 1.5倍,但不得小于0.6MPa,在试验压力下观测10min,压力降不应大于0.02MPa,则认为强度试验合格;将试验压力降至工作压力进行严密性试验,在工作压力下对管道进行全面检查,接口处未发生渗漏现象,则严密性试验合格。

(2)室内消火栓系统安装完成后应取屋顶层(水箱间内)试验消火栓和首层取二处消火栓做试射试验,达到设计要求为合格。

试射情况及结论填写完整。

(3)自动喷水灭火系统,当系统设计工作压力等于或小于1.0MPa时,水压强度试验压力应为设计工作压力的1.5倍,并不应低于1.4MPa;当系统设计工作压力大于1.0MPa时,水压强度试验压力应为该工作压力加0.4MPa。

达到试验压力后,稳压30min,目测管网应无泄漏和无变形,且压力降不应大于0.05MPa。

水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压24h,应无泄漏。

(4)自动喷水灭火系统气压试验的介质宜采用空气或氮气,气压严密性试验的试验压力应为0.28MPa,且稳压24h,压力降不应大于0.01MPa。

(5)室内燃气管道的强度试验介质宜采用压缩空气,试验压力应为设计压力的1.5倍,但钢管不得低于0.5MPa,调压器两端的附属设备及管道的强度试验压力应为设计压力的1.5倍,进行强度试验时,达到试验压力后,稳压1h,用肥皂水涂抹不漏气为合格。

气密性试验应在强度试验合格后进行。

当设计压力P5kPa,试验压力为20kPa;当设计压力P>5kPa时,试验压力为设计压力的1.15倍,但不大于100kPa,试验时间为24h,实测压力降不超过计算压力降则认为合格,当试压期间管内温度和大气压有变化时,压力降的修正值△P△P(△P为实测的压力降)则气密性试验合格。

调压器两端的附属设备及管道应分别按其设计压力进行气密性试验,合格后将调压器与管道连通,涂皂液检查,不漏为合格。

消火栓系统管道强度严密性记录

消火栓系统管道强度严密性记录

消火栓系统管道强度严密性记录消火栓系统是城市消防设施中的重要组成部分,它们负责提供灭火水源,并在火灾事件中起到关键作用。

为了确保消火栓系统的正常运行,确保强度和严密性记录非常重要。

本文将探讨消火栓系统管道强度和严密性记录的相关内容。

一、管道强度记录1.管道材质和规格:消火栓系统的管道通常采用合金钢、钢管或铸铁等材质,其规格和尺寸应符合相关标准和规定。

在管道安装前,需要记录管道的材质和规格,并进行检查和验收。

2.管道安装过程记录:管道的安装需要按照一定的程序和标准进行,安装过程中应严格记录每个工序的完成情况,包括清洗、焊接、接头处理等。

3.管道焊接强度记录:管道焊接是消火栓系统中一个关键环节,焊接的质量直接影响到管道的强度和严密性。

在焊接完成后,需要对焊缝进行强度测试,并记录测试结果。

4.管道支承和固定记录:管道在安装过程中需要进行支承和固定,以保证其在使用过程中的稳定性。

需要记录管道支承和固定的方式、位置和安装情况,并进行检查和验收。

5.管道压力测试记录:管道安装完成后,需要进行压力测试,以确保其能够承受正常工作压力。

压力测试时需记录测试压力和持续时间,并检查是否存在漏水或泄露情况。

1.管道密封性测试记录:为确保管道的严密性,需要进行密封性测试。

测试时需记录测试方法、测试压力、测试持续时间以及测试结果,检查是否存在漏水或渗漏现象。

2.管道维护记录:保持管道的严密性需要进行定期的维护和检查。

需记录维护时间、维护内容以及维护人员,并对维护结果进行检查和验收。

3.管道检修记录:当发现管道存在破损、泄漏等情况时,需要及时进行检修。

对于检修过程,需详细记录检修内容、检修时间以及检修结果,并做出相应的处理和记录。

4.管道更换记录:管道使用寿命有限,当达到使用寿命或出现严重损坏时,需要进行更换。

更换过程需记录更换原因、更换时间以及更换结果,并对更换后的管道进行测试和验收。

5.管道事故记录:当管道发生事故或故障时,需记录事故发生时间、故障原因以及事故处理过程,并进行事故分析和改进措施记录。

消防隐蔽工程验收记录表2

消防隐蔽工程验收记录表2

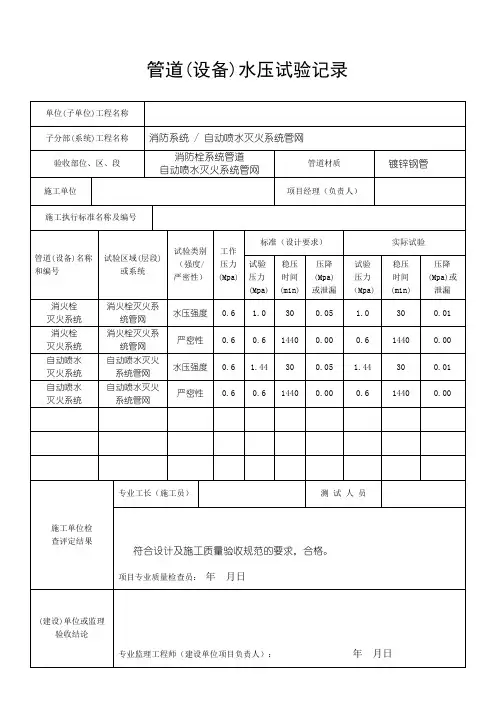

管道(设备)水压试验记录隐蔽工程质量验收记录表承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:地面砖面层隐蔽工程验收记录注:如需绘制图纸的附本记录后。

承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:饰面板安装隐蔽工程验收记录注:如需绘制图纸的附本记录后。

承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:窗帘盒制作与安装隐蔽工程验收记录注:如需绘制图纸的附本记录后承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:护栏与预埋件的连接点,预埋件隐蔽工程验收记录注:如需绘制图纸的附本记录后承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:门套制作与安装隐蔽工程验收记录注:如需绘制图纸的附本记录后。

承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:门窗预埋件和锚固件隐蔽工程验收记录注:如需绘制图纸的附本记录后。

承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:轻钢龙骨吊顶隐蔽工程验收记录注:如需绘制图纸的附本记录后。

承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:轻钢龙骨隔墙隐蔽工程验收记录注:如需绘制图纸的附本记录后。

消火栓管道强度严密性试验结果报告

消火栓管道强度严密性试验结果报告
试验结果结论:
根据上述消防管网压力测活动接头接口处渗漏滴水,需对室外明管接口处进行处理再进行二次测试。
报告人:吴绪兵
消火栓管道强度严密性试验结果报告
工程名称
深圳大运软件小镇综合整改二期完善项目消防工程
试验日期
2015年3月28日
试验项目部位
消火栓系统管网
规格、材质
镀锌钢管DN100 DN65 PE管DN150 DN80
消防管道试验内容:
龙岗大运二期消防水管网系统进行加压稳压测试,于上午10:30分管网加压至1.2Mpa,,稳压6小时测试,至下午16.30分结束观察稳压测试结果
消防管网压力试验情况记录:
上午10:40分在34﹟楼观察压力测试为12Mpa:75﹟楼观察管道压力测试为13Mpa;中午12:00观察管道压力测试为11.7 Mpa:下午14:30分观察管道压力测试为11.4Mpa:下午16:30分观察管道压力测试为11.2Mpa:最高点管道压力为5.6Mpa:管道稳压6小时后压力下降0.8Mpa:

消防系统试压记录

消防系统试压记录

编号: 001 HBXF-06工程名称施工单位试验时间图号:水施-02A 位置 (管径)西侧 2 条高区DN150 喷淋给水管西侧 2 条低区DN150 喷淋给水管西侧 1 条高区DN150 消火栓给水管西侧 1 条DN150 喷淋水泵接合器给水管西侧 1 条DN100 消防水炮给水管西侧及东侧各1 条室外DN150 室外消火栓管建设单位监理单位平均气温(℃)设作压力(MPa)质(MPa) 时间(min)结论意见管网无介质压力(MPa)时间结论(mi 意见n)管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格严密性试验强度试验表材质镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管施工单位项目负责人: 年 月 日监理工程师: (签名)建设单位项目负责 人: (签名)盖章年 月 日盖章年 月 日编号: 002 表HBXF-06 建设单位监理单位平均气温 (℃)设 强度试验 严密性试验作 压 力 (M Pa) 质 (MPa 时间 介 压力 时 结论 ) (min) 结论 质 (MPa 间 意见 意见 ) (m in) 1.0 水 1.6 30 管网管网无变形无 无泄 渗漏,试验合格 漏,试 验合 工程名称施工单位 试验时间图号:水施 -02A 位置(管径)-1 层 (DN65-DN150 ) 镀 锌 钢管质 参 加 单 位1 层(DN65-DN150 )2 层(DN65-DN150 )3 层(DN65-DN150 )4 层(DN65-DN150 )5 层(DN65-DN150 )-1-5 层立管(DN150)管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管施工单位盖章年月日监理工程师:(签名)建设单位项目负责人:(签名)盖章盖章年月日年月日参加单位编号:表HBXF-06工程名称施工单位试验时间图号:水施-02A 位置(管径)-1 层(DN25-DN150)1 层(DN25-DN150)2 层(DN25-DN150)3 层(DN25-DN150)4 层(DN25-DN150)建设单位监理单位平均气温(℃)设计强度试验严密性试验工作压力(MPa)质 (MPa 时间介压力时间结论) (min) 结论质 (MPa (min 意见意见 ) )管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管材质5 层(DN25-DN150)-1-5 层立管(DN150)施工单位项目负责人:(签名)盖章年月日管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格监理工程师:(签名)盖章年月日管网无泄漏,试验合格管网无泄漏,试验合格建设单位项目负责人:(签名)盖章年月日镀锌钢管镀锌钢管参加单位。

消防管道试压及试射

消防管道试压及试射
0.73
0.44
2
北2#
SS100/65-1.0
0.7
0.41
3
南1#
SS100/65-1.0
4
南2#
SS100/65-1.0
试验过程及结果:
通过实地试射,充实水柱长达 m,满足设计要求,试验合格。
结论:
监理工程师
(建设单位代表):
施工技术
负 责 人:
施 工
质检员:
记录人:
管道与设备强度、严密性检测记录
序号
管 道 及 设 备 名 称
规格型号
单 位
数 量
备 注
1
热镀锌钢管
DN125
m
226
2
热镀锌钢管
DN100
m
99
3
热镀锌钢管
DN65
m
15
4
室外地上式消火栓
SS100/65-1.0

4
5
90°弯头
DN125

3
6
90°弯头
DN100

1
7
等径三通
DN125

3
8
异径三通
DN125/DN100

3
试验方法及结果:
管道系统试压以水为介质,在总管线上装上试验用阀和压力表,将饮用水注入管道系统内,注水时将系统各高处的放气阀门打开,把管道系统内的空气全部排净见水后,关闭放气阀和进水阀。管道系统注满水后,打开连接加压泵的阀门,启动加压泵通过管路向系统加压,同时拧开压力表的旋塞阀,将压力值升至强度试验压力0.6MPa,试验压力为工作压力的2倍,试验压力时间延续10min后,将压力值降至严密性试验压力0.35Mpa,试验压力时间持续时间10min,进行全面检查,试验压力在试验持续时间内应保持不变,且无渗漏现象,试验合格

管道、设备强度及严密性试验记录

管道、设备强度及严密性试验记录
消防系统给水管管道试压
材质及连接方式
镀锌管卡箍和丝扣连接
规格型号
DN70~100
数量
试验仪器
试压泵
试验时间
年月日至年月日止
试验内容的要求:
水压试验值1.2MPa,在试验压力下,观察10min压力降不大于0.02 MPa,然后降至工作压力(即:1.0MPa)做外观检查,不渗漏为合格。
试验情况:
自上午9时10分起,对地下室消防系统给水管进行上水并加压,至9:40时,表压试验值上至1.2 MPa.关闭供水阀门后进行观测,至10:20时,表压降至1.19MPa.,做外观检查,不渗不漏.
消防系统给水管管道试压
材质及连接方式
镀锌管卡箍和丝扣连接
规格型号
DN70~150
数量
试验仪器
试压泵
试验时间
年月日至年月日止
试验内容的要求:
水压试验值1.2MPa,在试验压力下,观察10min压力降不大于0.02 MPa,然后降至工作压力(即:1.0MPa)做外观检查,不渗漏为合格。
试验情况:
自上午10时30分起,对地下室消防系统给水管进行上水并加压,至11:05时,表压试验值上至1.2 MPa.关闭供水阀门后进行观测,至11:55时,表压降至1.18MPa.,做外观检查,不渗不漏.
试验结论:
经现场试验,结果符合设计要求及施工规范规定,合格。
试验人员:日期:



监理(建设)单位(签章)
施工单位(签章)
专业监理工程师(专业负责人)
专业技术负责人
质检员
专业工长
日期:
日期:
日期:
日期:
管道、设备强度及严密性试验记录
C2.3.6.1编号:

管道、设备强度及严密性试验记录

管道、设备强度及严密性试验记录

阀门强度及严密性测试记录
设备隐蔽工程验收记录
系统清洗试验记录
灌水试验记录
消防管道、燃气管道压力试验记录
排水干管通球试验记录
单位(子单位)工程竣工验收记录统表—1
单位(子单位)工程质量控制资料和查记录(表一) 统表—2—1
单位(子单位)工程质量控制资料和查记录(表二) 统表—2—2
单位(子单位)工程安全和功能检验资料核查
及主要功能抽查记录
注:抽查项目由验收组协商确定.
单位(子单位)工程观感质量检查记录
注:质量评比为差的项目,应进行返修。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道(设备)
名称
三层喷淋管道
管道(设备)
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)试验 Nhomakorabea力工作压力
0.4 Mpa
持续时间
10min
允许压力降
0.02 Mpa
试验过程
三层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
(建设单位项目专业技术负责人)
年月日
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)
试验压力
工作压力
0.4 Mpa
持续时间
10min
允许压力降
0.02 Mpa
试验过程
一层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
(建设单位项目专业技术负责人)
年月日
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
(建设单位项目专业技术负责人)
年月日
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
管道(设备)
名称
四层喷淋管道
管道(设备)
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)
试验压力
工作压力
0.4 Mpa
持续时间
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
管道(设备)
名称
一层喷淋管道
管道(设备)
(建设单位项目专业技术负责人)
年月日
管道(设备)
名称
五层喷淋管道
管道(设备)
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)
试验压力
工作压力
0.4 Mpa
持续时间
10min
允许压力降
0.02 Mpa
试验过程
五层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
(建设单位项目专业技术负责人)
年月日
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
管道(设备)
名称
六层喷淋管道
管道(设备)
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)
试验压力
工作压力
0.4 Mpa
持续时间
(建设单位项目专业技术负责人)
年月日
管道(设备)强度、严密性试验记录
编号:(05—02)/ 08—07□□□
单位工程名称
东阳市横店百花园推拿馆内部装修工程
分部(子分部)
工程名称
室内给水系统
分项目名称
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
喷淋系统
项目经理
卢小红
施工执行标准
名称及编号
《建筑给排水及采暖工程施工质量验收规范》GB50242-2002
管道(设备)
名称
二层喷淋管道
管道(设备)
系统编号
/
管道(设备)材质
镀锌钢管
环境温度

试验介质
自来水
施工图号
试验日期
试验仪器
型号、精度
电动试压泵(4 Mpa)
试验压力
工作压力
0.4 Mpa
持续时间
05020807单位工程名称东阳市横店百花园推拿馆内部装修工程分部子分部工程名称室内给水系统分项目名称喷淋系统项目经理卢小红施工执行标准名称及编号建筑给排水及采暖工程施工质量验收规范gb502422002管道设备一层喷淋管道管道设备系统编号管道设备材质镀锌钢管环境温度试验介质自来水施工图号试验日期试验仪器型号精度电动试压泵4mpa试验压力10mpa工作压力04mpa持续时间10min允许压力降002mpa一层消防管网完工后临时接通供回水管将本层水管满水用电动试压泵加压至10mpa稳压10min观察管道接口阀门无渗漏系统压降为002mpa
10min
允许压力降
0.02 Mpa
试验过程
六层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
10min
允许压力降
0.02 Mpa
试验过程
四层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
10min
允许压力降
0.02 Mpa
试验过程
二层消防管网完工后,临时接通供回水管,将本层水管满水用电动试压泵加压至1.0Mpa,稳压10min,观察管道、接口、阀门无渗漏,系统压降为0.02Mpa。
试验结论
验收结论
施工单位
项目专业质量检查员(签名):
项目专业技术负责人(签名):
年月日
专业监理工程师(签名):
相关文档
最新文档
