路缘石安装施工工艺

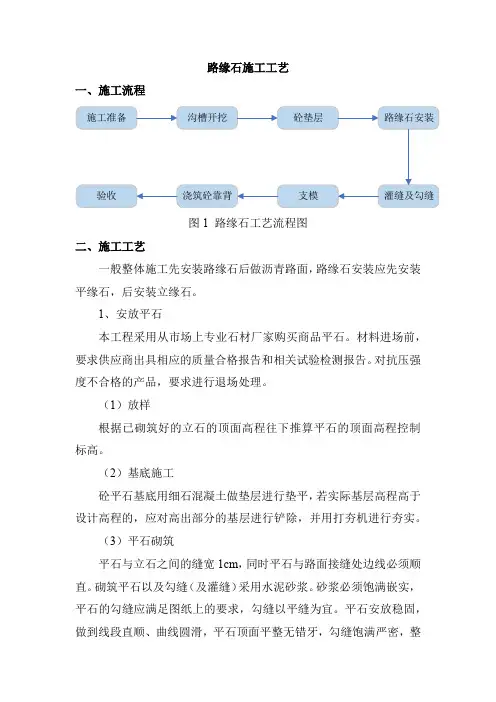

路缘石施工工艺

路缘石施工工艺一、施工流程图1 路缘石工艺流程图二、施工工艺一般整体施工先安装路缘石后做沥青路面,路缘石安装应先安装平缘石,后安装立缘石。
1、安放平石本工程采用从市场上专业石材厂家购买商品平石。
材料进场前,要求供应商出具相应的质量合格报告和相关试验检测报告。
对抗压强度不合格的产品,要求进行退场处理。
(1)放样根据已砌筑好的立石的顶面高程往下推算平石的顶面高程控制标高。
(2)基底施工砼平石基底用细石混凝土做垫层进行垫平,若实际基层高程高于设计高程的,应对高出部分的基层进行铲除,并用打夯机进行夯实。
(3)平石砌筑平石与立石之间的缝宽1cm,同时平石与路面接缝处边线必须顺直。
砌筑平石以及勾缝(及灌缝)采用水泥砂浆。
砂浆必须饱满嵌实,平石的勾缝应满足图纸上的要求,勾缝以平缝为宜。
平石安放稳固,做到线段直顺、曲线圆滑,平石顶面平整无错牙,勾缝饱满严密,整洁坚实。
2、立石施工(1)测量放线首先按照图纸设计用全站仪测量放出边线,用水准仪测量放出高程线。
所打设的桩高度均高于立石顶面高度,直线段桩间距为20米一个,大半径曲线段10米一个,小半径曲线段5米一个。
然后用水准仪在边桩上抄出顶面高程,并把高程线用胶布直接划在桩上,最后在桩上高程线处挂上棉线,以作为顶面高程控制的依据。
(2)沟槽开挖路缘石沟槽开挖采用空压机配合风镐开挖方式进行,开挖过程中不能任意开挖,否则会造成路缘石外侧基层损害,影响道路质量。
开挖深度和宽度根据设计要求进行,并清理干净基槽。
(3)浇筑细砼垫层砼基础浇筑前应全面对道路边缘即行车道外侧高程进行全面测量,确定路缘石纵向顶标高,既要保证路缘石外露高度基本一致,又要保证缘石顶面顺适,从而保证人行道面层的平整度和表面的柔和渐变。
基础采用细石砼浇筑,由于厚度不大,采用人工夯实,表面搓毛。
(4)安装调平根据测量放线的点挂好施工线,开始安装立石。
保证线型顺直、曲线圆滑。
安装立石,必须用靠尺或水准尺边安装边检测,使之横平竖直,保证圆顺、平直。
路缘石施工技术方案

路缘石施工技术方案一、前言路缘石是指在道路或人行道旁边的边缘上用来分界的石材。
路缘石不仅具有美观的效果,而且可以保护道路,防止路面被侵蚀、坍塌,还可以增加道路的安全性。
因此,在建设道路或人行道的时候,路缘石的施工十分重要。
本文主要介绍路缘石的施工技术方案。
二、施工前准备工作1.选址路缘石基础地段应达到以下要求:土壤稳定,不受沉降影响,泥沙赘积度低,没有松动的地层;路面平整、底层坚实;地基必须稳定,没有软化发生。
2.标高布线标高定线是先做好路缘石基础和基础线的作用,在实际道路施工时,我们所看到的路缘石高低、平行程度是都有标高控制的。
通常使用的是L总高,由上层路面标高(LC)减掉路缘石宽(W1)、路肩压实深度(H1)和下层路面厚度(Bpro+H2)之和。
L总高计算好后,可根据路缘石的宽度和高度分别到达L1、L2、L3等高程点,然后从L1、L2、L3等高程点在道路边沿作出参考线,用石膏线或白线勾画出等高线。
3.基础开挖天然地基站用大型挖掘机进行开挖,这样能够保证基础平整度。
整个开挖范围应按要求高低、宽度开挖,开挖深度要比道路沉降分别控制高度减去路缘石高度稍低点. 底部应垫3-5厘米厚的砂质土,再按设计要求饱和振实。
4.基础处理在开挖的路基上舖设一层5-10公分的碎石,以保证路缘石基础的均匀性和承载能力。
之后,按计划要求、方案要求,人工或机械振捣。
5.模板安装模板一般采用数控折弯机械加工和成品焊接。
按终稿过程设计和方案进行加工和安装。
三、施工工艺路缘石的施工工艺主要包括:1.浇筑混凝土随着基础的深入,路缘石的混凝土就要开始浇筑了。
在这个过程中,需要将混凝土灌入到基础的凹槽里,然后等待或使用振动棒压实。
为了提高混凝土的质量,还应适时的加入吸水性能好、无腐蚀性的一二级石粉或细沙定量加入混凝土,以增加水泥浆体骨架的致密程度和强度。
2.安装路缘石当混凝土干燥完全后,即可开始安装路缘石。
路缘石的安装应注意:(1)清洁:在安装之前,应将路缘石表面的尘土和污垢清洗干净,以保证路缘石材质光滑,不影响安装效果。
道路路缘石施工工艺

道路路缘石施工工艺1.测量放线(1)柔性路面侧、缘石应在路面基层完成后、未铺筑沥青面层前施工;水泥混凝土路面,应在路面完成后施工。
(2)侧、缘石可以在铺筑路面基层后,沿路面边线刨槽、打基础安装;也可在修建路面基层时,在基础部位加宽路面基层作为基础;还可利用路面基层施工中基层两侧的多余部分作为基础,基础厚度及标高应符合设计要求。
(3)测量放线。
路面中线校核后,在路面边缘与侧石交界处放出侧缘石线,直线部位10m一桩;曲线部位5~10m一桩;路口及分隔带、安全岛等圆弧,1~5m一桩,也可用皮尺画圆并在桩上标明侧、缘石顶面标高。
2.刨槽与处理(1)人工刨槽,按桩的位置拉小线或打白灰线,以线为准,按要求宽度向外刨槽,一般为一平铣宽(约30cm)。
靠近路面一侧,比线位宽出少许(水泥混凝土路面刨至路面边缘),一般不大于5cm,不要太宽以免回填夯实不好,造成路边塌陷。
刨槽深度可比设计加深1~2cm,以保证基础厚度,槽底要修理平整。
(2)机械刨槽,使用侧、缘石刨槽机,刀具宽度应较侧、缘石宽1~2cm,按线准确开槽,深度可比设计加深1~2cm,以保证基础厚度,槽底应修理平整。
(3)铺筑石灰土基层侧缘石下石灰土基础通常在修建路面基层时加宽基层,一起完成。
如不能一起完成而须另外刨槽修筑石灰土基础,则必须用3∶7(体积比)石灰土铺筑夯实,厚度至少为15cm,压实度要求≥95%(轻型击实)。
3.安装侧缘石(1)安装侧石前应按侧石顶面宽度误差的分类分段铺砌,以达到美观效果。
安装时先拌制1∶3(体积比)石灰砂浆铺底,砂浆厚度1~2cm,缘石可不用石灰砂浆铺底,可用松散过筛的石灰土代替找平基础。
(2)按桩橛线及侧、缘石顶面测量标高拉线绷紧(水泥混凝土路面侧石,可靠板边安装,必要处适当调整),按线码砌侧石、缘石。
须事先算好路口间的侧石块数,切忌中间用断侧石加楔,曲线处石、缘石应注意外形圆滑,相邻侧石间缝隙用0.8cm厚木条或塑料条掌握。

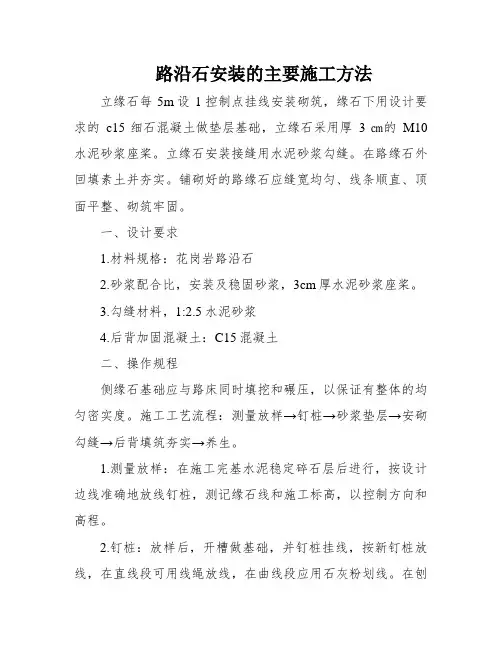

路沿石安装的主要施工方法

路沿石安装的主要施工方法立缘石每5m设1控制点挂线安装砌筑,缘石下用设计要求的c15细石混凝土做垫层基础,立缘石采用厚3㎝的M10水泥砂浆座桨。
立缘石安装接缝用水泥砂浆勾缝。
在路缘石外回填素土并夯实。
铺砌好的路缘石应缝宽均匀、线条顺直、顶面平整、砌筑牢固。
一、设计要求1.材料规格:花岗岩路沿石2.砂浆配合比,安装及稳固砂浆,3cm厚水泥砂浆座桨。
3.勾缝材料,1:2.5水泥砂浆4.后背加固混凝土:C15混凝土二、操作规程侧缘石基础应与路床同时填挖和碾压,以保证有整体的均匀密实度。
施工工艺流程:测量放样→钉桩→砂浆垫层→安砌勾缝→后背填筑夯实→养生。
1.测量放样:在施工完基水泥稳定碎石层后进行,按设计边线准确地放线钉桩,测记缘石线和施工标高,以控制方向和高程。
2.钉桩:放样后,开槽做基础,并钉桩挂线,按新钉桩放线,在直线段可用线绳放线,在曲线段应用石灰粉划线。
在刨槽后安装前应再复核一次,并应测出侧、缘石顶面高程放置标志。
3.安砌:把侧石沿灰线排列好,基础做好后,铺2厘米的水泥砂浆作垫层,内侧上交底内容:角挂线;侧石高低不一致的调整:低的用橇棍将其橇高,并在下面垫以砼或砂浆;高的可在顶面垫以木板或橡皮锤夯击使之下沉,至合乎容许误差为至。
勾缝宜在路面铺筑完成后进行,用强度10Mpa的水泥砂浆勾嵌。
4.侧石后背灰土填筑夯实:用石灰土夯填,夯宽度不小于50cm,高度不小于15cm。
槽底、背后填土密实度轻型击实标准大于或即是90%。
侧石背后应用石灰土(或土)回填夯实,夯填尺寸按设计请求做,密实度应到达90%以上。
回填时如发现缘石倾斜或移动,应及时修整;缘石砌完后,内侧应用细石砼填实,外侧填土细致夯实,制止平缘石倾斜或移动。
三、质量标准1.直线部分整齐直顺,曲线部分圆顺美观,无折角;2.勾缝饱满,整洁坚实,养护不少于三天;3.缝宽允许偏差为±3毫米;4.用20米直线检查直顺度最大偏差不大于10毫米;5.槽底填土密实度应达到90%以上。

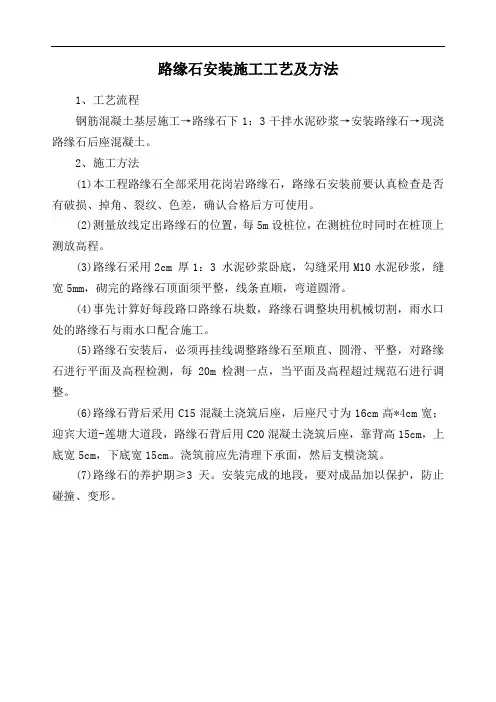

路缘石安装施工工艺及方法

路缘石安装施工工艺及方法
1、工艺流程
钢筋混凝土基层施工→路缘石下1:3干拌水泥砂浆→安装路缘石→现浇路缘石后座混凝土。
2、施工方法
(1)本工程路缘石全部采用花岗岩路缘石,路缘石安装前要认真检查是否有破损、掉角、裂纹、色差,确认合格后方可使用。
(2)测量放线定出路缘石的位置,每5m设桩位,在测桩位时同时在桩顶上测放高程。
(3)路缘石采用2cm 厚1:3 水泥砂浆卧底,勾缝采用M10水泥砂浆,缝宽5mm,砌完的路缘石顶面须平整,线条直顺,弯道圆滑。
(4)事先计算好每段路口路缘石块数,路缘石调整块用机械切割,雨水口处的路缘石与雨水口配合施工。
(5)路缘石安装后,必须再挂线调整路缘石至顺直、圆滑、平整,对路缘石进行平面及高程检测,每20m 检测一点,当平面及高程超过规范石进行调整。
(6)路缘石背后采用C15混凝土浇筑后座,后座尺寸为16cm高*4cm宽;迎宾大道-莲塘大道段,路缘石背后用C20混凝土浇筑后座,靠背高15cm,上底宽5cm,下底宽15cm。
浇筑前应先清理下承面,然后支模浇筑。
(7)路缘石的养护期≥3 天。
安装完成的地段,要对成品加以保护,防止碰撞、变形。

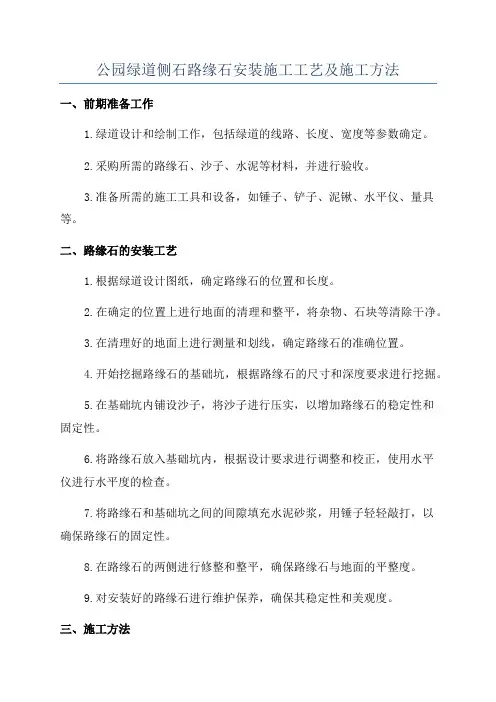

公园绿道侧石路缘石安装施工工艺及施工方法

公园绿道侧石路缘石安装施工工艺及施工方法一、前期准备工作1.绿道设计和绘制工作,包括绿道的线路、长度、宽度等参数确定。
2.采购所需的路缘石、沙子、水泥等材料,并进行验收。
3.准备所需的施工工具和设备,如锤子、铲子、泥锹、水平仪、量具等。
二、路缘石的安装工艺1.根据绿道设计图纸,确定路缘石的位置和长度。
2.在确定的位置上进行地面的清理和整平,将杂物、石块等清除干净。
3.在清理好的地面上进行测量和划线,确定路缘石的准确位置。
4.开始挖掘路缘石的基础坑,根据路缘石的尺寸和深度要求进行挖掘。
5.在基础坑内铺设沙子,将沙子进行压实,以增加路缘石的稳定性和固定性。
6.将路缘石放入基础坑内,根据设计要求进行调整和校正,使用水平仪进行水平度的检查。
7.将路缘石和基础坑之间的间隙填充水泥砂浆,用锤子轻轻敲打,以确保路缘石的固定性。
8.在路缘石的两侧进行修整和整平,确保路缘石与地面的平整度。
9.对安装好的路缘石进行维护保养,确保其稳定性和美观度。
三、施工方法1.划线:根据绿道的设计要求,在地面上进行准确的测量和划线,标示出路缘石的位置和长度。
2.清理地面:清除地面上的杂物、石块等,确保地面的平整度,为路缘石的安装做准备。
3.挖掘基础坑:根据路缘石的尺寸和深度要求,在地面上进行挖掘基础坑,确保路缘石的稳定性和固定性。
4.铺设沙子:在基础坑内铺设沙子,并进行压实,以增加路缘石的稳定性和固定性。
5.安装路缘石:将路缘石放入基础坑内,根据设计要求进行调整和校正,使用水平仪进行水平度的检查。
6.填充水泥砂浆:将路缘石和基础坑之间的间隙填充水泥砂浆,用锤子轻轻敲打,以确保路缘石的固定性。
7.修整地面:在路缘石的两侧进行修整和整平,确保路缘石与地面的平整度。
8.维护保养:定期对安装好的路缘石进行维护保养,检查其稳定性和美观度。
四、施工注意事项1.施工现场要保持整洁,不得有杂物、垃圾等。
2.施工人员要穿戴合适的工作服和安全帽,保证安全施工。
安装路缘石的施工方案

一、工程概况路缘石是公路、城市道路、乡镇及小区道路等路面边缘的界石,主要作用是保障行人、车辆交通安全,保证路面边缘齐整,同时利于排除路面水。
本方案适用于各类道路路缘石的安装施工。
二、施工准备1. 材料准备:预制花岗岩路缘石、水泥、砂、石子、钢筋等。
2. 工具准备:挖掘机、空压机、风镐、切割机、水准仪、线锤、测量工具等。
3. 人员准备:施工人员、技术人员、质量检查员等。
4. 施工现场准备:确保施工场地平整、畅通,施工区域做好安全防护措施。
三、施工工艺1. 路缘石沟槽开挖(1)根据设计图纸,进行路缘石沟槽放样,确定路缘石位置和走向。
(2)采用挖掘机配合风镐开挖沟槽,注意保护地下管线和构筑物。
(3)开挖深度和宽度根据设计要求进行,确保沟槽平整、垂直。
(4)清理沟槽,保证沟槽内无杂物、浮土。
2. 砼基础浇筑(1)在沟槽底部铺设一层砂垫层,厚度为5cm。
(2)浇筑C15细石砼,厚度根据设计要求确定。
(3)浇筑过程中,确保砼密实,无蜂窝、麻面等现象。
(4)砼浇筑完成后,进行表面搓毛处理。
3. 路缘石安装(1)将预制路缘石放置在砼基础上,确保位置准确。
(2)用线锤调整路缘石垂直度,确保路缘石垂直。
(3)用水准仪检查路缘石水平度,确保路缘石水平。
(4)用钢筋将路缘石与砼基础固定,确保路缘石稳固。
4. 靠背浇筑(1)在路缘石后侧浇筑C15细石砼,厚度根据设计要求确定。
(2)浇筑过程中,确保砼密实,无蜂窝、麻面等现象。
(3)砼浇筑完成后,进行表面搓毛处理。
四、质量要求1. 路缘石外观质量应符合设计要求,表面平整、无裂纹、色泽一致。
2. 路缘石安装后,应垂直、水平,无倾斜现象。
3. 路缘石与砼基础连接牢固,无松动现象。
4. 砼基础浇筑密实,无蜂窝、麻面等现象。
五、安全文明施工1. 施工现场应设置安全警示标志,确保施工人员安全。
2. 施工过程中,注意保护地下管线和构筑物。
3. 施工结束后,清理施工现场,确保场地整洁。
4. 施工过程中,加强环境保护,减少扬尘、噪音等污染。
路缘石的施工工艺

路缘石的施工工艺
路缘石施工工艺一般包括以下步骤:
1. 设计和布局:在施工之前,需要进行路缘石的设计和布局。
确定路缘石的长度、高度、形状和位置等参数,并标记出施工线。
2. 准备工作:清理施工区域,包括清除杂物、碎石和泥土等。
确保施工区域平整、干燥、清洁。
3. 基础处理:根据设计要求,进行基础处理。
通常情况下,需要挖掘基础沟槽,加入砂、石子等填充材料,再进行压实。
确保基础坚实、平整。
4. 安装定位线:根据设计的路缘石位置,使用绳子或者标线进行定位。
确保路缘石安装的位置准确。
5. 液状胶水涂布:在路缘石下方的基础上,涂布一层液状胶水。
这层液状胶水能够提供更好的粘附效果。
6.摆放路缘石:按照设计的位置和形状,将路缘石放入定位线的位置上。
同时使用橡皮锤等工具调整路缘石的位置和高度。
7. 整齐排列:将路缘石一块块逐渐摆好,并根据需要进行截尖、切割等处理,
确保整体的美观、平整。
8. 离心机压实:在路缘石安装完毕后,使用离心机对路缘石进行压实。
通过压实,能够增加路缘石的稳定性和耐久性。
9. 清理整理:清理施工现场,清除施工过程中残留的杂物、泥土等。
确保施工区域整洁。
10.验收:完成施工后,进行路缘石的验收。
检查路缘石的安装质量、外观等是否符合设计要求。
以上是一般路缘石施工工艺的基本步骤,具体的施工工序和方法可能会因不同项目的要求而有所变化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
路缘石安装工艺
1、工艺流程
背后换土
养护
勾缝
路缘石安装
路面基层刨槽
测量放线路
2、测量放线:路缘石安装前,应校核道路中心线,测设路缘石安装控制桩,直线段桩距不大于10m,曲线段不大于5m,路口为1~5m。
3、路面基层刨槽:按桩线位置拉小线或撒白灰线,以线为准,对路面基层进行刨槽,刨槽深度应比设计要求加深10~20mm,以保证基础厚度,草地要修理平整、夯实。
4、路缘石安装
1)钉桩挂线后,延基础一侧把路缘石依次排好,安装路缘石时,先拌制1:3砂浆铺底,砂浆厚10~20mm,按放线位置安装路缘石。
2)事先计算好每路段路口路缘石块数,路缘石调整块数应用机械切割成型或现浇同强度等级混凝土制作,不得用砖砌抹面方式做路缘石调整块。
相邻路缘石缝隙用8mm厚木条或塑料条控制,缝隙宽不应大于10mm。
3)路缘石安装后,必须在挂线,调整路缘石至顺直、圆滑、平整,对路缘石进行平面及高程检测,每20m检测一点,当平面及高程超过本标准时应进行调整。
5、勾缝及养护:勾缝前先将路缘石缝内的土及杂物剔除干净,并用水湿润,然后用符合设计要求的水泥砂浆灌缝填充密实后勾平,用弯面压子压成凹型。
用软扫帚扫除多余的灰浆,并应适当洒水养护。
6、路缘石背后还土:路缘石背后宜采用水泥混凝土浇筑三角支撑,还土应用素土夯实,夯实宽度不应小于500mm,每层厚度不应大于150mm。
7、质量标准
1)立缘石、平缘石必须安砌稳固。
2)立缘石背后及基础应回填密实。
3)外观鉴定:线直、弯顺、无折角,顶面应平整无错台,勾缝应饱满严密,整洁坚实。
4)实测项目(见下表)
路缘石安装允许偏差表。
