现场签证单基础抽水

工程签证单(水泵抽水时间签证专用)

1 工程签证单
(水泵抽水时间签证专用)
注:1、主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W 字样);2、水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;3、水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4、本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
第一联 施工单位。
抽水联系单、签证

内容:
我单位承建的武穴市新城区道路工程二十号路(21号路~沿湖大道)道路工程,由于
地下水丰富,为保证路基及道路质量,需进行长期抽水处理。请建设单位、监理单位给予批
复为盼。
专业工程师:
项目负责人:
日期:年 月 日
监理单位意见:
项目监理机构(章):
专/总监理工程师:
事由:19#路、20#路上山皮石事宜确认
内容:
我单位承建的武穴市新城区道路工程十九号路、二十号路(21号路~沿湖大道)道路工程,由于施工现场大量缺土及地下水丰富,根据建设单位及监理单位要求,本工程回填量全部用山皮石进行回填。请建设单位、监理单位给予批复为盼。
专业工程师:
项目负责人:
日 期:年 月 日
事由:19#路、20#交口施工范围事宜确认
内容:
我单位承建的武穴市新城区道路工程十九号路、二十号路(21号路~沿湖大道)道路工程,19#路原施工单位施工至KO+030,我单位施工起点从K0+055开始。20#路原施工单位施工至K0+025,我单位道路施工起点从K0+060开始,根据现场情况,我单位必须从施工起点与原施工单位施工位置相衔接,其间未施工部分由我单位施工。妥否,请建设单位、监理单位给予批复为盼。
地下水丰富,为保证路基及道路质量,需进行长期抽水处理。截止2014年10月18日,抽水台班工程量如下:
一、工程数量
1、汇总每天抽水现场机械台班使用记录表,总时间计算方法H=∑机械台班使用记录表
2、30KW柴油发电机一台,总计813.52小时。
二、附件
1、机械台班使用记录表
施工单位(章):
现场工程师:
工程签证单(水泵抽水时间签证专用)

工程签证单(水泵抽水时间签证专用)
1主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W字样);
2水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;
3水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
抽水工程签证单doc

一致意见:
承包单位 签字: 发改委:
纪检:
财政: 审计:
项目监理单位 签字:
建设单位代表 签字:
年月日
工程签证单
工程名称: 县污水主干管二期工程
编号:
原因:W40 砖砌井基础施工时,砼垫层标高以下为松土,故采用了
毛石垫层加固。 工程量如下: 1、毛石垫层数量:3.5 米长×3.3 米宽×高 1.5 米=17.3m3
用人工风镐破石方后顶管。 工程量如下:
W28
土方
风化石(11.2 米)
土方
30.6 米
41.8 米
W27
1、风化石数量:(41.8—30.6)=11.2 米
一致意见:
承包单位 签字: 发改委:
纪检:
财政: 审计:
项目监理单位 签字:
建设单位代表 签字:
年月日
7、人工清顶管内淤泥(内径 1.5 米):18m。单价:500 元/米。
一致意见:
承包单位 签字: 发改委: 纪检: 财政: 审计:
项目监理单位 签字:
建设单位代表 签字:
年月日
工程签证单
工程名称: 县污水主干管二期工程
编号:
原因:W21—W22 段沟槽开挖时,在 W21 号井+25 米处遇到黑色坚
田排水截断,5 米
一致意见:
承包单位 签字: 发改委: 纪检: 财政: 审计:
项目监理单位 签字:
建设单位代表 签字:
年月日
工程签证单
工程名称: 县污水主干管二期工程
编号:
签证原因:由于地下水丰富,为确保 W36+1 新增顶管井顺利施工,
采用管径 75φmm 的三相电机污水泵抽水。 工程量如下: 1、合计抽水时间为:368 小时(详见附件)
抽水台班签证(新)

签 2016/1/16 证 2016/1/17 内 容 2016/1/18
2016/1/19 2016/1/20 2016/1/21 2016/1/22 2016/1/23 2016/1/24 2016/1/25 2016/1/26 2016/1/27 2016/1/28 2016/1/29
本页抽水台班合计 建设单位 签 字 栏

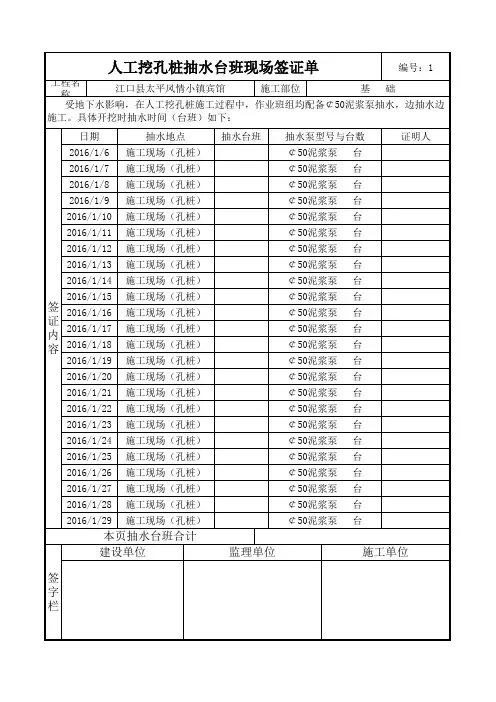

人工挖孔桩抽水台班现场签证单
工程名称 江口县太平风情小镇宾馆 施工部位 基 础
编号:1
பைடு நூலகம்
受地下水影响,在人工挖孔桩施工过程中,作业班组均配备¢50泥浆泵抽水,边抽水边 施工。具体开挖时抽水时间(台班)如下: 日期 2016/1/6 2016/1/7 2016/1/8 2016/1/9 2016/1/10 2016/1/11 2016/1/12 2016/1/13 2016/1/14 2016/1/15 抽水地点 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 抽水台班 抽水泵型号与台数 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 证明人
施工用水抽水台班现场签证单

现场签证内容
03
签证时间、地点和参与人员
签证时间:具体日期和时间 签证地点:施工现场的具体位置 参与人员:相关负责人和签证人员的姓名和职务
签证依据和标准
施工用水抽水台班现场签证单的依据是施工合同、工程变更令等相关文件。 签证标准包括施工用水抽水台班的数量、使用时间、使用地点以及设备型号等信息。 签证依据和标准需要经过发包人、承包人、监理单位等各方的确认,并签字盖章。 签证依据和标准应当符合国家相关法律法规、行业标准和工程实际情况。
签证事项和计算方法
签证事项:施工用水抽水台班现场签证单中需要明确记录的事 项,包括签证原因、签证内容、签证时间等。
计算方法:根据签证事项的不同,需要采用不同的计算方法来 确定签证的金额或数量。例如,如果签证事项是增加的抽水台 班数,则需要根据台班单价和增加的台班数来计算增加的费用。
签证结果和确认方式
签证单填写是否 完整、准确
施工用水抽水台 班是否符合现场 实际情况
审核人员是否具 备相应资质和经 验
审核过程是否符 合规范和流程
审核结果和处理方式
审核结果:合格、不合格 处理方式:合格则存档,不合格则重新签证
签证单存档和查阅规定
存档的签证单需按日期顺序 排列,以便于查阅。
签证单必须由专人负责整理 和存档,确保资料完整无缺。
对于涉及重要事项的签证单, 应进行备份,以防止资料丢
失。
审核通过的签证单应妥善保 管,并确保其保密性。
注意事项和风险提示
05
填写和提交签证单的注意事项
核对施工用水抽水台班的单 价和总价,避免出现误差。
填写签证单时,应详细说明 施工用水抽水台班的使用地 点、使用原因和使用情况。
确认施工用水抽水台班的数 量和时间,确保准确无误。
抽水台班签证单表格.doc

合计时间
施工孔深
小计台班
建设单位代表
监理单位代表
施工单位代表
抽水台班现场签证单
年月日编号
建设单位
镇安县国有资产投资有限公司
监理单位
陕西恒佳源工程管理有限公司
工程名称
镇安县云盖寺景区城门楼新建工程
施工单位
陕西建工第三建设集团有限公司
签
证
内
容
人工挖孔灌注桩在挖孔过程中,因遇地下水,地下水压力较大,造成我方在施工过程中,不得不采取污水泵抽水,降水后边开挖边抽水施工。具体开挖时抽水时间(台班)如下:
道路工程施工抽水签证单

道路工程施工抽水签证单
为了保障道路工程施工过程中的安全和顺利进行,根据相关法律法规和工程规范,施工单位申请抽水施工签证。
现就本次施工抽水签证进行如下说明:
一、施工单位名称:(请在此填写具体的施工单位名称)
二、施工地点:(请在此填写具体的施工地点,包括道路名称、具体路段以及所属地区)
三、施工内容:(请在此填写具体的施工内容,包括施工范围、施工时间、施工设备及工艺等)
四、抽水施工方案:(请在此描述施工单位的抽水施工方案,包括抽水设备的选择、使用方法、抽水管道的设置及处理、抽水过程中的排水处理等)
五、施工安全措施:(请在此列出具体的施工安全措施,包括施工现场的警示标识、工地封闭、安全防护设施等)
六、施工环境保护措施:(请在此列出具体的施工环境保护措施,包括施工现场的环境保护措施、废水处理措施等)
七、责任单位和人员:(请在此列出具体的责任单位和人员,包括施工单位的负责人及相关工程技术人员)
八、验收标准:(请在此列出具体的验收标准,包括抽水设备的选用标准、抽水管道的安装标准等)
九、施工款使用:(请在此列出具体的施工款使用情况,包括抽水设备的购置费用、使用费用等)
十、其他需要说明的事项:(请在此列出其他需要说明的事项)
十一、抽水施工签证单位意见:(请在此列出抽水施工签证单位的意见及签字)
以上为本次抽水施工签证单的内容,施工单位须认真履行施工安全措施和环境保护措施,确保施工过程中的安全和环境保护工作。
同时,抽水施工签证单位将按照相关法律法规和工程规范进行审查验收,确保抽水施工的安全和质量。
希望施工单位和签证单位能够共同配合,共同做好抽水施工工作,为道路工程施工取得良好的成果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
根据挖土方量和抽水台班计算,待竣工结算时据实结算
备注
建设单位
经办人:
复核:
审核:
审批:
监理单位
监理工程师:
施工单位
现场负责人:
说明:本表格一式五份,监理单位、施工单位、工程部、合同预算部、财务部各一份。
现场签证单
工程名称:编号:
建设单位
施工、02、03
费用类型
施工措施(降排水)
时间
签证内容
*年10月6日基础筏板开挖完成,*楼筏板基础特别深,并且有地下水。为进行施工作业和荷载板检测提供施工条件。采用人工挖排水沟宽0.4m、深0.2m、长46.3m的排水沟。并在排水沟端用人工挖1m*1.5m*1m的集水坑,采用管径70的污水泵抽水。抽水从2013年10月8日至2013年10月15日止。抽水台班为8个。请甲方确认。
