建设工程中关于抽水台班的签证问题

建设工程中关于抽水台班的签证问题

建设工程中关于抽水xx的签证问题南方地区夏季常遇台风下雨天气,特别在做地下室、基坑时会涉及到抽水台班的签证,而且签证量都特别大。

像紫金城工程当时做地下室,因为靠近江边,当时做地下室时(好像是2008年前后),有20~30个降水井点,日夜不停地抽水,最后抽水台班签证的费用算下来有45万多,50来万。

紫金城那个地下室很大,有两层,近3万平米,层高好像是3."9M。

现场签证抽水台班按孔径和时间来签证,抽水泵还要分清水泵和污水泵。

我们可以绘制一个表格,记录下开机时间、停机时间、抽水机口径、合计时间。

我们有配套的机械台班定额,可以根据抽水机运行的合计时间换算。

定额每台班是按8小时工作制计算的。

机械台班定额由七项费用组成:折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费、养路费及车船使用税。

折旧费:指机械设备在规定的使用期限内陆续收回其原值的费用。

大修理费:指机械设备按规定的大修理间隔台班必须进行大修理,以恢复其正常功能所需的费用。

经常修理费:指机械设备除大修理以外必须进行的各级保养(包括一、"二、三级保养),及临时故障排除所需的费用;为保障机械正常运转所需替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需润滑油脂、擦拭材料费用以及机械停滞期间的维护保养费用等。

安拆费:指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用(包括:安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用)场外运费:指机械整体或分件自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的运距在25km以内的机械进出场运输及转移费用(包括机械的装卸、运输、辅助材料及架线费等)。

燃料动力费:指机械在运转施工作业中所耗用的电力、固体燃料(煤、木柴)、液体燃料(汽油、柴油)和水等。

人工费:指机上司机、司炉及其他操作人员的工作日以及上述人员在机械规定的年工作台班以外的费用。

抽水台班签证.doc

抽水台班签证.doc

工程签证单工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚监理单位贵阳永欣建设监理有限公司集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。

所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。

联系内容:一、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水及公路旁沟水。

二、2012年 12 月 30 日 DN100污水泵共计 6 个台班整(大写:陆个整)。

望业主和监理公司给予签认以上抽水台班为谢!建设单位(签字)监理单位(签字)施工单位(签字)回复意见审核人:审核人:审核人:年月日年月日年月日说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚贵阳永欣建设监理有限公司监理单位集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。

所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。

在孔桩开挖过程中部分孔桩内流入地下污水,导致孔桩无法进行开挖,需对孔桩内污水进行抽出集中排放至施工开挖积水坑内,由于工地污水排至室外排水沟,水沟高程高于积水坑水位需发生二次抽水排放至工地外。

联系内容:一、 1、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水、公路旁沟水及孔桩开挖抽出排放的污水。

2、在孔桩开挖过程中 1#楼 3#、8#、23#孔桩内流入地下污水,分别投入壹台为DN100的污水泵 24 小时不间断抽水。

二、2012年 12 月 31 日 DN100污水泵共计 15 个台班整(大写:壹拾伍个整)。

抽水台班的工程签证单【范本模板】

抽水台班的工程签证单【范本模板】
1、污水台班计算:24小时*1/6*2台/8小时*90天=90台班。
2、人工计算:每天1人管理*90天=90工日。
施工单位(章):
项目负责人(签章):经办人:年月日
监理单位意见:
专业监理工程师:盖章
日期:年月日
建设单位意见:
负责人签名:盖章
日期:年月日说明:对本工程签证单,请在来自天内书面回复我项目部,否则当默认.
工程签证单
单位(子单位)工程名称

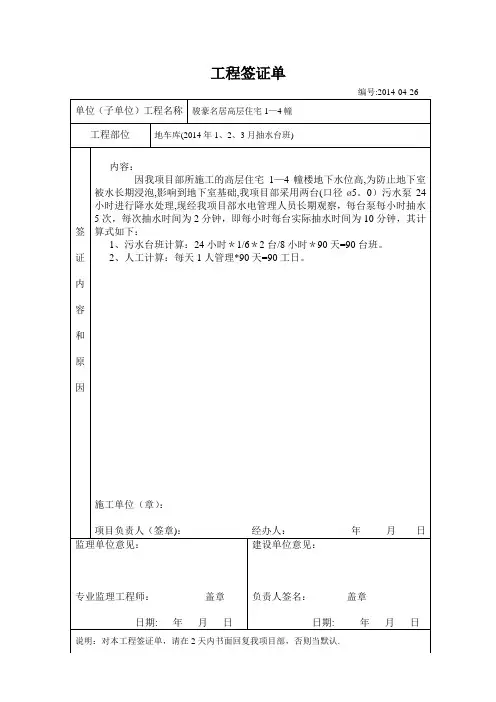

骏豪名居高层住宅1—4幢
工程部位
地车库(2014年1、2、3月抽水台班)

内容:
因我项目部所施工的高层住宅1—4幢楼地下水位高,为防止地下室被水长期浸泡,影响到地下室基础,我项目部采用两台(口径ø5。0)污水泵24小时进行降水处理,现经我项目部水电管理人员长期观察,每台泵每小时抽水5次,每次抽水时间为2分钟,即每小时每台实际抽水时间为10分钟,其计算式如下:
编号:2014-04-26

建设工程中关于抽水台班的签证问题

建设工程中关于抽水台班的签证问题

建设工程中关于抽水xx的签证问题南方地区夏季常遇台风下雨天气,特别在做地下室、基坑时会涉及到抽水台班的签证,而且签证量都特别大。

像紫金城工程当时做地下室,因为靠近江边,当时做地下室时(好像是2008年前后),有20~30个降水井点,日夜不停地抽水,最后抽水台班签证的费用算下来有45万多,50来万。

紫金城那个地下室很大,有两层,近3万平米,层高好像是3.9M。

现场签证抽水台班按孔径和时间来签证,抽水泵还要分清水泵和污水泵。

我们可以绘制一个表格,记录下开机时间、停机时间、抽水机口径、合计时间。

我们有配套的机械台班定额,可以根据抽水机运行的合计时间换算。

定额每台班是按8小时工作制计算的。

机械台班定额由七项费用组成:折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费、养路费及车船使用税。

折旧费:指机械设备在规定的使用期限内陆续收回其原值的费用。

大修理费:指机械设备按规定的大修理间隔台班必须进行大修理,以恢复其正常功能所需的费用。

经常修理费:指机械设备除大修理以外必须进行的各级保养(包括一、二、三级保养),及临时故障排除所需的费用;为保障机械正常运转所需替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需润滑油脂、擦拭材料费用以及机械停滞期间的维护保养费用等。

安拆费:指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用(包括:安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用)场外运费:指机械整体或分件自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的运距在25km以内的机械进出场运输及转移费用(包括机械的装卸、运输、辅助材料及架线费等)。

燃料动力费:指机械在运转施工作业中所耗用的电力、固体燃料(煤、木柴)、液体燃料(汽油、柴油)和水等。

人工费:指机上司机、司炉及其他操作人员的工作日以及上述人员在机械规定的年工作台班以外的费用。

抽水台班签证(新)

抽水台班签证(新)

签 2016/1/16 证 2016/1/17 内 容 2016/1/18
2016/1/19 2016/1/20 2016/1/21 2016/1/22 2016/1/23 2016/1/24 2016/1/25 2016/1/26 2016/1/27 2016/1/28 2016/1/29
本页抽水台班合计 建设单位 签 字 栏
人工挖孔桩抽水台班现场签证单
工程名称 江口县太平风情小镇宾馆 施工部位 基 础
编号:1
பைடு நூலகம்
受地下水影响,在人工挖孔桩施工过程中,作业班组均配备¢50泥浆泵抽水,边抽水边 施工。具体开挖时抽水时间(台班)如下: 日期 2016/1/6 2016/1/7 2016/1/8 2016/1/9 2016/1/10 2016/1/11 2016/1/12 2016/1/13 2016/1/14 2016/1/15 抽水地点 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 施工现场(孔桩) 抽水台班 抽水泵型号与台数 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 ¢50泥浆泵 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 台 证明人

施工用水抽水台班现场签证单

施工用水抽水台班现场签证单

现场签证内容
03
签证时间、地点和参与人员
签证时间:具体日期和时间 签证地点:施工现场的具体位置 参与人员:相关负责人和签证人员的姓名和职务
签证依据和标准
施工用水抽水台班现场签证单的依据是施工合同、工程变更令等相关文件。 签证标准包括施工用水抽水台班的数量、使用时间、使用地点以及设备型号等信息。 签证依据和标准需要经过发包人、承包人、监理单位等各方的确认,并签字盖章。 签证依据和标准应当符合国家相关法律法规、行业标准和工程实际情况。
签证事项和计算方法
签证事项:施工用水抽水台班现场签证单中需要明确记录的事 项,包括签证原因、签证内容、签证时间等。
计算方法:根据签证事项的不同,需要采用不同的计算方法来 确定签证的金额或数量。例如,如果签证事项是增加的抽水台 班数,则需要根据台班单价和增加的台班数来计算增加的费用。
签证结果和确认方式
签证单填写是否 完整、准确
施工用水抽水台 班是否符合现场 实际情况
审核人员是否具 备相应资质和经 验
审核过程是否符 合规范和流程
审核结果和处理方式
审核结果:合格、不合格 处理方式:合格则存档,不合格则重新签证
签证单存档和查阅规定
存档的签证单需按日期顺序 排列,以便于查阅。
签证单必须由专人负责整理 和存档,确保资料完整无缺。
对于涉及重要事项的签证单, 应进行备份,以防止资料丢
失。
审核通过的签证单应妥善保 管,并确保其保密性。
注意事项和风险提示
05
填写和提交签证单的注意事项
核对施工用水抽水台班的单 价和总价,避免出现误差。
填写签证单时,应详细说明 施工用水抽水台班的使用地 点、使用原因和使用情况。
确认施工用水抽水台班的数 量和时间,确保准确无误。

抽水台班签证单表格

抽水台班签证单表格

抽水台班签证单表格
抽水台班现场签证单
年月日
建设单位镇安县国有财产投资有限企业监理单位工程名称镇安县云盖寺景区城门楼新建工程施工单位
编号
陕西恒佳源工程管理有限企业陕西建工第三建设企业有限企业
人工挖孔灌输桩在挖孔过程中,因遇地下水,地下水压力较大,造成我方在施工过程中,不得不采纳污水泵抽水,降水后边开挖边抽水施工。

详细开挖时抽
水时间(台班)以下:
抽水机
号开机时间停机时间共计时间施工孔深口径

小计台班
建设单位监理单位施工单位
代表代表代表。

抽水台班现场签证单1

抽水台班现场签证单1

分部工程
经济函件 (联系单)编号
基础
代表签字:

因地下室周边及污水沟浸水过高,导致XX已开挖的地下室 基坑积水过高,为保证工程质量,我施工单位现采用二台Φ75 潜水泵进抽水排除,抽水台班签证时间如下: Φ 75潜水泵二台 . 从 月 日 至 月 日 时止。
代扣责任单位
监理公司
项目公司 专业工程师
项目公司 负责人
成本合约部
评审中心
说明:1、签证内容必须有详细计算过程及足够的支持材料(支持材料可后加附页)。 2、本签证单必须签证手续完整方有效。 3、若有代扣需要抄送责任单位 。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程签证单
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

工程名称:凤冈县何坝安置房一号楼建设工程编号:q-
说明:本表一式三份,项目部、监理、建设单位各一份。

相关文档
最新文档
