220KV110KV线路工程施工《三措计划》

220KV线路工程《施工组织设计》编制:审核:批准:芜湖明远集团公司二0一0年十月十九日一、工程概况:本工程从电厂220kV出线构架起至220kV变进线构架止。

线路全线按双回路立塔单回路架设设计线路长度8.78公里。

其主要工程量为:1、组立铁塔26基,其中PSL型、SZT233直线塔19基,SJ1、SJ2、SJ3型耐张塔7基。

2、架设导线LGJX-400/50约9.5千米、避雷线GJX-50约9.5千米,同塔架设24芯OPGW复合光纤。

3、安装耐张绝缘子串DNB11型12串、DNB21型36串(其中FC70/146共1560只)。

安装悬垂绝缘子串DXH21型39串、DTB型15串(其中FCBW4-110/70共72只)。

4、导线安装防震锤171只,避雷线安装防震锤110只。

5、线路杆塔接地,线路架设后经自检、复检、竣工报验、验收及配合投运。

二、组织措施:项目监理、施工负责人及其职责:韩荣彬负责现场工程施工的组织、指挥和协调,是施工现场安全的第一责任人。

落实施工“三措一案”,按计划及图纸要求正确、安全、合理的组织施工,保质保量的完成任务。

线路施工协调员及其职责:费旭东负责因工程需要与建设方、设计方、监管方及上级主管部门进行必要的联系洽商,确保施工顺利开展。

线路施工技术员及其职责:吴健负责现场施工技术指导、标准规范执行、技术措施的落实,发现问题解决于现场。

负责组织施工质量的检验。

线路施工质量员及其职责:刘平负责现场质量的检查、监控。

按质量标准及图纸要求,认真开展工序检验,确保工程质量符合要求。

线路施工安全员及其职责:钱丙现场施工安全监督。

负责安全措施的实施、监督工作人员遵守规程、纠正制止违章作业。

线路施工班成员及其职责:江洪生、谢亚峰、何飞、潘子庆、潘子好、潘有春、潘子金、汪家根、郭平方、潘子国、广世勇、吕又佳、牛忠涛、胡建国。

施工人员应熟悉施工图、施工内容、施工流程,掌握施工工艺及质量标准。

施工人员应熟悉施工环境及条件、明确工作危险点,掌握安全措施并履行相关手续。

自觉遵守安全规章制度、技术规程、操作规程和劳动纪律。

正确使用施工机具、安全器具及劳动保护用品。

三、技术措施:1、公司组织施工负责人、技术员、质检员等骨干认真勘查现场,做到心中有数。

2、公司按专业分别组织施工负责人、技术员、质检员等骨干认真细致地学习、熟悉“施工设计图”、“三措一案”及“施工及验收规范”。

将学习过程中发现的问题,尽可能消灭于工程开工之前;3、开工前公司依据“施工图”、“图纸会审纪要”、“工程变更单”、“施工规范标准”等应认真开展二级“技术交底”、“安全交底”工作,交底要结合工程特点,要有针对性,要阐明施工方法及技术要求,真正起到指导施工的作用;4、根据工程量结合现场实际情况,应提前做好工程施工机具、安全、劳保用品的组织准备工作,确保其进入施工现场具备完好、合格的状态。

5、铁塔、导线、绝缘子、金具等器材的型号、规格、数量均应符合设计要求,且具备产品出厂必须的质保资料。

货到现场必须履行外观检验和试验程序。

检、试验合格者方可办理交接手续,投入安装使用。

6、工程施工全过程其技术要求、质量控制、检验验收均应符合“设计施工图”及现行国标110~500KV架空线路“施工及验收规范”(GBJ-233-90)的相关规定并满足其要求。

7、由于现场客观条件等因素影响,局部工作实施无法保证其进度或质量时,应即时上报,并按经审批后的“工程设计变更通知单”的新方案予以实施,任何施工人员不得私自更改施工方案、方法及标准。

8、杆塔组立前,应严格按“杆塔明细表”、“基础明细配置表”“基础施工图”对该基础的型号、规格、尺寸等逐项复查,核对符合设计及规范要求后,方可办理交接手读并实施下道工序。

9、浇制、预制的基础结构表面光滑,无蜂窝、麻面、露筋等缺陷。

基础各部尺寸允许误差:保护层厚度-5㎜,立柱及各断面尺寸-1%,同组底脚螺栓中心对立柱中心偏移10㎜。

砼的强度检查应以试块为依据,试块的制作符合“规范”规定,其强度应满足设计要求。

10、绝缘子、接地装置等电气设备均应履行电气交接试验程序,均应满足设计要求并符合GB50150-91“电气装置安装工程电气设备交接试验标准”的规定。

11、在确保工程质量的前提下,为了按期、按量的完成施工任务,线路施工应结合青赔工作、砼基础完成情况及铁塔器材到货情况,排除干扰有机地按耐张段分段交叉进行。

12、施工队可结合现场自然地理实际条件,选择外拉线抱杆分片组立铁塔。

铁塔分解组立时,其砼基础强度应为设计强度的70%及以上。

组立后的铁塔、各相邻节点间主材弯曲不得超过1/750,其它各项允许偏差也应符合“GBJ233-90”规定。

13、铁塔部件组装有困难时应查明原因,严禁强行组装。

连接构件的螺栓穿入方向、紧固顺序、紧固扭矩、紧固后露丝长度及铁塔组立后的紧固及架线后再次复紧均应按“规范”要求执行。

14、放线前应检查、清理该放线通道、搭设合格的跨越架,停役必须停电的输配电线路,选取合理布线裕度的线轴,使用合格及相匹配的机具,确定放线方法及展放、牵引端的固定等,一切准备工作均应做完备、合理、充裕。

15、人力放线应对展放的导、地线应认真外观检查,对于因制造或施工造成的损伤和断头,应查明情况妥善处理。

导、地线损伤的修补方法、标准均应按“施工验收规范”(233-90)严格执行。

16、挂线前,转角、耐张、终端塔上应设置临时拉线或进行补强,其对地夹角不大于45。

,且在导线的反方向上。

临时拉线的允许张力应不小于架线过程中导线最大张力的1.5倍,临时拉线地锚要牢固可靠不松动。

17、导线在收紧的过程中应严格防止卡线器或握线工具损伤导线或在导线上滑动。

紧线前应做好防止导线突然滑脱的后备保护技术措施,坚决杜绝跑线事故。

18、紧地、导线时应严格控制“过牵引”的数值。

紧线弧垂在挂线后即观测档检查,其允许偏差为+5%、-2.5%,且导、地线各相间弧垂应力求一致,各相间弧垂相偏差不大于200mm。

19、线路架设弧垂合格后应及时安装附件、金具。

侍安装的绝缘子应是逐个表面清擦干净,并经外观检查、电气试验程序的合格品。

金具的镀锌层局部碰损、剥落或缺锌,应除锈补刷防锈漆。

用绝缘摇表逐个检查,绝缘电阻应在5000兆欧以上。

20、悬垂线夹安装后,绝缘子串应垂直地平面,个别情况顺线路方向与垂直位置的位移不应超过5。

,且最大偏移值不应超过200㎜。

防振锤其安装距离偏差不应大于±30㎜。

21、线路架设后,其基础接地引线与杆塔的连接应接触良好,紧固可靠。

杆塔均应浇筑保护帽,保护帽的混凝土与铁塔脚上部铁板结合严密、无裂缝,保护帽高度高出基面300㎜。

四、安全措施:1、本工程线路与220KV丁集变220KV出线构架连接工作,是在市供电公司正在基建的变电设备上施工。

应严格执行“安规”规定,履行报、批手续,办理工作票并在生产主管单位完成保证施工安全的措施后,经许可方可施工。

2、本线路终端凤台电厂变220KV构架连接工作,是在客户的变电所内作业,应参照前述要求,履行报批手续,遵守客户变电所内各项管理规章制度,并在其许可、监督下施工。

3、工地应设置临时仓库或材料堆场,材料、设备、施工机具应安规定堆放。

仓库和堆场应采取防火、防盗措施,应设置必备的消防器材及“严禁烟火”标志。

4、工地和材料站的施工用电应按当地供电部门批准的施工技术措施布设,施工用电的安装、维护应由合格的电工担任,严禁私接乱接;5、人力运输铁塔含导(地)线的道路应事先清除障碍物,在山区抬运笨重物件的道路,其宽度不宜小于1.2m,坡度不宜大于1:4。

重大物件不得直接用肩扛运,抬运时应设一人指挥,步调一致,同起同落。

6、铁塔吊装、组立工作,须由有经验的专人负责领导进行,参加工作的人员应熟悉起重作业方案和安全措施。

作业时只能由一人指挥,指挥人员应由经专业技术培训取得合格证的人员担任;7、组立铁塔应设安全监护人,非施工人员不得进入作业区。

组立铁塔过程中,作业现场除必要的施工人员外,其他人员应离开铁塔高度的1.2倍距离以外;8、高处作业人员必须系好安全带(绳)。

安全带(绳)必须栓在牢固的构件上,不得低挂高用,施工中应随时检查安全带(绳)是否栓牢。

高处作业人员在转移作业位置时不得失去保护,手扶的构件必须牢固;9、高处作业所用的工具和器材应放在工具袋内或用绳索绑牢,上下传递物件应用绳索吊送严禁抛掷。

塔上应避免上下交叉作业,上下交叉作业或多人在一处作业时,应相互照应,密切配合;10、越线架搭设的型式应根据跨越物的大小和重要性确定,跨越重要设施的越线架,应事先与其所辖单位取得联系,必要时应请其派员监督检查。

越线架的搭设应符合《电力建设安全工作规程》DL5009-94的相关规定和要求;11、人力放线时的通信必须迅速、清晰、畅通。

领线人由熟练技工担任并随时注意前后信号,放线人员应走同一直线,相互保持适当距离。

通过河流或沟渠,应由船只或绳索引渡,通过陡坡时应防止滚石伤人,通过竹材区时,应防止竹桩尖扎伤脚;12、导、地线升空作业必须使用压线装置,严禁直接用人力压线。

升空作业应与紧线作业密切配合并逐根进行,在转角塔档内升空作业时,线弯内角侧不得有人。

升空场地在山沟时,升空的钢丝绳应有足够的长度;13、紧线前施工机具已在现场布置完善,杆塔的部件齐全且螺栓应紧固,杆塔的临时拉线和补强措施已设置完毕。

紧线过程中监护人员不得站在悬空导、地线的垂直下方,展放余线的人员不得在线弯的内角侧,非工作人员不得靠近牵引的导地线,工作人员也严禁跨越将离开地面的导、地线。

15、附件安装,作业人员必须使用专用工具,相邻的杆塔不得同时在同相位安装附件,作业点垂直下方不得有人。

在跨越电力线路、铁路、公路或通航河流的线段杆塔上安装附件时,必须采取防止导、地线坠落的措施;16、进入施工现场的人员必须正确配戴安全帽及合理使用个人劳动防护用品,严禁酒后作业。

机动车辆运输应按国家《道路交通管理条例》的有关规定执行,严禁无证驾驶,严禁酒后开车;五、施工程序、机具及危险点分析:施工程序施工机具:危险点分析及预控措施:。

合集下载

(完整版)“三措一案”实施规范标准

(完整版)“三措一案”实施规范标准

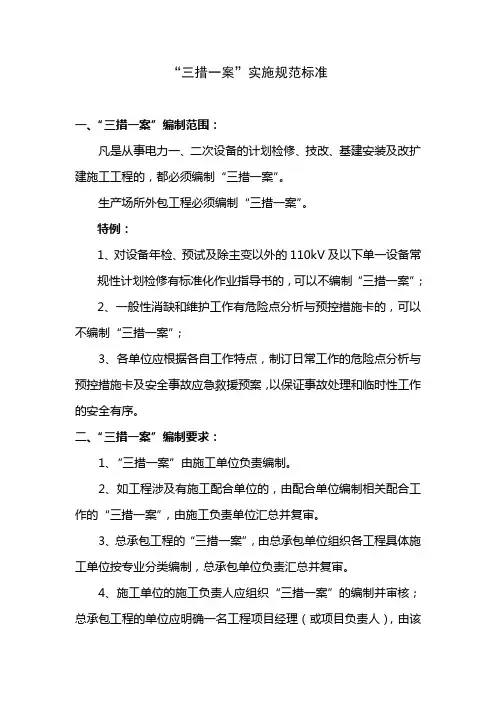

“三措一案”实施规范标准一、“三措一案”编制范围:凡是从事电力一、二次设备的计划检修、技改、基建安装及改扩建施工工程的,都必须编制“三措一案”。

生产场所外包工程必须编制“三措一案”。

特例:1、对设备年检、预试及除主变以外的110kV及以下单一设备常规性计划检修有标准化作业指导书的,可以不编制“三措一案”;2、一般性消缺和维护工作有危险点分析与预控措施卡的,可以不编制“三措一案”;3、各单位应根据各自工作特点,制订日常工作的危险点分析与预控措施卡及安全事故应急救援预案,以保证事故处理和临时性工作的安全有序。

二、“三措一案”编制要求:1、“三措一案”由施工单位负责编制。

2、如工程涉及有施工配合单位的,由配合单位编制相关配合工作的“三措一案”,由施工负责单位汇总并复审。

3、总承包工程的“三措一案”,由总承包单位组织各工程具体施工单位按专业分类编制,总承包单位负责汇总并复审。

4、施工单位的施工负责人应组织“三措一案”的编制并审核;总承包工程的单位应明确一名工程项目经理(或项目负责人),由该工程项目经理(或项目负责人)组织“三措一案”的编制并审核。

5、施工单位应根据工程项目的现场实际情况,认真编制工程施工“三措一案”,确保各项措施正确完备,并对工程施工“三措一案”的必要性、正确性、安全性负责。

6、“三措一案”要根据各项工程中施工作业的特点编制,不能照搬照抄,要将具体工作中的危险点及预控措施和有关注意事项交待清楚。

7、“三措一案”的编制,准备工作要充分,计划布置要严密,各项措施要科学,并应避免口号式的、条条式的笼统内容,必须简明、具体、可操作性强。

8、“三措一案”使用统一的封面格式(见附件1),应有(1)编制人、编制单位审核、工程监理单位审核、工程主管部门审核、生技部门审核、安监部门审核、批准人;(2)工程监理单位审核意见、工程主管部门审核意见、生技部门审核意见、安监部门审核意见、公司领导审批意见。

三、“三措一案”内容规范:“三措一案”的编制应包括以下5个部分的内容:(1)工程概况;(2)组织措施;(3)技术措施;(4)安全措施,危险点分析与预控措施,施工现场生产安全事故应急救援预案;(5)施工方案。

KV变电站电气安装施工“三措一案”

KV变电站电气安装施工“三措一案”

110KV变电站电气安装施工“三措一案”编制单位:甘肃陇丰电力建筑安装工程有限责任公司编制日期: 2012 年 5月 20日目录一、组织措施工程简述工程性质及特点工程规模工期要求工程涉及的主要单位电气施工依据及内容 2、施工现场组织机构施工现场组织机构施工现场组织原则项目管理机构人员及部门职责二、安全措施安全管理目标环境保护目标文明施工目标安全、环境保护目标分解2 安全文明施工组织机构及职责组织机构技术保证体系安全监督保证体系安全职责13 安全文明施工主要控制点及措施低压用电跨越架高处作业起重吊装消防安全施工机械的定期检验、车辆交通安全安全设施及防护用品控制措施季节性施工三、技术措施技术措施开箱检查一次设备部分二次部分质量检查要求技术资料要求设备标志要求设备器材运输,吊装要求四、施工方案施工技术和资料准备材料准备施工机具准备2施工力量配置施工工序总体安排主要工序和特殊工序的施工方法工程成本的控制措施3一、组织措施:工程简述阿夏110KV变电站电气扩建工程,位于甘南州迭部乡玛雅村境内;交通便利;本期施工的主要任务有:一、电气安装部分本工程新建110KV:主变SSZ9—20000/110GY一台、断路器1台、隔离开关3组, CT 3只,棒形支柱式绝缘子2只、端子箱1台、油在线监测装置1套,110KV双母线分段接线方式。

35KV:隔离开关16组,CT 18只、断路器7台、电压互感器6个、避雷器6只、端子箱9个、35KV侧中性点消弧线圈1台,35KV单母线分段接线方式。

10KV:配电柜6面,主控室:主变保护测控柜1面、35KV线路保护测控柜1面、35KV分段保护测控柜1面、主变及35KV电度表屏1面、,所用1#交流馈线柜、所用2#交流馈线柜、消弧线圈自动跟踪补偿测量控制柜1面,10KV采用单母线接线方式。

工程性质及特点阿夏110KV变电站电气扩建工程,工程质量要求高、工期紧、任务重。

工程规模本工程新建110KV:主变SSZ9—20000/110GY一台、断路器1台、隔离开关3组, CT 3只,棒形支柱式绝缘子2只、端子箱1台、油在线监测装置1套。

220KV110KV线路工程施工《三措计划》

220KV110KV线路工程施工《三措计划》

220KV/110KV线路工程施工《三措计划》简介本文档主要介绍了220KV/110KV线路工程施工《三措计划》的具体内容及施工流程,以及施工过程中需要注意的事项。

三措计划第一措施:准备工作在开始施工前,需要进行必要的准备工作。

首先,需要确保施工现场的安全。

施工现场应设置围栏和警示标志,提醒过往车辆和行人注意安全,防止施工现场发生意外事故。

其次,需要进行详细的工程测量和勘查,确定线路的具体位置和施工方案。

最后,需要准备施工所需的材料和设备,并对工具、机械等进行检查和维护,以确保施工过程顺利进行。

第二措施:施工过程施工过程中需要注意以下几点:1.线路架设:线路架设的高度和位置应符合地形地貌和交通规划要求。

在施工过程中,应特别注意绝缘子的选用和安装,确保电力设施的安全和稳定。

2.施工路线:施工路线应与当地交通道路相协调,保证施工过程对当地交通造成最小化的影响。

3.安全措施:施工过程中必须遵循安全规范,保证施工现场无人员受伤,无设备损坏和环境污染情况。

4.监测和评估:施工过程应定期进行工程监测和评估,确保线路的质量和效益。

第三措施:完工验收施工结束后,应进行完工验收。

验收过程应包括以下内容:1.安全环保:通过现场检查和图像监测,检测线路的安全状况和环境影响情况,确保施工符合相应的法律法规和规范。

2.工程质量:对线路的材料、施工方案等进行检查和评估,确保线路的质量满足设计要求。

3.相关手续:整理和保存施工完工证明、验收报告、竣工图纸等相关手续,以备后续使用。

总结220KV/110KV线路工程施工《三措计划》是电力工程实施的重要文档,其中详细规定了施工前的准备工作、施工过程中的注意事项和施工结束后的完工验收。

在实际施工过程中,应严格按照《三措计划》执行,确保线路施工的质量、安全和稳定。

110kV京东方输变电工程三措一案(线路)

110kV京东方输变电工程三措一案(线路)

110kV京东方输变电工程“三措一案”(线路部分)批准:技术审核:安全审核:编制:年月日一、工程概况:(一)本工程包括以下3个子项目:1、110kV京东方变电站工程2、220kV秋蒲变电站扩建110kV京东方出线间隔工程3、110kV京东方线路工程(包括110kV秋蒲~京东方线路工程、110kV瑶海~京东方线路工程)(一)工程规模本期建设三台63MVA的三相双绕组自冷有载调压变压器,终期规模不变。

110kV进出线本、终期均为3回路,采用线路变压器组接线。

10kV进出线本、终期均为46回路,采用单母线四分段接线,新组立5基直线塔和5基耐张塔。

(三)工程概述110kV京东方变电站110kV电压等级本、终期3回出线,1回线路从220kV 秋蒲变至110kV京东方变,另2回线路从220kV瑶海变至京东方变。

110kV秋蒲变至京东方变线路分为架空线路和电缆敷设两部分,路径全长3.06km,架空线路部分路径长度约为2.2km,双回路架设单侧挂线;电缆敷设部分长度约为0.86km,单回路敷设。

110kV瑶海变至京东方变线路,全线采用双回路电缆敷设,路径长度约为0.51km。

根据系统专业论述,导线截面为240mm2,电缆截面也为240mm2。

根据通信专业论述,秋蒲变至京东方变需16芯光纤作为通信通道,故本工程架空线路部分架设一根16芯OPGW光缆,在电缆敷设中敷设一根16芯的普缆。

(一)线路路径方案本工程线路路径位于合肥市新站综合开发实验区内。

根据开发试验区内的道路规划、施工运行、土地利用等因素,线路路径沿开发试验区内高压走廊及京东方厂区道路走线。

本工程线路分为架空线和电缆敷设两个部分。

其中架空线部分全线采用双回路铁塔架设,秋蒲变至京东方变线路路径从220kV秋蒲变110kV构架出线后,利用终端塔左转平行已建110kV秋东线约140米后右转至高压走廊,在距220kV 络东线南30米处,基于平行220kV络东线(平行间距约30米)向东走线,在里程为L7KD4+470处跨过合武铁路,同时在铁路里程为L7KD4+460处有一座通信塔,距线路中心线仅有10米,不满足电气距离,本方案需将其迁移,线路继续平行220kV络东线向东走线,跨过淮南路、星火路后至220kV络东线11#塔南侧约20米处90度左转钻越该线路,钻越后立刻右转再次在北侧平行220kV 络东线向东走线,跨过一条35kV线路及张洼路,至规划中的武里山路与礼河路西南侧,利用新建的电缆终端塔将架空线路引下采用电缆敷设。

110kV线路工程施工安全措施(一)

110kV线路工程施工安全措施(一)

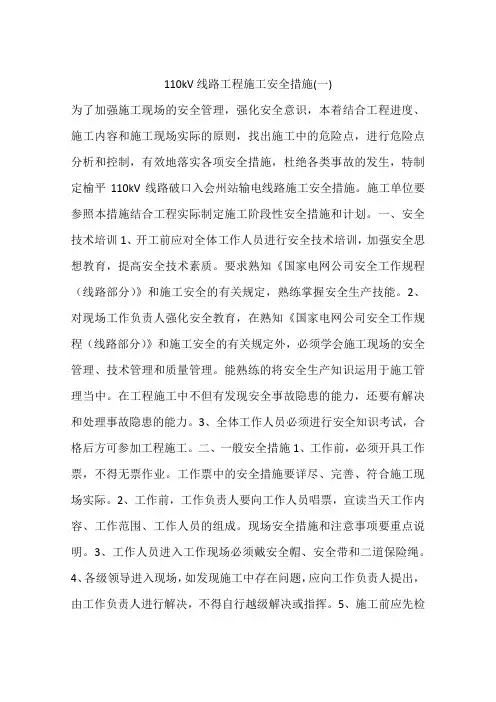

110kV线路工程施工安全措施(一)为了加强施工现场的安全管理,强化安全意识,本着结合工程进度、施工内容和施工现场实际的原则,找出施工中的危险点,进行危险点分析和控制,有效地落实各项安全措施,杜绝各类事故的发生,特制定榆平110kV线路破口入会州站输电线路施工安全措施。

施工单位要参照本措施结合工程实际制定施工阶段性安全措施和计划。

一、安全技术培训1、开工前应对全体工作人员进行安全技术培训,加强安全思想教育,提高安全技术素质。

要求熟知《国家电网公司安全工作规程(线路部分)》和施工安全的有关规定,熟练掌握安全生产技能。

2、对现场工作负责人强化安全教育,在熟知《国家电网公司安全工作规程(线路部分)》和施工安全的有关规定外,必须学会施工现场的安全管理、技术管理和质量管理。

能熟练的将安全生产知识运用于施工管理当中。

在工程施工中不但有发现安全事故隐患的能力,还要有解决和处理事故隐患的能力。

3、全体工作人员必须进行安全知识考试,合格后方可参加工程施工。

二、一般安全措施1、工作前,必须开具工作票,不得无票作业。

工作票中的安全措施要详尽、完善、符合施工现场实际。

2、工作前,工作负责人要向工作人员唱票,宣读当天工作内容、工作范围、工作人员的组成。

现场安全措施和注意事项要重点说明。

3、工作人员进入工作现场必须戴安全帽、安全带和二道保险绳。

4、各级领导进入现场,如发现施工中存在问题,应向工作负责人提出,由工作负责人进行解决,不得自行越级解决或指挥。

5、施工前应先检查工器具是否完好。

出现锈蚀严重、有裂纹、损伤、变形、活动部位转动不灵活的应报废,严禁使用。

6、安全用具在使用前,应先行检查。

安全带和二道保险不得出现毛边、裂口。

扣环应有保险环,出现上述问题的应报废。

7、工器具和安全用具应定期进行试验,试验标准依照安全工作规程规定执行。

三、土石方工程安全措施(一)爆炸物品管理1、使用各类爆炸物品前,应先到当地公安部门办理相关手续。

变电站土建三措一案

变电站土建三措一案

变电站土建三措一案为确保工程顺利进行,施工现场需要采取以下技术措施:1.按照设计要求进行施工,确保土建工程质量;2.严格按照电气设备的安装要求进行施工,确保设备安全可靠;3.采用微机综合自动化系统,并按照四遥配置远动信息,确保变电站运行稳定;4.采用微机五防装置,确保设备安全可靠。

五、施工现场安全措施为确保员工人身安全,施工现场需要采取以下安全措施:1.严格遵守国家有关法律、法规,确保施工现场安全;2.制定完善的安全管理制度,对施工现场进行全面的安全管理;3.建立安全生产责任制,明确各个岗位的安全生产责任;4.采取必要的防护措施,确保施工现场的安全。

六、施工现场文明生产与环境保护措施为保护环境,施工现场需要采取以下文明生产与环境保护措施:1.严格遵守环保法规,采取必要的环保措施,确保施工现场环保达标;2.建立文明施工制度,确保施工现场文明有序;3.加强施工现场垃圾分类管理,减少环境污染;4.采用环保材料和设备,减少对环境的影响。

七、施工方案施工方案包括土建施工方案和电气施工方案。

土建施工方案包括基础、围墙、电缆沟等土建工程的施工要求和措施。

电气施工方案包括电气设备的安装要求和措施。

施工方案需严格按照设计要求进行施工。

八、主要危险点分析及预防措施施工现场存在的主要危险点包括高处作业、电气设备操作、机械设备操作等。

为预防事故的发生,需要采取以下预防措施:1.对高处作业人员进行培训,确保其具备高处作业的安全技能;2.对电气设备操作人员进行培训,确保其具备电气设备操作的安全技能;3.对机械设备操作人员进行培训,确保其具备机械设备操作的安全技能;4.加强现场安全监管,及时发现和处理安全隐患。

一)在工作开始前,按照规定正确填写、签发和办理工作票。

工作负责人应向施工人员清楚地交代工作内容、安全措施、危险点和安全注意事项,并要求每个施工人员签字认可。

二)各工作小组在施工前编写标准化作业指导书,并经过有关领导和部门的审批合格。

220KV110KV线路工程施工《三措计划》

220KV线路工程《施工组织设计》编制:审核:批准:芜湖明远集团公司二0一0年十月十九日一、工程概况:本工程从电厂220kV出线构架起至220kV变进线构架止。

线路全线按双回路立塔单回路架设设计线路长度8.78公里。

其主要工程量为:1、组立铁塔26基,其中PSL型、SZT233直线塔19基,SJ1、SJ2、SJ3型耐张塔7基。

2、架设导线LGJX-400/50约9.5千米、避雷线GJX-50约9.5千米,同塔架设24芯OPGW复合光纤。

3、安装耐张绝缘子串DNB11型12串、DNB21型36串(其中FC70/146共1560只)。

安装悬垂绝缘子串DXH21型39串、DTB型15串(其中FCBW4-110/70共72只)。

4、导线安装防震锤171只,避雷线安装防震锤110只。

5、线路杆塔接地,线路架设后经自检、复检、竣工报验、验收及配合投运。

二、组织措施:项目监理、施工负责人及其职责:韩荣彬负责现场工程施工的组织、指挥和协调,是施工现场安全的第一责任人。

落实施工“三措一案”,按计划及图纸要求正确、安全、合理的组织施工,保质保量的完成任务。

线路施工协调员及其职责:费旭东负责因工程需要与建设方、设计方、监管方及上级主管部门进行必要的联系洽商,确保施工顺利开展。

线路施工技术员及其职责:吴健负责现场施工技术指导、标准规范执行、技术措施的落实,发现问题解决于现场。

负责组织施工质量的检验。

线路施工质量员及其职责:刘平负责现场质量的检查、监控。

按质量标准及图纸要求,认真开展工序检验,确保工程质量符合要求。

线路施工安全员及其职责:钱丙现场施工安全监督。

负责安全措施的实施、监督工作人员遵守规程、纠正制止违章作业。

线路施工班成员及其职责:江洪生、谢亚峰、何飞、潘子庆、潘子好、潘有春、潘子金、汪家根、郭平方、潘子国、广世勇、吕又佳、牛忠涛、胡建国。

施工人员应熟悉施工图、施工内容、施工流程,掌握施工工艺及质量标准。

施工人员应熟悉施工环境及条件、明确工作危险点,掌握安全措施并履行相关手续。

220KVXXx线线路工程三措

220KVXXXXXX线线路工程三措工程名称施工单位:编制:年月日工区审核:年月日生技:年月日安质:年月日批准:年月日XXXX有限公司目录一、概述二、工程概况三、施工组织机构四、施工技术要求五、质量保证措施六、安全措施七、文明施工八、危险点源防范措施一、概述1、编制依据:1.1本工程签订的施工合同;1.2 220KVXXX线工程设计说明书及施工图纸;1.3 施工图会审纪要;1.4 该工程现场情况;2、施工依据及质量标准:2.1 本工程施工合同所规定的质量安全工期目标;2.2 本工程的设计文件及施工图纸;2.3《110KV-500KV架空电力线路施工及验收规范(GB50233-2005)》;2.4《电业安全工作规程(电力线路部分)(试行)及修改说明》;2.5 公司《管理手册》及程序文件3. 施工单位:二、工程概况:1、线路路径:XXXX。

2、本地段线路总长为26.665KM,全线路导线为双回路双分裂,均为LGJ-300/25钢芯铝绞线,架设双根避雷线,左回路架设OPGW-105型复合光缆,右回路架设JL/LB1A-70/40铝包钢芯铝绞线。

全线新建铁塔84基,82#塔为增强塔一基,共85基。

3、本工程全部材料由甲方供应,我公司负责监督、验收、催货、接货、保管;三、施工组织机构:1. 项目经理:技术负责人:安全负责人:材料负责人:2. 施工工区:线路工区,在项目部的领导下严格执行国电公司有关《输电工程达标投产考核标准(新版)》等达标创优标准及《110KV-500KV架空送电线路施工及验收规范》GB50233-2005等技术规程、规范及我公司《程序文件》等有关文件和规章制度,精心组织施工对工程质量,施工技术,施工安全,文明施工,工程进度,经济效益,施工成本等负全面责任。

3、材料领用:塔材、导地线、金具、绝缘子由我工区根据工程需要报甲方材料部门,办理领料手续。

四、技术措施:1、铁塔组立:1.1本工程铁塔均采用内扒杆外浪风分片吊装的方法进行组立;1.2角钉安装位置防盗措施根据甲方要求来做;1.3 铁塔基础符合下列规定时方可组立;1.3.1 经甲方中间验收合格后交与我公司;1.3.2 基础强度达到设计强度的70%;2、导地线架设:2.1 紧线施工2.1.1 牵引绳的选择,其牵引能力的选用应不小于导线张力的5倍。

110KV变电站电气安装施工“三措一案”

110KV变电站电气安装施工“三措一案”本工程涉及110KV、35KV、10KV电气设备的安装,包括主变、断路器、隔离开关、CT、避雷器等多种设备,涉及多个电压等级和接线方式。

工程规模较大。

1.4工期要求本工程工期紧迫,要求在规定时间内完成施工任务,保证电气设备按时投入使用。

1.5工程涉及的主要单位本工程涉及的主要单位包括建设单位、设计单位、施工单位、监理单位等,需要各个单位密切配合,协同作战。

1.6电气施工依据及内容本工程电气施工依据包括相关标准和规范,施工内容主要包括设备安装、接线、调试等。

2、施工现场组织机构2.1施工现场组织机构本工程施工现场组织机构包括总指挥部、技术质量部、安全___、物资管理部、劳务管理部等,各部门职责明确。

2.2施工现场组织原则本工程施工现场遵循“安全第一、质量第一、文明施工”的原则,确保施工过程中的安全、质量和环保。

2.3项目管理机构人员及部门职责本工程项目管理机构人员包括项目经理、技术负责人、安全负责人等,各部门职责明确,确保施工过程中的管理和监督。

二、安全措施1.1安全管理目标本工程安全管理目标是确保施工过程中的人员安全、设备安全、现场安全等各方面的安全。

1.2环境保护目标本工程环境保护目标是遵循国家环保政策和法律法规,保护施工现场周边环境,减少对环境的影响。

1.3文明施工目标本工程文明施工目标是遵循文明施工标准,保持施工现场的整洁有序,减少对周边居民的影响。

1.4安全、环境保护目标分解本工程将安全、环境保护目标分解到各个施工环节,制定相应的控制措施,确保目标的实现。

2安全文明施工组织机构及职责2.1组织机构本工程安全文明施工组织机构包括安全生产管理部、环保管理部、文明施工部等,各部门职责明确。

2.2技术保证体系本工程建立技术保证体系,制定相应的技术规程和标准,确保施工过程中的技术质量。

2.3安全监督保证体系本工程建立安全监督保证体系,制定相应的安全管理规程和标准,确保施工过程中的安全。

220KV线改造开断施工三措一案

9
挂瓷瓶时施工人员在垂直下方作业。
安全监护人员随时提醒大家不得在起吊物下方停留或通过,防止物体打击。
10
放导引绳,放紧导地线时在中断信号情况下继续牵引。
放紧线中如有中断信号,指挥员应立即下令停止牵引,查明原因,在通讯畅通后方可继续施工。
11
导地线升空时施工人员用身体压线
导地线压下摘完卡线器,导地线要用大绳压着慢慢松或用压线滑车控制回松,回松时应缓慢。
3
物体打击
严禁高空抛物,上下传递工具、材料必须使用绝缘绳索。
4
开断作业前没进行安全技术交底。
开断前对施工队进行认真的安全技术交底,不进行安全技术交底,施工人员有权拒绝施工。
5
进入施工现场不戴安全帽。
进入施工现场人员一律戴安全帽,系好帽绳,施工现场不戴安全帽停止工作,罚款。
6
各种工器具、绝缘工具有缺陷。
2.8机械操作人员对所使用的机动绞磨等在带负荷前应进行外观、工作性能等检查,发现有工作异常等情况应及时停机检查及修理,机械不得带病工作;对所操作的机械应具有简单的维修技能,对施工机械的操作方法、操作要求应训练掌握,做到不违规、违章操作。
2.9普工主要负责施工所使用的各种工器具、材料的搬运,参与紧线施工现场的布置准备,各区段架线结束后对工器具的收拾、整理、清点及施工现场的清理,以及在架线过程中随时听从队长及施工组长安排配合施工人员从事具体的操作。
5.7未尽事宜详见《110-500kV架空送电线路施工及验收规范》 (GB50233-2005)和各施工作业措施的相关要求。

1
序号
危险点
控制(预控)措施
备注
1
电害
认真交底,明确作业人员和监护人员的安全职责;严格执行停送电制度,按要求验电、挂拆接地线。
