钻孔灌注桩钢筋笼浮笼处理及加固措施
钢筋笼浮笼原因及处理措施

钢筋笼浮笼原因及处理措施钻孔灌注桩灌注过程中钢筋笼上浮现象时有发生,轻者上浮几厘米到几十厘米,重者上浮数米,甚至全部浮起,对于工程质量有很大危害。
一、原因分析1、钢筋笼的上端吊筋在孔口未固定牢,当提升导管时容易被导管挂住而一同提起,从而导致钢筋笼上浮。
2、在混凝土灌注过程中,当混凝土面上返到达钢筋笼底端时,由于导管埋深较浅,混凝土灌注量相对过大,导致混凝土上返速度过大,产生很大的上冲力,从而托起导管和钢筋笼上浮。
3、当混凝土面和导管底端都进入钢筋笼内之后,如果导管埋深过大,将很容易造成钢筋笼上浮。
4、由于初灌混凝土一直处于钻孔内已灌注混凝土的上部,一旦混凝土出现易离析、初凝时间短、坍落度损失大等质量问题,时间稍长就会导致混凝土流动性变差,使上部的初灌混凝土出现凝固的趋势。
当流动性差甚至凝结的混凝土面接触钢筋笼底端时,极易托起钢筋笼5、当地层中存在粉细砂层时,若泥浆密度偏小,塌落的粉细砂则会铺在混凝土面上,从而形成具有一定厚度的垫层,垫住钢筋笼。
随着混凝土面的上升,同样会托起钢筋笼一起上浮。
二、防止钢筋笼浮笼措施1、在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中。
2、加大吊筋直径及根数,并在井口加配重,并可焊在护筒上。
3、当混凝土进入钢筋笼时,要求严格控制导管与钢筋公共埋深,最深不超过6m。
当导管底端提到安全距离以上时要适当控制导管埋深,这时只要混凝土流动性好,钢筋笼一般不会上浮。
4、灌注混凝土时随时测量孔内混凝土面高度,严格控制混凝土灌注速度,以控制混凝土上返的速度,减小其对钢筋笼的携带能力。
5、调整好混凝土的塌落度。
一般浇注水下混凝土塌落度应控制在18~22cm,浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的“泛浆”。

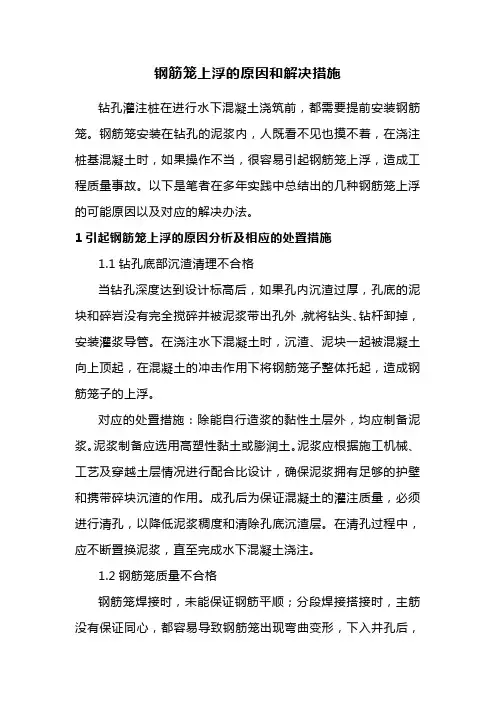

钢筋笼上浮的原因和解决措施

钢筋笼上浮的原因和解决措施钻孔灌注桩在进行水下混凝土浇筑前,都需要提前安装钢筋笼。
钢筋笼安装在钻孔的泥浆内,人既看不见也摸不着,在浇注桩基混凝土时,如果操作不当,很容易引起钢筋笼上浮,造成工程质量事故。
以下是笔者在多年实践中总结出的几种钢筋笼上浮的可能原因以及对应的解决办法。
1引起钢筋笼上浮的原因分析及相应的处置措施1.1钻孔底部沉渣清理不合格当钻孔深度达到设计标高后,如果孔内沉渣过厚,孔底的泥块和碎岩没有完全搅碎并被泥浆带出孔外,就将钻头、钻杆卸掉,安装灌浆导管。
在浇注水下混凝土时,沉渣、泥块一起被混凝土向上顶起,在混凝土的冲击作用下将钢筋笼子整体托起,造成钢筋笼子的上浮。
对应的处置措施:除能自行造浆的黏性土层外,均应制备泥浆。
泥浆制备应选用高塑性黏土或膨润土。
泥浆应根据施工机械、工艺及穿越土层情况进行配合比设计,确保泥浆拥有足够的护壁和携带碎块沉渣的作用。
成孔后为保证混凝土的灌注质量,必须进行清孔,以降低泥浆稠度和清除孔底沉渣层。
在清孔过程中,应不断置换泥浆,直至完成水下混凝土浇注。
1.2钢筋笼质量不合格钢筋笼焊接时,未能保证钢筋平顺;分段焊接搭接时,主筋没有保证同心,都容易导致钢筋笼出现弯曲变形,下入井孔后,易发生偏向一边的现象,混凝土灌注时,提升导管,容易造成导管挂住钢筋笼,导致钢筋笼上浮。
对应的处置措施:钢筋笼焊接时应采取必要措施,保证钢筋平顺,盘绕箍筋时,拉紧贴平,保持在同一直线上,及时点焊到位;分段对接时,应保证轴线一致;搬运和吊装钢筋笼时,应防止变形,安放应对准孔位,孔口扶正;导管下入井孔应缓慢进行,保证居中,保证导管各节轴线一致。
1.3混凝土灌注速度不合理在混凝土灌注初期,如果灌注速度过快,混凝土在孔内上升时对钢筋笼产生的摩擦力会大大增加,同时孔内泥浆向上流动时对钢筋笼的摩擦力也会大大增加,而此时钢筋笼在导管底口以下混凝土内还没有足够的埋深,容易造成钢筋笼上浮。
当钢筋笼在导管口以下有足够埋深后,如果灌注速度太慢,超过混凝土的初凝时间,混凝土则会逐渐失去塑性,并且与钢筋笼之间产生一定的粘结力,在后续混凝土灌注时,钢筋笼就有可能随这部分混凝土一起上升。
土木工程知识点-钻孔灌注桩常见问题及注意事项

土木工程知识点-钻孔灌注桩常见问题及注意事项问题一:钢筋笼上浮的原因及处理措施。
原因:1、当砼由钢筋笼灌注到孔底的时候由于砼由下往上的压力较大使其上浮。
2、由于浇筑的时间过长,砼已经初凝与钢筋笼产生粘力再浇筑砼时就会产生推力使钢筋笼与初凝的混凝土一起上浮。
处理及预防措施:1、控制埋深:灌注钢筋笼底部时埋深尽量控制少。
减少向下的冲力。
2、混凝土塌落度要适宜(不可过大)并且和易性好(和易性指的事:聚粘性、流动性、保水性及施工方便性)季节性施工时应加相应外加剂。
3、成渣宜清理干净、因为块状的沉渣和钢筋笼上浮很容易时期上浮。
问题二:混凝土堵管的愿因及处理办法。
原因:堵管是再浇筑过程中经常发生的事,因为是隐蔽工程所以堵管的原因很多。
1、导管法兰盘漏水(渗水)。
导管内混凝土中间被水层隔离,这时导管内混凝土不能流动,导管被堵塞。
2、浇筑时间过长使砼在导管里面初凝。
3、混凝土塌落较小流动性差。
4、混凝土和易性差产生离析。
5、混凝土石子过大。
解决办法:1、上下提导管:用在导管埋深的范围内上下提动导管使砼受重力影响缓慢落下。
2、若水下混凝土未初凝,可抓紧时间把导管内混凝土清除,以最快的速度将导管处理好,及时插入已灌注的水下混凝土内,然后将导管中的水和沉淀物用吸泥和抽水的方法吸出。
如果是重下的新管,必须用潜水泵将管内的水抽干,才可继续灌注混凝土。
为了防止抽水后导管外的泥水穿透原灌混凝土从导管底口翻入,导管插入混凝土内应有足够的深度,一般要求大于 200cm。
由于潜水泵不可能将导管内的水全部抽干,需灌的混凝土配合比应增加水泥量,提高稠度后灌入导管内,灌入前将导管进行小幅度的抖动或挂振捣器予以振动片刻,使原混凝土损失的流动性得以弥补。
以后灌注的混凝土可恢复正常配合比。
3、这是不是办法的办法请大家慎用:若水下混凝土已初凝,以免出现断桩等质量问题。
这时用直径小于钢筋笼直径的钻头进行冲击,换出碎渣,露出新鲜混凝土,再用高标号混凝土重新压水灌注。
钻孔灌注桩钢筋笼浮笼处理措施实例

we a t h e r e d s nd a s t o n e a n d d e n s e b r o w n c l a y , Th e p r o j e c t l a t e
s u p p l e me n t o f p i l e f o u n d a t i o n e n g i n e e r i n g h a s b e e n a c h i e v e d b y t h e a u t h o r ’ S c o mp ny a ,a nd t h e f o l l o wi n g i s t h e c u r r e n t s i ua t t i o n o f t h e e n g i n e e i r n g a n d p r o c e s s i n g me t h o d t o p r o v i d e r e f e r e n c e o n l y .
而 当 混 凝 土 面 和 导 管 底 端 都 进 入钢 筋 笼 内 之
后,如果 导管埋深过大 ,也很容易造成钢筋笼上浮 。
【 Ke y wo r d s 】 r o t a t i n g d r i l l , r e i n f o r c i n g c a g e , l f o a t i n g c a g e , p e
e ng i ne e ing r i s s t a b l e
,
w h i c h g i v e s p i r o i r t y t o wi t h s t r o n g
在 混 凝 土 灌 注 过 程 中 , 当混 凝 土 面 上 返 到 达 钢 筋 笼 底 端 时 , 由于 导 管 埋 深 较 浅 ,低 于 规 范 中 最 小 埋 浅深 度 2 m ,混 凝 土 灌 注 量 相 对 过 大 , 导 致混 凝 土 上 返 速 度 过 大 ,产 生 很 大 的上 冲 力 ,从 而 托 起 导 管
钻孔灌注桩钢筋笼上浮问题处理措施

钻孔灌注桩钢筋笼上浮问题处理措施本文针对钻孔灌注桩钢筋笼上浮问题,从形成原因、防止措施和处理方面进行了总结,并针对性地提出改良措施。
【关键词】钻孔灌注桩钢筋笼上浮钻孔灌注桩是一种深根底型式,随着我国建设行业的快速开展,作为一种根底形式,钻孔灌注桩以其适应性强、本钱适中、后期质量稳定、承载力大等优点广泛地应用于公路、铁路桥梁及其它工程领域。
所以,必须高度重视并严格控制钻孔灌注桩的施工质量,尽量防止发生事故及减少事故造成的损失,以利于工程的顺利进展。
本文仅对京沪高铁三标段二工区钻孔灌注桩钢筋笼上浮问题处理经验作总结,供同行交流。
在灌注混凝土的过程中出现了钢筋笼上浮的现象。
具体的经过如下:首封料下去后,混凝土上升高度为3.3米,导管悬空为40cm,导管埋深为2.9米。
在灌注的过程中,罐车油门加到最大,下料的速度较快,翻浆正常,下料时的声音也无异常。
首封料灌完后约10分钟,第二车料开始下料,速度还是一如既往的快,就在这时却意外的发现钢筋笼上浮到液面以上,上浮的高度经过计算为〔孔深H-h钢筋笼的长度31.5-29.7=1.8〕1.8米。
1非通长配筋钢筋笼上浮的形成原因当混凝土灌注至钢筋笼底时,由于浇注的混凝土自导管翻出由下而上的压力较大,托动了钢筋笼上浮;或由于混凝土因浇注时间较长,已近初凝,外表形成硬壳,砼与钢筋笼有一定握裹力,混凝土在导管翻出后将以一定的速度向上顶升,同时也带动钢筋笼上移。
非通长配筋钢筋笼上浮的防止措施:〔1〕减少沉渣厚度:沉渣过厚尤其块状粘土,在和混凝土一起上升的过程中,非常容易使钢筋笼上浮。
当钻进到设计孔深时,应冲孔1小时左右,并把钻头上携带的粘土块、孔底残留的粘土块搅碎,清干净。
〔2〕混凝土一定要搅拌好:当混凝土坍落度偏小或和易性差时钢筋笼易上浮,应严格控制混凝土配制、坍落度,坚决禁止使用不合格的混凝土。
〔3〕导管埋深的影响:混凝土灌注快到钢筋笼底部时,尽量减小埋深,减小对导管的冲力〔有人认为导管埋深离导管越远对导管的冲力越小,但在实践施工中发现埋深越小笼子越不容易上浮〕。
钻孔灌注桩钢筋笼上浮的对策

钢筋笼上浮对策用全套管法成孔后,在浇筑混凝土时,有时钢筋笼会发生上浮,其原因及相应对策如下:①套管底部内壁黏附砂浆或土粒,由于管的变形,使内壁产生凹凸不平,在拔出套管时,将钢筋笼带上来。
此时,应注意在成孔前,必须首先检查最下部的套管内壁,当堆积大量粘着物时,一定要及时清理。
如确认有变形,必须进行修补,待成孔结束时,可用张大锤式抓斗,使其反复升降几次,以敲掉残余在管内壁上的土砂,确保孔底水平。
②当钢筋笼的外径及套管内壁之间的间隙太小,有时套管内壁与箍筋之间夹有粗骨料时,会发生钢筋上浮现象,出现这种问题处理的方法是,使箍筋与套管内壁之间的间隙要大于粗骨料的最大尺寸的2倍。
③钢筋笼自身弯曲,钢筋笼之间的接点不好、弯曲,箍筋变形脱落,套管倾斜等,使得钢筋与套管内壁的接触过于紧密时,也将造成钢筋笼上浮。
在处理此类问题时,应注意提高钢筋笼加工、组装的精度,防止钢筋笼在运输工程中的碰撞等因素引起的变形。
在沉放笼时要确认钢筋笼的轴向准确度等,不得使钢筋笼自由坠落到桩孔中,不得敲打钢筋笼的顶部,在贯入套管时,必须注意汽锤制度。
④由于混凝土灌注过钢筋笼且导管埋深较大时,其上层混凝土因浇注时间较长,已接近初凝,表面形成硬壳,混凝土与钢筋笼有一定的握裹力,如此时导管底端未及时提到钢筋笼底部以上,混凝土在导管流出后将以一定的速度向上顶升,同时也带动钢筋笼上升。
当此类现象发生时,应立即停止灌注混凝土,并准确计算导管埋深和已浇混凝土面的标高,提升导管后再进行浇注,上浮现象即可消失。
⑤钢筋笼放置初始位置过高,混凝土流动性过小,导管在混凝土中埋置深度过大钢筋笼被混凝土拖顶上升。
钢筋笼初始位置应定位准确,并与孔口固定牢固。
加快混凝土灌注速度,缩短灌注时间,或掺外加剂,防止混凝土顶层进入钢筋笼时流动性变小,混凝土接近笼时,控制导管埋深在1.5-2.0m。
⑥除此之外,在浇筑混凝土之前,一定要将套管稍稍往上提一点,以确认钢筋笼是否存在上浮现象。
钻孔灌注桩钢筋笼浮笼处理和加固措施

控制钢筋笼焊接质量
原因
钢筋笼焊接过程中,部分焊接点质量不符合要求,如焊缝不饱满、焊渣未清除等,导致其稳定性不足 。
处理方法
加强钢筋笼焊接质量的控制,确保每个焊接点都符合要求。对于不合格的焊接点,应重新焊接或补焊 。同时,在钢筋笼下放过程中,应逐节进行焊接,并确保每节之间的连接牢固。
04
加固措施
增大钢筋笼直径
会发生移动。
某高速公路施工案例
要点一
总结词
在某高速公路的钻孔灌注桩施工过程中,由于地质条 件复杂,钢筋笼在浇筑混凝土过程中出现了严重的上 浮现象。
要点二
详细描述
该高速公路采用钻孔灌注桩基础,但在施工过程中, 由于地质条件复杂,钢筋笼在浇筑混凝土过程中出现 了严重的上浮现象。为了解决这个问题,施工单位采 取了多种加固措施,包括在钢筋笼上增加压重块和在 混凝土中加入缓凝剂等,最终成功地将钢筋笼固定在 正确的位置。
06
结论与展望
研究结论
钢筋笼浮笼现象是钻孔灌注桩 施工中的常见问题,对工程质 量具有潜在威胁。
浮笼现象通常与施工操作、地 质条件和混凝土性能等因素有 关。
采取有效的处理和加固措施可 以降低或消除浮笼现象对工程 的影响。
研究展望
进一步研究不同地质条件、施工方法和混凝土性能对钢 筋笼浮笼现象的影响。
总结词
增大钢筋笼直径是一种有效的加固措施 ,可以显著提高桩基的承载能力和稳定 性。
VS
详细描述
通过增加钢筋笼的外径,可以增加钢筋与 土壤之间的摩擦力和握裹力,从而增强桩 基的承载能力。此外,增大钢筋笼直径还 可以提高桩基的水平承载能力,防止侧向 位移和沉降。
增加钢筋笼长度
总结词
增加钢筋笼长度可以扩大桩基的承载面积,提高桩基的承载能力和稳定性。
钻孔灌注桩钢筋笼浮笼处理及加固措施完整

钻孔灌注桩钢筋笼上浮原因及预防措施摘要:现代化建设的发展越来越快,同时,钻孔灌注桩在土木工程施工中的应用也越来越广泛,然而,钻孔灌注桩的存在的问题确是不容忽视的。
本文针对钻孔灌注桩施工中钢筋笼上浮问题,根据理论与实践经验分析和原因探讨,提出了防止钻孔灌注桩中钢筋笼上浮的预防措施。
关键词:钻孔灌注桩、上浮、预防及处理措施引言:在钻孔灌注桩基础施工过程中,灌注混凝土时钢筋笼上浮现象时有发生,少则上浮几厘米至十几厘米,多则上浮几十厘米甚至过米,迄今为止很少有一个工程的全部工程的桩从未发生过钢筋笼上浮事故的。
钢筋笼上浮程度的大小对桩的使用价值影响不同。
轻微上浮一般不致影响桩的使用价值, 但钢筋笼上浮过大会影响桩的使用价值。
灌注中一旦发生钢筋笼上浮, 一般是不能纠正的, 所以应当了解钢筋笼上浮的原因。
多年来,大量的工程实践积累了许防止钻孔灌注桩中钢筋笼上浮方面的经验,所以在施工中尽量减少和避免钢筋笼上浮事故。
一、钢筋笼上浮原因分析钢筋笼“浮笼”事故在桥梁钻孔桩施工中很常见,特别是钢筋笼长度少于孔深或者是钢筋笼重量较轻时发生频率更高,产生的原因与混凝土的顶推力、泥浆比重、混凝土灌注速度等因素有关,具体表现为以下几个方面:1、钻孔后清孔方面的问题成孔后为保证混凝土的灌注质量, 必须进行清孔, 以降低泥浆稠度和清除孔底沉淀层。
如果孔底沉淀层厚度过大, 则钢筋笼不能下达到设计高程。
在首批混凝土灌注时, 如果混凝土下灌过快, 导管内泥浆会冲击孔底使沉渣上翻, 对钢筋笼产生较大的冲出浮托作用; 如果孔内的泥浆稠度较大, 流速较大的泥浆在孔内向上流动时对钢筋笼的摩擦力大, 极易造成钢筋笼上浮。
2、混凝土灌注速度和间歇时间在混凝土灌注初期应尽量放慢灌注速度, 因为混凝土拌合物具有典型的流变特性, 如果灌注速度过快, 混凝土在孔内上升时对钢筋笼产生的摩擦力会大大增加, 同时井孔内泥浆向上流动时对钢筋笼的摩擦力也会大大增加, 而此时钢筋笼在导管底口以下混凝土内还没有足够的埋深, 容易造成钢筋笼上浮。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钻孔灌注桩钢筋笼浮笼处理及加固措施
陕西省西安市咸宁中路55号邮政710043 尚跃强
摘要:桥梁施工中大量的采用桩基础,在水下混凝土灌注施工中钢筋骨架上浮的屡见不鲜,即常说的的“浮笼”,对于工程质量有很大危害。
现在简单介绍一下浇筑桩基混凝土时,能够有效防止钢筋笼上浮的方法。
关键词:浮笼、预防及处理措施
钢筋笼上浮原因分析:
钻孔底部泥渣清理不符合要求:当钻孔深度达到设计标高后,孔内沉渣过深,桩底的泥块也没有完全搅碎和冲出孔外,就将钻头、钻杆卸掉,安装导管。
在浇注桩基水下混凝土时,混凝土将沉渣、泥块一起向上顶起,而泥块在混凝土的冲击作用下将钢筋笼子整体托起,造成钢筋笼子的上浮。
浇注混凝土过快,当混凝土灌注至钢筋笼底时,由于浇注的混凝土自导管翻出由下而上的压力较大,托动了钢筋笼上浮,特别现在很多钻孔灌注桩设计的钢筋笼子都是半笼,(笼子比桩身短几米或十几米)当混凝土面接触到钢筋笼子时,如果继续快速浇筑混凝土,则钢筋笼子在上泛的混凝土的冲击作用下整体上浮。
混凝土因浇注时间较长,已近初凝,表面形成硬壳,砼与钢筋笼有一定握裹力,混凝土在导管翻出后将以一定的速度向上顶升,同时也带动钢筋笼上移。
在夏季或运输过程中时间较长时,气温高、运距远,混凝土容易初凝,当混凝土进入钢筋笼时,导管与钢筋笼的公共埋深超过6m,以至于在灌注时出现混凝土极易抱裹导管,提导管时带动笼子上浮。
钢筋笼子上浮预防措施:
防止桩底泥渣、泥块过多的方法是:在钻孔深度达到设计标高时,不要立即停止钻机转动,而是要空转(吊住钻杆,孔深不增加)一段时间,这期间泥浆坑内的泥浆与孔内的泥浆要不间断的循环,并且要注意,泥浆坑内的泥浆不能太稀,密度要不小于1.2,如果孔底有砂还要进行涝砂工作,待泥浆调均匀、泥块搅碎,方可进行下一道工序的施工,即拔钻杆和安装浇注水下混凝土的导管。
混凝土的要求:在夏季或运输过程中时间较长时,气温高、运距远,应加混凝土缓凝剂,调整好混凝土的塌落度,一般水下浇注桩基的混凝土塌落度应控制在18~22cm;浇筑桩基的混凝土都要求有很好的和易性与流动性,以此来保证混凝土在浇注的过程中能有很好的
“泛浆”。
浇筑水下混凝土时,当混凝土接触到钢筋时,要将浇注混凝土的速度适当放缓,待浇筑的混凝土高度高出钢筋笼子底面1~2米时,再加快混凝土的浇注速度,这时桩中的混凝土已经将钢筋笼子裹住,钢筋笼子将不会再上浮,同时经常量测控制导管和钢筋笼的公共埋深不超过6米。
采用在钢筋笼主筋上焊"倒刺"的方法,来防止钢筋笼上浮,效果很好。
钢筋笼同一截面焊3~4个"倒刺",每个笼子设两道即可。
钢筋笼上端通过吊筋焊固在护筒上,可以承受部分顶托力,具有防止其上升的作用。
方法比较简单,也便于操作,现场应用比较广泛。
但由于钢筋笼与护筒连接为一个整体,护筒拔出带来一定的困难,必要时需清除护筒内沉积的钻渣泥浆,甚至表层的混凝土,以达到护筒处理桩头的目的。
对钢筋笼顶部的第一个加强箍筋进行处理,预先割除两根(或四根)主筋的弯钩。
在吊装钢筋笼时将两根(或四根)用ф48×3.5钢管沿割除的弯钩的主筋插入,固定在护筒口灌注平台(或钻机机架)下两根ф48×3.5钢管横担上,采用扣件连接。
利用护筒口灌注平台(或钻机机架)重量和施工过程中产生的荷载来阻止钢筋笼的上浮。
在孔底设置直径不小于主筋的1-2道加强环形筋,并以适当数量的牵引筋牢固地焊接与钢筋笼的底部。
利用先灌注混凝土的重量和对牵引筋产生的摩擦力来控制钢筋笼的上浮。
实践证明对于克服钢筋笼上升是行之有效的。
钢筋笼离井口不远,还可以采用在几根钢管套在顶端加强箍筋上,再用S钩固定在护筒等固定物上来防止。
浮笼处理措施:
在浇筑桩基混凝土时格外注意观察悬吊钢筋笼子的吊筋变化情况,如果看到吊筋有一点儿向上“撺”时,就已经表明钢筋笼子已经上浮了,此时要立即采取措施,放慢混凝土的浇筑速度,反复的用钻机上的卷扬机“慢提快落”导管,即慢慢的将浮出的钢筋笼子带回浇筑的混凝土中,应准确计算导管埋深和已浇混凝土标高,应随时掌握混凝土浇注标高及导管埋深。
切不可因浮笼问题而把导管拨出混凝土面,而造成断桩。
如果钢筋笼还是降不下去,则只能进行拔笼重钻处理,混凝土的浇筑方量不多,或者钢筋笼在混凝土中的埋深比较浅,关键是钢筋笼及时拔出减少了施工损失,对桩身的重新开钻工作也很有利。
施工体会:
在桩基施工中施工人员和技术人员往往对称孔、清孔质量和混凝土的浇注过程控制比较重视。
而主观上对浮笼这道工序,存在不同程度的侥幸、忽略心理,1米左右能处理下去,超过1米处理起来就比较棘手,而其后果却是难以估量的,尤其是半笼、和一些桩长比较短(小于等于20米),桩径比较小(小于等于1.0米),钢筋笼采用的钢筋直径较小(直径小于20毫米)的桩基础,在采用水下混凝土的灌注方法时浮笼现象比较容易发生,跟操作人员经验有很大的关系。
最好采取预防措施,防患于未然。
作者单位:中铁十七局集团第二工程有限公司。
