[PPT]某特大桥主桥施工托架施工技术总结_ppt

各位领导、各位同事 大家好
xx特大桥主桥 0#、1#块托架施工
主讲:
xx
xx
一、工程概况
xx特大桥主桥为108m+2×185m+108m预应力砼连续刚构,全 长586m。上部构造按上下行两座分离式桥设计,每半幅桥为单箱 单室的箱梁截面,箱梁顶宽16.3m,底宽8.0m。箱梁下缘及底板上 缘均按二次抛物线变化,梁高纵桥向为变值,箱梁中心线处0#块 高10.8m,跨中合拢段及边跨现浇段梁高4.3m,箱梁底板厚为变值 ,由箱梁0#块底板厚120cm向箱梁合拢段逐渐变为底板厚30cm;腹 板厚度从0#块80cm到合拢段50cm,分别在9、17号梁段完成渐变 ,每次变化幅度为15cm。
结束语
xx特大桥主桥0#、1#块施工中采用墩身 预埋钢板、焊接托架的方法,经试压及施工 实际情况证明,结构受力简洁明了,稳定性 好、变形量小;既方便拆装,又节约原材, 避免了浪费,并保证了墩身的外观美观。
谢谢观看!
0#、1#作为一个整体施工,分三层浇筑,第一 次浇筑1.2m厚的底板及1.4m的腹板,第二次将腹板 浇筑完毕,第三次浇筑箱梁顶板。在第一层混凝土 达到强度后,其刚度已远远大于底模托架的刚度, 第二次浇筑的混凝土重量及内模重量几乎全部由底 板来承受,传不到底模托架上,所以在0#托架计 算中,底模托架荷载仅考虑第一次浇筑混凝土重量 +托架自重+底模重量+施工荷载。墩侧托架荷载 为翼板混凝土重量+侧模重量+施工荷载。 a、对底模下牛腿分底板中部托架和腹板下两种情 况,分别验算其抗拉、抗弯及其平面稳定性等性 能。 b、验算墩间牛腿及预埋板受力稳定性。
墩身侧面托架安装情况
托架牛腿先准确定位两端的两个,然后通线,以 定位其他托架,做到各托架顶面在同一标高。施 工过程中,严格检查托架标高及焊缝质量。
托架试压图片
托架试压时,沙袋堆放尽量接近实际受力情况,腹板处多堆形成 凹槽形式。试压过程中,由测量人员定点观测。 试压重量:两墩身之间为150t,墩身侧面各为100t。 通过加载前后定点观测,托架变形2~5mm,符合要求。
四、现场施工情况
预埋件 ห้องสมุดไป่ตู้身预埋钢板后情况
墩身预埋件(上层)位置允许偏差0~-2cm,绝 对不允许预埋板位置高于设计位置。尽量做到各 预埋板中心在同一水平线上。上下两层预埋板中 心距2.5m。
两墩身之间牛腿情况
放置分配梁前 放置分配梁后
用于拆除 工钢
焊缝质量直接关系到牛腿、托架的受力及稳定性、安全 性,所以对预埋件及牛腿、托架,严格要求焊缝质量, 在施工中进行仔细检查。
80
[10将所有牛腿斜杆连起来
[10将两个牛腿斜杆连起来
240 380
B
B
C
200
9x500
200
2I45x4800
4900
三、施工方案简介
1、根据计算,确定在墩身上预埋钢板的位置,预 埋位置尽量准确。在预埋钢板同模板之间垫厚2cm 的泡沫板,并做好防护,避免钢板沾染水泥浆。 2、拆除模板后,在预埋钢板上焊接牛腿、三脚 架。 3、牛腿接长后,上面放置工钢,并在上面安装 垫梁承托底模。调整标高,进行下一步工序。 4、对相关构件的计算思路:
0#
1#
2
2
1200
I32
4900 8500
8000
三种托架牛腿形式
2500
模板 I32
80 0 8 00
1500
A
2000 2000
80 0 80 0
200
A
240
粗钢 筋
3 50
380
2I 20
2L75x50x6
300
2I20
350
2 L75x 50x 6
N
4[10
2500
4[10
-80x150x10 可通过割除此板来卸架 此板应根据实测标高,调整高度, 保证底模板的安装标高。
4#
10800
5#
18500
6#
18500
7#
10800
二、0#、1#块托架方案的选择
常用的方案有以下几种: 1、打钢管桩作为支撑。其特点是稳固,但工作量大,不 经济。 2、墩身预埋贝雷阴头。本项目墩身钢筋过密,预埋贝雷 阴头操作困难,并且预埋阴头,模板要割洞,影响墩身 外观。 3、预埋钢板、焊接牛腿。这种方法经济、方便,模板拆 除后再焊接牛腿,模板不用割洞,不影响墩身外观;直 接把1#块下的托架做成斜的,不用做专门的楔形架。 通过比较,并结合他情况考综合虑,选定第三种方案。
主桥0#、1#块施工示意总图
塔吊
翼板局部预预留缺口 塔吊拆除后补好
14.5m 顶板钢管支架
0#外侧模
1#
0#
1# 0#底托架
牛腿Ⅲ 墩身侧面预埋牛腿Ⅱ 牛腿Ⅰ
承台
承台
0#块施工正面图
0#块施工侧面图
现浇托架总图
横桥向立面图
4150 1000 6000 800
1
1--1
4150 180
1000
1#
合集下载

2024版桥梁施工ppt全新

2024版桥梁施工ppt全新
2024桥梁施工ppt全新
2024/1/27
1
目录
• 桥梁施工概述 • 桥梁基础工程施工 • 桥梁上部结构施工 • 桥梁下部结构施工 • 桥梁施工质量控制与验收标准
2024/1/27
2
目录
• 桥梁施工安全管理与环境保护 • 总结与展望
2024/1/27
3
01
桥梁施工概述
2024/1/27
4
桥梁定义与分类
附属设施类型
桥梁附属设施包括伸缩缝、排水系统、防护设施等。
安装准备
在安装前应对附属设施进行检查和验收,确保其质量和性能符合要求。同时,准备好相应的安装工具和材料。
2024/1/27
安装与调试
按照设计要求,将附属设施安装在正确的位置,并进行调试和检测,确保其功能正常。在安装过程中,应注 意防止设施受到损伤或污染。同时,对于需要调试的设施,应按照调试方案进行操作,确保调试结果符合设 计要求。
02
工程技术挑战
03
安全保障
桥梁施工涉及复杂的工程技术和 管理问题,需要专业的设计和施
工团队来完成。
桥梁作为重要的交通设施,其施 工质量直接关系到人民群众的生
命财产安全。
6
桥梁施工方法简介
现场浇筑法
在桥位处搭设支架,在支架上浇筑桥体混凝土,达到强度后拆除模板、支架。
2024/1/27
预制安装法
在预制场(厂)或桥位处的预制平台上进行梁的预制工作,然后采用一定的架设方法进行安 装。整体就位法(包括纵横向浮吊、扒杆和自行式吊车)和节段施工法(用临时支承组装成 桥体整体后再就位)。
触电等。
2024/1/27
02
采用科学的风险评估方法,对 辨识出的危险源进行定量或定

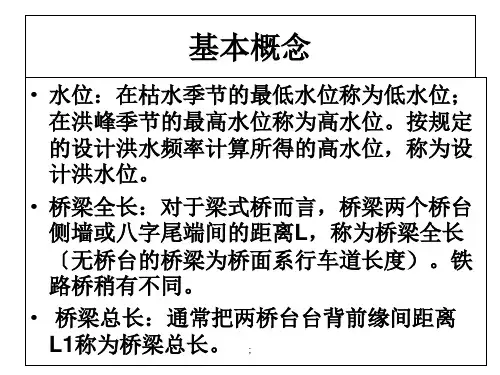

桥梁工程总结ppt课件

桥梁工程总结ppt课件
分类:对接式、钢制支承式、橡胶组合剪切式、模数支承式、无缝式伸缩装置
;
二、作用的分类
;
2.作用效应组合的原则
1〕只有在结构上可能同时出现的作用,才进行其效应的组合。当 结构或结构构件需作不同受力方向的验算时,则应以不同方向的最 不利的作用效应进行组合。
2〕当可变作用的出现对结构或构件产生有利影响时,该作用不应 参与组合。
中间支点截面处将承受较大的负弯矩,从 绝对值看,支点处的负弯矩远大于跨中的 正弯矩。因此采用变截面梁更能适应结构 内力分布规律。另外,大跨度连续梁常采 用悬臂法施工,而变截面梁的受力状态又 与其施工时的内力状态基本吻合,因而, 大跨度预应力混凝土桥多采用变截面形式
;
变截面连续梁
• 变截面梁高变化规律可以是斜线、圆弧线 或者二次抛物线。常采用二次抛物线,因 为其梁高的变化规律跟弯矩变化规律基本 接近。
;
梁式桥
• 梁桥是最古老的结构体系之一
• 特点:在竖向荷载作用下,起支撑反 力也是竖直的;梁部结构只受弯、受
剪,不受轴力。
• 主梁为主要承重构件,受力特点为主
梁受弯。主要材料为钢筋混凝土、预
应力混凝土,多用于中小跨径桥梁。
简支梁桥合理最大跨径约20米,悬臂
梁桥与连续梁桥合宜的最大跨径约60-

70米。
耐磨、低温抗裂、不透水、刚度好等性能, 轻质,结合良好。
;
• 2.1.2 桥面横坡的设置: • 1、设置纵横坡的目的:利于排水,保护桥
面板,延长寿命。 • 2、横坡度:车行道:按路面取用或增加
0.5%,1.5~3.0%,抛物线型;人行道: 1%~2%,直线型; • 3、实现方式:板桥或就地浇筑肋梁桥,装配 式肋梁桥,较宽桥〔或城市桥)

桥梁现浇支架施工技术PPT课件

桥梁现浇支架施工技术PPT课件
第1页/共27页
一、现行主要技术规范及标准
《钢管满堂支架预压技术规程》(JGJ/T194-2009) 《施工现场临时用电安全技术规程》(JGJ46-2005) 《建筑施工安全检查标准》(JGJ59-2011) 《建筑施工高处作业安全技术规范》(JGJ 80-91) 《建筑施工扣件式钢管脚手架安全技术规范》 (JGJ130-2011) 《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008) 《建筑施工门式钢管脚手架安全技术规范》 (JGJ128-2010) 《施工现场临时用电安全技术规程》(JGJ46-2005) 《建筑施工安全检查标准》(JGJ59-2011) 《建筑施工高处作业安全技术规范》(JGJ 80-91)
一、现行主要技术规范及标准
《建筑结构荷载规范》(GB50009-2012) 《钢结构设计规范》(GB50017-2003) 《钢结构工程施工规范》(GB50755-2012) 《钢结构焊接规范》(GB50755-2011) 《混凝土结构工程施工规范》(GB50666-2011) 《混凝土结构设计规范》(GB50010-2010) 《建筑地基基础设计规范》(GB50007-2011) 《生产过程危险和有害因素分类与代码》(GB/T13861-2009) 《生产经营单位安全生产事故应急预案编制导则》(AQ/T 9002—2006)
5第5页/共27页三、支架施工控制要素及检算 方法
2、支架检算
(1)荷载指定
荷载效应组合 计算项目
荷载组合
立杆承载力计算
6
连墙件承载力计算
斜杆和连接扣件承载力计算
第6页/共27页
三、支架施工控制要素及检算方法-满 堂支架
(2)检算 模板支撑架结构验算内容包括:
➢ Ⅰ、最不利单肢立杆轴向承载力验算

桥梁架设施工技术与方法PPT课件

桥梁架设施工技术与方法PPT课件
5-2、架桥机滚翻
2006年11月20日12时30分,某项目部架桥机架梁过程中,由于走 行轨铺设不规范,且没有对走行轨部分进行加固,架桥机左支腿偏离T形梁 腹板中心线35厘米,导致混凝土翼缘板破碎,造成架桥机倾覆,一人死亡, 三人受伤。
第25页/共31页
5、桥梁架设事故案例
第26页/共31页
5、桥梁架设事故Biblioteka 例郑州北环立交桥施工技术简介
• 卷扬机同步
A 梁中心线
A
第23页/共31页
4、吊车架梁
4-1.吊机 1) 吊机性能:吊重、回转半径、吊高; 2)吊机站位:单机吊装、双机抬吊; 3)吊机进出:走行路线、道路承载能力、空间障碍;
4-2.千斤绳 1)分支数:四分支、二分支、夹角; 2)直径:依据吊重、分支数、夹角进行力学计算,
b.桥头线路加固:道床厚度不得小于250mm,道床顶面宽度不得小于 3500mm(曲线地段应加宽),曲线地段不应设置超高,不得有反超高; 轨道加固:可临时增加轨撑、轨距杆、护轨等;单穿加固:每个枕木空加 穿1根枕木;对穿加固:每个枕木空加穿2根枕木;特别加固:路基面密排 人字枕木一层、密排枕木后再加扣轨束3~5组、在路基面或枕木垛上支托 扣轨梁、专门设计承托结构。
架梁准备
成品梁装车
铺设线路、桥头线路加固
成品梁运输 成品梁换装 机动平车运梁与架桥机对位
立换装龙门
组装架桥机 架桥机前移对位 伸机臂立0号柱
喂梁、吊梁、出梁
机上或墩顶横移梁
安装支座、落梁就位
重复架第二片梁
铺桥面、铺线路、联结板焊接、穿钢绞 线安装锚具
重复架其余各孔梁
第4页/共31页
2-3.成品梁装车及运输 • a.按架梁计划分批装车发运; • b.装车加固应稳固符合《铁路货物装载加固规则》、《铁路超限货物运输

桥梁施工技术ppt课件

桥梁施工技术ppt课件

国内使用的橡胶以氯丁橡胶为主,也可采用天然橡胶。氯丁橡胶的使 用温度不低于-25℃,天然橡胶不低于-40℃。
橡胶的硬度、压缩弹性模量E、剪切弹性模量G、容许压应力[σ]容许 剪切角的正切[tanγ]等,应按桥梁的使用级别按现行《铁桥规》或《公 桥规》的有关规定取用。
根据试验分析,橡胶压缩弹性模量、容许压应力和容许剪切角的值, 均与支座的形状系数有关。形状系数S为加劲板式橡胶支座的承压面积 与自由表面积之比,即
以上各式铸钢支座能较好地适应不同跨度桥梁的要求。但钢支座构 造复杂,用钢量大,大型辊轴支座可高达数米。当弧面半径很大时,若 积有污垢,就转动不灵,需要定期养护。目前公路桥梁已较少采用铸钢 支座,铁路桥梁也开始使用其它类型支座,如橡胶支座。
图6-6 铸钢支座类型示意图
(2)特种钢支座
特种钢支座主要采用以下几种形式:
位移量的计算要考虑各种可能出现的工况。 (1)对温差产生的位移 要有足够的估计。 (2)桥梁的挠曲、基础的不均匀沉降都会产生纵 向位移,对于高桥墩,墩顶位移可通过活动支座 上的挡块加以限制,它能使基底反力变化,并且阻 止不均匀沉降; (3)由于一些不可估计的因素,通常计算的位移 量宜乘以1.3左右的安全系数 。
(3)摇轴支座
跨度大于20m左右的梁,固定支座就得改用图6-5(c)或(d)左边的 式样,将下摆加高,做成类似钢轨的截面形式,两侧用肋加强。这样, 下摆底部可以其有较大的面积,摆身有足够的刚性,可将较大的支承 反力均匀分布于墩台顶垫石面上。活动支座应采用图6-5(c)右边所示 的摇轴支座,或图6-5(d)右边所示的辊轴支座。摇轴支座由上摆、底 板和两者之间的辊子组成。将圆辊多余部分削去成为扇形,就是所谓 摇轴。摇轴支座能很理想地满足活动支座的各项要求。如果摇轴的直 径可以任意加大它的承载能力从理论上讲是没有限制的。但支承反力 愈大,相应要求辊子(摇轴)的直径也愈大,这就使支座高度变得很大。

某特大桥施工技术简介

某特大桥施工技术简介

第11卷第7期中国水运V ol .11N o.72011年7月Chi na W at er Trans port J ul y 2011收稿日期:作者简介:王星月(),女,四川成都人,武汉大学土木建筑工程学院。

某特大桥施工技术简介王星月(武汉大学土木建筑工程学院,湖北武汉430072)摘要:苏州市某特大桥两侧桥墩承台座落于路堤边坡上,承台基坑开挖采用人工挖孔咬合桩防护,连续梁分段施工,支架体系采用碗扣式满堂支架。

文中重点介绍了该桥两侧承台满堂支架的施工技术,可供今后类似桥梁施工参考。

关键词:连续梁箱梁;基坑防护;人工挖孔咬合基桩;碗扣式满堂支架中图分类号:U 443.22文献标识码:A文章编号:1006-7973(2011)07-0213-02一、引言围护桩常用的施工方法有:钢板桩、钢管桩、钢轨桩、钻孔桩、挖孔桩等,考虑到机械施工对苏嘉杭高速公路正常运营的影响,该工程承台开挖支护结构采用φ1.0m 人工挖孔咬合基桩。

连续梁常用的施工方法有:悬臂浇筑法、满铺支架法、预制顶推法等。

在场地条件容许下,满堂支架法是较经济的一种施工方法,支架预压后可一次灌注砼,施工速度快。

二、工程概况该特大桥属于苏州市吴中区东方大道新建工程,跨越一条高速公路。

该高速公路是华东金三角地区南北交通主要干道,日交通流量超过35,000辆。

该桥设计荷载:汽车超20级,验算荷载:挂车120。

桥位与高速公路斜交75°。

跨路主桥上部结构为50m+80m +50m 的3跨三向预应力连续箱梁(图1),单箱三室变高箱形断面,顶面宽26.5m ,底板宽19m 。

钻孔灌注桩基础,主墩承台分上下2层,墩身为空心薄壁墩,墩身设3个空箱。

为不影响该高速公路的正常通车,施工中主桥采用转体施工。

在高速公路两侧搭设支架,对2个单T 构进行分段现浇,然后转体75°。

在完成边跨现浇段和边跨合龙、体系转化后,然后进行中跨合龙。

转体部分两臂总长77m (图1),合龙段长3m ,单T 构重量为77880k N 。

公路大桥施工及工程质量情况汇报PPT课件

是否通过评审 否 是
总监办组织:提交内部专 家评审(可邀请现场专家 组成员参加)
是否通过评审 否 是
程”,建设团队建立了 全面的质量管理流程:
2
编写施工手册
试件施工
评审施工方案→编制施
3
试件总结与评审
工手册→试件施工→首 件施工→分项工程正式
是否通过评审 否

4
首件施工
施工→技术交流 →PDCA循环质量管理 →交工验收。
首件总结与评审
是否通过评审 否
5
是 正式施工
全线施工单位技术交流
6
主桥施工单位技术交流
PDCA循环质量管理
7
分部分项工程交工验收
整体工程交工验收
竣工验收
运营养护
xxxx公路大桥现场指挥部
质量控制措施及效果
建设管理阶段,提出了具体的标准化措施,并于2012年11月由人民交 通出版社正式出版了《xxxx大桥施工技术与质量标准化》。
(3) 大吨位钢塔柱安装
中塔是三塔悬索桥的关键工程,受力最为复杂。为提升安装精度,提高 钢塔的受力性能,建设团队首次采用了大吨位的整体安装方案,研发了 世界最大吊重的水平臂上回转自升塔式起重机——D5200塔吊,实现了 整体节段吊装,避免了现场焊接变形影响,减小了拼接累计误差,大幅 提高了钢塔的安装质量,并获得一项国家专利。
质量控制措施及效果
(2)超大规模钢混叠合段施工
➢钢-混叠合塔构造极其复杂。为解决设 计与施工难题,先后开展了: ——叠合塔墩接头及塔梁固结模型试验 (验证叠合塔受力性能) ——近百次叠合段混凝土配合比试验 (验证浇筑材料合理性) ——三次现场1/4模型试验(验证叠合 段浇筑工艺)
固 结 模 型 试 验

桥梁加固维修技术总结 ppt课件

混凝土碎屑,同时保持孔内干燥。
3)植筋胶采用高质量的植筋胶,注胶时,应从孔的底部开始注射 直至填满孔的2/3。
4)插入钢筋时,应有小部分的植筋胶溢出,以保证植入的钢筋完 全粘上了胶。
5)植筋后,在固化前不可对钢筋施加任何荷载,固化时间为2~3 个小时。
1.6 施工时应注意的事项 1)钻孔时应保证孔的直径符合要求,钻孔直径和要植的钢筋直径
3)封缝:在裂缝两侧(宽20~30mm)涂一层环氧树脂基 液,后抹一层厚1mm左右、宽20~30mm的环氧树脂胶泥。抹 胶泥时应防止产生小孔和气泡,要刮平整,保证封闭可靠。
4)裂缝封闭后应进行压气试漏,检查密闭效果,试漏须待封 缝胶泥或砂浆有一定强度时进行。试漏前沿裂缝涂一层肥皂水, 从灌浆嘴通入压缩空气,凡漏气处,应予以修补密封至不漏为 止。
吹风机等电动工具。调胶用的称、容器(塑料盆)拌和棒等。裁剪 碳纤维用的卷尺(或钢尺)、剪刀、美工刀等。涂胶用的短毛滚、 胶带、消泡滚等。防护用具胶手套、布手套、防尘口罩、防尘眼镜 等。 3.4 施工工艺 3.4.1 表面处理
1)应清除被加固构件表面的剥落、松散、蜂窝、腐蚀等劣化混 凝土,露出混凝土结构层,并用修复材料将表面修复平整。
土梁板,桥面,涵洞裂缝修补,隧道拱体的裂缝修补。 2.3裂缝封闭施工流程及施工工艺 2.3.1 裂缝封闭施工流程 裂缝表面处理→选择注浆口→裂缝封闭→安置底座→试漏→
配置胶并注胶→表面清理
桥梁加固维修技术总结
2.3.2 裂缝封闭施工工艺
封闭前裂缝处理 封缝
裂缝封闭后应检查密闭效果
1)封闭前裂缝处理:对于混凝土构件上较细(小于0.2mm) 裂缝,可用钢丝刷等工具,清除裂缝表面的灰尘、白灰、浮渣
一、植筋(栓)锚固技术

桥梁施工总结简支梁桥PPT课件

➢ 普通钢筋与预应力管道发生矛盾时要服从预应力管道不受影响,对普通钢筋进行合理的调整;
➢ 预埋钢筋在安装时应对应布置,以防遗漏;
➢ 预应力管道定位准确,固定牢固。定位筋要严格按照设计要求设置。
1.2.5 混凝土的浇筑和养生
➢ 箱梁混凝土材料应符合规范和设计要求。水泥应采用不小于42.5级的硅酸盐水泥或普通硅酸盐水 泥。粗骨料应采用坚质的碎石。砂宜选用级配良好、坚硬、洁净的河砂,合适的细度模数(一般 为3--2.3)。选用优质的减水剂,且不含氯化钙。
简支梁桥的施工总结
1、混凝土简支梁的施工
混凝土简支梁桥施工方法分为:就地浇筑和预制安装
就地浇筑法特点:不需要预制场地和大型吊装设备, 梁体的主筋不中断。工期较长,施工质量不如预制容易控 制,收缩徐变引起预应力损失大。
预制安装法特点:工期较短,收缩徐变影响小,质量 容易控制,有利于组织文明生产。需要预制场地和必要的 运输和吊装设备,预制块件之间需要连接或接缝处理。
加强浇注前的关键检查
➢ 首先要明确预制的是那一跨、哪一位置的梁,是边跨、中跨还是边梁、中梁,尤其注意内外 边板、翼板的横坡度,以防混淆。
➢ 设计本位置梁体的预埋件是否埋设,如护栏、横隔板、伸缩缝的埋设钢筋和支座预埋钢板等。 特别是锚垫板应与端头模板紧密贴合,不得平移或转动。
➢ 检查管道定位是否准确牢固,端模板应与侧模、底模紧密贴合并与孔道轴线重合。
施工要点
➢ 注意底板与腹板、顶板与腹板混凝土的衔接时间要紧凑,以防出现施工缝,可参考C50混凝土的 初凝时间以及施工温度情况。
➢ 为避免腹板、翼板交界处因腹板混凝土沉落而造成纵向裂纹,可在腹板混凝土浇完后略停一段时 间,使腹板混凝土能充分沉落,然后再浇注翼板混凝土,但必须保证在腹板混凝土初凝前将翼板 混凝土浇注完毕,并及时整理收浆。

桥梁施工要点PPT课件

桥梁发展简史
以木桥和石桥为主的时代 1867年,始建混凝土桥(1825年波特兰水泥工厂化生产) 1874年,第一座钢桥建成 1875年以后,开始建钢筋混凝土桥 1937年,第一座预应力钢筋混凝土桥建成 (世界第一桥:意大利莫西拿海峡桥,主跨3300m,塔高382m,造价45亿欧元,计划2006~2012年建成)
造桥机--移动模架(适用于中小跨连续箱梁) 1、上行式MSS造桥机
2、下行式MSS造桥机施工程序
..
..
混凝土浇注,养护张拉完成后,用前后支架上的主千斤顶降下主梁。
横梁中间松开螺栓,主梁向外横向移动以便横梁穿过墩柱。
..
..
..
悬臂浇筑法--适用于大跨连续箱梁或T形刚构
利用挂篮平衡悬臂灌注(拼装预制段),然后合龙进行体系转换的施工方法。
重庆石板坡长江大桥吊装103米钢箱
③悬臂梁桥(T型刚构)。上部结构由悬臂梁和悬挂孔组成,悬挂孔支承在悬臂上,用铰相联。有单悬臂梁桥(三跨构成,中跨较大以满足通航要求)和双悬臂梁桥。
悬索桥
悬索桥是道路桥面靠缆索吊在半空,主要受力结构为两端的锚锭和悬挂在桥塔之间的缆索。悬索桥是最古老的桥梁类型之一,较古老的吊桥有的使用铁链,有的甚至使用绳索。随着高强度低松弛材料和现代高科技桥梁建造技术的发展,悬索桥又是建造特大跨度桥梁的主要桥型。
第四步 2、移动到位
第四步 再拼装另一端挂篮
第四步 向前移动完成在12米墩顶混凝土梁上,进行标准挂蓝的施工
主轨
液压油缸
三角形挂篮施工步骤:
下拉油缸
推进油缸
主千斤顶
前后工作车
主轨
液压油缸
挂篮下导轨安装
前后工作车
主轨
液压油缸
