土地平整工程农田水利工程道路工程施工组织设计
农田水利工程土地整理施工方案

农田水利工程土地整理施工方案一、项目背景农田水利工程是指通过对农田进行整理,改善土地的排水、灌溉和保护水资源的项目。
土地整理施工方案是对农田水利工程进行实施的步骤和措施的具体规划,旨在提高土地利用效率和农田的生产力。
本文将就农田水利工程土地整理施工方案进行逐步阐述。
二、施工目标1. 提高农田水利设施的建设和维护水平,确保农田排水、灌溉和水资源利用的有效性;2. 改善土地排水条件,减少水涝和渗漏,提高土壤肥力;3. 完善农田水利设施的监测和管理系统,提高工程运行的可持续性;4. 提高农田的生产能力和农民的经济收益。
三、施工步骤和措施1. 土地勘测与规划在施工前,需对农田进行勘测,并制定修整方案。
勘测内容包括土地面积、地形、土壤特性等,规划方案应考虑农田排水、灌溉和水资源配置等因素。
2. 土地平整根据规划方案,进行土地平整工作。
包括清除农田上的杂草、石块以及农田间的障碍物等,确保土地表面平整。
3. 土壤改良对土地进行改良,以提高土壤的肥力和透水性。
可以采用有机肥料、化肥和石灰等施用方法,同时加强土壤保水和保肥的措施。
4. 农田排水系统建设根据农田排水需求,建设排水沟、泵站和管道等设施,确保农田排水畅通。
在建设过程中,需合理安排施工时间和顺序,以减少对农田的损害。
5. 农田灌溉系统建设根据农田灌溉需求,建设灌溉渠道、喷灌设备和水库等,确保农田的灌溉水源充足。
同时,加强农田灌溉管理,提高水资源的利用效率。
6. 农田水资源管理建立农田水资源的监测和管理系统,定期对农田的水资源进行评估,及时调整水资源配置,确保农田水利工程的可持续发展。
7. 工程监理与验收施工结束后,需进行工程监理和验收工作。
监理人员应对工程质量进行把关,并对施工过程进行监督;验收人员应对整体工程情况进行评估,确保工程达到预期效果。
四、预期效果通过农田水利工程土地整理施工方案的实施,预期可以达到以下效果:1. 农田排水条件改善,减少水涝和渗漏,提高土壤肥力;2. 农田灌溉条件改善,提高灌溉效率,降低水资源的浪费;3. 农田水利设施的建设和维护水平提高,减少设施损坏和故障的发生;4. 农田的生产能力和农民的经济收益提高。
土地平整、农田水利、道路等工程土地整理施工方案

土地平整、农田水利、道路等工程土地整理施工方案土地平整、农田水利、道路等工程土地整理施工方案1. 简介土地整理施工是一项重要的工程,旨在对农田进行平整、水利设施进行改善、道路进行修建等,提高土地利用率,提升农田生产能力。
本方案将重点介绍土地平整、农田水利以及道路建设的施工方案。
2. 土地平整施工方案在土地整理的过程中,土地平整是一项基础且关键的工作。
土地平整的施工方案如下:2.1 土地测量和设计,需要进行土地测量和设计,确定土地的边界、地形地貌、坡度等信息,为土地平整的施工提供依据。
2.2 土地清理在施工前,需要清理土地上的杂草、石块等障碍物,确保施工过程的顺利进行。
2.3 土地平整和平地处理根据设计要求,采取相应的土地平整措施,如填土、挖土、平整等手段,使得土地表面达到设计要求的平坦度和坡度。
3. 农田水利施工方案农田水利工程的施工是为了改善灌溉以及排水系统,提高农田的水利条件。
农田水利施工方案如下:3.1 水利设施设计根据土地测量结果和实际需求,进行灌溉和排水系统的设计,包括渠道、水管、水泵等设施,确保水利设施的高效运行。
3.2 水利设施建设根据设计要求,进行水利设施的建设,包括渠道的开挖、水管的敷设、水泵的安装等,确保农田的灌溉和排水需求得以满足。
4. 道路建设施工方案道路建设是为了方便农田的交通和物流运输,提高农田的通达性和连通性。
道路建设施工方案如下:4.1 道路规划和设计根据农田布局和需求,进行道路的规划和设计,包括道路的宽度、长度、路基等。
4.2 道路建设根据设计要求,进行道路的建设,包括路基的开挖、填土、路面的铺设等,确保农田道路的顺利通行。
5. 施工进度安排为确保土地平整、农田水利和道路建设工程的按时完成,需要进行施工进度安排和管理,包括施工计划、工期控制、工作安排等。
6. 安全管理在施工过程中,应注重安全管理,制定相应的安全方案和安全措施,确保施工作业的安全性。
7. 环境保护在施工过程中,应加强环境保护意识,合理利用资源,减少对环境的影响,确保施工过程的环境友好性。
土地平整工程、田间道路工程施工组织设计

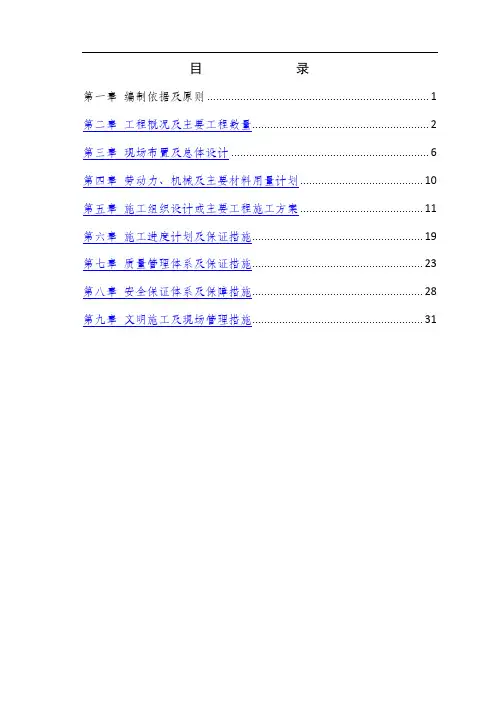

目录第一章编制依据及原则 (1)第二章工程概况及主要工程数量 (2)第三章现场布置及总体设计 (6)第四章劳动力、机械及主要材料用量计划 (10)第五章施工组织设计或主要工程施工方案 (11)第六章施工进度计划及保证措施 (19)第七章质量管理体系及保证措施 (23)第八章安全保证体系及保障措施 (28)第九章文明施工及现场管理措施 (31)第一章编制依据及原则1。
1 编制依据(1)霍州市三教乡干节、沟西村耕地占补平衡项目施工图设计文件;(2)霍州市三教乡干节、沟西村耕地占补平衡项目合同书;(3)《山西省土地开发整理项目管理暂行办法》(4)《霍州市国民经济和社会发展第十一个五年计划纲要》(5)《霍州市土地利用总体规划(1997-2010)》(6)霍州市土地开发整理规划(2001—2010)》技术标准(1)《县级土地利用总体规划编制规程》(2)《土地开发整理项目设计规范》(TD/T1012-2000)(3)《土地开发整理项目验收规范》(TD/T1013—2000)(4)《水土保持综合整治规划通则》(GB/T15772-1995)(5)《道路工程制图标准》(GB50162—1992)(6)GB/T 16453.1-16453。
6-1996《水土保持综合治理技术规范》1.2 编制原则(1)充分响应招标文件,严格执行技术规范。
(2)实事求是,施工方案可行、适用、经济。
(3)推行全面质量管理,执行ISO9002质量管理标准和程序.(4)采用项目法组织施工,推行标准化管理,达到安全、文明、高效。
(5)坚持技术创新,推广和应用“四新" 成果。
第二章工程概况及主要工程数量2.1、自然概况2。
1.1地理位置及范围霍州市位于山西中南部,地处临汾、晋中盆地交界,地处东径118°30'38"~112°3',北纬36°23'~36°42',东倚太岳山,与沁源县、谷县毗邻;西跨汾河,与汾西县接壤;北籍韩信岭,和灵石县交界,南扼白壁关,与洪洞县相连。
土地平整工程施工组织方案

土地平整工程建设方案1.大小土地平整、宅基地平整和灾损农田复垦土地平整施工流程:表土剥离→土(石)开挖→土(石)运输→土方回填→测量验收。
土地平整:主要是合并田地。
首先,用推土机将现有农田表面的耕作土层推开。
格子田的高差为± 3cm,就近堆放在指定地点,然后用推土机结合人工,按照统一规划进行下放或填平。
高耕地,最后回填耕地层。
土地平整程序:现场勘察→清除地面障碍物、拆除废弃建筑物→校平范围→设置平整基准→设置格网、测量标高→计算土方开挖量→剥离耕作层→土地整平→耕层恢复→验收。
土方开挖施工程序:土方开挖工程准备→测量放样→用挖掘机人工开挖→运至业主指定的弃土场→卸货。
土方回填施工程序:准备工作→测量和放样→取土场和卸土场清理(施工排水)→运土→土壤铺设→推土机平整和拖拉机压实→检验验收→重新铺土→平整压实→复核验收→…→最终坡度成型。
土地平整工程施工方法:(1)土地平整工程分三类,第一类为40-70米的表土工程,第二类为运输距离为70-80米的开挖工程,第三类为垄建筑和压实工程。
(2)40-70m距离表土的施工方法为蛇皮法。
先建设低海拔领域,再建设高海拔领域。
先用推土机将低海拔场的厚表土30cm推开,然后将场内的泥土挖好填平。
田间平整到要求后(高低差不超过),10cm将一层田间的表土推至田间,使其覆盖均匀。
30cm同理,平整后该场地的高差不能超过10cm,以此类推。
最后,30cm将低海拔田地的厚表土机械输送到最高平整度的田地,使其均匀覆盖。
(3)70-80m距离开挖施工法。
在土地平整过程中,考虑到要平整的各个田地的设计标高不同,去除表土后,用推土机将土从高处推到低处,直到各田地顶部标高是一样的,高差不超过10cm这个,在对每块场地进行平整时,必须保证每块场地的周边区域与规划图一致。
土方布放原则:(1)力求做到挖填与就近部署的基本平衡,使开挖量与运输距离的乘积之和尽可能小,即运输量或成本最小.(2)土方工程的调整和部署,应兼顾近期与后用相结合的原则,分区与全场相结合的原则,并尽可能与地下建筑物的施工相结合,避免重复施工。
土地整治 高标准农田 农田水利施工组织设计方案

高标准农田的可持续发展策略
技术升级 采用先进的农业技术和设备,提 高农业生产效率,降低能耗和资 源消耗,实现可持续发展。
农业保险 建立健全农业保险制度,提高农 业抵御自然灾害和市场风险的能 力,保障高标准农田的可持续发 展。
生态农业
发展生态农业,促进农业与生态 环境的协调发展,提高农田的生 态服务功能,如发展有机农业、 绿色农业等。
环保性原则
施工过程中应注重环境保护, 减少对周围生态的破坏。
安全性原则
确保施工过程的安全,采取必 要的安全措施,防止事故发生
。
施工组织设计流程
项目调研
对施工现场进行详细勘察,了解现场的地形 、地质、水文等条件。
资源配置
根据施工需要,合理配置人力、物力、财力 等资源。
方案设计
根据调研结果,设计具体的施工方案,包括 施工方法、工艺流程、设备选型等。
高标准农田建设方案
农田防护工程
01
总结词:保护农田,防 止风蚀、水蚀的重要措 施
02
修建农田间的防护林, 降低风速,防止风蚀
03
修建农田坡面的石埂或 植物埂,防止水土流失
04
修建农田四周边坡的护 坡,防止雨水冲刷
农田水利工程
01 总结词:满足农田灌溉、排水需求,提高 农田抗旱抗涝能力
02 修建灌溉渠道,连接水源和农田,保证灌 溉用水
03
CATALOGUE
土地整治施工方案
土地平整工程
土地平整工程是土地整治中的重要环节,目的是将土地表面整理成适合耕作和种植 的条件。
土地平整工程包括土方挖掘、运输、填筑、碾压等工序,需要根据地形地貌、土壤 类型、气候条件等因素进行合理规划和设计。
在施工过程中,需要注意保护土壤肥力和生态环境,避免因施工造成水土流失和土 地沙化等问题。
土地整治施工组织设计

土地整治施工组织设计1.项目背景(1)项目名称:XX县土地整治项目(2)项目地点:XX县(3)项目规模:总面积5000亩(4)项目目标:通过土地整治,提高耕地质量和农田水利设施,促进农业生产增长。
2.施工组织机构(1)总指挥:负责整个施工项目的统筹安排和指挥。
(2)各科室:包括技术科、工程科、材料科和安全科,负责各自领域的施工工作。
(3)施工人员:包括工程队和技术人员,负责具体的施工操作和监督。
3.施工工序安排(1)前期准备工作:包括施工现场布置、设备、材料的准备、进场道路的修整等。
(2)土地平整工程:包括清理垃圾、填平低洼地、开凿排水渠等。
(3)田间道路建设:包括道路的规划设计、路基施工、路面铺设等。
(4)农田水利设施建设:包括水库、灌溉渠道、水泵站等设施的建设。
(5)耕地质量改善工程:包括改良土壤、施肥、杂草控制等。
(6)农业设施建设:包括农田大棚、温室等设施的建设。
4.施工进度安排(1)项目分期:将整个项目划分成若干个施工阶段,每个阶段设定相应的施工目标和时间节点。
(2)施工进度表:根据项目分期,编制详细的施工进度表,确保每个工序按时完成,并安排合理的时间缓冲。
(3)施工日报:每天记录工程进展情况,监控施工进度,及时发现和解决问题。
5.施工质量控制(1)质量检验标准:根据土地整治项目的要求,制定相应的质量检验标准,并向施工人员进行培训,确保施工质量符合要求。
(2)质量检验方法:制定质量检验流程和方法,包括现场检查、取样分析等。
(3)质量问题处理:对发现的质量问题,及时采取纠正措施,并记录整改过程和结果。
6.安全生产管理(1)安全生产责任制:建立完善的安全生产责任制度,明确各个责任主体的职责和义务。
(2)安全教育培训:对施工人员进行安全教育培训,增强他们的安全意识和操作技能。
(3)安全设施和措施:根据项目的具体情况,合理设置安全警示标志、围挡、警戒线等安全设施和措施,确保施工现场的安全。
总之,土地整治施工组织设计是一个复杂的系统工程,需要综合考虑项目的特点,进行合理的规划和安排。
土地平整、农田水利、道路等工程土地整理施工方案

土地平整、农田水利、道路等工程土地整理施工方案土地平整、农田水利、道路等工程土地整理施工方案1. 背景和目标为了优化农田水利系统和道路网络,增加农田灌溉和交通的效率,我们需要进行土地平整、农田水利和道路等工程的土地整理施工。
本方案的目标是通过施工措施的合理安排和工程的高效实施,提高土地利用效率和农田水利系统的效能,促进农田生产的发展。
2. 施工内容和措施2.1 土地平整清理土地表面的杂草、树枝和垃圾等,确保施工场地的清洁。
进行土地平整工作,包括填埋和挖掘,使土地表面平整并符合设计要求。
2.2 农田水利检测和修复灌溉系统,包括检查管道、水泵和喷灌设备等的状况,并进行维修和更换。
清理农田排水系统,包括清理沟渠和小型水坝,确保排水通畅。
2.3 道路施工道路勘测和设计,确定道路的位置、宽度和坡度等参数。
清理道路施工区域,包括清理杂草、树枝和垃圾等,确保施工场地的清洁。
进行道路建设,包括路基填筑、路面铺设和边坡处理等工作。
安装道路标志和交通设施,确保道路交通安全。
3. 施工计划3.1 时间安排土地平整施工:预计耗时1个月,包括土地清理、填埋和挖掘等工作。
农田水利施工:预计耗时2个月,包括灌溉系统检测和修复、农田排水系统清理等工作。
道路施工:预计耗时3个月,包括勘测和设计、道路建设和交通设施安装等工作。
3.2 人力和资源安排人力资源:根据施工计划,组织足够的施工人员和技术人员,确保施工进度和质量。
施工设备:配备所需的土地平整设备、农田水利维修设备和道路施工设备。
4. 风险管理在施工过程中可能会面临以下风险:天气因素:不可预测的恶劣天气可能会延迟施工进度,需要严密监控天气情况,并做出相应调整。
设备故障:设备故障可能导致施工进度延误,需要定期检查设备状态,并做好备用设备的准备。
资金不足:施工过程中可能会出现资金不足的情况,需要提前做好资金预算和调配,及时解决资金问题。
5. 施工验收和施工验收:在施工完成后,进行验收工作,检查工程质量和符合设计要求的程度。
土地平整农田水利道路设计说明书实例

⼟地平整农⽥⽔利道路设计说明书实例***⼟地整理项⽬⼯程施⼯设计说明第⼀部分⼟地平整⼯程设计说明⼀、设计依据包括但不限于:1.《⼟地开发整理项⽬验收规程》(TD/T1013-2000)。
2.《**省坡改梯⼯程建设技术规程》。
3.《***省中部丘陵地区改造中低产⽥项⽬技术⼯作要点》(试⾏)(2005.5)。
4.**县**镇⼟地整理项⽬规划设计报告。
5.⼟地整理相关政策、⽂件及规范。
6.⼟地平整⼯程设计相关规范⼆、设计原则1.因地制宜,⼟层厚度达到60厘⽶以上,⼟壤耕作层20厘⽶以上,整理成⽔平梯地。
2.⼟⽅平整为局部平整原则,根据地形采⽤部分⽥块间区域平整。
3.坡地改梯地坡度不超过25°,⼟埂埂⾼根据坡度和梯⽥宽度确定,原则上不超过1.5m。
三、基本资料1.《**省**县**镇⼟地整理项⽬可⾏性研究报告》及报国⼟资源部⽴项材料。
2.《**省**县**镇⼟地整理项⽬初步设计报告》。
3.《**省**县**镇⼟地整理项⽬测量资料》。
四、主要建筑物设计1.旱地坡改梯⼯程:为满⾜⼟地整理项⽬对改善农业⽣产与农民⽣活条件,提⾼耕地质量等的要求,将整理区域内部分旱地进⾏改梯设计。
设计原则采⽤坡改梯区域内部平整⽅案,在坡改梯区域内进⾏⼟⽅挖填平衡。
丘陵区的坡耕地进⾏坡改梯设计,主要以耕作⽅便、埂坎稳定为原则。
采⽤部颁标准、TD/1012—2000标准所推荐的梯⽥设计公式,采⽤横断⾯法计算⼯程量:A 划分横断⾯采⽤横断⾯法计算坡改梯,横断⾯垂直等⾼线,各断⾯间的间距20m 。
B 计算⼟⽅量设各断⾯⾯积分别为F1、F2、…、Fn ,相邻两断⾯间的距离依次为l1、l2、…、ln ,则所求⼟⽅量为nn n l F F l F F l F F V 2221232121++++++=-式中:V——相邻两横断⾯间的⼟⽅量m3;F1、F2、…、Fn——相邻两断⾯的挖(或填)⽅断⾯⾯积m2;l1、l2、…、ln——相邻两横断⾯的间距m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程说明第一节工程概况一、工程概况本工程为右玉县白头里乡白头里村、康村两个行政村耕地占补平衡项目工程;项目区的经纬度坐标范围分别为:东经112°29′54″—112°30′26″,北纬39°53′46″—39°54′22″;东经112°30′05″—112°30′38″,北纬39°54′19″—39°54′59″。
二、主要工程内容为:土地平整工程;农田水利工程;道路工程。
三、主要工程量为:底土平整共19.40万m;客土覆盖共312.27万m;田坎修筑0.13万m。
项目区开挖排碱沟共10条;33设置涵管共9根;加固拓宽堤坊共1950m。
拓宽田间路共5条;新修生产路共9条,总长为3488m。
四、计划工期为31日历天。
五、质量要求:合格工程。
第二节编制依据按照招标文件要求,依据施工图、本工程的特点和现场勘察情况,结合我工队多年的施工经验,编制了本施工方案。
保证质量、进度、安全、文明施工、环境保护等方面的要求,我们在编制过程中予以充分的重视和认真研究,采取了较为具体、科学合理的技术措施和组织措施。
施工总体部署第二章.第一节施工部署一、施工区域、流水段的划分本工程施工面积较大,为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。
施工区域划分原则:施工区域的工程量基本平衡;各施工区域均有较便利的出入道路;利用原有沟渠和拟建立的沟渠作为分区界线。
施工流水段的划分:本工程工作内容较多,根据设计图纸及招标文件的内容,本工程内容包括土地平整、农田水利、田间道路,因此、根据工程内容将本工程划分为三条流水线进行平行流水施工。
二、施工顺序和施工安排总体施工方向:各施工区从与主进场道路靠近处开始,按照从近至远的方向进行施工,主要目的是便于施工机械进行工作。
土地平整施工顺序:根据测量结果计算出挖填方数,确定挖填平衡,土方回填采用平行流水施工法,各施工区之间同时平行施工,区内部实行分段流水作业。
采用分段回填方法减少施工作业交叉,便于土方施工过程中的临时排水,对沟渠工程及田间道路施工干扰也较小。
沟渠工程施工程序:根据设计图纸,测定沟渠位置,机械开挖、沟渠修筑。
田间道路工程施工程序:田间道路定位后,机械开挖路基,路基完成后夯实,进行路面的修筑。
.第二节项目管理机构一、现场管理机构我工队高度重视本工程,一旦中标,本工程将列为我工队重点工程,在全工队范围内抽调年富力强、管理水平高、具有丰富施工经验的施工管理及作业人员,组成本工程项目经理部。
本工程严格按项目法组织施工,我工队将分别任命有丰富施工经验的同志任项目经理、项目技术负责人,项目经理部下设五个职能管理部门,并选派具有土方施工、道路修筑和砌筑作业经验的施工队,分别负责本工程的土地平整、农田水利及田间道路工程的施工。
二、施工组织机构图施工准备工作第三章我工队在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的.进场施工作准备。
一、技术准备工作1、落实项目部人选,组建强有力的项目经理部,并落实参与本项目施工的人员。
2、认真审阅施工图纸,参加设计交底和图纸会审。
3、复测控制桩并制定测量方案。
4、组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。
二、施工准备工作1、全面检修进场施工的机械设备,以保证施工前设备运转正常。
2、编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。
3、落实相应的专业施工队伍,并进行岗前培训和教育。
4、做好材料、成品、半成品和工艺设备等的计划安排工作,使之满足连续施工的要求。
5、在全工队范围内进行宣传,使全体员工了解本项目的情况,一旦中标,工队能全力以赴,支持本工程的施工。
三、现场准备工作若我工队中标,则立即进行以下现场准备工作:1、测设标高的控制网。
2、确定施工范围,设置施工围蔽,并在围蔽区内按拟定的施工方案进行施工部署和劳动力组织。
.3、认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,做好施工现场“三通”,架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路,使之满足现场施工的要求。
4、组织工程机械设备和材料进场。
5、落实季节性施工措施。
第四章主要分部分项工程施工方案及方法第一节施工测量一、测量控制系统本标段面积大,线路长,测量精度要求高,难度大。
拟以业主提交的测量控制基准点为基础,建立闭合导线控制网。
根据施工控制网,测设轴线,再根据轴线测设各个细部。
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、施工放样。
施工测量的精度按《工程测量规范》(GB50026-93)执行。
二、土方施工测量(1)根据已建立的平面和高程控制系统,放出各区的边界桩,并在各区边界设置横向及纵向控制桩,每50米设置一个,控制桩用混凝土浇筑,埋深在地面以下20厘米,以控制土面区各区边线和高程。
(2)测设40米×40米的方格网来实施施工放样,且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高将每一个桩的挖填数用红铅笔写在反之则为填方。
程则为挖方,桩上(侧面),填土用“+”号,挖土用“-”号。
为便于挂线找平,在方格网内再增设加桩,将方格分成10米见方的小方格。
如为填方时,则根据填方的高度在桩上挂线好填土;如为挖方时,可在桩四周挖至所需深度。
(3)在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高。
施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
三、放样方法(1)使用尼康C-100全站仪,其200 米范围内一测回放样定位精度可达10毫米,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
(2)架设仪器于导线控制点,输入控制点坐标值。
(3)照准后视控制点,输入后视控制点坐标值或方位角。
(4)输入待定点坐标值。
(5)按照仪器所显示的角度和距离放样定位。
第二节土地平整工程一、底土平整工程在土方工程施工前,由测量人员根据设计图纸,放出各区的分界线,原地面的树墩及主根用挖掘机挖除,并把地面上的长草或植物割除,清除地面上的垃圾,把它们堆放在指定的地方,由自卸汽车运到场外。
二、局部切填土工程本标段施工现场面积大,局部切填土工程分为三区同时进行,从主进场路开始由近往远施工每个区分三个施工段,各施工段流水作业。
1.土方的调配:土方调配时,若土方距施工区较远时,由自卸汽车把土方运到施工区内,再由推土机或人工摊平;若土方距施工区较近或在施工区内时,由推土机直接把土方推到施工区内并摊平。
2.土方调配的原则:本工程通过土方计算得出挖方与填方基本达到平衡,因此能就施工现场调配土方,可减少重复倒运。
我们尽量将挖填土方量与运距的乘积之和调配到最小,即总土方运输量或运输费用最小。
3.划分调配区,根据方格网平面图上划出挖填区的分界线,并在挖方区和填方区划出若干调配区,确定调配区的大小和位置,计算各调区的土方量标注于图上,计算每对调配区的平均运距,确定最优调配方案,绘制土方调配图,标出土方调配方向、土方量及平均运距。
依据拟定的调配方向、运输路线、施工顺序,组织车辆运输,避免土方运输出现对流现象,同时便于机具的调配,机械化的施工。
三、客土覆盖工程对于底土平整完成后的田地,即可进行客土覆盖,铺设客土前,对平整完成后的田地进行一次人工平整,对局部超高或超低的部位进行操作;铺作层使用的土壤应符合相关标准要求,然后由人工摊铺。
农田水利工程第三节.一、沟渠测量沟渠测量由一名有经验的测量工程师负责测量控制工作,根据复测核定的导线桩测定管沟中心线,在管沟的起点、终点及转角处设定木桩作控制桩,以管沟的定位中心控制桩为准,放出挖槽线,对管沟底标高每10m以及转角处设水平控制桩控制。
管沟边线设置边线控制桩。
二、沟渠开挖沟渠采用人工开挖和挖掘机沟端开挖的方法进行施工,施工时应严格按照标高、轴线控制桩进行检查,其标高、沟渠几何尺寸、坡度应符合设计要求,并接近沟渠底标高时采用人工配合进行修整,以免超挖。
沟渠开挖前应采用控制水平板复核管沟的中心线,边线及坡度,确认符合设计要求后方可开挖,开挖时还要对标准桩和水平板注意保护和复测。
开挖时严格按照标高控制桩进行检查,确保标高、坡度符合设计要求。
沟渠开挖到沟底时,在沟底补设临时桩控制标高,防止因多挖而破坏自然土层,一般可在挖至接近标高时留出100mm深土层暂时不挖,留至沟渠底砼土施工时清底找平。
开挖时,堆土和机械离沟槽边缘的距离应保持1m,以保证边坡稳定。
三、涵管铺设铺设涵管前,应按设计尺寸要求进行排尺,并将沟渠底清理到设计标高,清底时应严格控制坡度和坡向。
管道支座应构造涵管及管座严禁铺设在未经处理的松土上,正确,埋设平稳牢固;支座与管道接触紧密;填土的基底处理必须符合设计和施工规范规定。
管道安装采用人力将管道卸入地沟的方法,为了防止河水倒灌,涵管朝向下游倾斜布置,与水流流向呈45度夹角。
下管后,找直拔正,在撬杠下垫以木板,不可直接插在砼基础上,铺设第一节管后,在承插口下铺满灰浆,再将第二节管插入,挤入管内的灰浆应从里口抹平,扫净多余部分,继续用灰浆填满接口,打紧抹平。
第四节道路工程一、田间道路施工根据施工图纸利用经纬仪测定具体位置,夯实基础后,再铺筑路面砂砾石。
1、路基填筑施工在土方填筑前,应清除填方基底上的树墩、树根及坑洞中的水、淤泥和杂物等。
填方的土料应符合设计要求,填方用素土,填土应分层进行,并尽量采用同类土填筑,当采用不同土填筑时,应将透水性较大的土层置于透水性较小的土层之下。
经监理工程师认可,实测填前标高后,方可进行路基施工。
恢复路基中线并加密中桩,测标高,放出坡脚桩,在桩上注明桩号,标上填筑高度。
(1)、填筑顺序:回填时,前一个施工段回填碾压至设计标高后才施工后一施工段,各段之间通过1:2(高度为50厘米,宽度为100厘米)台阶式边坡连接。
每个施工段接茬部分,同时填筑,并分层交错搭接,搭接长度不小于3米。
(2)、摊平:自卸汽车从取土区把土方运至填土区,由推土机把卸下的土摊平。
推土时推土机不能碰撞控制桩,机械无法平整的地方由人工平整。
(3)、填土厚度:填土作业采用从下到上分层填土的方法,根据现场土质和机械的压实功能,并通过试验确定每层填土的松铺厚度,约为30厘米。
分层填土时在控制桩上标出每层填土的厚度,确保填土的厚度不超高或过低。
在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格。
