幕墙工程吊篮施工方案

幕墙工程吊篮施工方案一、编制依据1、北京保利石佛营工程施工平面图2、《高处作业吊篮国标》GB 19155―20033、《建筑施工高处作业安全技术规范》JGJ80-20103、《高处作业吊篮使用管理手册》4、《电动吊篮使用说明书》二、工程概况本着安全施工的原则,我司将会选择有着丰富安装经验的吊篮公司,并要求具有北京市城市建设委员会颁发的“北京市建筑施工起重机械设备租赁维修企业资质证书”,通过北京市建委的鉴定。

本工程为商业及住宅混建工程,主楼最高处约62.9米。

根据本工程实际施工需要,外墙施工划分为南区和北区共两个施工区,南区内根据主体结构的相似性又可分为两个片区:2#楼、4#楼及6#楼为1个片区;1#楼与3#楼为1个片区。

北区内根据主体结构的特性,可把7#楼与8#楼作为1个片区划分;9#楼因主楼部分以涂料为主,根据总进度的安排可以利用脚手架自上而下施工,故可单独划为1个片区。

为了满足施工的切实需要和吊篮的充分利用,根据南北区施工时间的先后顺序,我司计划按片区的划分平行施工,又考虑到吊篮的可换性,准备2#楼、4#楼、6#楼的东、南面优先施工,东、南面施工完毕后,吊篮可立即转移至西、北面继续施工;3#楼的东、南面和1#楼的西、北面同时施工,施工完毕后,3#楼的吊篮可与1#楼的吊篮互换继续施工。

在五.一节前完成南区所有的施工工作,五.一后将南区的吊篮转移至北区施工,做到吊篮的充分利用。

具体吊篮安装拆卸方案如下:三、施工准备1、吊篮进场可根据场地大小,分批进场。

要求现场预备 380V 电源。

根据现场施工准备,我们开工前组织准备好吊篮机具装置运至现场,组织现场安装、移位人员。

2、对于施工楼顶顶楼防水的保护措施:吊篮运到施工楼顶之前,在需要加设吊篮的部位铺上竹胶扳,以防止防水层的破坏。

3、人员准备3、1 操作人员必须有二人,但不准超过三人,必须系好安全带。

3、2 操作人员必须身体健康,18岁以上人员能适应高空作业,经过培训,掌握吊篮操作的有关规定。

3、3 操作人员严禁酒后操作吊篮。

3、4 操作人员严禁穿拖鞋上吊篮。

3、5 操作人员必须熟知《吊篮安装使用规程》。

3、6 严禁操作人员违章操作。

3、7 人员每天必须清扫吊篮篮体杂物,减轻吊篮自重,以保证安全施工。

四、电动吊篮型号及参数根据外墙的不同需要分别设置不同长度的电动吊篮。

本工程选用的吊篮型式及附件说明如下:吊篮选用型式:ZLP型吊篮组成部件:电动吊篮主要技术参数五、电动吊篮台数及分布本工程吊篮利用高峰时需安装61台吊篮。

具体分布方案见《电动吊篮分布。

图》。

在安装过程中,根据实际需要可以进行适当的位置选择或吊篮数量增减1、现场安装时,将会根据现场实际状况,进行必要的调整。

2、悬挂机构前梁伸出量一般不大于1.7米,如个别部位前梁伸出量大于1.7米,可通过增加配重,降低载荷等措施保证吊篮的倾翻系数大于2,保证安全。

3、具体布置图详见相应的平面布置图。

六、设计说明(1)因每栋楼均有凸凹结构,故在吊篮支座的布置时需充分考虑现场的具体情况,图中注明不能安装玻璃或百叶的地方,相关施工单位应配合我司的吊篮安设工作,具体情况详见平面布置图说明。

(2)个别吊篮支座安装困难时,可根据具体情况适当调整。

(3)因结构原因,个别吊篮不够长时,采取加挂挂笼的办法施工,但安全措施必须到位。

七、电动吊篮的安装流程(一)1.安装工艺流程及说明根据北京保利石佛营工程的造型情况,本项目吊篮所用悬挂机构为标准支架。

标准支架的安装,吊篮有两种相同的悬挂机构安装时,将前梁插入前座的横管中、上支柱套在横管外面,中梁一端插入前梁中,后梁一端套在中梁外面,后梁的另一端插入后座中,用螺栓进行连接、安装加强绳,在后座上通过配重支座压在配重块。

安装完毕后,检查所有的螺栓是否牢固,加强绳要有一定的预紧力、当伸出最为1.5米时,其端点向上绕度约30mm。

在施工安全上,工作人员,在进行工作前,要求施工人员必须佩带好安全绳和安全帽才可以进行钢丝绳吊篮等安装操作工作。

如果进行吊篮的移动,可按如下程序进行操作施工:1、将工作平台放到平稳的位置,如特殊情况可用架子管搭设平面、支垫平台。

2、将吊篮钢丝绳从提升机及安全锁内退出。

3、吊篮如需重新拼接、拆装时,应以装饰队的《吊篮拆装流程规范》为准。

在安装移位作业区附近,应划出安全区,并设置护栏或警示标志。

移位前,必须做好成品保护,移位人员必须戴好安全带、安全帽。

八、电动吊篮的安装、拆除方案1吊篮运抵施工现场后,安排好人员进行拼接安装工作。

2.悬吊平台的安装、调试:(1)将底板垫高200mm以上平放,各基本节对接处对齐,装上篮片,低的篮片放于工作面一侧,用螺栓联接,预紧后保证整个平台框架平直。

(2)将提升机安装在侧篮两端,安装时注意使安全锁支架朝向平台(3)装成后均匀紧固全部联接螺栓。

安装图示:3.提升机、安全锁、电器箱的安装:(1)将提升机安装在悬吊平台的安装架上,用手柄、锁销、螺栓固定。

(2)将安全锁安装在安装架的安全锁安装板上,用螺栓紧固(安全锁滚轮朝平台内侧)。

(3)拧下安全锁上的六角螺母,将提升机的上限位行程开关安装在该处。

(4)将电器箱挂在工作平台后篮片的中间空挡处,将电动机插头、手握开关插头分别插入电器箱下部相应的插座内。

(5)各航空插头分别插入电器箱下面对应的插座内,所有航空插头在接插过程中必须对准槽口,保证插接到位,以防止虚接损坏。

确认无误后连接电源。

4、穿绳检查:将电器箱面板上的转换开关拨至待穿钢丝绳的提升机一侧,工作钢丝绳从安全锁的限位轮与挡环中穿过后插入提升机上端孔内,启动上行按钮,提升机即可自动卷绕完成工作钢丝绳的穿绳进位(穿绳过程中要密切注意有无异常现象,若有异常,应立即停止穿绳)。

工作钢丝绳到位后,将自动打开安全锁,然后安全钢丝绳从安全锁的上端孔插入。

(另一侧提升机操作过程相同〉注意:必须先将工作钢丝绳和安全钢丝绳理顺后才能分别插入提升机和安全锁,以免钢丝绳产生扭曲。

5、重锤的安装:重锤是固定在钢丝绳下端用来拉紧和稳定吊篮钢丝绳,防止悬吊平台摇摆以及在提升时将钢丝绳随同拉起而影响悬吊平台正常运行。

安装时,将两个半片夹在钢丝绳下端离开地面15厘米,然后用螺栓紧固于钢丝绳上,且钢丝绳垂直绷紧。

6.安全绳和绳卡的安装:在吊篮安装完毕使用以前,必须在高于吊点1米以上垂下一根独立的安全绳,安全绳在钢梁架上的固定点必须牢固,切不可将安全绳攀挂在悬挂机构上面,顶部挂完后安全绳放置于吊篮的中间,自锁器直接安装在安全绳上面,施工人员在施工中必须将安全带挂在安全绳上的自锁器上。

7.通电、检查:(1) 通电前检查:①电源是380V三相接地电源,电源电缆接出处可靠固定。

②顶面悬挂机构安放平稳,固定可靠,连接螺栓无松动,确认安装可靠。

③钢丝绳连接处的绳扣装夹正确,螺母拧紧可靠。

④悬垂钢丝绳应分开,无绞结、缠绕和折弯。

⑤提升机、安全锁及悬吊平台安装正确、连接可靠,连接螺栓无松动或虚紧连接处构件无变形或开裂现象。

⑥电缆接插件正确无松动,保险锁扣可靠锁紧。

⑦电缆施工立面上无明显突出物或其它障碍物。

(2) 通电后检查及要求:①闭合电箱内开关,电气系统通电。

②将转换开关置于左位置,分别点动电箱门及操纵开关的上升和下降按钮,左提升机电机正反运转。

③将转换开关置于右位置,分别点动电箱门及操纵开关的上升和下:降按钮,右提升机电机正反运转。

④将转换开关置于中间位置,分别点动电箱门及操纵开关的上升和下降按钮,左、右提升机电机同时正反运转。

⑤将转换开关置于中间位置,启动左右提升机电机后,按下电箱门上紧停按钮(红色),电机停止转动。

旋动紧停按钮使其复位后,可继续启动。

⑥将转换开关置于中间-位置,启动左右提升机电机后,分别按下各行程开关触头,电机停止运转。

放开触头后,可继续启动。

⑦然后上下运动吊篮3-5次,每次的升高高度约为3米.最后再次检查各连接点的安装情况。

(3)另外要注意吊篮安装过程中,必须注意工作中的自检和互检,并重点检查吊挂连接处每根钢丝绳有4个卡扣,要特别注意各连接点的螺栓和弹垫及平垫是否齐全和牢固。

在施工完毕后必须断开电源总开关。

8.验收、交接:安装完毕后,组织有关人员进行验收检查,双方确认,签署验收确认单,由相关人员签字方可投入使用。

9.吊篮的拆除:(1)拆除前对吊篮进行全面检查,记录损坏情况。

(2)吊篮的拆除步骤:①将平台停放在平整的地面上,拆下绳坠铁。

②切断电源。

③将电缆从临时配电箱和吊篮上拆下,并卷成因盘。

④将钢丝绳卸下拉到上方,并卷成圆盘扎紧。

10、电动吊篮安装注意事项(1)悬挂机构之间的距离尽量与工作平台一致,以免影响安全锁的使用。

(2)前梁伸出长度一般不大于1.7米,前后支架距离不小于4米,所有配重铁要平均套在两后支架的穿杆上。

(3)钢丝绳端部的紧固按《GB597—86钢丝绳夹》标准4、钢丝绳上不得沾油,工作钢丝绳和安全钢丝绳均不得损伤和变形扭曲。

(4)全部连接螺栓上的螺母必须拧紧。

(5)两只电机连接电缆插头和控制按钮上的插头要认清方向后插入电器控制箱底部的以对应插座内。

(6)接入电器控制箱的电源,必须要有零线、地线,限位开关接线必须正确。

(7)在提升机穿绳的全过程要密切注意有无异常现象,若有异常,则应立即停止穿绳,以免损坏钢丝绳和提升机内部零件。

(8)多余钢丝绳要理顺,圈起后捆扎好,防止损伤。

(9)篮体内侧边缘到墙面100-200mm为宜。

(10)两只重锤必须分别挂在两根安全钢丝绳上。

九、施工验收标准(一)电气系统1、电气控制系统供电应采用三相五线制。

接零、接地线2、电气系统应该设置过热、短路、漏电保护装置,电气控制按钮应动作可靠,标识清晰,准确。

3、带电零件与机件间的绝缘电阻不应低于2兆欧(二)悬吊平台。

合集下载

幕墙吊篮工程施工方案

幕墙吊篮工程施工方案

幕墙吊篮工程施工方案一、工程概述幕墙是建筑外墙的一种形式,它是由门窗和墙体构成的,主要作用是保温、防水、隔热和外观装饰等。

随着建筑技术的发展,幕墙的种类也越来越多样化,不同材质的幕墙具有不同的特点和施工方式。

在幕墙的安装过程中,为了提高工作效率和施工质量,需要使用吊篮等设备来进行作业。

二、工程内容本工程将使用吊篮等设备进行幕墙的安装和维护作业。

具体内容包括:1. 梁柱的安装:使用吊篮将梁柱吊装到指定位置,并进行固定。

2. 幕墙板的安装:将幕墙板拼接在一起,并使用吊篮将其吊装到位。

3. 玻璃幕墙的安装:将玻璃幕墙玻璃逐一安装到幕墙系统中。

4. 幕墙系统的调试:对幕墙系统进行调试,确保其正常工作。

5. 安全防护措施:在施工过程中,要加强安全防护,确保施工人员的安全。

6. 施工质量控制:严格按照施工图纸和规范要求进行施工,确保施工质量。

7. 现场整洁:施工完成后,要对现场进行清理,保持施工现场的整洁。

三、施工准备1. 设备准备:准备好吊篮、梁柱、幕墙板、玻璃幕墙等施工设备。

2. 人员准备:安排施工人员按照工程计划进行作业,并做好安全培训。

3. 材料准备:准备好施工所需的材料和配件,确保施工顺利进行。

4. 安全防护准备:准备好安全防护设备,包括安全帽、安全带等,确保施工人员的安全。

5. 现场布置:对施工现场进行布置,确保施工作业顺利进行。

四、施工流程1. 施工准备:安排施工人员到达现场,检查施工设备和材料,确保一切准备就绪。

2. 梁柱安装:使用吊篮将梁柱吊装到指定位置,并进行固定。

3. 幕墙板安装:将幕墙板拼接在一起,并使用吊篮将其吊装到位。

4. 玻璃幕墙安装:逐一将玻璃幕墙玻璃安装到幕墙系统中。

5. 幕墙系统调试:对幕墙系统进行调试,确保其正常工作。

6. 安全防护措施:在施工过程中加强安全防护,确保施工人员的安全。

7. 施工质量控制:严格按照施工图纸和规范要求进行施工,确保施工质量。

8. 现场整洁:施工完成后,对现场进行清理,保持施工现场的整洁。

幕墙工程吊篮施工方案

幕墙工程吊篮施工方案

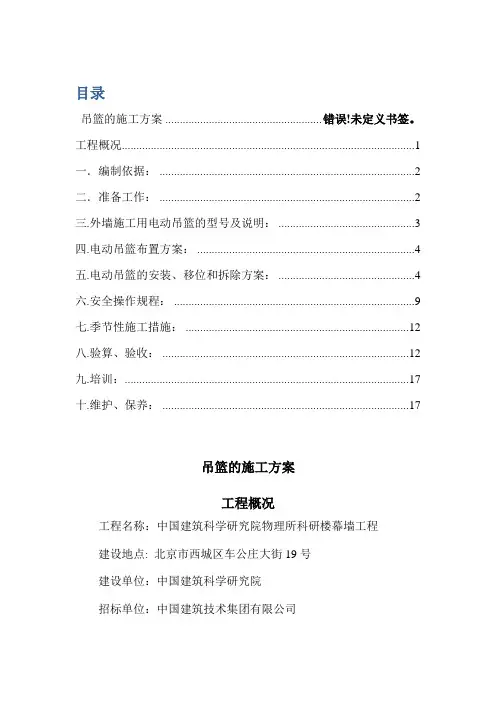

目录吊篮的施工方案 ...................................................... 错误!未定义书签。

工程概况.. (1)一.编制依据: (2)二.准备工作: (2)三.外墙施工用电动吊篮的型号及说明: (3)四.电动吊篮布置方案: (4)五.电动吊篮的安装、移位和拆除方案: (4)六.安全操作规程: (9)七.季节性施工措施: (12)八.验算、验收: (12)九.培训: (17)十.维护、保养: (17)吊篮的施工方案工程概况工程名称:中国建筑科学研究院物理所科研楼幕墙工程建设地点: 北京市西城区车公庄大街19号建设单位:中国建筑科学研究院招标单位:中国建筑技术集团有限公司设计单位:中国建筑设计研究院监理单位:建研凯勃建设工程咨询有限公司招标代理机构:北京市建壮咨询有限公司本工程所在地区粗糙度为B类,抗震设防烈度8度,使用年限50年,建筑耐火等级一级,为一类高层建筑.建筑规模:本项目建筑面积约21155.26平方米,其中地上10792平方米,结构形式为框架剪力墙,建筑层数地上10层,建筑高度42。

8米。

本工程的幕墙工程为框架玻璃幕墙、框架陶土板幕墙及少量金属幕墙均为框架形式;楼体结构规整,高度42。

8米适合采用吊篮施工.一.编制依据:1。

1工程图纸;1.2北京市建筑工程施工安全操作规程;1.3中华人民共和国高处作业吊篮标准GB19155-2003.二.准备工作:2。

1吊篮进场根据工程场地大小,使用数量及时间等情况,合理安排调度,分批进场.2.2承租方应在吊篮所使用位置的建筑物内,预备380V电源。

2.3为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排悬臂吊车或者升降机设备予以配合.2.4在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件).已做防水保护层的,应准备木板若干,以加强成品的保护。

2.5在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。

幕墙施工方案和吊篮施工方案

幕墙施工方案和吊篮施工方案

幕墙施工方案和吊篮施工方案1. 引言幕墙是指建筑外墙表面附加的结构,常见于高层建筑和商业建筑中。

幕墙的施工需要考虑多个因素,包括材料选择、结构设计、施工方案等。

而吊篮则是一种用于高空作业的设备,广泛应用于幕墙施工过程中。

本文将就幕墙施工方案和吊篮施工方案进行详细的介绍和分析,以供工程师和施工人员参考。

2. 幕墙施工方案2.1 材料选择幕墙的材料选择是幕墙施工中最重要的环节之一。

常见的幕墙材料包括玻璃、金属板材和复合材料等。

在选择材料时,需要考虑建筑的特点、设计要求以及预算限制。

同时,还需要考虑材料的质量和耐久性,以确保幕墙的安全和稳定。

2.2 结构设计幕墙施工的结构设计是确保幕墙稳定和牢固的关键。

结构设计需要考虑建筑的荷载和风力等因素,以确定幕墙的支撑结构和固定方式。

同时,还需要进行结构的计算和模拟分析,以确保设计符合安全和稳定的要求。

2.3 施工工艺在幕墙施工的过程中,需要遵循一定的工艺流程。

流程一般包括以下几个步骤:2.3.1 准备工作准备工作是幕墙施工的第一步。

包括施工区域的清理、材料的准备和设备的调试等。

确保施工现场的安全和整洁。

2.3.2 幕墙安装幕墙的安装是施工过程中的关键环节。

根据结构设计的要求,按照一定的次序进行安装。

同时,要注意幕墙的平整度和垂直度,确保施工质量。

2.3.3 密封处理幕墙安装完毕后,需要进行密封处理。

包括填充密封胶、安装密封条等。

密封处理的目的是防止水分和空气的渗透,保证幕墙的密封性能。

2.3.4 检验和验收幕墙施工完成后,需要进行检验和验收。

检验要求幕墙的外观完好无损,结构牢固稳定。

验收要求幕墙满足设计要求和规范要求。

3. 吊篮施工方案吊篮是一种用于高空作业的设备,主要用于幕墙施工中。

吊篮施工方案需要考虑吊篮的选择、使用和安全等因素。

3.1 吊篮选择吊篮的选择需要考虑以下几个因素:•载重能力:吊篮的载重能力要能够满足幕墙施工的需求。

•尺寸和形状:吊篮的尺寸和形状要能够适应建筑物的外形和结构。

吊篮安全专项施工方案(幕墙工程)

吊篮安全专项施工方案(幕墙工程)

吊篮安全专项施工方案(幕墙工程)
一、背景
在幕墙工程中,吊篮是一种常用的施工设备,用于高空作业。

然而,吊篮作为
高空作业装备,其安全性至关重要。

为了确保吊篮施工过程中的安全性,需要制定专门的施工方案。

二、施工准备
1.确保吊篮设备完好无损,定期进行检查和维护。

2.检查吊篮工作环境,清理杂物,确保工作区域通畅。

3.检查吊篮安装固定点,确保安全可靠。

三、施工操作流程
1.操作人员需接受专业培训,持证上岗。

2.按照操作规程操作吊篮,遵守相关安全操作规定。

3.在作业前进行适当的安全检查,确认周围环境无隐患。

4.定期检查吊篮设备和安全绳的磨损程度,及时更换。

四、紧急情况处理
1.如果发现吊篮出现异常情况,立即停止作业,通知相关人员处理。

2.在紧急情况下,操作人员需冷静应对,遵守应急预案,确保自身安全。

五、施工结束及清理
1.施工结束后,操作人员需将吊篮设备归位,并进行必要的清理工作。

2.对吊篮设备进行全面检查,确保设备完好无损。

六、总结
吊篮安全是幕墙工程中不可忽视的重要环节。

只有严格遵守施工方案和操作规程,做好安全防范措施,才能确保施工安全顺利进行。

希望各相关人员能够严格遵守安全操作规定,共同维护施工现场的安全。

幕墙吊篮工程施工方案设计

幕墙吊篮工程施工方案设计

一、工程概况本工程为某建筑物的幕墙施工,建筑物高度为XX米,建筑面积为XX平方米。

幕墙采用铝合金单层玻璃幕墙,施工过程中需使用吊篮进行高空作业。

为确保施工安全、高效、有序,特制定本施工方案。

二、施工准备1. 人员组织:成立吊篮施工小组,负责吊篮的安装、使用、维护和拆除工作。

2. 材料准备:准备吊篮、安全绳、防护网、防护栏杆、防护罩等施工材料。

3. 工具准备:准备扳手、螺丝刀、电动扳手、电焊机、卷扬机等施工工具。

4. 技术交底:对施工人员进行吊篮操作、安全注意事项等方面的技术交底。

三、施工工艺1. 吊篮安装(1)在幕墙施工区域地面,按照吊篮安装图进行定位。

(2)使用卷扬机将吊篮吊起,缓慢移至安装位置。

(3)将吊篮悬挂机构与建筑物固定,确保吊篮稳定。

(4)安装安全绳、防护网、防护栏杆、防护罩等安全设施。

2. 吊篮使用(1)吊篮使用前,检查吊篮各部件是否完好,安全绳、防护网、防护栏杆、防护罩等安全设施是否齐全。

(2)操作人员需经过培训,熟悉吊篮操作规程和安全注意事项。

(3)吊篮运行过程中,严禁超载、超速,注意避让障碍物。

(4)施工人员需佩戴安全帽、安全带等个人防护用品。

3. 吊篮维护(1)定期检查吊篮各部件的磨损情况,及时更换损坏部件。

(2)定期检查安全绳、防护网、防护栏杆、防护罩等安全设施,确保其完好。

(3)定期对吊篮进行保养,保持其正常运行。

4. 吊篮拆除(1)在吊篮拆除前,确保吊篮内无施工人员。

(2)使用卷扬机将吊篮缓慢降落到地面。

(3)拆除吊篮各部件,清理施工现场。

四、安全措施1. 施工人员需经过专业培训,熟悉吊篮操作规程和安全注意事项。

2. 吊篮使用过程中,严禁超载、超速,注意避让障碍物。

3. 施工人员需佩戴安全帽、安全带等个人防护用品。

4. 吊篮各部件、安全绳、防护网、防护栏杆、防护罩等安全设施需定期检查、维护。

5. 施工现场设置警示标志,提醒过往人员注意安全。

五、施工进度根据工程进度,制定吊篮施工计划,确保吊篮施工与幕墙施工同步进行。

幕墙工程吊篮施工方案

幕墙工程吊篮施工方案

幕墙工程吊篮施工方案一、编制依据1、北京保利石佛营工程施工平面图2、《高处作业吊篮国标》GB 19155 ― 20033、《建筑施工高处作业安全技术规范》JGJ80-20103、《高处作业吊篮使用管理手册》4、《电动吊篮使用说明书》二、工程概况本着安全施工的原则,我司将会选择有着丰富安装经验的吊篮公司,并要求具有北京市城市建设委员会颁发的“北京市建筑施工起重机械设备租赁维修企业资质证书”,通过北京市建委的鉴定。

本工程为商业及住宅混建工程,主楼最高处约62.9 米。

根据本工程实际施工需要,外墙施工划分为南区和北区共两个施工区,南区内根据主体结构的相似性又可分为两个片区:2#楼4、#楼及6#楼为1个片区;1#楼与3#楼为1个片区。

北区内根据主体结构的特性,可把7#楼与8#楼作为1 个片区划分;9#楼因主楼部分以涂料为主,根据总进度的安排可以利用脚手架自上而下施工,故可单独划为1 个片区。

为了满足施工的切实需要和吊篮的充分利用,根据南北区施工时间的先后顺序,我司计划按片区的划分平行施工,又考虑到吊篮的可换性,准备2#楼、4#楼、6#楼的东、南面优先施工,东、南面施工完毕后,吊篮可立即转移至西、北面继续施工;3#楼的东、南面和1#楼的西、北面同时施工,施工完毕后,3#楼的吊篮可与1#楼的吊篮互换继续施工。

在五.一节前完成南区所有的施工工作,五. 一后将南区的吊篮转移至北区施工,做到吊篮的充分利用。

具体吊篮安装拆卸方案如下:三、施工准备1、吊篮进场可根据场地大小,分批进场。

要求现场预备380V 电源根。

据现场施工准备,我们开工前组织准备好吊篮机具装置运至现场,组织现场安装、移位人员。

2、对于施工楼顶顶楼防水的保护措施:吊篮运到施工楼顶之前,在需要加设吊篮的部位铺上竹胶扳,以防止防水层的破坏。

3、人员准备3、1 操作人员必须有二人,但不准超过三人,必须系好安全带。

3、2 操作人员必须身体健康,18岁以上人员能适应高空作业,经过培训,掌握吊篮操作的有关规定。

幕墙工程吊篮专项施工方案范本

幕墙工程吊篮专项施工方案1. 前言幕墙工程是指建筑表皮的可装配压扣板,石材,玻璃等建筑装饰材料,常用于建筑外观的美化和保温隔热。

幕墙施工通常需要使用吊篮来完成,该文档将介绍在幕墙工程中如何安全使用吊篮来完成施工任务。

2. 吊篮选型在幕墙施工中使用吊篮,需要考虑吊篮的选型。

吊篮选型应该考虑以下几个因素:2.1 工程要求在幕墙施工中,需要根据具体施工要求选择合适的吊篮。

应该根据施工高度、吊篮工作半径、载重量等工程要求选择适当的吊篮。

2.2 维护要求为了保持吊篮的安全可靠和长期使用,经常性的维护是不可少的。

在吊篮选型中,应该考虑其维护要求以及维护的费用等因素。

2.3 吊篮品牌和质量选购吊篮的时候,需要考虑其品牌和质量。

选择一些知名品牌的吊篮,可以确保吊篮的质量的可靠性。

2.4 其他此外,需要考虑到生产商的实力和售后服务等因素。

在选购吊篮时需要有一些有关的建议和意见,需要咨询一些专业人士或者公司。

3.1 吊篮操作前的准备工作在进行吊篮操作之前,需要检查以下几个方面:•检查吊篮底座是否牢固。

•检查滑轨是否齐全,并检查滑轮是否损坏。

•检查控制柜按钮是否正常使用。

3.2 吊篮的操作在操作吊篮时,也需要考虑以下几个方面:•吊篮启动前,应先进行自检和总体检查。

•操作时,应将所有控制按钮打开,如关门,加/减速,停止等。

•充分利用限位开关,设带.上分临时投入使用的安全卡,特别是过道门的安全装置必须打好。

•减少晃动:在风大的时候可以采用局部降幅的方法,降低风力对吊篮的影响。

3.3 吊篮操作完成后•吊篮操作结束后,应退出所有操作按钮,同步进行检查、维护和清洗。

•如果有损坏,应及时更换或修复。

•根据操作后的手册将吊篮进行安全锁定和后备存储。

4. 吊篮安全在吊篮操作中,安全是最基本原则。

以下是几个吊篮安全的考虑:吊篮的铭牌是吊篮身份证,铭牌上显示了吊篮的最大载荷、制造单位、型号、出厂日期等信息。

在吊篮选用前,应仔细阅读铭牌信息,了解吊篮的性能参数和使用限制。

幕墙工程吊篮施工专项方案

幕墙工程吊篮施工专项方案一、工程概述1.1 项目名称:XXX幕墙工程吊篮施工专项方案1.2 项目地点:XXX市XXX区XXX路XXX号1.3 项目概况:本项目包括XXX幕墙工程的施工,施工范围包括幕墙板安装、幕墙结构加固等内容。

二、施工组织设计2.1 施工组织方案(1)施工单位将根据工程实际情况,设计合理的施工组织方案,确保施工安全高效进行。

(2)组织所有参与施工的人员,制定详细的工作计划和施工流程。

2.2 安全保障措施(1)施工单位将安排专业的吊篮施工人员,确保他们持有相应的资质证书。

(2)在施工现场设置明显的警示标志,提醒工人和过往人员注意施工安全。

(3)施工单位将定期检查吊篮的安全使用情况,并对吊篮进行维护保养,确保其安全使用。

2.3 施工设备管理(1)施工单位将对施工设备进行定期检查和维护,确保其正常运转。

(2)在使用前,对吊篮进行全面检查,确保其各项功能正常。

(3)施工单位将制定相应的使用规定,确保吊篮的安全使用。

2.4 紧急救援预案(1)施工单位将制定详细的紧急救援预案,并进行员工培训,确保在意外情况发生时能够及时有效地进行紧急救援。

(2)施工单位将设置紧急救援设备和急救箱,以备不时之需。

三、施工技术措施3.1 吊篮组装(1)施工单位将根据实际情况,对吊篮进行组装,并进行全面检查,确保其结构稳固。

(2)施工人员将在吊篮组装过程中,严格按照相关规定操作,确保组装过程的安全。

3.2 吊篮使用(1)施工单位将对吊篮的使用进行详细规定,并进行员工培训,确保吊篮的安全使用。

(2)在使用过程中,施工人员将严格按照规定操作,确保吊篮的安全使用。

3.3 施工工艺(1)在进行幕墙板安装时,施工单位将根据实际情况制定合理的施工工艺,确保施工安全高效进行。

(2)在进行幕墙结构加固时,施工单位将根据实际情况选择合适的加固方案,确保加固效果满意。

3.4 现场管理(1)施工单位将对现场施工进行全面管理,确保施工现场整洁有序。

幕墙吊篮专项施工方案

幕墙吊篮专项施工方案1. 引言本文档旨在提供一种幕墙吊篮专项施工方案,以确保施工过程中的安全性和高效性。

幕墙吊篮是一种用于高层建筑幕墙安装和维修的设备,本文档将介绍该设备的施工步骤、注意事项和安全措施。

2. 施工步骤2.1 吊篮搭建在施工前,需要先搭建吊篮。

以下是吊篮搭建的步骤:1.搭建支撑架:根据现场需求和吊篮尺寸,搭建稳定的支撑架,并确保其能够承受所需的重量和力量。

2.安装吊篮:将吊篮安装在支撑架上,确保其牢固可靠,不易晃动。

3.连接电源:将吊篮的电源线与稳定的电源连接,确保电力供应稳定。

2.2 施工准备在开始实际施工前,需要进行一些准备工作。

以下是施工准备的步骤:1.安全检查:在开始施工之前,对吊篮进行全面的安全检查,包括检查吊篮的结构是否完好,紧固件是否牢固,电源线是否有损坏等。

2.材料准备:准备所需的施工材料,包括幕墙板、螺丝、密封胶等。

确保材料质量良好,可以满足施工的要求。

2.3 施工过程在开始施工过程时,应注意以下步骤:1.幕墙板安装:将幕墙板按照设计要求逐一安装在建筑外墙上。

确保每块幕墙板的位置准确,与相邻的幕墙板无缝连接。

2.紧固件安装:使用适当的螺丝将幕墙板固定在建筑外墙上。

确保螺丝牢固可靠,以防止幕墙板松动或脱落。

3.密封处理:使用密封胶对幕墙板之间的缝隙进行密封处理,以防水和防风。

确保密封胶涂布均匀,并在施工完成后进行检查以确保有效密封。

3. 注意事项在进行幕墙吊篮施工时,需要注意以下事项:1.安全意识:施工人员需要具备良好的安全意识,穿戴符合要求的个人防护装备,遵守施工现场的安全规定和操作规程。

2.施工计划:制定详细的施工计划,包括施工顺序、材料准备、工期安排等。

确保施工按计划进行,减少不必要的延误和浪费。

3.质量控制:定期进行质量检查,确保幕墙板的安装质量符合要求。

及时发现并纠正施工中的问题,确保施工质量。

4.施工环境:施工现场应保持整洁有序,清除施工过程中产生的废料和杂物。

2024幕墙工程吊篮专项施工方案

2024幕墙工程吊篮专项施工方案一、项目概述本项目是针对2024年的幕墙工程,为了高效安全地完成施工任务,特制定本专项施工方案。

施工时间预计为6个月,施工地点大型商业综合体建筑。

幕墙工程施工需要使用吊篮进行高空作业,因此本方案着重介绍吊篮的安装、使用、维护等相关内容,以确保整个工程的安全顺利完成。

二、施工准备1.吊篮选用:根据本次工程的特点,选择适当的吊篮型号和规格,确保其能够满足施工需求。

2.材料准备:准备所需的吊篮材料,包括吊篮本体、防坠安全设施、钢丝绳等。

3.施工人员培训:组织相关人员参加吊篮操作培训,确保其熟悉吊篮的使用方法、操作规程以及安全措施。

4.设备检查:对吊篮和各种附件进行检查,确保其正常运作,没有损坏或故障。

三、吊篮安装1.安全须知:在进行吊篮安装前,必须了解和遵守相关的安全须知,确保施工人员的人身安全。

2.安装地点选择:根据工程需要,选择合适的安装地点,确保吊篮能够稳固地悬挂在建筑物上。

3.固定装置安装:根据吊篮的型号和规格,正确安装固定装置,确保吊篮的稳定性和安全性。

4.吊篮安装:依照吊篮的使用说明,正确安装吊篮,确保吊篮能够平稳运行,能够满足施工需求。

5.安全设施安装:根据吊篮的安装要求,正确安装吊篮的防坠安全设施、钢丝绳等,确保施工人员的安全。

四、吊篮使用1.操作规程:根据吊篮的使用说明,制定详细的操作规程,包括吊篮的启动、运行、停止等操作流程。

2.施工要求:根据工程的具体要求,确定吊篮的使用范围、高度、速度等,确保施工的顺利进行。

3.安全检查:每次使用吊篮前,必须进行安全检查,确保吊篮没有故障、松动或其他不安全因素。

4.施工人员培训:对使用吊篮的施工人员进行培训,使其熟悉操作规程和安全注意事项。

五、吊篮维护1.定期检查:定期对吊篮进行检查,包括维护吊篮的外观、控制系统、安全设施等,确保其正常运行。

2.维护记录:对吊篮的维护情况进行记录,包括检查日期、维护内容、维护人员等,以便及时发现和解决问题。
