招标编号:CGN-201805100001-N1中广核新能源大悟宣化风电场升压站土建及安装工程(重新招标)投标文件正本技术标投标人:湖南亨通电力有限公司(盖单位章)法定代表人或其委托代理人:(签字)2018年07月11日目录一、施工组织设计 (6)1、项目概述 (6)1.1、工程概述 (6)1.2、工程设计特点、工程量 (6)1.3、招标范围 (8)1.3、施工实施条件、自然环境分析及现场调查情况说明 (10)1.4、工程技术要求 (11)2、施工总体规划 (23)2.1、项目管理特点及总体要求 (23)2.2、建设工程质量要求 (24)2.3、项目管理组织结构 (24)2.4、项目管理职责 (25)2.5施工特点 (29)3、现场管理和施工平面布置 (29)3.1、施工平面布置原则 (29)3.2、施工现场平面设置 (30)3.3、施工总平面图 (30)3.4、临时用地表 (34)3.5、现场管理方案与制度 (35)4、各分部分项工程的主要施工方法 (36)4.1、施工技术和资料准备 (37)4.2、施工力量配置计划 (38)4.3、主要施工机具选择、施工机具需求计划 (40)4.4、主要工序和特殊工序的施工方法 (51)4.4.1、施工工序总体安排 (51)4.4.2、主要工序和特殊工序的施工方法 (51)4.5、材料、消耗材料需求计划、物资管理 (91)4.6、工程成本的控制措施 (93)5、工程重点、难点的主要施工技术、方法 (94)5.2、工程重点 (96)5.3、工程重点、难点的主要施工技术、方法 (97)5.3.1、工程测量 (97)5.3.2、基础工程 (98)5.3.3、主体结构工程 (98)5.3.4、砌体工程 (106)5.3.5、门窗工程 (107)5.3.6、装饰工程 (108)5.3.7、屋面工程 (109)6、工期及施工进度计划 (111)6.1、工期目标及分解 (111)6.2、施工进度计划及编制说明 (111)6.3、进度计划图表 (112)6.4、进度计划风险分析及控制措施 (112)6.5、计划开、竣工日期和施工进度网络图 (119)7、质量管理 (120)7.1、质量目标及分解 (120)7.2、质量管理组织机构 (121)7.3、质量管理主要职责 (121)7.4、质量控制措施 (124)7.4.1、质量保证体系 (124)7.4.2、质量管理制度 (124)7.4.3、关键工序质量控制 (125)7.5、质量保修承诺 (132)8、安全管理 (132)8.1、安全目标及分解 (132)8.2、安全管理组织机构 (133)8.3、安全管理主要职责 (133)8.4、安全控制措施 (135)8.4.2、安全管理制度 (136)8.4.3、建立各工种标准化作业制度 (138)8.5、安全生产保证措施 (143)8.5.1、安全生产一般保证措施 (143)8.5.2、安全控制管理 (145)8.5.3、安全教育管理 (154)8.5.4、特殊工种安全管理 (154)8.5.5、施工用电安全管理 (154)8.5.6、机械设备安全管理 (158)8.5.7、施工期间突发事件的预防和处理措施 (161)8.3.8、交通安全、治安措施 (162)8.3.9、安全检查制度 (163)8.3.10、安全预防措施 (163)8.6、安全风险识别、评估及预防措施 (166)8.6.1、安全薄弱环节分析及采取的措施 (166)8.6.2、重要施工方案和特殊施工工序的安全过程控制 (168)8.7、安全生产应急预案 (173)9、环境保护与文明施工 (179)9.1环境保护、水土保持 (180)9.2加强施工管理、严格环境保护 (180)9.2.1环境保护的目标: (180)9.2.1环境影响因素分析 (181)9.2.3环境保护的措施: (181)9.3节能措施和办法 (183)9.4、文明施工的目标、组织机构和实施方案 (186)9.4.1、文明施工的目标 (186)9.4.2、组织机构 (187)9.4.3、文明施工实施方案 (187)9.4.4、文明施工过程控制 (190)10、标准化的保证措施 (191)10.1、指导思想和目标 (191)10.2、活动内容 (192)10.3、组织安排 (192)10.4、人员组织机构 (192)10.5、实施步骤 (193)10.6、巩固成果,全面推广 (194)10.7、工作要求和保证措施 (194)11、标准工艺应用 (196)12、计划、统计与信息管理 (207)12.1、计划、统计报表的编制与递交 (207)12.1.1、计划报表的编制原则 (207)12.1.2、统计报表的编制原则 (207)12.1.3、计划、统计报表的编制 (207)12.1.4、计划、统计报表的传递 (208)12.2、信息管理 (208)12.2.1、信息管理的目标 (208)12.2.1、信息管理的措施 (208)13、工程协调 (209)13.1、参建方协调工作 (209)13.2、外部协调工作 (212)二、规格响应/偏离表 (213)三、项目管理机构 (214)3.1、项目人员配置表 (214)3.2、项目经理简历表 (231)3.3、其他主要管理人员简历表 (240)3.4、劳务分包人员 (271)一、施工组织设计1、项目概述本工程编制依据1、宣化风电场升压站土建及安装工程招标文件;2、宣化风电场升压站土建及安装工程招标图纸、技术资料;3、现场查勘资料;4、湖南亨通电力有限公司质量、环境与职业健康安全管理体系文件,标准、规章制度等工程建设法律、法规和有关规定文件;5、建设单位对本工程的特殊要求、质量目标、工期目标;6、现行相关的国家标准、行业标准、地方标准;7、国家电网公司、中广核集团公司等相关的标准、规定、规章、制度等。
国标土建工程施工质量验收统一标准(最新)

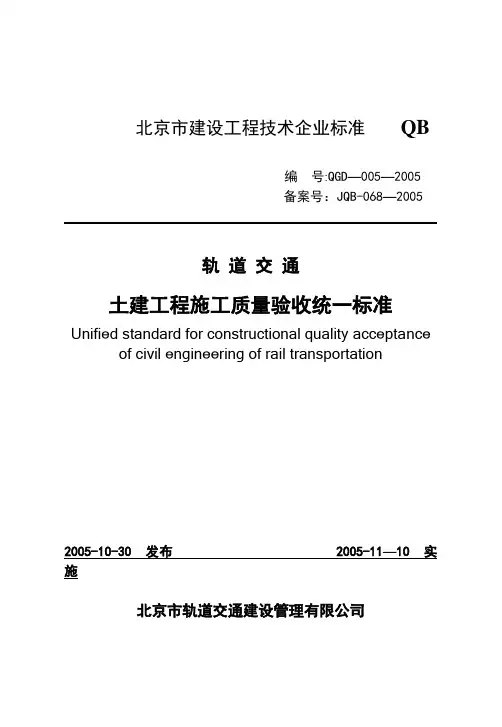

北京市建设工程技术企业标准QB编号:QGD—005—2005备案号:JQB-068—2005轨道交通土建工程施工质量验收统一标准Unified standard for constructional quality acceptance of civil engineering of rail transportation2005-10-30 发布 2005-11—10 实施北京市轨道交通建设管理有限公司前言为了加强北京市轨道交通建设管理水平、保证工程施工质量、统一新建轨道交通工程施工质量验收,北京市轨道交通建设管理有限公司组织北京交通大学和参与北京市轨道交通工程建设的设计、施工、监理单位共同编制完成了《轨道交通工程施工质量验收标准(土建工程篇)》。
本标准的编制依据国家、行业和地方有关标准和规范,结合北京市轨道交通工程的特点和实际,坚持了“验评分离、强化验收、完善手段、过程控制"的指导思想,进行了广泛的调查研究,总结了北京市轨道交通工程施工质量管理、控制及验收的实践经验,并广泛征求了有关单位和专家的意见。
《轨道交通工程施工质量验收标准(土建工程篇)》内容包括:工程划分、统一标准、施工降水、车站、隧道、盾构隧道、桥梁及涵洞、路基、站场道路及广场、车辆段及综合基地、防水、轨道和装饰装修工程等专项标准。
《轨道交通土建工程施工质量验收统一标准》是《轨道交通工程施工质量验收标准(土建工程篇)》的先导性标准,规定了轨道交通各专项工程施工质量验收标准编制的统一准则,单位工程质量验收标准、内容和程序,施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了土建工程施工质量验收中单位(子单位)、分部(子分部)和分项工程的划分、涉及土建工程安全和主要使用功能的见证取样及抽样检测.北京市轨道交通土建工程各专项工程施工质量验收标准必须与本标准配合使用。
本标准的主要内容为:总则、术语、基本规定、土建工程质量验收的划分、土建工程施工质量验收、土建工程施工质量验收程序和组织.本标准以黑体字标志的条文为强制性条文,必须严格执行。
建筑工程技术标—资源配备计划

建筑工程技术标—资源配备计划目录一、劳动力计划21、劳动力保证措施22、劳动力保证具体措施2二、主要施工机械计划31、机械设备进场计划42、主要施工机械设备投入保证措施4三、主要材料计划61、材料投入计划62、材料供应保障措施6建筑工程技术标—资源配备计划一、劳动力计划我司将派项目管理人员、专业技术人员均由有同类工程施工经验的人员担任劳务外协作业队为长期与我单位合作的成建制施工劳务队伍,进场人员具有一定的素质并在进场前做好必要的培训工作。
劳务外协作业队由人力资源部根据项目每月提供的劳动力计划进行平衡调配,同时保证进场人员的各项素质达到项目要求,并以不影响施工为最基本原则。
1、劳动力保证措施本工程工期较紧,期间内将经过国庆等多个节假日以及多个农忙期。
因此充足劳动力的保证将直接影响到工程的顺利进行。
本工程最高峰达到501人。
劳动力计划在施工现场以外合适的位置场地布置生活大临,满足日常的工人需要住宿要求,其搭设的要求报业主审批后进行搭设。
2、劳动力保证具体措施⑴编制劳动力需用量计划,施工前根据施工进度计划、施工阶段的划分、各个专业工种的需要、劳动定额,编制切实可行的劳动力需用量计划,并根据工程实际进展情况,由项目经理部负责对各施工队劳动力进退场时间、数量提出指导性计划并及时调整,避免劳动力资源的浪费。
⑵进行岗前培训,根据本工程分项工程的特殊要求,做好岗前岗位技术培训,提高劳动者的操作技能,加强质量意识教育,组织学习国家有关规范、标准、规程、进行施工组织设计的总设计交底,使施工人员了解该工程的特点,熟练规范的要求,高质量地完成额定任务,确保计划用量,满足施工生产需要。
⑶在本工程范围内根据施工进度的需要对各个施工队进行必要的调整,实行动态管理,使之合理流动,达到最佳劳动效率。
⑷制定合理可行的激励机制,以此来充分调动广大职工的积极性、创造性,降低工程成本。
⑸做好职工的后勤保障工作,在大批人员进场之后,组织相关人员做好后勤工作的安排,主要解决职工的衣、食、住、行等问题。
湖南土建中级建设工程法律法规及技术标准

第一章建设工程相关法律法规基本知识考点一:法律体系的基本框架与法的形式1、法律部门及主要法律宪法及宪法相关法:组织”法、选举法、国箱法、自治法。
民法商法:合同法、物权法、侵权责任法、招标投标法、公司法。
行政法:“行政”法、环境影响评价法、城市房地产管理法、城乡规划法、建筑法(三行一环两城一建)。
经济法:统计法、土地管理法、标准化法、节约能源法、政府采购法、反垄断法等。
社会法:劳动法、劳动合同法、安全法。
刑法:诉讼与非诉讼程序法:民事诉讼法、刑事诉讼法、仲裁法。
2、法的形式、制定单位、法律形式宪法--全国人大法律--全国人大及常委会—xx法行政法规--国务院--xx条例地方性法规--地方人大及常委会--xx地名xx条例部门规章--国务院各部委--规定、办法、实施细则地方政府规章--地方人民政府--xx地名xx规定、办法、实施细则国际条约--公约、条约、协议、盟约3、法的效力层级(1)宪法至上;(2)上位法优于下位法;(3)特别法优于一般法;(4)新法优于旧法;(5)需要由有关机关裁决适用考点二:建设工程法人制度1、法人应具备的条件(1)依法成立。
(合法)(2)应当有自己的名称、组织机构、住所、财产或者经费。
(有钱、有地)(3)能够独立承担民事责任。
(能担当);(4)有法定代表人。
(有人)2、法人的分类营利法人,营业执照签发之日为其成立之日非营利法人,其他:不需登记的,成立之日特别法人3、企业法人与项目经理部的法律关系(1)项目经理部是施工企业根据建设工程施工项目而组建的非常设的下属机构(2)项目经理是企业法人授权在建设工程施工项目上的管理者,项目经理是委托代理人,而不是法定代理人(3)项目经理部不具备独立的法人资格,无法独立承担民事责任。
项目经理部行为的法律后果将由企业法人承担(4)施工、察、设计、监理单位必须是独立法人。
建设单位可以是法人,也可以是没有法人资格的其他组织。
考点三:代理的法律1、代理的法律特征(1)代理人在代理权限内实施代理行为;(2)以被代理人的名义实施代理行为;(3)具有法律意义的行为;(4)与第三人实施民事法律行为,而行为后果由该被代理人承担。
土建设施设备维修项目技术标

目录第一章编制说明 (4)1.1. 编制目的 (4)1.2. 编制依据 (4)1.3. 编制原则 (5)第二章工程概况 (6)2.1. 工程概述 (6)2.2. 主要施工内容 (6)2.3. 现场施工条件 (6)第三章工程目标承诺 (7)3.1. 质量承诺 (7)3.2. 工期承诺 (7)3.3. 安全承诺 (7)3.4. 文明施工承诺 (7)3.5. 环保承诺 (8)第四章施工准备 (9)4.1. 施工现场平面布置 (9)4.2. 施工用水、用电布置 (9)4.3. 技术准备 (9)4.4. 材料准备 (10)4.5. 机械设备准备 (11)4.6. 劳动力准备 (11)第五章项目管理 (12)5.1. 施工组织 (12)5.2. 项目管理班子成员 (13)5.3. 项目经理部成员岗位职责 (13)5.4. 项目管理主要措施 (16)第六章施工方案与技术措施 (19)6.1. 门窗维修、更换施工方案 (19)6.2. 雨水管拆除、更换施工工艺 (22)6.3. 涂料、粉刷施工 (24)6.4. 外墙丙烯酸涂料施工工艺 (29)6.5. 屋面SBS防水层拆除新做施工工艺 (32)6.6. 砌筑施工工艺 (38)6.7. 抹灰施工工艺 (39)6.8. PVC吊顶施工工艺 (40)6.9. 水磨石地面施工工艺 (43)6.10. 砼楼地面施工工艺 (46)6.11. 栏杆制作安装施工工艺 (48)6.12. 钢结构制作安装施工工艺 (50)6.13. 地面砖镶贴施工工艺 (53)6.14. 墙面砖镶贴施工工艺 (58)6.15. 矿棉吸音板吊顶施工工艺 (63)6.16. 给排水、卫生洁具维修施工工艺 (66)6.17. 水泥地砖施工方案 (74)第七章质量管理体系与措施 (77)7.1. 质量目标 (77)7.2. 质量保证体系 (77)7.3. 质量控制依据及程序 (80)7.4. 工程技术保证措施 (82)7.5. 材料环保保证措施 (93)第八章安全管理体系与措施 (97)8.1. 安全保证体系 (97)8.2. 各级安全生产岗位责任制 (97)8.3. 安全施工保证措施 (105)8.4. 地上、地下设施和周边建筑物的临时保护措施 (111)8.5. 消防保证措施 (111)8.6. 治安保卫工作措施 (113)第九章环境保护管理体系与措施 (118)9.1. 文明施工保证体系 (118)9.2. 文明施工管理措施 (118)9.3. 环境保护具体措施 (119)第十章工程进度计划与措施 (122)10.1. 施工安排 (122)10.2. 施工进度计划 (122)10.3. 确保工期的技术组织措施 (123)第十一章资源配备计划 (127)11.1. 拟投入的主要物资材料 (127)11.2. 施工机械计划 (127)11.3. 劳动力安排计划 (127)第十二章其它施工管理措施 (129)12.1. 降低工程成本措施 (129)12.2. 雨季施工措施 (130)12.3. 高温季节施工措施 (132)12.4. 成品保护措施 (133)第十三章施工协调配合措施 (135)13.1. 施工班组之间的配合措施 (135)13.2. 与建设单位的协调配合 (135)13.3. 施工中的合理化建议 (136)第十四章紧急情况的处理措施、应急预案及风险控制 (138)14.1. 指导思想 (138)14.2. 建筑施工的主要特点及事故隐患的分布 (138)14.3. 组织机构的设置和分工 (139)14.4. 各类事故的预防措施 (140)14.5. 各类事故的处置程序和抢救措施 (145)第一章编制说明1.1.编制目的本施工组织设计体现我单位对2018年北京地铁车辆装备有限公司维修项目施工的总体构思和部署。
建筑工程投标书(技术标)

目录第一章编制依据及原则(一)、编制依据(二)、编制原则第二章工程综述(一)、总体概要(二)、现场情况(三)、施工环境情况第三章总体施工策划及部署(一)、项目组织机构(二)、施工部署原则(三)、项目管理目标第四章施工顺序、施工总进度安排(一)、总体施工顺序安排(二)、总体施工进度计划安排第五章施工准备(一)、施工技术准备(二)、物资准备(三)、施工机械选型与准备(四)、主要管理人员和劳动力准备(五)、现场准备第六章施工部署及协调(一)、施工总体部署(二)、施工协调第七章分部分项的施工方法(一)、工程测量工程施工方法(二)、土方与基础工程施工方法(三)、主体工程施工方法(四)、砌体工程(五)、外脚手架及卸料平台(六)、砌体工程质量控制流程(七)、模板工程质量控制流程(八)、钢筋工程质量控制流程(九)、砼工程质量控制流程(十)、现浇板防裂缝施工方法(十一)、工程质量检验流程(十二)、屋面工程施工方法(十三)、装饰装修工程施工方法(十四)安装项目第八章质量安全保证体系和措施第九章临时设施项目安排第十章主要机具计划安排第十一章施工各项技术保证措施第十二章季节施工措施第十三章配合政府主管部门的工作制度第十四章附图表拟投入的主要施工机械设备表劳动力计划表工程质量的管理控制网络图施工安全的管理控制网络图施工进度计划施工现场布置图第一章编制依据及原则(一)编制依据:1、编制依据:*****教学楼工程招标文件。
现行国家各种施工技术标准,安全操作规程,验收规范及有关规定。
现场勘察所获得的有关信息。
该区地形、地质、水文、气象等自然条件。
已建成类似工程的经历.2、国家现行技术规范及设计技术标准:《建设工程项目管理规范》GB/T50326-2001《建筑工程施工质量验收统一标准》GB50300—2013《建筑地基础工程施工质量验收规范》GB/T50202-2002《砌体工程施工质量验收规范》GB50203—2002《混凝土结构工程施工质量验收规范》GB50204—2002《屋面工程质量验收规范》GB50207—2002《住宅装饰装修工程施工规范》GB50327—2001《建筑装饰装修工程质量验收规范》GB50210-2001《地下防水工程质量验收规范》GB50208—2002《钢筋焊接接头试验方法标准》JGJ/T27—2001《建筑地面工程施工质量验收规范》GB50209—2002《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《建筑电气工程施工质量验收规范》GB50303-2002《建筑施工安全检查标准》JGJ59-1999《建筑工程质量管理条例》《中华人民共和国建筑法》《中华人民共和国安全生产法》《企业施工工艺标准》其他相关技术规范及检验标准3、现场踏勘的实际情况、我公司实际施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中积累的施工及管理经验。
土建部分施工技术要求

土建部分施工技术要求(一)建筑布置概述包括行政办公楼、综合服务楼、材料库及检修车间3栋建筑物。
1、行政办公楼总建筑面积约2800㎡,地上4层,建筑高度18.900m(室外地坪至屋面)。
钢筋混凝土框架结构,平面成矩形,长度44.65m,宽度为14.8m。
分0.0m、5.4m、9.3m、13.2m、18.60m(屋面),楼梯间出屋面。
首层布置门厅、展厅、阅览室、实验室等,二至四层均办公室用房布置为主,四层设有多功能厅。
卫生间布置在西侧,设有一部1350kg电梯。
屋面拟设光伏板发电。
建筑外墙采用铝板幕墙和玻璃幕墙。
2、综合服务楼总建筑面积约1200㎡,地上3层,建筑高度12.900m(室外地坪至屋面)。
钢筋混凝土框架结构,平面成矩形,长度22.500m,宽度17.200m。
共三层,分别为0m、5.4m、9.3m、12.6m(屋面);首层布置用餐区、厨房、包厢、备勤室等,二三层为宿舍用房。
屋面拟设光伏板发电。
建筑外墙采用铝板幕墙。
3、材料库及检修车间材料库及检修车间包含检修车间和材料库2部分,总平面尺寸37.5mx20.5,建筑面积约1600㎡,丁类工业厂房,钢筋混凝土框架结构,一级防水,屋面拟设光伏板发电,耐火等级:二级,地上4/1层,建筑高度为17.70m(室外地坪至屋面),检修车间单层通高,另布置两层材料库+两层运维办公室,楼梯通往屋面,设有一部1600kg客货电梯。
屋面拟设光伏板发电。
4、集控楼本标段仅包含集控楼指定范围内的精装修设计及施工,其中集控楼精装修设计及施工范围为三楼集控室、会议室、运维室、交接班室、工作票室、门厅、走廊、0米层门厅及首层至三层的楼梯间等二次精装修设计和施工,精装修设计和施工面积为660㎡。
集控楼总建筑面积约3150㎡,地上3层,建筑高度15.300m (室外地坪至屋面)。
钢筋混凝土框架结构,平面成矩形,长度34.000m,宽度28.500m。
共三层,分别为0m、4.5m、9.0m、13.5m(屋面);集控室布置在9.0m层。
土建施工组织技术标准和要求

第一节土建施工组织技术标准和要求一、施工组织(一)总承包单位进场后应在一周内向监理、建设单位报送经审批后的施工组织设计、施工进度计划(含分部工程)、各专项施工方案、项目人员组织架构、项目质量、安全、进度管理体系等施工资料,并于进场一周内向监理单位报送开工申请,达到开工条件;(二)商业一期项目全周期包括三个阶段,即商业实施阶段-售楼处拆改阶段-商业恢复阶段,第一及第二阶段施工周期不得超过153日历天(即达到交付使用条件);(三)总承包单位进场后需完成场地围挡封闭,树立标识标牌等;(四)总承包单位需认真核对施工图纸,各分项工程施工前需复核各专业图纸交圈情况、设计缺陷或漏洞等,经由建设单位处理后方可进行施工,如因审图不力造成的返工情况由施工单位自行承担;(五)总承包单位应按建设单位要求无条件配合各专业配套单位进场施工,并提供相应施工条件;(六)总承包单位进场一个月内需完成二次结构、电梯、门窗等深化,并完成材料封样等工作;二、地基及基础工程(一)总承包单位进场后需首先进行商业一期位置土地平整,根据施工图要求进行放线测量;(二)桩基施工过程中如遇爆桩、无法沉桩等特殊情况应立即通知监理、建设单位到场,经设计确认后进行补桩或调整桩位;(三)桩基施工应严格按设计及相关规范要求进行施工,必须做到管桩进场资料齐全、桩身完整、焊缝饱满并进行焊缝检测、桩体垂直度等控制要点符合规范要求;(四)桩芯灌注需严格按设计要求施工,桩芯清掏、钢筋下笼、桩芯灌注等过程必须报监理验收后方可实施;(五)土方开挖后,总承包单位需无条件配合建设单位组织阶段验收,按建设单位要求提前准备相关资料,完善现场条件;三、主体工程(一)一次结构1、所使用钢筋、混凝土等主材必须按规范要求进行现场取样,所有主材供应商选定必须由建设、监理单位确定后方可进场;2、总承包单位应制定细致的物资计划,保证现场材料供应及施工顺畅;3、总承包单位应根据施工进度计划采购施工所用辅材,如备模平数、各工种人员组织、模架套数等应符合建设单位要求;4、一次结构施工质量包含观感质量应满足设计及规范要求,外墙螺栓应全部使用带有止水片的螺杆、内墙螺栓孔应按施工方案要求进行封堵;5、屋面女儿墙应根据现场情况与一次结构同期浇筑;(二)二次结构1、二次结构施工前应首先进行图纸深化,经由设计确认后方可组织施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章总体概述:施工组织总体设想、方案针对性和施工段划分 (2)第一节施工组织总体设想 (2)第二节方案针对性 (7)第三节各分部分项工程施工技术方法 (11)第二章施工现场平面布置和临时设施、临时地面布置 (14)第一节施工总平面布置原则及依据 (14)第二节临时设施布置 (14)第三章施工进度计划和各阶段进度的保证措施 (17)第一节施工总体进度计划 (17)第二节主要施工机械设备 (17)第三节劳动力需求计划及保证措施 (18)第四节材料设备进场计划及其他保证措施 (20)第四章各分部分项工程的施工方案和质量保证措施 (22)第一节工程测量 (22)第二节土建工程 (24)第三节装饰装修工程 (37)第四节脚手架工程 (40)第五节水暖工程 (41)第六节安装工程 (43)第七节质量保证措施 (46)第五章安全文明施工和环境保护措施计划 (48)第一节安全文明施工 (48)第二节环境保护措施计划 (51)第六章项目管理班子的人员岗位职责、分工 (53)第一节项目组织机构的设置 (53)第二节项目部各岗位职责、分工 (55)第七章劳动力、机械设备和材料投入计划 (57)第一节劳动力计划 (57)第八章关键施工技术、工艺及工程实施的重点、难点和解决方案 (60)第一节本工程项目关键施工技术、工艺及项目实施重点、难点 (60)第二节工程施工重点、难点、特殊部位处理方法及措施 (61)第九章冬雨季施工、已有设施和管线的加固、保护等特殊情况下的施工措施 (62)第一节雨季施工措施 (62)第二节冬季施工措施 (64)第三节农忙及节假日施工措施 (65)第四节地下管线及其地上地下设施的加固措施 (65)第五节原有管线保护方案及措施 (66)第十章扬尘污染防治措施方案 (66)附表一拟投入本工程的主要施工设备表 (68)附表二劳动力计划表 (69)附表三计划开、竣工日期和施工进度网络图(横道图) (69)附表四施工总平面图 (69)附表五临时用地表 (70)第一章总体概述:施工组织总体设想、方案针对性和施工段划分第一节施工组织总体设想二、编制说明1、施工中将严格按照国家及行业标准规范、山东省的标准规范及有关的质量规定和设计图纸进行施工,在本工程施工中实行创泰安市优质结构工程的质量目标管理,确保本工程达到国家规范要求。
2、我公司对拟组建的项目部将建立严格的质量保证体系,对工程全过程进行监控跟踪,并加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级质量监督部门的监督直至工程竣工验收。
3、为了确保安全施工,我公司将组成安全监督小组进行现场安全全过程管理,并诚恳地接受各级安全监督部门的监督直至工程完工。
4、严格按照山东省及泰安市有关建设工程文明施工管理规定组织施工,保证施工现场清洁,达到工完场清的文明施工要求,争取“山东省安全文明工地”。
三、编制依据1、本工程施工招标文件及相关文件;2、本工程建筑安装工程设计图纸;3、本工程地质勘察报告及施工现场场地状况;4、本工程施工各项管理目标;5、本工程重点、特点分析及建筑物使用功能、安全功能要求;6、现行的国家、行业、山东省及泰安市的有关规范、规程和标准及强制性条文的规定。
7、现行的国家、行业、山东省及泰安市现行的安全施工、文明施工的规定。
四、根据本工程的特点施工组织总体设想如下:1、完善制度,贯彻体系(1)根据我公司对项目经理职责的规定,项目经理作为企业法定代表人的委托人,对工程项目实施全面负责,企业法人与项目经理签订工程项目承包合同,明确双方责、权、利。
(2)超额实现目标进行奖励,不能完成,根据公司考核标准进行扣罚抵押金。
同时我公司在制度保证方面有一整套成熟方法,以保证工程项目安全、优质、高效的完成。
2、科学组织,精心策划(1)工程前期主要基础土方开挖和临时设施施工,因在基础施工阶段周转材料比较多,将南面景观绿化场地作为材料堆放场地,同时加紧进行临时设施施工,为大批各工种人员和机械设备进场做准备。
(2)当主体结构具备砌筑条件时,可安排部分瓦工,从一层开始,从下向上进行填充墙砌筑,组织交叉流水施工。
屋面结构施工完成后,室内外装饰装修全面展开,迅速做出样板间、样板块,组织职工现场交流学习、交底。
(3)在整个施工过程中,安装工程的预留、预埋、安装、调试工作应始终贯穿于主体、装饰、装修。
收尾过程中,在时间上和空间上要充分紧凑搭接,循环推进,严格交接班制度,爱护成品,避免交叉污染。
3、把控整体,有依有据(1)严格按照招标文件中拟定的工期和施工进度节点要求完成本工程承包范围内施工任务。
编制严密的施工总体规划和人力、财力和物力计划,做到有计划、有秩序、有前瞻性。
(2)本施工组织设计的编制,系根据国家、建设部、地方标准及强制性条文的规定以及目前由建设单位所提供的本工程的招标文件、设计图纸、工程资料、合同要求为依据进行编制。
(3)编制好施工组织设计与专项施工方案经建设单位、监理审查批准后组织实施,全过程接受建设、监理及设计单位对工程施工进度、质量、安全文明等的监督管理。
4、施工方案制定原则在满足工程质量与工期要求的前提下,根据本工程的具体情况,重点抓好四点,即“优质、高效、安全、文明”,确定本工程施工方案原则为:(1)认真贯彻执行“建筑法”及建筑施工验收规范,做到有法可依,执法必严,违章必纠、一抓到底的原则。
(2)制定合理的施工方案、科学的技术措施,可行的工程进度。
(3)组织强有力的项目经理部,运用科学的管理模式进行管理。
(4)配备过硬的施工队伍,足够的技术力量,齐全的施工机械。
(5)确保物资、材料的供应与各工种的密切配合。
(6)提前做好冬期施工和节假日施工各项管理措施,确保工程进度。
(7)合理安排临时设施和制定施工现场文明管理措施。
(8)做好与周边环境的协调工作,为之提供一切尽可能的方便服务。
(9)运用电脑辅助管理,合理的配置资源,对项目进行动态管理。
5、管理目标承诺质量方针是公司的宗旨和方向,是企业总方针的组成部分,体现了公司的组织目标和业主对我们的期望、需求和信赖,目的是为业主提供优质工程和满意服务。
我公司将始终贯彻“质量第一、服务第一、信誉第一、用户至上”的宗旨,发挥我们的技术优势,优质、高速、安全、文明地完成本工程施工任务。
在此,我方郑重承诺:保证向业主提供优质的服务和满意的工程。
确保达到以下施工目标:(1)工程进度目标自开工之日起,在各方约定工期内完成本工程所有施工任务。
我公司承诺本工程在100日历天内完工,实际开工日期以甲方批准的正式开工令为准,依据招标文件和业主的要求按时完成本工程。
(2)安全施工目标杜绝重大伤亡事故,事故(轻伤)发生频率控制在0.1‰以内。
(3)文明卫生施工目标按照我公司文明卫生施工规定管理整个施工现场。
(4)服务目标信守合同、密切配合、认真协调与各方的关系,接受业主、监理方的监督与检查。
6、施工准备(1)技术准备技术准备是施工准备的核心。
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成工期延误和经济损失。
根据本工程的规模和特点,我们重点从熟悉、审查施工图纸和有关的设计资料、技术方案以及原始资料调查几个方面进行技术准备:(2)资源准备我公司将指派本公司的优秀的项目经理和工程师作为本工程的项目经理和技术负责人,以便于在公司系统内及时为该项目进行人员调整和技术协调。
我公司总部办公室将为本工程提供后勤、行政保障;质量安全部将按照公司完善的IS09001质量管理体系对本工程进行质量控制和安全监管;施工管理部将负责对本项目经理部和整个施工过程的管理监督。
现有各类技术人员,根据本工程的需要,可以随时抽调有关人员进入现场。
我公司的设计部在本项目中,负责对原设计在施工中发现的问题,提出修改和完善建议,并具体落实。
拥有各级技术工程师及专业技术工人,人力资源强大,各工种齐全,特殊工种都经过专业培训考核,并持政府有关部门签发的证件上岗。
他们从事建筑装饰行业多年,有着丰富的施工经验,曾参与多项同类装饰装修工程的建设,悟性高,技艺精良,可以随时调配,为本工程顺利实施提供人力保证。
还拥有各种运输车辆及种类齐全的施工机具,可根据本工程施工方案和进度计划,确定施工机具及设备的类型、数量和分期分批进场时间。
7、施工管理现场准备施工现场是施工的全体参加者为达到优质、快速、低消耗的目标,而在节奏、均衡连续地进行工作的活动空间。
施工现场的准备工作,主要是为了给项目部创造有利的施工条件和物资保证。
(1)根据土建单位提供的测量基准,对照设计图纸进行现场的实测。
如图纸与现场尺寸出现偏差,应及时与设计师联系进行修正。
(2)施工现场,施工临时用水、电接驳到位。
对于需先进场的施工机具,进行安装和调试。
(3)根据业主的统一安排,按照施工平面图的布置,建造临时设施,为正式开工准备好施工办公等临时用房。
(4)设置消防、保安设施,悬挂各种警示牌及规章制度。
8、施工总进度计划我公司以合同文件及该工程总进度计划为依据,编制详细的施工进度计划。
进度计划管理分周、月进度计划、全工程总进度计划分三级进行。
在工程实施过程中根据实际现场情况将装饰、给排水和电气照明等各施工专业相互配合,并依据建设单位及监理单位的过程指示适当修改施工计划,以确保最终工期目标的实现。
(1)图纸计划在招标文件要求的基础上,根据详细的工程系统需要、设计意图、相关设备位置、数量进行图纸交底,并将图纸交底后的内容交由业主方进行各专业协调配合,主要针对施工平面图中装饰与其它专业发生重叠的部分,做出合理的修改。
在施工过程中,根据设计变更及洽商,及时准确地对施工平面图进行修改,确保图纸的当前有效性,并进行现场变更确认。
在施工结束时,根据有效图纸及建筑物中设备、管路的实际布置情况,绘制竣工图。
(2)材料选型定货、进场计划我公司以工程总进度计划为基础,根据材料的运输时间,质检时间在施工前与设备供应商签订供货合同,保证货物在我公司正式进场施工前安全到达工地。
从节约建设单位流动资金及工程实际出发,按照施工进度计划安排对材料数量的要求分批定货,并在材料投入使用前与业主签订供货合同,以保证材料按时到场。
(3)临时用电、用水计划组建的以项目经理为首的项目班子进驻工地后,根据工地的水电使用情况,按照施工对水电的施工需求,报具体书面要求及计划给监理、业主,同时按合同(协议)条款服从监理、业主的管理。
(4)工期控制本项目总工期为100日历天,按照目标工期编制总施工进度计划,并同时编制单位工程施工进度计划、分部分项工程施工进度计划、周作业计划。
投入足够的、高性能的施工机具组织进行施工,选派精干的管理人员与熟练的技术工种组织施工,熟练、过硬、高素质的施工队伍,是高速、优质地完成本工程的基础;科学组织现场施工,确保各工序流水作业通畅,环环相扣,紧密配合。
