土建工程管理年终工作总结1

一、工作任务完成情况

1、由公司施工的6#、7#楼钻孔桩工程已全部完成,并在进行桩基退场工作。

2、由公司施工的1#、2#、4#、5#楼的桩基工程已结束,并在进行基础土方开挖准备工作;10#楼及地下车库桩基工程正在进行积极的施工阶段,按照目前的施工进度预计在12月26日前后完成桩基施工。

二、桩基工程施工过程相关控制情况

1、熟悉施工图纸及地勘报告,结合施工单位所提报的施工方案,根据地基基础工程施工质量验收规范,对桩基工程施工过程质量进行控制。

2、对原始地貌进行抄平,做好记录,根据设计桩顶标高计算好桩钢筋笼长度,及砼浇筑桩顶标高进行控制,对孔深进行测量记录,为后期桩基工程计量提供相关数据依据,对桩基成本进行控制。

3、要求施工单位按照公司要求提报进度计划,检查计划执行情况,如有问题及时向领导汇报,增加机械及人员的投入,完成相关任务及实现进度目标。

4、在桩基施工过程中,会同监理公司制定一套控制流程:

a、首先对桩位进行复核,要求钻头中心线与桩位控制线采用吊线方式对齐,确保桩位偏差在规范允许范围之内; b、桩基就位后,以地质报告为参考并结合从泥浆内取样、泥浆的颜色变化为依据判断是否进入中风化岩层,并做好入岩时孔深记录,依据在钻杆上标记控制进入岩层70公分(地下车库为1m),现场进行查看是否达到标记尺寸,并要求此时进行第一次清孔;

c、清孔到位后更换扩孔钻头,根据两个钻头之间的长度差及扩孔钻头扩径1m的缩小尺寸,计算扩孔到位后的钻杆尺寸,现场复核相关尺寸是否到位,扩孔到位后要求进行第二次清孔;

d、钢筋笼在制作时进行相关的焊接质量及箍筋间距、加密区进行检查,确保吊放进孔内的钢筋笼均为合格品,根据计算来控制钢筋笼吊筋长度,并对主笼及副笼焊接质量进行检查,确保焊接倍数及焊接区域箍筋满足要求;

e、在钢筋笼吊放结束后,下放导管,要求导管距离孔底部不超过五十公分,并进行第三次清孔,以孔口的泥浆流淌判断是否清孔到位,确保孔底沉渣在规范允许范围之内;

f、最后进行砼浇筑时,要求施工单位严格按照配合比进行搅拌,并在第一灌时聚集满斗料,以将孔底沉渣排挤掉,要求砼浇筑时导管提升要满足要求,浇筑至桩顶标高以上1m的位置完成;

g、在钻进的过程中,检查泥浆的粘稠度,以确保泥浆能较好的起到护壁作用,防止钻进过程中塌孔及缩径现象发生;通过现场巡视检查,及施工单位自检后提报验收,确保每一道工序均在控制范围之内,较好的控制了成桩质量。

三、存在的不足以及改进措施 在这一个多月的工作中,发现自己作为一个房地产开发企业的土建工程师还有许多不尽如意之处,自己也在及时的检讨和总结,希望在后期的各项工作中加以改进,以便提高自己各方面业务能力。

1、沟通协调能力不足,在工作协调上面未能较好的让施工单位按协调内容执行,在后期的工作过程中,多与同事沟通学习,以便提高自身的沟通协调能力。

2、预见性不足,对于施工过程中易出现问题未能有较好的预见性,后期将不断的学习来提高前瞻性,将容易出现问题的部位进行预控,尽量做到少出问题或不出问题,当遇到问题时能做到有条不紊的处理。

3、知识面狭窄,作为一个甲方土建工程师,自己的专业知识面狭窄,对房地产其它知识还认识不够。在以后的工作过程中,我将加强其他专业的学习,充分利用公司资源,提高主观能动性,争取能成为一名合格的土建工程师。

4、对监理利用不足,在施工过程中,未能把监理的作用完全发挥出来,在后期施工期间,调动监理人员的积极性,充分发挥监理的作用。

四、下一年工作计划

下一年主要是各栋楼主体结构工程、装饰装修工程、以及室外道路景观绿化工程的施工,以及对各项工程的质量、进度、投资、及安全控制,工作多,任务重,对于我来说也是一种挑战,将在以后的工作中更加努力学习,不断提高自己的业务能力和专业知识水平,并在经理的领导下,和同事们共同合作,争取为公司创造更大的效益。

土建工程管理年终工作总结2 我于20年11月19日进入项目部工作,为了更快更好地融入项目部这个团队,为以后的工作打好铺垫,我加紧对公司的各项规章制度的了解。通过了解和熟悉,我为能进入这个团队感到自豪,同时也感到自身的压力。

在以后的工作中,我将以公司的各项规章制度为准则,严格要求自己,廉洁自律,在坚持原则的情况下敢于创新,更快更好地完成工作任务。

一、年的主要工作完成情况

1、由承建的,一期还建房于20年1月13日完成终验工作。

2、商品房一标段3#、5#、6#、7#楼,现主体成完情况

a、3#楼主体已经完成7层梁、板、柱、砼、浇筑;

b、5#楼主体已完成13层梁、板、柱、砼、浇筑;

c、6#楼主体已完成4层梁、板、柱、砼浇筑;

d、7#楼主体已完成19层梁、板、柱、砼浇筑,目前二期一标段3#、5#、6#、7#楼的主体结构工程已经顺利进入标准层施工阶段,按照目前的施工进度能够完成公司的预期进度计划目标。

二、各阶段的控制管理

1、熟悉3#、5#、6#、7#楼,地形、地貌,作为土建工程师,熟悉和了解现场对以后的工作是相当有利的。

2、对投资控制的主要工作是、处理现场变更和签证。

三、进度控制

四、质量控制 1、在施工过程中,检查各种措施的落实情况,发现问题及时提出并要求整改充分发挥监理的管理职能,按照监理合同上明确的权利与义务,监督监理人员按照监理规划要求进行质量管理。

2、过程验收阶段,要求施工单位按质量验收规范进行质量控制,适时对各个分项工程进行检查,发现问题要求总包单位及时进行整改,做到对工程质量情况的掌握和控制。

3、工程材料的质量控制。检查承包商是否根据设计图纸的规定和合同的要求制定了材料,在实际工作中严格对材料的采购订货、材料的进场、材料的使用,进行质量监督控制。

五、加大工作力度,不断提高自身业务素质

1、认真学习企业规章制度,领会企业精神,融入企业文化做到与企业同心同德是工作成绩的重要保障。积极参与公司组织的各种活动,从活动中增强自我的荣誉感、自豪感。

2、房地产的新概念、新工艺、新技术日新月异,工程部是一个技术管理部门,在这年里我充分利用各种资源,充实自己的头脑,不断提高自己的义务素质。

3、团结一致,分工明确,重点突出,密切协作。

二期一标段3#、5#、6#、7#楼、工程项目总面积共8万多平方米,时间紧,任务重。在工程部经理的领导下,对外协作工作中,项目部工作人员分工明确,密切合作,发挥了自己的优势。对项目实施过程中遇到的问题,积极与部门领导及相关工程师进行协商并进行相应处理。

六、存在的不足以及改进措施 年即将随风逝去,回想自己在公司将近一年多的工作,虽然工作量比较大,但是闪光点并不多,许多工作还有不尽如意之处,通过平时不定期的检查发现了各方面的经验,有成功的经验也有失败的教训,这里进行总结在明年的各项工作中加以改进。

1、沟通能力还应加强,没有充分利用资源。

在工作的过程中,由于对其他专业不太熟悉,不积极向其他同事求教,造成工作效率降低甚至出现错误,不能达到优势资源充分利用。俗话说的好“三人行必有我师”,在以后的工作中,我要主动加强和其他部门同事的沟通,通过项目部这个平台做到资源共享,从而提高自己的业务水平。

2、缺乏计划性,在工作过程中,特别是项目开发的前期阶段,由于缺乏计划性,工作目的不够明确,主次矛盾不清,在以后的工作过程中,我要认真制订工作计划,加强工作目的认识,分清主次矛盾,争取能达到事半功倍的效果。

3、专业面狭窄,作为一个甲方土建工程师,应该是一专多能的,这样才符合公司发展的需求。通一年多的工作我看到与部门相关专业工程师的差距,自己的专业知识面狭窄,对房地产其它知识还认识不够,特别法律法规,限制了自身的发展。在以后的工作过程中,我将加强其他专业的学习,充分利用公司资源,提高主观能动性,争取能成为一名合格的土建工程师。

4、没有把监理的作用完全调动和发挥出来,要在今年的工作中明确监理职责和权力,在施工期间充分发挥监理的作用,调动监理人员的积极性,管理好工程。 5、工作过程中对于易出问题部位的前瞻性不够强,在以后工作中提高自己对于会发生问题部位的敏感性,尽量做到少出问题或不出问题,当遇到问题时能做到有条不紊的处理。

七、对20年的工作展望

年即将过去,现3#、5#、6#、7#楼,已进入主体标准层施工,在一年多的工作中给我收获非常多。特别是项目部领导及现场各专业工程师塌实的工作作风以及认真负责的工作态度给我树立了榜样。

总结过去,展望未来,20年工作多,任务重,对于我来说也是一种挑战。而我的专业能力,还有很多不足,尤其是业务能力和本专业知识水平还有待于提高,我将在以后的工作中更加努力学习,不断提高自己的业务能力和专业知识水平,争取为公司创造更大的效益。

土建工程管理年终工作总结3

两年的工作经验里,使我对今年的工作充满信心,在这里我将对工程的理解程度以及对工程管理办法进行自我阐述,首先作为一个项目经理,确定自己的地位,项目经理是业主与乙方共同利益的体现者,对工程进行综合的动态的管理,项目经理应有的职责就是对工程进行三控制、二管理、一协调。

三控制:对工期的控制、对质量的控制、对成本的控制。

二管理:合同的管理与信息的管理。

一协调:协调与业主之间的关系,以及与平行施工单位之间的关系。

下面就某一工程为例,以合同签定的前提基础上,对工程的动态管理进行说明,因施工项目的寿命周期可将施工项目分为以下5个阶段: (二)施工准备阶段

(三)施工阶段

(四)验收交工与结算阶段

(五)售后服务阶段

一、首先施工前准备阶段:

1、对我方投标书进行透解性分析。

2、对我方所施工项目进行透彻了解。

3、建立规划大纲:包括(1)工期的制定(2)施工管理制度的制定安全管理制度的制定。

4、对施工项目设备进行技术交底,施工工序进行排列。

5、对所施工工程进行工程量以及我方所用工程附件费用进行预算。

6、施工队伍的选择,对工人的熟练程度进行调整。

7、对施工所用的材料进行汇总,以及到达施工现常

二、施工阶段

施工阶段就是对工程实施具体管理阶段,施工阶段也是花费时间最长,因此要面对时间带来的变化要求对工程进行全方位动态的管理。

施工进度的控制:对以前的施工进度计划进行研究调整以及实施施工计划。

施工进度控制方法主要是规划、控制、协调。 1、规划是指在施工项目实施的全部过程中进行施工,确定施工项目总进度控制目标和分进度控制目标,并编制其进度计划。

2、控制是指在施工项目实施的全过程中,进行施工实际进度与施工计划进度的比较,出现偏差及时采取措施调整。

3、协调是指协调与施工进度有关的单位、部门、和工作队之间的进度关系。

影响施工项目进度的因素:

1、有关单位的影响:最主要对有关单位作好协调工作,以达到我施工单位工程顺利进行。作到甲方影响有签证,平行施工单位影响有甲方认可。

2、施工条件的影响:在客观条件影响下,使工期发生了偏差,需要及时与甲方沟通,取得甲方认可。

3、技术失误:在技术交底过程中,要保持严肃、认真的态度,使工人对设备的基础知识掌握程度达到100%。对各施工环节熟练掌握。

4、施工组织管理不利:在施工之前编制好施工计划,主要对施工顺序进行反复推敲。对施工管理制度进行制定。

合集下载

2024年工程部年终工作总结范文(5篇)

2024年工程部年终工作总结范文(5篇)

第1页共15页 2024年工程部年终工作总结范文

本人在工作中,接触到许多烟囱,体会到只有技术上不断创新,设备不断更新,才能创造出更大的经济效益和社会效益。

比如,以前在造粒塔和烟囱的滑模中,我们用来提升滑模平台的是小吨位千斤顶(额定起重量为3.5t),后来经过论证和技术经济分析比较,决定从____烟囱开始采用大吨位千斤顶(额定起重量为6。0t),与小吨位千斤顶相比有以下优点:可以节约一半的支承杆;支承杆脱空长度更高,滑模安全性可以得到更大的保证;减少了支承杆的加固工作量。在____年和____年施工的贵州____工程的____个烟囱和____供热工程的烟囱,就采用了大吨位千斤顶,其技术和经济效益十分明显。

另外,在滑模测量技术上我们也进行了改革。以前一般是在造粒塔或烟囱的中心安装一台激光对中仪测偏移,而平台扭转则在外面用一台经纬仪测量,显得非常麻烦。后来我们在烟囱内部相对于中心的对称半径上同时布置____台激光对中仪,根据测量数据就可以直接计算出平台的偏移和扭转值了。其精高提高了,工作量也减小了。

尽管我们现在在滑模技术方面取得了一定的成绩,但距世界滑模的先进水平还有不小的距离,这需要我们不断改进技术,总结经验。就我公司施工的烟囱和造粒塔来说。

1、我们目前还未涉及双曲线塔和框架的滑模,只限于圆形构筑物的滑模。

2、在垂直运输方面比较落后,传统方法是采用落地井架加变幅拔杆或者是随升井架加变幅拔杆,此种方法比较落后,我们可以改进第2页共15页 为:在筒体外侧配一台自升式高塔,不但可以满足钢筋和混凝土的垂直运输,而且可以节省几台卷扬机的费用。从长远效益来看,后者肯定比前者明显。

3、按传统方法制作的钢平台只能使用一次,不仅浪费了钢材,还增加了拆卸平台的工作量。如果在保证平台安全使用的前提下,我们将平台杆件的焊接连接形式改为螺栓连接,这可以多次重复利用;我们要理论联系实际,活学活用,不断总结施工和管理经验,技术上不断改进和创新。

施工管理年终工作总结(6篇)

施工管理年终工作总结(6篇)

第1页共18页 施工管理年终工作总结

一、履行岗位职责

作为项目部的管理人员,单体楼1#、2#、3#、4#的总楼号长,我注重控制工程的施工质量、与建设单位和监理单位的协调以及班组的管理协调、主动配合安全科完成各项安全管理工作,狠抓材料管理以节约工程成本。主要以下几个方面说明:

1、工程质量管理。

针对望湖城项目的特殊性,故工程质量要求高标准、高起点。施工前期,注重对班组的技术交底,给班组人员在思想上给予重视,在技术上了解本工程的质量和进度、安全要求,为后期施工奠定良好的基础。

4#作为第一个施工的单体,同时结构和2#楼一样,严格要求木工、钢筋工、泥工班组按图纸施工,并且预留下影象资料(照片等),要求其他单体的班组负责人上来观看,提出自己意见,并且要求其他单体按照4#的要求施工。此措施取得良好作用,也为了后期的施工质量带来的良好的效果。各单体在后期的质量管理上,达到监理单位验收,全部通过,取得建设单位和监理单位的好评。

2、1#、2#、3#、4#四个单体楼的管理。

3、班组的管理协调工作

(1)施工管理员是所内最基层的管理者,既是指挥员又是战斗员,是领导意志、意见的体现,也是基层问题的反馈者,因此更要树立起良好的自身形象,在工作中成为同事的榜样,在感情上成为同事信任伙伴。要求大家加班自己一定第一个到,要求大家树立高质量的第2页共18页 标准,所以各个单体在每个隐蔽工程我都全程参加,注重过程控制,对一些质量通病控制的萌芽状态。

(2)关心同事:遇到同事有事,主动帮助替班并组织全班一起关心,慰问,形成一种大家庭气氛。

(3)注重对四个单体的楼号长的培训,在每次的会议上,针对施工配合存在的问题,我尽量使每个同志至少占主导地位一次,以增加其经验,使每个同志都能独当一面,处理各种问题,使整个班组的业务技术水平有了整体的提高。

4、安全管理工作

在工作过程中,主动配合安全科完成施工人员的人员的安全管理和教育工作,在建设单位的几次检查中均取得优异成绩,在第四季度的安全检查上,明确了1#作为本项目的安全管理示范单体。

2024年工程部年终工作总结参考范文(5篇)

2024年工程部年终工作总结参考范文(5篇)

第1页共17页 2024年工程部年终工作总结参考范文

____在悄然之间就逝去了,我将自己在工作上的一些感受和事件做了一个整理,更便于今后的工作的进行,以下是我的工作总结:

一、施工质量检查总结

2、根据检查存在的问题我已经做了相关的整改技术交底,并将技术交底下发到各位工长手中,并切要求各项目主要管理人员按照相关技术交底资料实施控制工程质量,在实施过程中因管理体系不建全领导没有高度重视工程质量,层层落实不到位,所以执行中没有原格按照相关技术规范资料落实,没有落实的原因分析。

3、根据目前各项目在建工程存在的质量、和安全问题进一步作出分析,工程质量是企业的生命,一个企业应于质量第一、安全第一为目标。首先公司领导对工程质量就没有得到高度的重视,公司对各项目没有制定明确的质量管理目标、安全管理目标、没有明确可行的质量、安全控制措施,更没有统一的控制目标,因此、导致每个分项工程在施工过程中就没有得到有效的控制。

4、各项目对质量管理存在的缺陷就是没有做好有针对性的作业技术交底控制书,高层管理人员对各分项工程的质量管理目标不明确,安全管理也不明确,更不用说有什么指导控制性的有效技术文件,波动性和随意性都比较大,根据检查结果可以反映出前期的实施过程,分项工程施工中基本是根据各位工长的随意性去指挥操作,无论技术高低,没有按照有关规范要求做出相关的有效控制文件。

二、生产与质量管理概述 第2页共17页 1、建设工程是一个生产的单件性,流动性、波动较大,它不像一般工业产品那样的生产线那么规范,有固定的生产流水线,有规范化的生产工艺和完善的检测技术、有成套的生产设备和稳定的生产环境,所以工程质量容易产生波动而且波动还比较大,同时影响工程质量的因素还比较多,其中任一因素发生变动,都会使工程质量产生波动。如材料规格品种使用错误、施工方法不当、操作未按规程进行、机械设备故障、设计失误、生产系统施工环境等等都会造成工程质量事故。主要一个因素就是人为因素,根据我公司目前在建的工程项目、所存在的质量问题、和安全隐患绝大部份是人为因素所造成的质量问题和安全问题,总的归纳起来主要有五个方面,人因素、材料因素、机械因素、施工方法、施工环境五大因素。

建筑工地项目部年终总结

建筑工地项目部年终总结

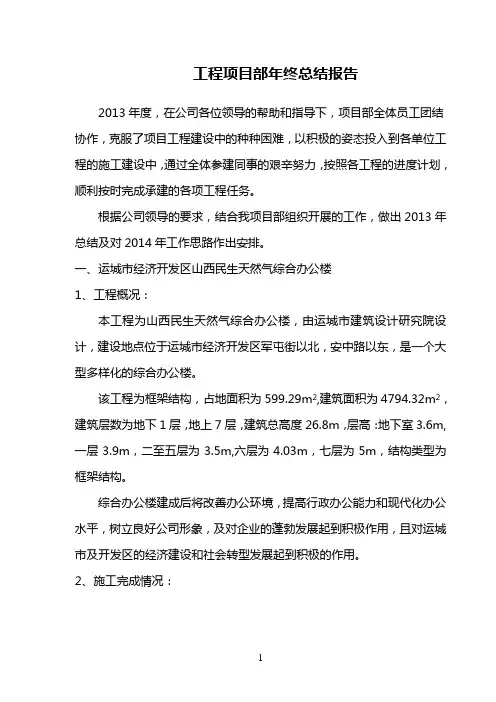

1 工程项目部年终总结报告

2013年度,在公司各位领导的帮助和指导下,项目部全体员工团结协作,克服了项目工程建设中的种种困难,以积极的姿态投入到各单位工程的施工建设中,通过全体参建同事的艰辛努力,按照各工程的进度计划,顺利按时完成承建的各项工程任务。

根据公司领导的要求,结合我项目部组织开展的工作,做出2013年总结及对2014年工作思路作出安排。

一、运城市经济开发区山西民生天然气综合办公楼

1、工程概况:

本工程为山西民生天然气综合办公楼,由运城市建筑设计研究院设计,建设地点位于运城市经济开发区军屯街以北,安中路以东,是一个大型多样化的综合办公楼。

该工程为框架结构,占地面积为599.29m2,建筑面积为4794.32m2,建筑层数为地下1层,地上7层,建筑总高度26.8m,层高:地下室3.6m,一层3.9m,二至五层为3.5m,六层为4.03m,七层为5m,结构类型为框架结构。

综合办公楼建成后将改善办公环境,提高行政办公能力和现代化办公水平,树立良好公司形象,及对企业的蓬勃发展起到积极作用,且对运城市及开发区的经济建设和社会转型发展起到积极的作用。

2、施工完成情况: 2 2013年8月20日打井开始降水位,9月6日至9月18日完成了桩基工程,10月3日土建施工单位开始进场搭建临设,10月5日正式开始施工,10月22日筏板基础完成,12月29日六层梁板柱完成,2014年1月2日确定七层施工方案,1月12日完成了七层增加部分,并同步完成了室内回填土、地下室砌体、混凝土窗井、室外回填至-1.6m,2013年共计完成工程量2658847.38元。

3、2014年施工计划:

2014年3月15日钢结构完成,3月20日砖砌体完成,4月10日完成屋面保温、防水,4月21日室内抹灰完成,,4月29日地暖、垫层完成,5月14日完成地板砖铺设、外墙保温,5月29日完成室内涂料、外墙涂料、室外工程,6月29日完成精装修。

施工现场管理工作总结范文(精选5篇)

施工现场管理工作总结范文(精选5篇)

施工现场管理工作总结范文(精选5篇)

施工现场管理工作总结1

在领导和同仁的支持和帮助下,认真地履行了工作职责,顺利完成了土建施工现场管理工作。现将一年来的工作情况做一简要汇报和个人工作总结:

一、积极学习和思考,全面提高自身综合素质

本年度是我参加工作以来工作量最重,管理人员和施工专业最多的一年,新年刚过的工作重担已向我无情地压来,为能保质保量地完成工作任务,我协助__X项目经理改进、创新强化管理制度使之更加系统化、完善化,使员工各尽其责、最大限度地调动大家积极性。积极实施解决办法,一是加强岗位培训,组织员工进行电焊、电缆绑扎、完成示范站等项工作,提高了员工的熟练程度,统一了工艺从而提高工作效率。一是加强员工间的团结合作,互相紧密配合,充分挖掘了集体的潜力。在工作中我非常重视学习和思考,坚持一边工作一边学习一边思考,不断丰富经验。加强业务理论和专业学习,不断提高自身综合素质。认真学习业务知识,辅导多名员工通过了客户要求的技术认证。不断学习人力资源管理知识,并结合自己在工作实践中学习到的如何处理和解决事物的能力,不断提高自己的管理工作能力。 二、扎实工作,全力培养敬业爱岗精神

“干一行,爱一行,专一行,精一行”是我的工作目标,为此我积极联络客户管理人员和监理人员,落实土建施工进度,最大限度的调度施工队伍,减少了反复进场现象,降低了施工成本。

施工现场管理工作总结2

在此辞旧迎新之时,总结过去一年的工作,有进步、有收获、有成绩,同时也存在着不足……

一、整体工作状态

(一)上半年的工作——紧张而忙绿

由于公司刚成立不久、人员配备不足,20__年年底有多个项目同时开工的情况下,上半年我同时负责安徽拓山重工机械有限公司综合楼工程、安徽马氏铸造设备制造有限公司的厂区工程、安徽美诺华药物化学有限公司8#车间工程的现场管理和资料的收集、整理工作,由于三个工程的开工时间相对集中,同时进行主体施工,因而显得紧张而忙碌,只好白天进行现场管理,晚上加班整理资料。尽管如此,仍出现过几个工地同时有事情要处理,因不能同时到场而被抱怨的情况。

土建施工员个人年度工作总结三篇

土建施工员个人年度工作总结三篇

2016

1 / 7 土建施工员个人年度工作总结三篇

【导语】当工作进行到一定阶段或告一段落时,需要回过头来对所做的工作认真地分析研究一下,肯定成绩,找出问题,归纳出经验教训,提高认识,明确方向,以便进一步做好工作,并把这些用文字表述出来,就叫做工作总结。准备了《土建施工员个人年度工作总结三篇》,供大家参考!

篇一

时光荏苒,岁月流转,转眼间参加工作一年了。我于2014年6月7日进入北京城建集团水务部小红门项目部业已满一年了。回顾一年的工作,在工地领导及各位同志的帮助下,在思想意思、工作能力等各方面都取得了一定的进步,在这里衷心的表示感谢。为了更好的做好自己今后的工作,总结经验、吸取教训,现将过去一年的工作情况总结如下:

一、在去年6月份我进入水务部小红门项目部工作,在工地一年的时间里,使我对图纸、仪器、工程质量要求、文明施工、安全管理等有了进一步认知。

1、在图纸方面使我认识到,在施工之前要仔细查看图纸,把图纸的每个细节都要了然于胸,不懂得地方要及时请教同事或领导,不能想当然施工。要做到按图施工,百分百确定以后再施工。但凡有图纸更改,以及有施工图不符的地方,必须详细记录。

2、在仪器方面让我知道,算数据时要专心,算完必须复查,以

2016

2 / 7 免出现错误,在使用仪器的时候要专心致志,仔细观察确认好数据后要赶紧记录,以免前后观测的数据在脑子里面混淆不清,仪器要经常效验,保证准确度。

3、在工程质量问题必须要严格要求,不能差不多就行。按照规范要求施工,严格要求自己以及施工人员,精益求精。

4、在文明施工及安全管理方面,再进入施工现场时要佩戴安全帽,注意安全。抓好施工进度、工程质量和安全措施。及时清理现场,做好施工成果的保养与维护。

二、在这一年的进展的工作中接触到了许多以前没有碰到的新鲜事物,产生了许多新的问题,并着手解决了一系列问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常工作中,我时刻要求自己从实际出发,坚持高标准、严要求,在以后的工作中我会继续努力,多向领导汇报自己在工作中的思想和心得,及时纠正和弥补自身的不足之处。

土建工程师工作总结6篇

1 / 15 土建工程师工作总结6篇

土建工程师工作总结 (1)

回首即将过去的20xx年,进入**公司已经有半年多的时间,静思往事清晰再现。在公司和部门领导的强有力的指导以及关心支持下,在公司和部门充满和谐协作氛围的工作环境中,同时自己不懈的努力追求上进的心态,很好的完成了各项工作任务,很好的履行岗位职责,让我在工作、生活和友情方面收获丰硕的成绩、喜悦和快乐,也发现了自身存在诸多缺陷不足之处。现将有关20xx年下半年的个人工作情况作如下总结:

一、年度工作情况

1、熟悉公司各项规章制度

进入公司项目工程部工作过程中,较快的融入这个团队,掌握公司的各项规章制度和企业文化,熟悉部门管理制度。通过了解和熟悉,我为能进入SFSFSF这个团队感到幸运,同时也感到自身的压力。在以后的工作中,我将以公司的各项规章制度为准则,严格要求自己,廉洁自律,工作中敢于承担责任,拥有认真负责的精神,具备一定的组织协调能力,能够理论联系实际的开展工作,敢于创新,更快更好地完成工作任务。

2、项目工程管理

任职工程部土建工程师,具体分工负责AAAAA小区项目二标。主要任务是明确项目组织管理体系,确定项目管理的目的任务,确保工程质量、安全、进度各项目标,加强施工过程控制,遵守项目管理工作程序,履行工程部土建工程师工作职责。在公司领导、各部门的分工协作下,使得AAAAA小区项目工程施工得以顺利开展,工程管理通过部门工作例会,总结工程施工进展情况以及需要解决的困难事项;参与每周监理列会,收集质量、安全和进度周报,听取施工方下步工作计划安排,协调各项工作、解决日常施工中的矛盾。采取对监理公司的考核考评的方式,调动监理的积极性和主动性,充分发挥监理人员的施工过程和关键部位的监督作用。经常深入施工现场检查,加强工程部与施工方相互之间的沟通,2 / 15 及时有效地控制好工程的质量、进度、成本、安全文明。

建筑工程年度工作总结

2013年工作总结

一、 各项指标完成情况

(一)开工工作面指标

根据项目部2011年生产经营计划,由于保利西海岸1#楼基础钻孔桩施工滞后实际情况,我工区1#楼主体施工28层结束,填充墙砌筑20层结束,2#楼主体顺利封顶,填充墙砌筑、外墙抹灰工作基本结束。

(二)工程质量控制

2011年已开工项目工程质量水平一般,1#、2#楼钢筋绑扎不规范,剪力墙门窗口胀模现象较严重,已成通病。

(三)安全文明施工

2011年未出现严重安全生产事故

(四)成本管理

做到预算标底编制相对准确、合理。在过程中做好设计变更和现场签证管理;结算时通过联合验收确保工程质量达到业主及质检站要求,做到结算合理。

(五)部门内部建设

根据工作任务需要合理调整过程中组织构架;建立了定期培训制度,通过培训提高员工素质;建立了工程检查制度,定期对在建项目组织一次检查,及时发现了一部分工程管理中的问题并要求及时改正。特别在下半年,工程部员工的工作热情和积极性有了很大的提高。

二、 存在主要问题 (一)项目管理水平有待提高

1、质量控制方法手段需要改进

质量是公司发展的基础,在过去的一年中质量控制还存在许多不足,质量控制的管理思路不清晰,质量控制重点不突出;质量控制的手段单一,没有形成全过程的把控体系;没能充分调动合作单位的积极性,各质量控制主体的作用没有全部发挥出来。

2、进度控制需要提前谋划

2011年的进度控制管理不是很好,主要体现在进度控制计划的制定存在很多不合理的地方,进度计划的执行过程中控制不严格,对于存在的问题处理不及时导致工程进度与计划严重脱离,工程前期规划设计考虑不周,工程施工过程中变更较多。

3、成本控制过程监督不严

成本控制重视不够,特别在施工过程中的成本意识不够成熟,给成本控制工作带来很多的麻烦。

4、 安全文明施工控制

安全文明施工是企业的一面镜子,在过去的一年中安全文明施工做的比较好,尤其是在5月份的迎接保利集团公司领导检查工作中严抓安全文明施工,得到了各位领导专家的一致好评,但同时我们也应该看到自身的不足及缺点,要把这种安全文明施工意识贯穿在将来的每一个施工步骤中。

土建项目工作总结5篇

第 1 页 共 12 页 土建项目工作总结5篇

随着社会的进步,不管什么类型的工作结束后都要及时写好工作总结,工作总结是对工作中的成果和收获进行总结和归纳,以下是本店铺精心为您推荐的土建项目工作总结5篇,供大家参考。

土建项目工作总结篇1

回顾一年来的工作,在公司领导的带领下、各位同事的协助下、各部门之间的配合下,严格要求自己,按照公司的制度要求,较好地完成了自己的本职工作。通过一年来的学习与工作,工作模式上有了新的突破,工作方式有了较大的改变,现将一年来的工作情况进行总结,敬请公司领导提出宝贵意见及建议。

一、上半年完成的主要工作

1、完成设计院的移交,收集电气所有设计资料提供于设计院,正式开展与设计院的各项工作,将设计工作推向正常流程。

2、与设计院沟通、现场查看开闭所、变电所高低压设备排列布置平面图。与设计院专业人员交流设计意见,完成开闭所、变电所出图。

3、配合电力安装公司皮革馆高低压设备安装完成工作。

4、配合各施工单位完成皮革馆项目各个楼层强弱电电缆敷设,各楼层强电井动力箱位置排列和各楼层区域供电电源计量敷设到每个商铺及通讯、网络、监控位置。

5、完成精品商务楼变电所初步设计和统计后期工程用电量情况。

二、下半年完成的主要工作 第 2 页 共 12 页 1、配合总包、监理、消防等有关验收单位对皮革城达到合格工程,并且把电气设备移交给运营部。

2、做好木雕文化广场工程电气图审工作,发现有疑问的地方及时联系设计院确认,确认后第一时间反馈给施工单位,同时配合土建、水暖工程师的工作。

3、精品商务楼配变所工程安装程序及安全工作跟踪直到11月21日送电运行,已完成空调机房电气设备正常运行。

三、存在的不足及改进措施

1、沟通能力还应加强,没有充分利用资源。在工作的过程中,由于对其它专业不太熟悉,造成工作效率降低甚至出现错误。应主动加强和其他部门同事的沟通,通过公司这个平台做到资源共享,充分利用公司资源,提高主观能动性。

工程管理个人工作总结标准范文(10篇)

第1页共30页 工程管理个人工作总结标准范文

(一)“路漫漫其修远兮,吾将上下而求索。”

(二)从理论到实践还有一段路要走。

在我们的第一天第一站一座拱桥的施工现场,谢老师问:“这座桥的拱是双曲线,还是抛物线。”记得当时我的大脑一片空白,我并不是不知道,但是没有马上反应过来,为什么呢没有意识,没有将从课堂上学到的知识运用到实践中去的意识。以后,要多加努力,大学不是高中,要学真本事,能把课本上的东西运用到实际中去,并有所创新,才能算是真正学会了,才是真正的本事。

(三)要想学好,先要“三勤”。

(四)学真本事,有自己的一技之长。

这次老师和工地技术人员,让我记忆最深的话就是“学真本事,有自己的一技之长”。不要死钻课本,但也不要脱离课本,联系实际,要把本事真正学到手,学过的就要能用的上,能在将来的岗位上,施展自己的本领。要有自己的特长,用工人师傅的一句话就是“一招先吃遍天”,要有自己的夺人之处,才有自己的立足之地.

(五)搞工程要能吃苦,要有耐力.

一个连阳光都见不得的人,会有什么作为呢一个一遇到困难,就退缩的人更不会有什么作为.这次实习我的又一收获,就是自己的毅力,又得到了一定的锻炼,为将来更好的走上工作岗位,准备了一份适应力.

工程管理个人工作总结标准范文(二)

1.实习目的 第2页共30页 (1)通过实习,对—般工业与民用建筑施工前的准备工作和整个施工过程有较深刻的了解;

(2)理论联系实际,巩固和深入理解已学的理论知识(如测量、建筑材料、建筑学、建筑结构、建筑施工等),并为后续课程的学习积累感性知识;

(3)通过亲身参加施工实践,培养分析问题和解决问题的独立工作能力,为将来参加工作打下基础;

(4)通过工作和劳动,了解房屋施工的基本生产工艺过程(土石方、砖石、钢筋混凝土、结构安装、装饰等)中的生产技术技能;

(5)了解目前我国施工技术与施工组织管理的实际水平,联系专业培养目标,树立献身社会主义现代化建设、提高我国建筑施工水平的远大志向;

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
