砂夹石回填施工方案

合集下载

砂夹石换填施工方案

砂夹石换填施工方案

地基处理施工方案项目负责人:审核人:审批人:XXXXXXX建设工程投资有限公司二O二一年十月一、工程概况:我单位承建XXX厂房工程,该项目位于XXX,东邻京东物流园,西邻汇通物流园,南邻阳安铁路,北邻108国道,总建筑面积为25535.50㎡。

场区一共有7栋单层厂房组成,各单体厂房山墙部位均有夹层,作为该厂房的配套办公用房,其中场区厂房建筑面积为19116.36㎡,办公配套面积:6419.14㎡。

1-7#厂房结构形式为单层门式钢架,建筑设计使用年限为50年,丁类厂房,建筑耐火等级为二级;各单体厂房基础为钢筋混凝土独立柱基;抗震设防烈度为6度,建筑结构安全等级为二级;建筑高度为10.5米,局部夹层为14米;基础顶至1.2米围护墙采用非承重多孔砖M7.5水泥砂浆砌筑,1.2米以上墙体采用0.6厚彩钢板+80厚玻璃丝绵+0.5厚彩钢板;屋面采用0.6厚YX66-394-788型彩钢板+100厚玻璃丝棉+0.5厚V900型彩钢板;屋面防水等级为二级。

二、砂夹石换填施工要点:本工程1米厚级配砂夹石换填内容适用于建筑物基础承台、拉梁底部;具体换填部位、区域详见城固县智造机加产业园一期A区结构施工图中,各单体基坑开挖及地基处理图。

1.材料要求:级配良好砂夹石,本工程采用的是狗头石和级配良好的天然砂夹石2. 主要机具(1)装、运机械有:装载机、自卸汽车(2)辗压夯实机械有:20吨滚筒压路机、蛙式打夯机、振动冲击夯、手工夯等。

(3)一般工具有:手推车、铁锹(平头及尖头两种)、5m钢卷尺、水准仪、线绳、胶皮水管等。

3. 作业条件(1)换填前,已经通过地基验槽。

(2)施工前应根据工程特点、填料材料种类、密实度要求、施工条件等合理确定虚铺厚度和压实遍数等参数;其参数应通过压实试验来确定。

(3)施工前,应做好水平高程标志的布置。

在基坑或沟边上每10m钉上水平桩橛或在邻近的固定建筑物上找上标准高程点。

施工现场采用的是20型pvc管,水平插入槽体侧壁基底至槽壁500mm一道。

砂夹石施工方案

砂夹石施工方案

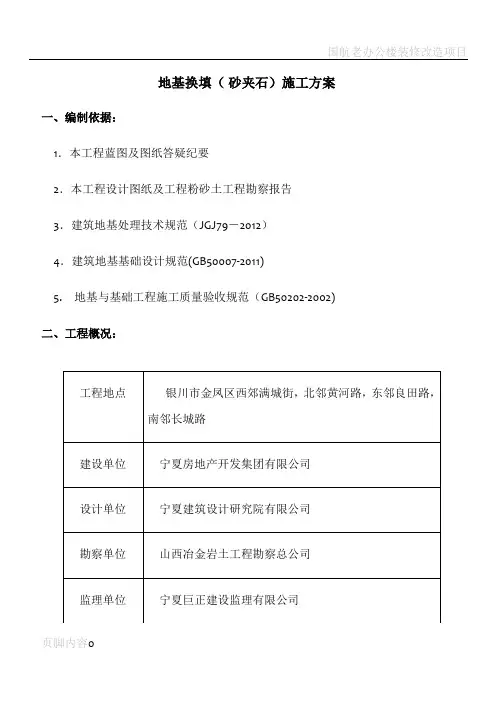

地基换填(砂夹石)施工方案一、编制依据:1.本工程蓝图及图纸答疑纪要2.本工程设计图纸及工程粉砂土工程勘察报告3.建筑地基处理技术规范(JGJ79-2012)4.建筑地基基础设计规范(GB50007-2011)5. 地基与基础工程施工质量验收规范(GB50202-2002)二、工程概况:三、建筑设计概况1、湖畔嘉苑IV期一标段(1#、3#、4#、6#楼及1#地库IV段),为框架、剪力墙结构,地基基础形式为板式筏及板式承台基础。

其中1#楼;地下2层、地上18层;总建筑面积16886.42m2。

建筑高度53.45m(室外地坪至女儿墙顶)3#楼;地下2层、地上18层;总建筑面积11400.09m2。

建筑高度53.45m(室外地坪至女儿墙顶)4#楼;地下2层、地上18层;总建筑面积11802.96m2。

建筑高度53.45m(室外地坪至女儿墙顶)6#楼;地下2层、地上18层;总建筑面积11802.96m2建筑高度53.45m(室外地坪至女儿墙顶);筏板厚900㎜;1#地下车库IV段:地下一层;总建筑面积45944.73m2其中IV段约8000m2;筏板厚400㎜;本工程合理使用年限为50年;建筑类别为乙类,工程抗震设防烈度为8度,屋面防水等级为2级,设计使用年限15年;建筑物耐火等级地上二级、地下一级,建筑物抗震设防类别为丙类,框架、剪力墙抗震等级为二级,建筑场地类别为Ⅱ类,地下防水为I级;屋面防水为II级。

2、根据岩土工程勘察报告,建筑场地上从上往下的土层分布情况为:1)耕土层 2)粉砂土层 3)细砂层 4)粗砂层,以换填后的复合地基作为持力层。

根据岩土工程勘察报告,需要采用换土垫层法进行地基处理,先把基坑开挖至砂夹石层,再用砂夹石回填至设计标高,其中卵石占全重不小于50%,压实系数为不小于0.97,采用碾压施工方法。

换填后地基承载力特征值为400kPa。

换填土后的复合地基标高为1#主楼-6.95m ;3# 、4#、6#主楼为-7.17m;地下车库为-6.95m。

砂夹石施工方案

砂夹石施工方案

砂夹石施工方案目录一、工程概况 (2)二、编制依据 (2)三、材料选用及主要施工机具 (2)四、施工工艺 (3)五、质量保证措施 (4)六、注意事项 (4)七、安全保证措施 (4)八、施工人员安排 (5)九、环境保证措施 (5)3.4.检查基坑及沟槽边坡是否稳定,并清除基底上的浮土和积水。

四、施工工艺1、工艺流程:检验砂夹石质量→施工机具准备→基层清理→设置标高桩→分层铺筑砂夹石→洒水→夯实或碾压→找平验收→分层密实度检测→加荷静载承载力试验2、分层铺筑砂石:砂夹石换填每层厚度每层为≤300㎜,分层厚度要用样桩控制。

砂石铺筑总厚度按设计要求。

3、基坑两侧边坡必须设一定坡度,防止碾压时塌方。

垫层顶面每边超出基础底边不小于 300mm。

砂石换填垫层底面宜设在同一标高上,如深度不同,基坑底土面必须挖成阶梯或斜坡搭接,并按先深后浅的顺序进行施工,搭接处应夯压密实。

4、分段施工时,接茬处应做成斜坡,每层接茬处的水平距离应错开0.5m,并要充分压实,每层的压实系数不得小于0.95。

5、铺筑的砂石应级配均匀。

如发现砂窝或石子成堆现象,要将该处砂子或石子挖出,分别填入级配好的砂夹石。

换填时质检员要是发现卵石粒径过大,必须及时清出基坑。

6、洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般控制在8%~l2%。

7、夯实或碾压;夯实或碾压的遍数,由现场试验段确定。

施工应按先深后浅的顺序进行。

分段施工时,接茬处应做成台阶,每二层接茬处的水平距离应错开1.00~1.20m,并应充分压实。

用挖机摊铺砂砾石并碾压,厚度控制在为25~30cm,【不宜超过30cm,】用18t~22t的压路机碾压,边缘和转角处压路机不能到位的地方用冲击夯或蛙式打夯机补夯密实。

砂砾石铺筑过程中如发现大石块或其他杂质安排人员清理。

压路机碾压时必须执行的基本原则:先轻后重、先慢后快、先两边后中间。

即一遍静压、一遍微振、两遍强振、最后一遍静压。

基础持力层砂夹石换回填施工方案

基础持力层砂夹石换回填施工方案

基础持力层砂夹石换回填施工方案在工程建设中,基础持力层砂夹石换回填是一项关键的施工工程,其质量直接关系到工程的安全性和稳定性。

本文将从施工方案的角度探讨基础持力层砂夹石换回填的具体施工方法。

1. 工程背景基础持力层砂夹石在基础施工中起着重要的作用,它能够增强基础的承载力和稳定性,有效避免基础沉降或变形。

然而,在实际施工中,由于种种原因,可能需要进行基础持力层砂夹石的换回填工程。

2. 施工前准备在进行基础持力层砂夹石换回填之前,首先需要对原有的砂夹石进行清理和拆除。

清理工作需要谨慎进行,以避免影响基础的稳定性。

在清理完毕后,需要对基础进行检测,确保基础表面平整、无裂缝和松动。

3. 施工方法3.1. 材料准备在进行换回填工程时,需要准备好符合规范要求的砂、石料等材料。

砂料应符合相应标准,石料应具有一定的承载能力和稳定性。

3.2. 施工步骤1.基础处理:在基础表面铺设透水膜,以保证施工过程中的排水顺畅。

2.砂夹石填充:将符合要求的砂夹石填充到基础表面,采用机械碾压或手动夯实的方式,确保填充石料的密实性和均匀性。

3.换回填:在砂夹石填充完毕后,再进行回填工作。

使用清洁的砂料和石料,逐层回填并夯实,直至与原有地基相接。

4.表面处理:最后,对回填后的地基进行表面整饰,确保地基平整、无裂缝和坑洼。

3.3. 施工质量控制在施工过程中,需要对每个步骤进行质量控制,确保施工质量符合设计要求。

应定期进行现场检测和监测,及时处理施工中出现的问题,保证施工质量。

4. 完工验收施工完成后,应进行基础的验收工作。

验收包括对基础及回填层进行检查,确认施工质量符合要求,保证工程的安全可靠。

总的来说,基础持力层砂夹石换回填是一项关键的施工工程,施工方案的制定和实施至关重要。

通过合理的施工方案和严格的质量控制,可以有效确保工程的稳定性和安全性。

砂夹石回填施工方案

砂夹石回填施工方案

砂夹石回填施工方案太合科技园厂区工程砂夹石回填专项方案目录一、工程概况...................................................................... .............. 2 二、编制依据...................................................................... .............. 5 三、施工准备...................................................................... .............. 5 四、操作工艺...................................................................... .............. 7 五、质量标准...................................................................... .............. 8 六、成品保护...................................................................... .............. 9 七、应注意的质量问题.. (9)八、安全措施...................................................................... ............ 10 九、文明施工及环保管理措施 (10)1 江苏中信建设集团有限公司宁夏分公司太合科技园厂区工程砂夹石回填专项方案一、工程概况:太合科技园厂区建设工程项目位于银川市永宁县望远镇丽景南街西侧西位路南侧规划一号路的西侧,北临雪花啤酒厂。

回填砂夹石

回填砂夹石

汉中铁路灾后重建安置小区20#楼工程基础回填砂夹石施工方案为了确保工程地基回填砂夹石垫层施工顺利进行,特编制本施工方案,并严格按本方案要求指导施工。

一、施工机具:装载机、压路机、平板车、平锹。

二、砂夹石质量:采用级配砂夹石,含石量不低于40%。

三、回填质量要求:回填级配砂夹石密实度系数应≥0.96,承载力应满足180KPa。

四、工艺流程:1、基底清理基底验收及检查砂夹石质量分层铺摊砂夹石平整砂夹石表面辗压振捣回填层检查辗压密实度整修、检查、验收。

2、基底清理完毕经普探,且经五大责任主体单位验收合格后,方可分层回填砂夹石。

3、回填砂夹石应分层铺摊,每层铺摊厚度应不大于40cm,每层铺摊平整后,方可进行辗压夯实。

4、对回填的砂夹石采用压路机进行辗压,采用平板振动器辅助对辗压缺陷部位进行夯振,辗压夯振时应行行相连、纵横交叉,严禁漏压、漏振。

5、基坑回填砂夹石垫层至相对设计标高后,应按规范要求全面平整辗压,且由专业检测部门对其砂夹石回填密实度、承载力进行检测,承载地耐力必须满足设计要求的180kpa并出据检测结论报告。

6、修整、找平、检验、验收。

验收合格后方可进行下道工序。

7、施工中应严格按本方案要求程序进行施工,并接受监督。

五、回填砂夹石应注意事项:1、分层铺筑砂夹石时不宜过厚,机械碾压一般应控制在40cm左右,如局部采用人工夯实宜控制在25cm内,最厚不能超过30cm。

2、回填砂夹石碾压时应丛横交错分别进行碾压,不得漏压。

施工中管理人员应跟踪质量检查,未达到压实系数不得铺筑上一层砂夹石。

3、回填砂夹石施工完毕后,必须经由有权检单位进行检测,出据检测报告,检测结果应满足设计及规范要求方可进行下道工序。

安铁新元房建公司汉中安置小区第三项目部二00九年十一月二十日。

砂夹石回填施工方案

砂夹石回填施工方案

砂夹石回填施工方案一、前言砂夹石是一种常用的填料材料,在回填工程中具有广泛的应用。

砂夹石回填施工方案的制定对于工程质量和进度都起着至关重要的作用。

本文将针对砂夹石回填施工展开详细介绍。

二、材料准备1. 砂夹石的选用在进行回填工程时,应选择质量合格的砂夹石作为填料。

砂夹石应符合相关规范标准,具有良好的抗压性能和颗粒分布均匀的特点,以确保回填工程的稳定性和耐久性。

2. 辅助材料除砂夹石外,还需要准备填料分级、填充层和防渗土工布等辅助材料,以保证回填施工的顺利进行。

三、工程准备1. 现场勘测在进行砂夹石回填施工前,需要进行现场勘测,了解地形地貌和地质情况,为施工方案的制定提供依据。

2. 设计方案根据现场勘测的结果,制定符合实际情况的砂夹石回填施工方案,包括回填层厚度、填料种类、填充条件等方面的详细规定。

四、施工过程1. 开挖回填区域根据设计方案要求,清理回填区域,确保工作面干净整洁,并开挖出合适的回填区域。

2. 铺设防渗土工布在回填区域铺设防渗土工布,以防止砂夹石与下方土壤的混杂,确保回填层的稳固性。

3. 分层回填按照设计方案要求,将砂夹石进行分层回填,每层回填后要进行均匀压实,确保填料的密实性和稳定性。

4. 完工验收在施工完成后,进行回填工程的检查验收,确保工程质量满足设计要求,并进行整体清理,保持工地整洁。

五、总结砂夹石回填施工是一项技术含量较高的工程,需要严格按照设计方案进行施工,保证工程质量和安全。

通过本文的介绍,希望能为相关从业人员提供一些参考和借鉴,提升回填施工的效率和质量。

砂夹石回填施工方案

砂夹石回填施工方案

砂夹石回填施工方案1. 方案背景砂夹石回填是一种常用的工程填充材料,可以用于道路、桥梁、水利工程等基础设施建设中的土石方工程。

本文将介绍砂夹石回填施工方案的具体步骤和注意事项。

2. 施工准备在开始施工前,需要进行一系列的准备工作:• 2.1 研究设计文件:仔细研究设计文件,了解回填工程的要求和技术要点。

• 2.2 准备施工人员和设备:根据工程规模确定所需的施工人数和设备,确保施工人员具备相关资质,并保证设备的正常使用和维护。

• 2.3 采购原材料:根据设计要求采购所需的砂和石料,并进行质量检测和验收。

• 2.4 制定施工计划:根据工程进度和现场条件,制定详细的施工计划,包括施工顺序、施工工期和施工方法等。

3. 施工步骤根据设计要求和施工计划,进行以下步骤的施工:• 3.1 确定回填面:在施工现场确定回填面的位置,并进行测量和标记。

• 3.2 准备基础:清理回填面和周围的杂物和碎石,确保基础平整且无明显的凹凸不平。

• 3.3 搭设支撑结构:如果需要,在回填面上搭设支撑结构,以确保回填材料的均匀分布。

• 3.4 进行砂夹石回填:根据设计要求,将预先调配好的砂和石料按照一定的比例进行混合,并利用机械设备将混合料均匀地回填至回填面上。

• 3.5 振实和夯实:采用机械振实和人工夯实的方法,保证回填材料的密实性。

振实可利用振动压路机进行,而夯实则需要使用手持夯实器或背负夯实器。

• 3.6 特殊处置:对于特殊区域(如边坡、坑槽等),需要采取额外的处理措施,如增设防护措施、施工倒装等。

4. 施工注意事项在进行砂夹石回填施工时,需要注意以下事项:• 4.1 施工质量检验:对回填材料的质量进行检测和验收,确保其符合设计要求和相关标准。

• 4.2 施工现场安全:采取必要的安全措施,保证施工现场的安全,避免事故发生。

• 4.3 施工工序控制:严格按照施工计划进行施工,避免因施工工序不当导致的施工质量问题。

• 4.4 现场管理和维护:及时清理施工现场,并做好设备的维护和保养工作,确保施工顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、工程概况 (2)
二、编制依据 (5)
三、施工准备 (5)
四、操作工艺 (8)
五、质量标准 (9)
六、成品保护 (10)
七、应注意的质量问题 (10)
八、安全措施 (11)
九、文明施工及环保管理措施 (11)
一、工程概况:
太合科技园厂区建设工程项目位于银川市永宁县望远镇丽景南街西侧西位路南侧规划一号路的西侧,北临雪花啤酒厂。

本项目规划用地面积145778.6㎡,总建筑面积148242㎡,建筑总基底面积73400㎡,整个厂区平面布局呈矩形布置。

本工程项目工期紧,任务重。

我项目部综合施工中的各项因素且在保证工程工期及质量的前提下,针对填方区下卧层的地质,编制本砂夹石级配回填施工方案。

本方案作为本工程施工组织设计的组成部分,具有施工组织设计的同等效应。

一、自然条件
银川市属温带干旱气候区,四季分明,冬寒漫长,夏热较短且无酷暑。

银川地区日照时间长,太阳辐射强,昼夜温差大,年平均气温为8.5℃。

银川地区多年平均降水量在133mm,降水量不稳定、季节性变化较大,年内降水量分配不均,汛期(6~9月份)降水量一般占全年降水量的80%以上,冬季(11月至来年3月)降水量仅占全年降水量的2%左右。

基本风压0.65kN/m2,基本雪压0.20kN/m2,地面粗糙度类别B类,建筑场地类别为Ⅱ类,场地标准冻深1.03米,场地地震基本烈度8度。

二、场地条件
1.水源:
现场水源由施工方打深井抽水到指定区域。

2.电源:
现场电源由甲方提供的变压器→一级箱→二级箱→三级箱。

3.施工现场条件:
拟建地区为空旷规划地带,施工条件良好。

三、混凝土结构环境类别
混凝土环境类别:±0.00以上为一类,±0.00以下为二类b
四、地下管线、障碍物及周边建筑物
1.地下管线和障碍物
根据现场及业主提供的资料显示,施工区内无地下管线。

2.周边建筑物
厂区北侧为雪花啤酒厂,南侧和东侧为空旷区域,西侧为塘来渠。

五、基坑回填深度及宽度
办公楼A-1#、A-2#基坑深度:-4.3m;砂夹石回填高度2.2m,每层实铺厚度为300㎜分层碾压;垫层底面的宽度应满足每边出基础垫层外缘不小于1.3米。

D-1#智能马桶盖基坑深度:-4.3m;砂夹石回填高度2.2m,每层实铺厚度300㎜分层碾压;垫层底面的宽度应满足每边出基础垫层外缘不小于1.3米。

D-5#电装车间基坑深度:-4.3m;砂夹石回填高度2.2m,每层
实铺厚度300㎜分层碾压;垫层底面的宽度应满足每边出基础垫层外缘不小于1.3米。

D-9#电装车间基坑深度:-4.3m;砂夹石回填高度2.2m,每层
实铺厚度300㎜分层碾压;垫层底面的宽度应满足每边出基础垫层外缘不小于1.3米。

A-6#、D-4#、D-8#、A-3#、A-4#、A-5#同上。

第二节、设计简介
一、建筑设计概况
二、结构概况
二、编制依据
1)太合科技园施工图纸
2)建筑地基处理技术规范
3)建筑地基基础工程施工质量验收规范
三、施工准备
土方开挖完毕后,经自检合格,报相关单位验收、地基验槽,同意进行下道工序施工后,方可进行砂夹石的回填。

砂石回填量大,工期紧、任务重,且不得扰动基底土(基坑底需保留300㎜厚原土)。

施工场地内回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。

材料及主要机具:
1)天然级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。

颗粒级配应良好,砂石比例控制在3:7 2)级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%。

碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

3)主要机具:推土机、压路机(8~10t)、手推车、平头铁锹、洒水车、2m靠尺、小线或细铅丝、钢尺或木折尺等。

作业条件:
1)设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。

2)在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态。

3)铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。

应在未做地基前处理完毕并办理隐检手续。

4)检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。

5)标高控制基坑内用木桩遂层控制。

在坡面用水平桩控制。

四、操作工艺
工艺流程:检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收
1)对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。

2)分层铺筑砂石
3)铺筑砂石的每层厚度,一般为20~25cm,不宜超过30cm,分层厚度可用样桩控制。

选用压实的方法,宜采用8~10t的压路机碾压。

4)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。

施工应按先深后浅的顺序进行。

5)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压实。

6)铺筑的砂石应级配均匀。

如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。

7)洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~l2%。

8)碾压的遍数,由现场试验确定。

采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。

边缘和转角处应用人工或蛙式打夯机补夯密实。

找平和验收:
1)施工时应分层找平,夯压密实。

基槽每100㎡为一个取样点;测定砂夹石的质量密度。

下层密实度合格后,方可进行上层施工。

2)最后一层完成后,表面应拉线找平,要符合设计规定的标高。

处理后地基承载力特征值通过现场荷载试验,Fak=160kPa后,方可继续施工。

五、质量标准
保证项目:
1)基底土质必须符合设计要求。

压实系数达到0.96。

2)砂夹石的质量密度,必须符合设计要求和施工规范的规定。

基本项目:
1)级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。

2)分层留接槎位置正确,方法合理,接槎夯压密实,平整。

允许偏差项目,见表。

砂石地基的允许偏差
六、成品保护
1)回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。

2)地基范围内不应留有孔洞。

完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。

3)施工中必须保证边坡稳定,防止边坡坍塌。

4)夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。

5)级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。

七、应注意的质量问题
1)大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。

要严格执行操作工艺的要求。

2)局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。

对边角处的夯打不得遗漏。

3)级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。

4)在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。

5)密实度不符合要求:坚持分层检查砂石地基的质量,每层的纯砂
检查点的干砂质量密度。

必须符合规定,否则不能进行上一层的砂石施工。

6)冻结的天然砂石不得使用。

八、安全措施:
1)机械设备的操作有专人负责。

2)基坑临边有可靠的安全防护设置。

3)夜间施工有足够的照明,并把电线架设在2.5M以上。

4)各种机械有专人操作,先进行试运转,正常后再投入生产。

九、文明施工及环保管理措施
1).工作目标
在回填过程中,认真贯彻执行建设部、银川建委、市环保局、卫生局关于施工现场文明施工管理的各项规定,重点落实《银川开发区建设工程文明施工管理规定》、《银川市建设工程施工现场环境保护工作基本标准》,《银川市建设工程施工现场保卫工作基本标准》、《银川市建设工程现场管理基本标准补充生活设施及卫生防疫管理标准》,以及银川市开发区建设行政主管部门颁发的有关《建设项目施工管理制度》,确保本工程为“银川市安全文明样板工地”。

2).组织管理
2.1成立由项目副经理为首,各施工单位文明栋号工长及安全员参加
的组织领导施工现场的场容管理工作。

2.2根据现场情况项目经理部成立10人的场容清洁队,负责环境清
扫及维护。

3).管理规定
3.1场内道路每天派专人洒水两遍,防止运输过程扬尘过大。

3.2全部运输砂石车辆必须有防尘措施。

3.3施工现场内交通道路和物料堆放场地路面全部平整坚实。

路面统一设置排水系统,做到雨天不积水。

3.4设专人协调施工现场内的交通,及时疏导场内车辆,满足施工运输的需要。

3.5合理设置施工现场内及结构内垃圾堆放点,做到施工垃圾及时分拣,及时清运。

相关文档
最新文档
