煤矿工程施工组织设计
中富矿业红山西煤矿矿建工程施工组织设计

中富矿业红山西煤矿矿建工程施工组织设计靖远煤业伊犁资源开发有限责任公司第二分公司二零一三年十一月二十六日前言新疆中富矿业有限公司红山西煤矿(以下简称“红山西煤矿”)距乌苏市约50km,行政区划隶属于乌苏市管辖,为新疆中富矿业有限公司下属煤矿。
井田地处乌苏市东部,安集海河西岸,与乌苏市直线距离约50km。
北距312国道40km,西距巴音沟牧场10km。
省道S101从井田外的南边经过;北疆铁路距井田以北45km,交通方便。
红山西煤矿经过近四年的建设,一期工程完工,二期工程除井底车场贯通外,其余尚未施工。
为确保安全、优质、快速、高效地完成二期、三期工程,并达到或超过业主对工期和质量的要求。
我们按照工程特性及施工要求,编制了本工程施工组织设计。
施工组织设计编制依据:⑴《红山西煤矿初步设计》⑵《煤矿井巷工程质量验收规范》(GB50213-2010);⑶《煤矿井巷工程施工规范》(GB50511-2010);⑷《钢筋混凝土工程施工质量验收规范》;⑸《钢筋锥螺纹接头技术规程》(JGJ109-96);⑹《煤炭工业建设工程质量技术资料管理规定》;⑺《煤矿安全规程》(2012年版);⑻《钢筋混凝土工程检验评定标准》;⑼《煤矿井巷工程质量验收评定标准》;⑽《煤矿井巷工程施工质量标准及检验评级办法》;⑾《混凝土结构工程施工质量验收规范》(GB50204-2002);⑿《钢筋焊接及验收规范》(JGJ18-84);⒀《工程测量规范》(GB50026-93);⒁《矿井质量标准化检验标准》;⒂《建筑机械使用安全技术规程》(JGJ33-86);⒃《施工现场临时用电安全技术规范》(JGJ46-88);⒄《建设工程施工现场供用电安全规范》(GB50194-93)。
目录第一章工程概况.................................................................................................... - 4 -一、交通位置........................................................................................................... - 4 -二、自然地理概况.................................................................................................... - 4 -三、矿井剩余工程概况............................................................................................. - 5 -四、工程地质特征.................................................................................................... - 6 -五、煤质 .................................................................................................................. - 8 -六、水文地质特征.................................................................................................. - 12 - 地层代号 ................................................................................................................ - 12 - 含(隔)水层(段)编号 ....................................................................................... - 12 - 含(隔)水层(段)名称 ....................................................................................... - 12 - Q4al ....................................................................................................................... - 12 - Ⅰ ............................................................................................................................. - 12 - 第四系全新统冲积透水不含水层 ............................................................................ - 12 - J2t .......................................................................................................................... - 12 - Ⅱ ............................................................................................................................ - 12 - 中侏罗统头屯河组裂隙弱富水性含水层.................................................................. - 12 - J2x ......................................................................................................................... - 12 - Ⅲ ........................................................................................................................... - 12 - 中侏罗统西山窑组裂隙弱富水性含水层.................................................................. - 12 - J1s ......................................................................................................................... - 12 - Ⅳ ........................................................................................................................... - 12 - 下侏罗统三工河组相对隔水层................................................................................ - 12 - 第二章施工准备及场地布置 .............................................................................. - 17 -一、施工条件......................................................................................................... - 17 -2.2临时设施工程 ................................................................................................... - 18 - 2.3措施工程 .......................................................................................................... - 18 - 2.4施工场地布置 ................................................................................................... - 19 - 2.5施工准备工作 ................................................................................................... - 20 -第一章工程概况一、交通位置井田位于新疆乌苏市SE23°,直线距离约50千米,安集海河的西北侧,行政区划属乌苏市管辖。

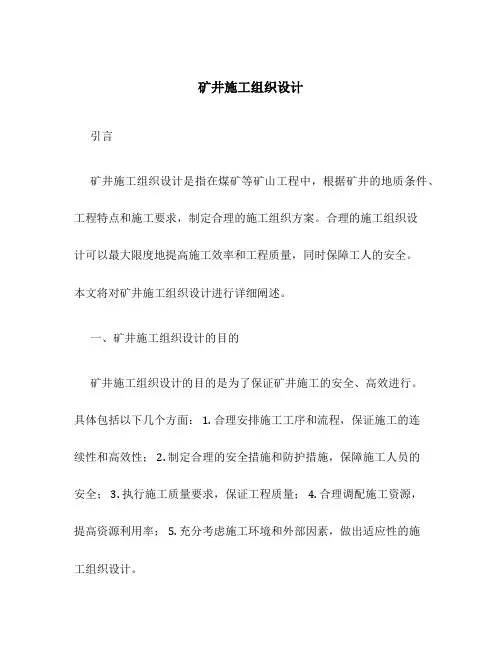

矿井施工组织设计

矿井施工组织设计引言矿井施工组织设计是指在煤矿等矿山工程中,根据矿井的地质条件、工程特点和施工要求,制定合理的施工组织方案。
合理的施工组织设计可以最大限度地提高施工效率和工程质量,同时保障工人的安全。
本文将对矿井施工组织设计进行详细阐述。
一、矿井施工组织设计的目的矿井施工组织设计的目的是为了保证矿井施工的安全、高效进行。
具体包括以下几个方面: 1. 合理安排施工工序和流程,保证施工的连续性和高效性; 2. 制定合理的安全措施和防护措施,保障施工人员的安全; 3. 执行施工质量要求,保证工程质量; 4. 合理调配施工资源,提高资源利用率; 5. 充分考虑施工环境和外部因素,做出适应性的施工组织设计。
二、矿井施工组织设计的内容矿井施工组织设计的内容一般包括以下几个方面: 1. 矿井工程概况:对矿井工程的背景、设计要求等进行描述; 2. 施工目标:明确施工的目标和要求; 3. 施工工序和流程:详细描述各个工序和流程的顺序和要求; 4. 安全措施和防护措施:制定相应的安全措施和防护措施; 5.施工方案:根据地质条件和工程要求,制定相应的施工方案; 6. 施工资源调配:合理安排施工的资源和人力; 7. 施工进度计划:绘制施工进度计划表,确定各个工序的施工时间; 8. 资金预算和管理:根据施工需要,进行资金的预算和管理; 9. 环境保护措施:制定相应的环境保护措施。
三、矿井施工组织设计的方法矿井施工组织设计的方法主要包括以下几个方面: 1. 深入了解矿井工程的地质条件、设计要求和施工技术; 2. 根据矿井地质条件和工程要求制定施工方案; 3. 利用相关的软件和工具进行模拟和分析,评估施工方案; 4. 根据评估结果,进行合理调整和优化; 5. 制定详细的施工方案和施工组织设计文件。
四、矿井施工组织设计的关键要点矿井施工组织设计的关键要点包括以下几个方面: 1. 合理安排施工工序和流程,确保施工的连续性和高效性; 2. 制定详细的安全措施和防护措施,保障施工人员的安全; 3. 根据地质条件和工程要求制定相应的施工方案; 4. 合理调配施工资源,提高资源利用率; 5. 充分考虑施工环境和外部因素,做出适应性的施工组织设计。
煤矿施工组织设计

施工组织设计编制单位:编制日期:年月日一、工程概况(一)交通情况金能公司******为年设计生产能力45万吨的新建矿井。
是国家“西电东送”工程:纳雍火力发电二厂的主体配煤企业,位于贵州省纳雍县境内(距县城50公里,至纳雍一电厂所在地阳长镇约20公里,纳雍二电厂所在地海座约13公里,距六盘水市85公里,百兴-阳长二级公路从矿井1Km侧边经过),主平硐与回风斜井相距3.15公里,垂直高差约260m。
交通较为便利。
(二)工程概况:1、地形情况******主平硐施工场区开阔,背面是山岭,根据甲方提供资料和目前现在开挖揭露围岩情况看,井口位于山岭向斜一翼,开口点处于缓坡地带,亚粘土覆盖厚,有灰岩出露,估计不良地段走向长约30米。
主平硐岩质以泥岩、砂岩、灰岩为主。
2、地质水文情况主平硐右侧附近有一沟壑可作为永久碴石山,左侧有一条小河沟,枯水季干涸无水。
其前期生活用水利用当地村民水井供水,施工用水采用水泵抽自场区进场公路附近的小溪沟供水,后期利用甲方在山坡上修建的永久水池蓄供水,不足部分尽可能利用小溪水作施工补充用水,其涌水量无确切资料。
3、工程介绍:整个掘进工程有:1)、主平硐,全长2691m。
2)中部车场70m,S掘=9.4m2,S净=8.5m2,锚喷。
3)井底车场180m,S掘=13.8m2,S净=12.8m2,锚喷。
4)联络巷20m,S掘=4.0m2,S净=3.8m2,锚喷。
5)、11溜煤眼20m,S掘=13.8m2,S净=12.8m2,锚喷。
6)运输上山341m,S掘=9.3m2,S净=8.5m2,锚网喷。
7)采区煤仓24m,煤巷,S掘=22.1m2,S净=19.6m2,砼碹。
8)中央变电所150m,煤巷,S掘=17.2m2,S净=12.6m2,砼碹。
除主平硐外,其它巷道施工时详见施工图。
二、施工方案(一)主平硐施工工程所涉及主平硐、运输上山、采区煤仓、中央变电所及车场等其围岩差别不大,我们以主平硐为主编制方案。
胜利煤矿工程的施工组织设计

321 填 筑方 法 ..
洪水灾 害。地下水位在洞线 以下 , 对成洞条件无影响 。场地地下
水 的 补 给 主 要 来 源 于 大 气 降 水 和 地 表 水 的 侧 向 径 流 ,可 不 考 虑 地 下水 对 建 筑 物 的腐 蚀 性 。 场 地地 基 土 不 具 腐 蚀 性 。
超 过 3 填 石 不 应 超 过 5 m。 0 m、 c 0c
洞型为马蹄型 , 洞宽 81 I1.3 洞 高 l. 长 2 7 8m, .21 27 T ~ m, 21 m, 5 . 9 3
由进 口弧 形 喇 叭 口明 渠 段 3 . n 0 2i,进 口明 涵 段 5m, 洞 身 段 7
1 1 1 出 口明涵 段 1 " 出 口喇 叭 口明 渠 段 2 T组成 。 隧 洞 8. 1 m, 0I, I 1 0I I
利煤矿地处深 山, 地形 狭 窄 , 路 崎 岖 , 矿 出煤 筒 仓 背 山 临 河 , 道 煤 运 煤 车 辆 无 迂 回周 转 及 停 车 场 地 , 法 满 足 煤 矿 E常 生 产 需 要 。 无 t 为 了解 决 这 一 问题 , 划 兴 建 本 工 程 , 河 道 覆 盖 填 沟 , 造 人 计 将 建 工场地 , 以满 足 运 煤 车辆 迂 回周 转 及 停 车 场 地 的要 求 。
程 施 工 中所 采 用 的 施 工 工 艺和 应 注意 的 问题 。
关 键 词 : 矿 工 程 ; 工组 织设 计 ; 工 工 艺 煤 施 施
中图 分 类 号 : U 2 . T 7 11 文 献标 识 码 : A
1 工程 概况
本项 目位 于吕梁市临县境内 X 河胜利煤矿矿区段 ,由于胜 X
2 工程 条件
煤矿施工组织设计

煤矿施工组织设计目录第一章工程概况第二章施工准备第三章施工工艺第四章辅助生产系统第五章施工进度计划及保证措施第六章施工组织与管理第七章施工质量标准及质量保证措施第八章施工技术安全措施、灾害预防和安全保证体系第九章文明施工及环境、职业健康保证措施第十章冬雨季施工措施及地下管线等保护加固措施第一章工程概况一、工程概况XX市上社煤炭有限责任公司矸石山治理工程。
(一)工程内容及工程技术特征1、工程内容:包括工程内容包括修筑栏矸大坝、排水渠道、排矸场土石方开挖等。
二、工程自然概况及地质1、地形地貌矿区地处盂县上社镇,地势相对平整。
2、气象矿区所在区域为季风气候,四季分明。
第二章施工准备一、技术准备1、组织技术与管理人员认真审阅图纸,学习技术规范,组织图纸会审,并在此基础上编制实施性施工组织设计、施工技术措施、项目质量计划、填报项目开工报告,准备好各种技术资料和表格,开工前对技术人员、管理人员及施工人员做好技术交底。
2、组织测量人员做好接点复测工作,按业主提供的导线、水准点进行全面复核校验,进行井口基桩的布设。
3、试验人员尽早进行试验、检验和各种强度混凝土配合比的试验。
二、施工队伍准备1、为确保本工程施工速度和工程质量,我公司精选素质好、经验丰富从事过二次以上类似工程施工的施工队伍进场施工。
2、根据施工进度情况,按总体施工计划,陆续组织各作业队、各岗位、各工种人员进场,所有人员在上岗前2天到岗,以便了解现场情况,并按要求组织学习培训。
三、施工现场准备第一批人员进场后,要及时开展进场四通一平的准备工作,施工必须的生活、办公、卫生、生产等临时设施,工广临时设施布置,遵循“方便实用、文明施工、节约用地、安全可靠、兼顾环保,尽可能避开永久建筑物”的原则。
四、设备材料准备由机电、试验、材料供应部门组织设备、仪器、周转材料等调运工作。
确保部门组织设备、试验、检验设备、测量设备等迅速进场。
其余设备和周转材料根据工作进度工程进展情况,按计划陆续进场。
煤矿施工组织设计

煤矿施工组织设计煤矿施工组织设计是指在煤矿工程建设过程中,根据工程施工特点和技术要求,合理组织和安排施工人员、设备、材料、工艺等资源,以及确定施工工序、工期和质量要求,确保施工工作顺利进行的一项重要工作。
本文将从施工组织设计的原则、内容和影响因素等方面进行阐述。
一、施工组织设计的原则煤矿施工组织设计的原则主要包括合理性、科学性、可行性和安全性等方面。
1. 合理性:施工组织设计必须在满足工程施工质量要求的前提下,尽量节约人力、物力和时间资源,实现经济效益最大化。
2. 科学性:施工组织设计应基于工程施工技术的规范和标准,合理安排施工工序、控制施工顺序,确保施工过程符合工程技术要求。
3. 可行性:施工组织设计必须考虑到实际施工条件和现有资源配备情况,合理确定施工工期、人员配置、设备选择等,确保可行性和可操作性。
4. 安全性:施工组织设计必须考虑到施工过程中的安全风险,并采取相应的措施进行防范和应对,确保施工安全。
二、施工组织设计的主要内容煤矿施工组织设计的主要内容包括施工工序划分、施工工期计划、人力资源配置、设备配置、材料供应和质量控制等。
1. 施工工序划分:根据工程特点和技术要求,将整个施工过程划分为一系列明确的工序,确定每个工序的施工顺序、施工内容和施工要点。
2. 施工工期计划:根据工程总体计划和工序划分,合理确定每个工序的施工时间,制定详细的施工进度计划,确保施工工期的紧凑性和合理性。
3. 人力资源配置:根据施工工序的性质和施工量的大小,合理配置施工人员,包括施工管理人员、施工技术人员和普通施工人员等,确保施工队伍的组织结构和规模合理。
4. 设备配置:根据施工工序的要求,确定必需的施工设备和机械,包括起重机械、挖掘机械、支护设备等,确保施工设备的充足和适用性。
5. 材料供应:根据施工工序的需求,确定所需的施工材料种类和数量,制定采购计划和供应渠道,确保施工材料的及时供应和质量合格。
6. 质量控制:根据工程质量要求,制定相关的质量控制计划和监督措施,包括施工质量检测方法、质量验收标准和质量监督机制等,确保施工质量达到标准要求。
煤矿建设项目施工组织设计范本
资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载煤矿建设项目施工组织设计范本地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容遵义县山盆镇遵沿煤矿技改(15万吨/年)建设工程施工组织设计编制:工程师:矿长:遵义县山盆镇遵沿煤矿二〇〇九年五月目录第一章编制说明 (4)第一节编制依据 (4)第二节编制范围 (4)第三节编制原则 (4)第四节遵循的主要规范、标准 (6)第二章工程概况 (7)第三章施工布署 (7)指导思想 (9)施工目标.................................... (9)第三节项目管理系统 (9)第四章施工准备及场区布置 (11)第五章工程测量 (12)第一节控制测量 (12)第二节施工测量 (12)第三节测量检查 (12)第六章主要工程的施工方案及方法 (13)第一节总体施工方案 (13)第二节地质超前预报 (13)第七章作业指导书 (16)第一节爆破 (16)第二节装岩 (18)第三节支护.................................... (18)第八章施工进度、工期及保证措施............... (22)第一节作业方式.................................... (22)第二节循环进度及工期........................... (22)第三节循环进度及工期........................... (23)第九章安全及文明施工保证措施..................... (25)第一章编制说明第一节编制依据一、贵州兴源煤矿科技有限公司(2008年8月)《遵沿煤矿(技改)开采方案设计说明书》。
煤矿施工组织设计
煤矿施工组织设计一、引言煤矿施工组织设计是指在煤矿施工过程中,根据煤矿设计方案和施工要求,合理安排和组织施工作业的过程。
煤矿施工组织设计的目的是确保煤矿施工的安全、高效和质量达到预期目标。
本文将对煤矿施工组织设计的基本原则、主要内容和注意事项进行介绍。
二、煤矿施工组织设计的基本原则1. 安全第一安全是煤矿施工的首要原则,煤矿施工组织设计必须以确保施工过程中的安全为首要任务。
在设计过程中,要充分考虑人员安全、设备安全和施工现场安全。
同时,要严格遵守相关法律法规和标准,采取有效措施预防和控制施工过程中的各类安全事故。
2. 高效节约煤矿施工组织设计应以提高施工效率和资源利用率为目标。
合理安排施工流程和作业步骤,优化资源配置,减少不必要的浪费。
在设计过程中,要考虑施工作业的合理组织,确保施工过程的连续性和高效性。
3. 质量控制煤矿施工组织设计要注重质量控制,确保施工质量符合设计要求和标准。
在设计过程中,要充分考虑施工材料的选择和施工工艺的合理性,制定详细的质量控制措施,加强施工过程的监督和检查,及时发现和纠正质量问题。
4. 灵活变通煤矿施工组织设计要具有一定的灵活性和变通性。
在实际施工过程中,可能会出现一些突发状况和问题,需要及时调整和变更施工组织方案。
设计师要具备快速反应和决策的能力,能够根据实际情况进行调整和改进。
三、煤矿施工组织设计的主要内容煤矿施工组织设计的主要内容包括施工组织方案、施工流程图、施工作业指导书和安全措施等。
1. 施工组织方案施工组织方案是煤矿施工组织设计的核心内容,包括施工流程、作业顺序、作业方法、资源配置和施工时间等。
施工组织方案应综合考虑施工安全、效率和质量要求,合理安排施工流程和作业步骤。
2. 施工流程图施工流程图是对施工过程的整体规划和安排的图示表达。
通过施工流程图,可以清晰了解施工的各个环节和作业流程,方便施工人员按照流程进行作业。
3. 施工作业指导书施工作业指导书是对各项具体施工作业进行详细说明和指导的文件。
煤矿单位工程施工组织设计
煤矿单位工程施工组织设计一、施工组织设计的概述煤矿单位工程施工组织设计是指根据煤矿的实际情况和工程要求,制定出合理、科学的施工方案和施工过程中各项措施的设计文件。
它是指导施工现场进行的基本指南,是确保工程按照计划进行、安全可靠、高效顺利的重要保障。
在煤矿的施工工作中,施工组织设计不仅关系到施工进度和工期的实现,更关系到施工安全、质量和成本的控制。
因此,做好煤矿单位工程施工组织设计工作对于保障工程施工质量和进度具有非常重要的意义。
下面从施工组织设计的基本原则、内容要点、编制流程等方面进行详细分析。
二、施工组织设计的基本原则1. 安全第一:煤矿单位工程施工组织设计的首要原则是安全第一。
在煤矿施工过程中,安全事故的发生可能导致严重的人员伤亡和财产损失,因此必须把施工安全放在第一位,从施工方案的设计、施工过程的控制、施工人员的培训等各个环节严格把关,确保施工过程中的安全隐患得到有效控制。
2. 质量为重:煤矿单位工程施工组织设计的另一个基本原则是质量为重。
煤矿单位工程往往需要长期运行和使用,因此施工质量的稳定性和可靠性对工程的长期运行具有重要意义。
设计应该针对工程的特点和要求,制定出合理的施工质量控制措施,确保工程施工质量。
3. 经济合理:煤矿单位工程施工组织设计应遵循经济合理的原则。
在设计施工方案时,应综合考虑工程的施工费用、施工周期、施工材料和设备的合理利用等因素,确保在确保施工安全和质量的前提下,尽可能降低施工成本,提高投资效益。
4. 绿色环保:煤矿单位工程施工组织设计应当注重环保,采取绿色施工技术,减少对环境的污染,保护环境资源。
在施工方案中要注重环保要求的合理,遵循环保政策,确保施工过程中对环境造成的破坏得到最小化。
5. 合理分工:在设计工作中,要根据施工工程的规模和特点,合理分工,分工明确,保证施工过程中各部门之间协调配合,协同完成工程施工任务。
三、施工组织设计的内容要点1. 施工项目概况:施工组织设计应对施工项目的基本情况进行详细描述,包括工程名称、工程地址、工程范围和规模、施工单位名称、工程概况等。
煤矿施工组织设计
三、施工准备工作1、技术准备工作A、组织工程技术人员认真学习贯彻《煤矿扩建工程初步设计说明书》《煤矿扩建工程初步设计安全专编》等有关规程规范。
B、组织工程技术人员和施工单位共同编制单项工程施工作业规程、措施。
C、工程技术人员要保证做好施工图的供应。
D测量利用原有的测量基点和井筒十字桩及其现有巷道坐标资料。
2、工程准备A、场地平整利用现有的工业广场具备施工条件,不需要较大的平整工作。
B供电利用矿现有10/0.4kV变电所,供主扇、绞车、压风机、水泵等电气设备用电。
C、供水利用矿现有的生活、工业用水。
D地面排水地面排水利用现有的地面排水系统。
E、临建设施利用矿现有的设施,不再建设新的设施。
F、通讯利用矿现有的程控xx交换机,负责井口、各车间及办公室、井下的通讯联络。
G测量利用原有的测量基点和井筒十字桩及其现有巷道坐标资料。
3、物资准备A、掘进工作面所需要的设备掘进工作面设备配置表(每个掘进面)、掘进工作面所需要的材料注:各类物资为3个月的需用量C、各类辅助材料、劳动力准备A、安全劳动定员采用“四、六”工作制度,即每天分为四班,每班工作时间为六小时。
本矿井将以"高起点、高标准、高效率、高效益"的设计原则,建成一个技术先进、安全可靠、效益良好的矿井,矿井生产机构设置采用扁平化管理模式。
本报告初步确定组织机构基本架构为,1个采煤队、2个掘进队、1个机电运输队。
井下生产工人工作制度为“四、六”制,地面工人及管理人员工作制度为“三、八”制。
劳动定员表见表矿井劳动定员表矿井安全劳动定员主要包括安全管理、安全检查、安全监测、安全救护等专职人员,按岗位本矿井共需安全劳动定员83人。
其中:安全专职人员68人, 安全管理人员15人;生产中可根据实际的安全人员需求做相应调整。
本煤矿安全专用工程设施劳动定员包括:a、矿井通风、粉尘检测专职人员;b、矿井防尘、防爆、隔爆工程设施操作、维护专职人员;c、矿井安全装备和仪器仪表保管、维护、收发专职人员;d、矿井安全监测监控系统巡视、维护专职人员;e、井上、下消防材料库(硐室)材料、器材发放、保管专职人员;f、瓦斯抽放工程人员;g、瓦检员;h、安检员;i、j、防灾工程人员;k、防灭火人员l、井口急救站医护人员m特殊电工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
前言 (2)第一章工程概况 (3)第一节矿井交通位置 (3)第二节威信县沟头煤矿扩建工程的工程概况 (3)第三节矿井地质特征 (6)第四节沟头煤矿扩建的开拓及主要生产系统 (16)第二章施工准备 (18)第一节施工现场布置 (18)第二节主要施工设备、材料 (19)第三节施工组织及人员配备 (20)第三章施工方案 (24)第一节施工方案编制原则 (25)第二节巷道的开挖与支护 (25)第三节施工技术工艺要求 (40)第四节爆破 (44)第五节循环作业 (49)第六节风量计算及综合防尘 (51)第七节提升、运输系统 (52)第八节机修、供电及照明系统 (53)第九节通风 (53)第十节压风系统 (54)第十一节排水 (54)第十二节供水 (55)第十三节通讯 (56)第十四节地面工程施工方案 (56)第四章工程测量及地质工作 (57)第五章施工进度及工期安排 (59)第一节作业形式及施工进度安排 (59)第二节工作面劳动力配备 (60)第三节加快工期措施及计划 (60)第六章质量管理与控制 (64)第一节质量标准 (64)第二节质量管理组织机构 (65)第三节工程质量保证措施 (67)第七章 HSE(健康、安全、环境)管理及控制措施 (78)第一节 HSE管理组织机构和职责 (78)第二节健康管理 (80)第三节安全管理 (81)第四节冬、雨季及夏季施工措施 (103)第五节环境保护(文明施工) (104)第八章合理化建议及新技术、新工艺、新设备应用 (107)第一节合理化建议 (107)第二节新技术、新工艺、新设备的应用 (107)第九章主要单项工程施工组织设计 (105)本施工组织设计依据由业主单位威信县沟头煤矿提供的《威信县沟头煤矿扩建设计》进行编制。
编制过程中,在熟悉领会设计意图和组织现场踏勘的基础上,根据大地公司的施工素质及技术装备,在考虑执行国家有关建设工程技术标准和规范的情况下,采取了先进可靠的施工技术管理方法,进行组织施工,合理地对人力资源、施工机械及物资材料进行了配置。
根据施工组织设计,对井巷工程进行优化组织,威信县沟头煤矿扩建工程竣工工期为15个月。
整个建设工程项目在施工安排中,井巷工程采取分开掘进的方式,先掘进一采区车场,在施工轨道上山,在施工1150顶板瓦斯抽采巷。
本施工组织设计,主要依据下列主要技术标准和规范进行编制。
(1)《矿山井巷工程、施工及验收规范》GBT108-90(2)《煤矿安全规程2013版》(3)《地下工程防水技术规范》GBT108-87(4)《锚杆喷射砼支护技术规范》GBT108-85(5)《砼结构工程施工及验收规范》GB50204-92(6)《砼质量控制标准》GB50164-92第一章工程概况第一节矿井交通位置沟头煤矿位于威信县城西270°方位,直距约15km,地处威信县扎西镇境内。
矿区有5km的矿区公路与镇雄—威信省道连接,经威信县城向东可达四川叙永、泸洲,通隆(昌)纳(溪)高速公路及长江水运;往南可达镇雄、贵州威宁;向北可往四川珙县、宜宾,通内(江)宜(宾)高速公路及内(江)昆(明)铁路、长江水运;向西经罗坎、牛街至盐津通水(富)麻(柳湾)高速公路、内(江)昆(明)铁路。
拟建的成(都)贵(阳)高速铁路将在威信设站,交通方便。
威信县城至邻近市、县的公路里程见表1-1-1。
表1-1-1 威信县至邻近各地的公路里程表第二节威信县沟头煤矿扩建工程的工程概况威信县沟头煤矿煤矿规划设计生产能力30万吨/年。
1、威信县沟头煤矿扩建工程的主要工程内容及工程量威信县沟头煤矿井下工程主要包括一采区轨道上山、1150顶板瓦斯抽采巷。
井巷总工程量4715.00m。
2、临时施工用电用水情况沟头煤矿一采区轨道上山、采区车场及1150顶板抽采巷均采用井下入井高压供电,通过井下移变供至各个施工头面,业主提供变压器及变配电设备解决施工用电。
在地面工业广场范围内修建一座50吨临时水池,解决施工及生活用水。
3、施工运输及排矸施工各种运输及排矸均利用矿井已有运输系统进行运输及排矸。
4、沟头煤矿扩建工程的地质条件沟头煤矿巷道布置于卡以头组、长兴组及龙潭组地层。
卡以头组和长兴组为半坚硬岩组,受构造裂隙及风化裂隙影响,存在IV级结构面,对岩体的稳固性有一定的影响,不利于巷道支护,正常情况下,浅部巷道需重点支护,深部巷道一般不需支护。
区内主含煤段龙潭组软弱至半坚硬岩石(细砂岩、粉砂岩和泥质粉砂岩呈不等厚互层状产出),主含煤段岩层岩体质量等级属Ⅳ级, 岩体质量差。
泥岩的层数较多,总厚度较大,即半坚硬岩石占多数,总体上主含煤段岩石的完整性及稳固性较差,布置于本岩组的巷道易出现冒顶、片帮、底鼓等不良工程地质问题,为巷道重点支护层段,对矿床的开采影响较大。
此外,区内断层构造发育,局部地段受断层切割的影响,岩石的完整性及稳固性差,巷道不稳固,需重点支护。
5、井田邻近地方煤矿及小煤窑概况矿区煤炭开采历史悠久,老窑、废窑分布较多,主要沿煤层露头开采浅部煤层,多以平硐开拓,且为季节性开采,规模不大第三节矿井地理概况。
6、地形地貌矿区位于云贵高原北部与四川盆地的过渡地带,山脉走向与区域构造走向一致,为北北东向。
总体地势为南东高,北西低,地形坡度为20°~55°,局部呈陡崖,区内沟壑纵横,山高谷深,属中山深切割地形地貌。
最高点位于矿区南部,海拔+1678m,最低点位于矿区北部,海拔约+870m,最大高差808m。
一般标高为+1450~+1600m。
7、河流矿区位于金沙江水系与赤水河水系分水岭地带,以矿区中部的山岭为界,西北部地表水及地下水均属于金沙江水系;东南部则属于赤水河水系。
区内无湖泊、水库等地表水体。
地表水以季节性冲沟水及泉水汇聚于沟谷形成的溪流为主。
区内西北侧的青牛山附近为大井河发源地,大井河流量为0.02~8.6m3/s,该河流向东北,流经矿界以西,汇入新芬河,最后流入斑竹河,汇入金沙江支流南广河,属金沙江水系。
矿区南边的河边小溪沟流量为0.05~6.8m3/s,东边纸坊沟小溪沟流量为0.08~7.4m3/s,具有暴雨骤涨,雨后骤降的特点,流向东南,注入茅口栖霞组灰岩溶洞,最后汇入赤水河,属于赤水河水系。
8、气象本区气象四季分明。
据威信气象站多年观测资料统计:最低气温-9.6℃,最高气温38.0℃,平均气温13.3℃。
每年11月至翌年5月为旱季。
降雨量少,约占全年降水量的25%;6至10月为雨季,降水量约占全年降水量的75%。
多年平均降水量800mm,蒸发量1076.9mm。
该区以东北风为主,最大风速14.0m/s。
9、地震矿区处于扬子准地台—滇川黔鄂台坳—娄山陷褶束—松坎(威信)凹褶束中,区域构造处于新庄向斜西南部。
据国家质量技术监督局2001年2月2日颁发的1∶400万《中国地震动峰值加速度区划图》及《建筑抗震设计规范》(GB50011-2010),威信县地震基本烈度属6度区,地震加速度为 0.1 g,设计分组为第三组。
2012年09月07日11时19分,云南省昭通市彝良县与贵州省毕节地区威宁彝族回族苗族自治县交界发生5.7级地震, 12时16分,彝良县又发生5.6级地震;盐津县有强烈震感,受灾严重;2010年10月18日上午5时49分,云南省昭通市盐津县发生4.6级地震。
两次地震矿区内均有震感,但基本无影响。
第三节矿井地质特征一、地质构造威信县沟头煤矿位于新庄向斜南翼西段,呈北东至南西走向的单斜构造,地层走向约为240°~260°,倾向北西。
矿区内地层倾角由西南至东北逐渐变陡。
从门顶至寒婆坡,地层浅部倾角为15°~21°,向深部渐减小到10°~15°。
岩背上,地层倾角从浅部到深部一般为20°左右。
矿区内断裂不发育,共查明大、小断层共7条。
其中,落差大于20m 的3条,落差大于10m的1条,落差小于10m的3条(详见表1-2-1),均为斜交断层,可为北东走向及北西走向两组。
(一)F1逆断层:起于河坝黄泥埂及101孔附近,北延伸至麻地。
南交F2号断层,走向长度大于1900m。
断层倾向北308°~340°西,倾角72°~75°,落差0~23m。
断层破碎带宽7~8m,由灰色断层泥及断层角砾紧密充填。
地表四条槽探控制,深部有101钻孔控制,断层产状已基本查明,属探明断层。
为采区划分的边界。
(二)F2正断层:出露于矿区西南部的林口至纸坊沟一带。
林口以西及纸坊沟以东均延伸到矿区外围,走向长大于4000m,断层倾向北350°~357°西,倾角49°~80°,在TC—10槽探中,倾角80°,落差约50m,在+1280主平硐中,落差仅33m,断距由西南向东北减少。
该断层在巷道中多处揭露,已探明。
对煤层开采无多大影响。
(三)F30正断层:位于矿区西北部,走向为北东52°~88°,断层延伸长度大于4300m。
断层倾向北西,走向230°~245°,倾角60°~70°。
区内垂直断距150~320m,该断层为本次勘探工作发现,属区域性大断层。
断层上盘由三迭系下统永宁镇组(T1y)组成,下盘由三迭系下统飞仙关组组成,断层破碎带在地表形成深沟。
该断层正好切割于矿区矿界西北角,为矿区的天然边界,对矿区的煤层影响不大。
断层地表有5个地质点控制,该断层属推断的正断层。
威信县沟头煤矿矿井扩建初步设计成都大地工程勘察设计限公司 8表1-2-1 矿井主要断层特征表二、地层矿区内岀露地层,由老到新有:二叠系下统茅口组(P1m),二叠系上统峨眉山玄武岩组(P2β)、龙潭组(P2l)、长兴组(P2c),三叠系下统卡以头(T1k)、飞仙关组(T1f)、永宁镇组(T1y),第四系(Q),由老至新简述如下:(一)二叠系下统茅口组(P1m)上部为深灰色中厚层状夹燧石及泥质条带灰岩,下部为厚层状灰岩,全组富含、瓣鳃及珊瑚化石。
厚度大于100m。
(二)二叠系上统1、峨眉山玄武岩组(P2β)上部为浅紫色凝灰岩或凝灰质泥岩,一般厚约8m;下部为灰绿色或深灰色玄武岩,厚层状。
局部具气孔或杏仁状结构,块状结构,发育柱状节理与下伏地层假整合接触。
平均厚度37.92m。
2、龙潭组(P2l)浅灰及灰绿色泥岩、粉砂质泥岩夹砂岩、煤层及炭质泥岩。
所夹煤及炭质泥岩一般为4~16层,总厚平均为3.01m。
其中,仅C5煤层可采,平均厚 1.47m。
全组含植物碎片化石,其数量由下至上增加。
中上部泥岩中还富含菱铁矿结核。
与下覆地层假整合接触。
平均厚105.33m。
据其岩性分为四段。
第四段:平均厚10.54m,岩性以泥岩及煤层为主,少见粉砂岩、泥质粉砂岩。
