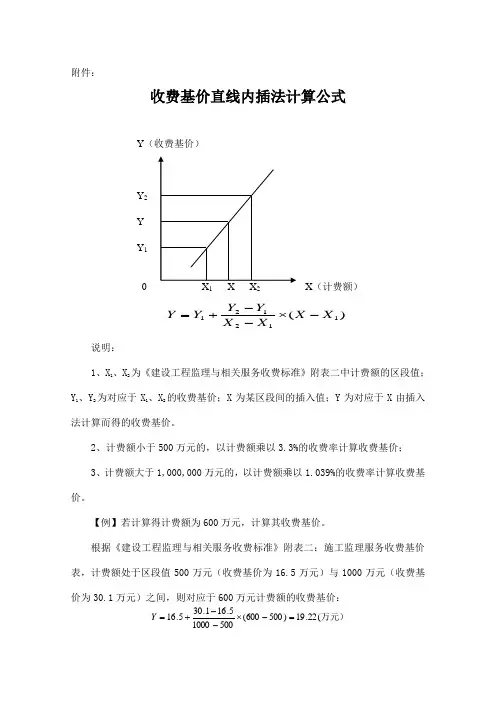

内插法计算投标报价
内插法计算方式

附件:
收费基价直线内插法计算公式
)(112121X X X X Y Y Y Y -⨯--+
=
说明: 1、X 1、X 2为《建设工程监理与相关服务收费标准》附表二中计费额的区段值;
Y 1、Y 2为对应于X 1、X 2的收费基价;X 为某区段间的插入值;Y 为对应于X 由插入
法计算而得的收费基价。
2、计费额小于500万元的,以计费额乘以3.3%的收费率计算收费基价;
3、计费额大于1,000,000万元的,以计费额乘以1.039%的收费率计算收费基价。
【例】若计算得计费额为600万元,计算其收费基价。
根据《建设工程监理与相关服务收费标准》附表二:施工监理服务收费基价表,计费额处于区段值500万元(收费基价为16.5万元)与1000万元(收费基价为30.1万元)之间,则对应于600万元计费额的收费基价:
万元)(22.19)500600(500
10005.161.305.16=-⨯--+=Y
Y (收费基价) Y 2 Y Y 1 0
12 X (计费额)。

监理与相关服务收费标准直线内插法计算

收费基价直线内插法计算公式说明: 1、X 1、Y 1为《建设工程监理与相关服务收费标准》附表二中计费额的区段值;Y 1、Y 2为对应于X 1、X 2的收费基价;X 为某区段间的插入值;Y 为对应于X 由插入法计算而得的收费基价。
2、计费额小于500万元的,以计费额乘以3.3%的收费率计算收费基价;3、计费额大于1,000,000万元的,以计费额乘以1.039%的收费率计算收费基价。
【例】若计算得计费额为600万元,计算其收费基价。
根据《建设工程监理与相关服务收费标准》附表二:施工监理服务收费基价表,计费额处于区段值500万元(收费基价为16.5万元)与1000万元(收费基价为30.1万元)之间,则对应于600万元计费额的收费基价:施工监理服务收费基价表国家发展改革委 建设部 发改价格[2007]670号Y (收费基价)Y 2Y Y 1 0 X 1 X X 2 X (计费额)注:本规定自2007年5月1日起执行,计费额大于1000000万元的,以计费额乘以 1.039%的收费率计算收费基价,计费额处于两个数值之间的,采用直线内插法确定施工监理服务收费基价。
监理费计算方法一、取费基价标准二、施工阶段监理服务收费(监理费)计算书(一)公式:施工阶段监理服务收费基准价=施工阶段监理服务收费基价×专业调整系数×工程复杂程度调整系数×高程调整系数(二)计算施工阶段监理服务收费计费额:(以北师大工程为例)本工程预算投资额为2883万元,该工程项目的施工监理服务收费的计算额为2883万元。
(三)计算施工监理服务收费基准价:1、采用内插法确定施工监理服务收费基价:计算额收费基价1000万元30.1万元2883万元 X万元3000万元78.1万元本工程计算为为2883万元的收费基价X计算如下:X=30.1+(78.1-30.1)/(3000-1000)×(2883-1000)=75.2922、调整系数计算:监理费按照《国家发展和改革委员会建设部关于建设工程监理与服务收费管理规定的通知》(发改价格【2007】670号)的规定进行填报。

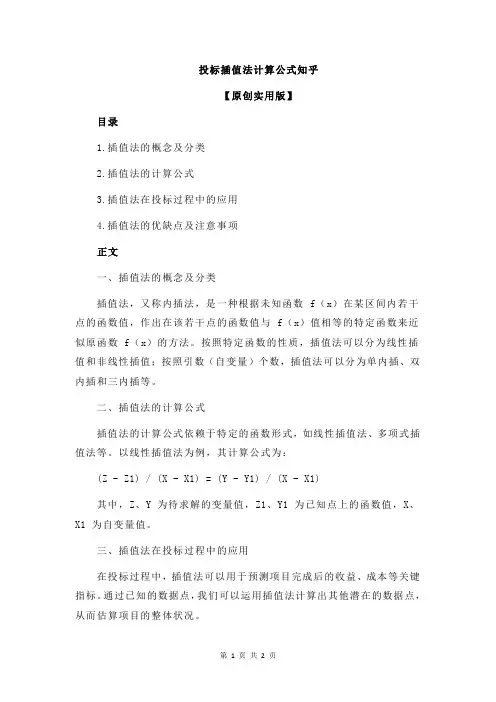

投标插值法计算公式知乎

投标插值法计算公式知乎
【原创实用版】
目录
1.插值法的概念及分类
2.插值法的计算公式
3.插值法在投标过程中的应用
4.插值法的优缺点及注意事项
正文
一、插值法的概念及分类
插值法,又称内插法,是一种根据未知函数 f(x)在某区间内若干点的函数值,作出在该若干点的函数值与 f(x)值相等的特定函数来近似原函数 f(x)的方法。
按照特定函数的性质,插值法可以分为线性插值和非线性插值;按照引数(自变量)个数,插值法可以分为单内插、双内插和三内插等。
二、插值法的计算公式
插值法的计算公式依赖于特定的函数形式,如线性插值法、多项式插值法等。
以线性插值法为例,其计算公式为:
(Z - Z1) / (X - X1) = (Y - Y1) / (X - X1)
其中,Z、Y 为待求解的变量值,Z1、Y1 为已知点上的函数值,X、X1 为自变量值。
三、插值法在投标过程中的应用
在投标过程中,插值法可以用于预测项目完成后的收益、成本等关键指标。
通过已知的数据点,我们可以运用插值法计算出其他潜在的数据点,从而估算项目的整体状况。
四、插值法的优缺点及注意事项
插值法的优点在于其可以根据已有的数据点快速、准确地预测未知数据点,为投标决策提供有力支持。
然而,插值法也存在一定的局限性,例如对于非线性数据关系,插值法的预测效果可能会大打折扣。
四种工程常用的评标办法(含直线内插法)

四种工程常用的评标办法介绍大国发表于 2006-5-30 17:02:00四种工程常用的评标办法介绍合理低价法、最低评标价法、综合评估法、双信封评标法1、合理低价法方法简介:评标委员会对通过初步评审和详细评审的投标文件,按其投标价得分由高到低的顺序,依次推荐前3名投标人为中标候选人(当投标价得分相等时,以投标价较低者优先),招标人可以设定投标控制价上限(取消下限,取消技术评分)。
适用范围:除技术特别复杂的特大桥和长大隧道工程外,采用合理低价法进行评标。
注意事项:招标人在出售招标文件时,应同时提供“工程量清单的数据应用软件盘”,“工程量清单的数据应用软件盘”中的格式、工程数量及运算定义等应保证投标人无法修改。
2、最低评价法:方法简介:由评标委员会推荐通过初步评审和详细评审且评标价最低的前三个投标人为中标候选人。
出现低于正常报价15%以下时,需要证明,否则作废标处理。
如果中标,需要增加现金担保。
适用范围:使用世界银行、亚洲开发银行等国际金融组织贷款的项目和工程规模较小、技术含量较低的工程采用最低评标价法进行评标。
注意事项:建议招标人设立标底,严格控制低价抢标行为,标底应在开标时公布;在签定合同时要特别明确施工人员、设备的进场要求、工程进度要求,以及违约责任和处理措施。
3、综合评估法方法简介:评标委员会对所有通过初步评审和详细评审的投标文件的评标价、财务能力、技术能力、管理水平以及业绩与信誉进行综合评分,按综合评分由高到低排序,推荐综合评分得分最高的三个投标人为中标候选人。
分有标底方式(标底应在开标时公布,在评标过程中仅作为参考,不能作为决定废标的直接依据。
)和无标底方式(与03范本相同)。
适用范围:本办法仅适用于技术特别复杂的特大桥梁和长大隧道工程。

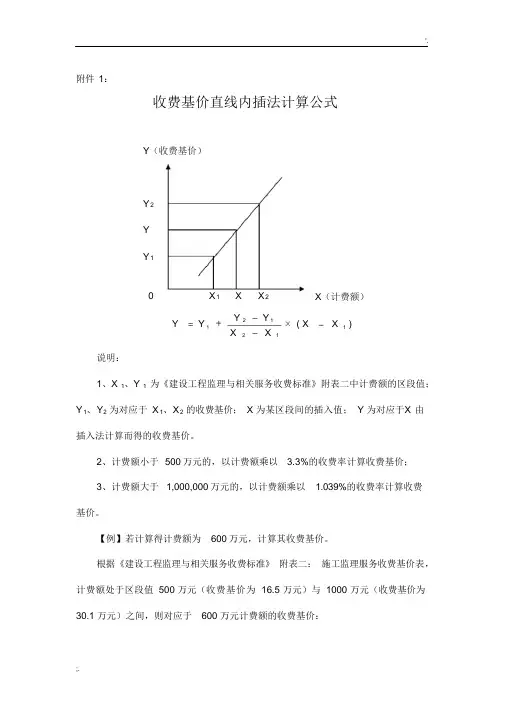

内插法计算公式工程预算.pdf

-2-
附件:
收费基价直线内插法计算公式
Y(收费基价)
Y2 Y Y1
0
X1 X X2
X(计费额)
Y
Y1
Y2 Y1 ( X X2 X1
X 1)
说明:
1、X1、Y1 为《建设工程监理与相关服务收费标准》附表二中计费额的区段值; Y1、Y2 为对应于 X1、X2 的收费基价;X 为某区段间的插入值;Y 为对应于 X 由插入法计算而得的收费基价。
收费基价 16.5 30.1 78.1 120.8 181.0 218.6 393.4 708.2 99I.4 1255.8 1507.0 2712.5 4882.6 6835.6 8658.4 10390.1
注:计费额大于 1000000 万元的,以计费额乘以 1.039%的收费率计算收费基价。 其他未包含的其收费由双方协商议定。
2
3、计费额大于 1,000,000 万元的,以计费额乘以 1.039%的收费率计算收费基价。
【例】若计算得计费额为 600 万元,计算其收费基价。
根据《建设工程监理与相关服务收费标准》附表二:施工监理服务收费基价
表,计费额处于区段值 500 万元(收费基价为 16.5 万元)与 1000 万元(收费
基价为 30.1 万元)之间,则对应于 600 万元计费额的收费基价: Y 16.5 30.1 16.5 (600 500) 19.22(万元) 1000 500
-1-
附表二
序号 1 2 3 4 5 6 7 8 9 10 ll 12 13 14 15 16
施工监理服务收费基价表 计费额 500 1000 3000 5000 8000 10000 20000 40000 60000 80000 100000 200000 400000 600000 800000 1000000
内插法计算公式

说明:
1、X 1、Y 1 为《建设工程监理与相关服务收费标准》附表二中计费额的区段值;
Y 1、Y 2 为对应于 X 1、X 2 的收费基价; X 为某区段间的插入值; Y 为对应于X 由插入法计算而得的收费基价。
2、计费额小于 500 万元的,以计费额乘以 3.3%的收费率计算收费基价;
3、计费额大于 1,000,000 万元的,以计费额乘以 1.039%的收费率计算收费
基价。
【例】若计算得计费额为 600 万元,计算其收费基价。
根据《建设工程监理与相关服务收费标准》 附表二: 施工监理服务收费基价表,计费额处于区段值 500 万元(收费基价为 16.5 万元)与 1000 万元(收费基价为 30.1 万元)之间,则对应于 600 万元计费额的收费基价:
附件 1:
收费基价直线内插法计算公式
Y (收费基价)
Y 2
Y
Y 1
X 1 X X 2 X (计费额) Y
Y Y 2 Y 1 1 X ( X X ) 1 2 X 1
30.1 16.5 1000 (600 500) 19.22(万元)
500
Y 16.5。
四种工程常用的评标办法(含直线内插法)

四种工程常用的评标办法介绍大国发表于 2006-5-30 17:02:00四种工程常用的评标办法介绍合理低价法、最低评标价法、综合评估法、双信封评标法1、合理低价法方法简介:评标委员会对通过初步评审和详细评审的投标文件,按其投标价得分由高到低的顺序,依次推荐前3名投标人为中标候选人(当投标价得分相等时,以投标价较低者优先),招标人可以设定投标控制价上限(取消下限,取消技术评分)。
适用范围:除技术特别复杂的特大桥和长大隧道工程外,采用合理低价法进行评标。
注意事项:招标人在出售招标文件时,应同时提供“工程量清单的数据应用软件盘”,“工程量清单的数据应用软件盘”中的格式、工程数量及运算定义等应保证投标人无法修改。
2、最低评价法:方法简介:由评标委员会推荐通过初步评审和详细评审且评标价最低的前三个投标人为中标候选人。
出现低于正常报价15%以下时,需要证明,否则作废标处理。
如果中标,需要增加现金担保。
适用范围:使用世界银行、亚洲开发银行等国际金融组织贷款的项目和工程规模较小、技术含量较低的工程采用最低评标价法进行评标。
注意事项:建议招标人设立标底,严格控制低价抢标行为,标底应在开标时公布;在签定合同时要特别明确施工人员、设备的进场要求、工程进度要求,以及违约责任和处理措施。
3、综合评估法方法简介:评标委员会对所有通过初步评审和详细评审的投标文件的评标价、财务能力、技术能力、管理水平以及业绩与信誉进行综合评分,按综合评分由高到低排序,推荐综合评分得分最高的三个投标人为中标候选人。
分有标底方式(标底应在开标时公布,在评标过程中仅作为参考,不能作为决定废标的直接依据。
)和无标底方式(与03范本相同)。
适用范围:本办法仅适用于技术特别复杂的特大桥梁和长大隧道工程。
注意事项:建议招标人设立标底,或设定投标控制价上限。
4、双信封评标法方法简介:报价、清单与商务、技术标分别密封,分两次开标,先开技术标和商务标,评出前三名,再开报价标(与03范本相同)。
内插法计算投标报价

内插法计算投标报价内插法是一种用于计算投标报价的方法。
它利用已知数据点之间的关系,通过插值计算出未知数据点的值。
内插法适用于投标报价中存在一些已知的数据点,但是需要推算出其他数据点的情况。
内插法的基本原理是假设已知数据点之间存在线性关系,即数据点在直线上。
通过已知数据点的坐标(x,y)可以推算出未知数据点的坐标。
内插法有多种方法,包括线性内插法、多项式内插法等。
线性内插法是内插法中最简单的方法之一、它假设已知数据点之间的关系是线性的。
线性内插法通过已知数据点的坐标计算出直线的斜率和截距,然后根据未知数据点的横坐标计算出对应的纵坐标。
例如,假设我们需要根据已知数据点(x1,y1)和(x2,y2)计算出未知数据点(x,y)。
根据线性内插法,我们可以首先计算出直线的斜率k和截距b:k=(y2-y1)/(x2-x1)b = y1 - kx1然后根据未知数据点的横坐标x,计算出对应的纵坐标y:y = kx + b多项式内插法则假设已知数据点之间的关系是多项式的。
多项式内插法通过已知数据点的坐标计算出多项式的系数,然后根据未知数据点的横坐标计算出对应的纵坐标。
在计算投标报价中,内插法可以用于确定未知价格的值。
假设我们有一些已知价格和对应的数量,我们可以利用内插法根据给定的数量推算出对应的价格。
这对于计算投标报价是非常有用的。
通过已知的价格-数量数据点和内插法,我们可以推算出其他数量对应的价格,从而得到一个合理的投标报价。
举例来说,假设我们知道公司在过去的几次投标中的价格和对应的数量:价格A对应数量X,价格B对应数量Y。
公司现在需要根据数量Z计算出对应的价格。
我们可以使用内插法来推算出数量Z对应的价格。
根据内插法的原理,我们可以计算出价格A和价格B之间的直线方程。
然后根据数量Z计算出对应的价格。
需要注意的是,内插法只能在已知数据点之间进行插值计算,无法对超出已知数据点范围的数据进行预测。
因此,在使用内插法计算投标报价时,需要确保已知数据点覆盖了所有可能的情况,以获得准确的结果。
