简单室内装修施工方案简单室内装修施工方案1随着时代的发展和人们对居住环境的不断要求,室内装修也不断受到人们的关注。
室内装修不仅要注重美观和舒适,还要考虑到施工的安全和实用性。
因此,在进行室内装修时,必须制定出一个合理的施工方案。
施工前,必须先了解室内装修的要求和具体情况,然后制定相应的施工计划。
一般来说,不同类型的室内装修施工方案略有差异,下面就以常见的居室装修为例,简单介绍一下施工方案。
一、水电改造水电改造是室内装修的重点之一。
在进行水电改造时,必须找专业的水电工人或电工,以确保施工的安全。
水电施工的流程一般为:首先要测量房子的大小和布局,确定整体装修的方案;然后拆除旧电线和管道,摆放新电线和管道;接下来就是铺设墙地线管,检验水电管道接头的密度和稳固性。
二、基础工程基础工程包括水泥、瓷砖、木地板等,是室内装修的重点之一。
在进行基础工程时,必须找专业的工人进行铺设和安装。
基础工程的施工流程一般为:首先对地面进行处理,去除杂物并清洁干净;然后进行水泥地坪的施工,铺水泥地坪,并用扫把将其平整;最后就是木地板和瓷砖的安装,将其固定在水泥地面上。
三、涂料装饰涂料装饰是室内装修的重要组成部分。
在进行涂料装饰时,必须选择环保和无毒的涂料和材料,以确保室内环境的健康和安全。
涂料装饰的施工流程一般为:先进行底漆处理,将底漆涂在墙面上;然后进行中涂,将中涂涂在底漆上;接下来是面涂,将面涂涂在中涂上;最后就是清洗墙面,将墙面清洗干净。
四、门窗安装门窗安装是室内装修的最后一道工序。
在进行门窗安装时,必须注意门窗的'尺寸和材质,以确保门窗的安全和美观。
门窗安装的施工流程一般为:首先要对门窗的位置进行测量,然后将门窗放置在相应的位置上;接下来是固定门窗,将门窗和墙体固定在一起;最后就是检查门窗的外观和使用效果。
以上是室内装修施工方案的简单介绍,每一个环节都至关重要,必须找专业的工人进行施工,以确保施工的质量和安全。
室内工程施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,建筑面积为XX平方米,为多层住宅楼,共XX层,每层XX户。
室内装修工程主要包括墙面、地面、顶面、门窗、卫生间、厨房等部位的装修施工。
本方案旨在确保室内装修工程的质量、进度和安全,满足业主的使用需求。
二、施工组织与管理1. 施工组织机构本项目设立项目经理部,下设施工管理部、质量安全管理部、材料设备部、技术部、财务部等职能部门。
项目经理为项目负责人,全面负责施工项目的组织、协调、指挥和监督。
2. 施工管理制度(1)实行项目经理负责制,明确各岗位责任;(2)建立健全施工管理制度,确保施工过程规范化、标准化;(3)严格执行国家及地方相关法律法规,确保施工安全;(4)加强施工过程的质量管理,确保工程质量;(5)做好施工进度计划,确保工程按期完工。
三、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、施工工艺及质量要求;(2)编制施工组织设计,明确施工方案、施工顺序及施工方法;(3)对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)采购符合国家及地方标准的装修材料,确保材料质量;(2)做好材料进场验收,确保材料质量符合要求;(3)合理安排材料堆放,避免材料损坏和浪费。
3. 设备准备(1)采购施工所需机械设备,如电动工具、切割机、打孔机等;(2)做好设备进场验收,确保设备性能良好;(3)合理安排设备使用,提高施工效率。
四、施工工艺及施工方法1. 墙面施工(1)墙面清理:对墙面进行清理,去除浮尘、油污等杂质;(2)墙面找平:使用腻子粉进行墙面找平,确保墙面平整;(3)墙面刷漆:选用环保型墙面涂料,进行墙面刷漆。
2. 地面施工(1)地面清理:对地面进行清理,去除杂物、油污等;(2)地面找平:使用自流平水泥进行地面找平;(3)地面铺设:选用环保型地砖,进行地面铺设。
3. 顶面施工(1)顶面清理:对顶面进行清理,去除浮尘、油污等;(2)顶面找平:使用石膏板进行顶面找平;(3)顶面刷漆:选用环保型顶面涂料,进行顶面刷漆。
室内装修施工方案12篇

室内装修施工方案室内装修施工方案12篇为了确保工作或事情能高效地开展,时常需要预先制定方案,方案是书面计划,具有内容条理清楚、步骤清晰的特点。
那么应当如何制定方案呢?以下是小编为大家收集的室内装修施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。
室内装修施工方案1一、装修风格:简约,明亮,大方,而不失气派。
二、布局方案:首先取得房屋内部各数据,制作一个平面图,按照图纸进行施工,测量时位置尽量准确,最终数据应与实际相符;其次是根据各个房间内电器配置,预留电器插座、网络、电话、电视接口,尽量多留少改,避免将来使用时不足;然后设计卫生间、厨房给排水,根据卫生间、厨房的地漏位置、给水管线位置、排污管位置,确定洗衣机位置、洗手盆位置、洗菜盆位置及给水管线、排污管线走向;最后规划卧室内床、衣柜、梳妆柜等位置,客厅内沙发、电视机等位置,书房内书桌、书柜等位置,鞋柜、餐桌等位置。
三、施工方案:1)根据房间功能布局、使用需要先改造水电,确定电气插座、电视接口、电话网络接口、洗手盆水龙头、热水器花洒龙头、洗菜盆水龙头、洗衣机水龙头、备用水龙头等位置。
2)水电改造后作卫生间、厨房间防水,防水做完后联系楼下邻居看看卫生间、厨房做24小时蓄水试验,避免将来使用时出现渗漏情况。
3)房间内地面找平、铺地砖、T脚线、贴墙砖。
4)房间内吊顶、窗口包边、安装门、插座、开关、马桶、洗手盆、热水器等。
5)刮腻子、刷墙漆、刷油漆。
6)安装灯具。
7)清理现场,做地面保护。
每一次工序后都应该清理现场,保持室内清洁,所有施工全部结束后进行全面清理。
8)告知施工人员各项要求,如施工中应注意事项、隐蔽施工验收、成品保护等。
四、施工监督:施工过程中到现场查看,了解施工进度,查看施工是否严谨,是否有不合规范的地方。
五、竣工验收:1)水电改造结束后检验一遍,与原设计是否相符,有无需要改动的地方。
2)卫生间、厨房防水处理结束后做蓄水试验。
3)隐蔽工程结束如吊顶等检验。
装饰装修施工方案5篇

装饰装修施工方案5篇装饰装修施工方案(精选篇1)一、施工概况1、在冬季施工中,其应该结合工和的特点也相关方面指令指标,各分项与整体项目都应做好计划安排。
2、冬季施工期间必须完成分项工种的合理安排,其措施齐全。
3、编制原则:一要确保工程拨质量;二经济要合理,其将增加的费用为最少。
4、冬季施工方案内容:施工程序、方法;现场的布置;设备、材料、能源及工具的供应计划;安全防火等等措施;测温与质量检查制度等等。
二、施工前1、工程概况:在冬季施工方案中,其则先对整个工程了了解,其质量要求、施工安全,其当地气象资料统计等等。
2、组织措施:在冬季装修施工前,要先组织专人编制冬季施工方案,其确定后方案中,将其包含冬季装修前,以掺外加剂、测理保温、锅炉工与火炉管理人员,则需专门组织技术性的培训,学习工作中的有关知识,明确职责后,经考核合格,才能上岗工作。
3、施工内容:在冬季期间其施工项目包括墙面抹灰、涂料施工、墙地砖铺贴与壁纸施工等。
三、施工准备1、材料备备在寒冷的冬季,其液体与易被冻坏的材料,应要合理的储备,综合安排,其足量存放,尽量避开低温进货。
在冬季装修施工过程上之中,通常进场材料在第二次搬运时,应做覆盖保护工作,并及时运到装修现场,远离潮湿与风寒侵袭之地。
准备好装修施工现场所封堵的材料,做好封堵工作,避免室外的寒气侵袭。
对于那些易燃易爆的材料应该放于专门存放之地,防止足量灭火器。
2、机械准备在冬季装修施工之中,其室装饰机械与工具一般都不会受影响,其只要平时使用时做到不淋雨雪,妥善保管与定期检查临电设施就行了。
3、现场准备在冬季装修施工之中,其室内温度十分重要,每天早晚检查,做好测温记录,通常情况下,其室温度不宜低于8度,不应低于5度。
4、技术措施墙体:一般抹灰工程冬季施工按一般要求。
涂料施工:在涂料施工中,其应保持室显均衡,不得有突然性的变化。
墙地砖施工:在这项工程中,其温度也将占据很大的重要性,必须达到要求,防止受冻。
室内装修工程施工方案

室内装修工程施工方案一、前期准备工作1. 制定施工计划:根据设计方案和客户需求,制定详细的装修施工计划,包括施工时间安排、人员配备、材料采购等。
2. 安排施工队伍:选择有经验的装修队伍,确保施工质量和进度。
3. 装修现场准备:清理装修现场,保证施工的顺利进行,确保施工环境整洁。
二、水电改造1. 拆除原有管线:根据设计方案,拆除原有的水电管线,准备重新布线。
2. 新水电安装:重新布置水电管线,确保管线走向合理,保证用电安全。
3. 检测阶段:对新安装的水电管线进行严格的检测,确保安全可靠。
三、墙体处理1. 拆除原有墙面:根据设计方案,拆除原有的墙体,准备重新装修。
2. 墙体修补:对拆除后的墙体进行修补处理,确保墙面平整、光滑。
3. 墙面涂料:根据设计方案,选择合适的涂料进行涂刷,确保墙面颜色与设计风格相符。
四、地面铺设1. 地面处理:对地面进行清洁处理,确保地面平整干净。
2. 地砖铺设:根据设计方案,选择合适的地砖进行铺设,确保铺设技术和质量。
3. 地板安装:根据设计需求,选择合适的地板进行安装,确保地板平整牢固。
五、天花板处理1. 天花板处理:根据设计方案,选择合适的天花板进行处理,确保天花板的平整和美观。
2. 吊顶安装:根据设计需求,选择合适的吊顶进行安装,确保吊顶稳固可靠。
六、门窗安装1. 门窗处理:对门窗进行处理,确保门窗的开合灵活,玻璃完整。
2. 门窗安装:根据设计需求,选择合适的门窗进行安装,确保安装技术和质量。
七、厨卫装修1. 厨卫布局:根据设计方案,进行厨卫布局设计,确保布局合理。
2. 厨卫安装:选择合适的厨卫设施进行安装,如水槽、龙头、浴缸等,确保安装技术和质量。
八、家具摆放1. 家具选购:根据设计风格和客户需求,选择合适的家具进行选购。
2. 家具摆放:根据设计方案,摆放家具,确保家具摆放符合整体装修风格。
九、清洁验收1. 清洁工作:对整个装修现场进行清洁工作,确保装修环境整洁干净。
室内装修工程施工方案计划书

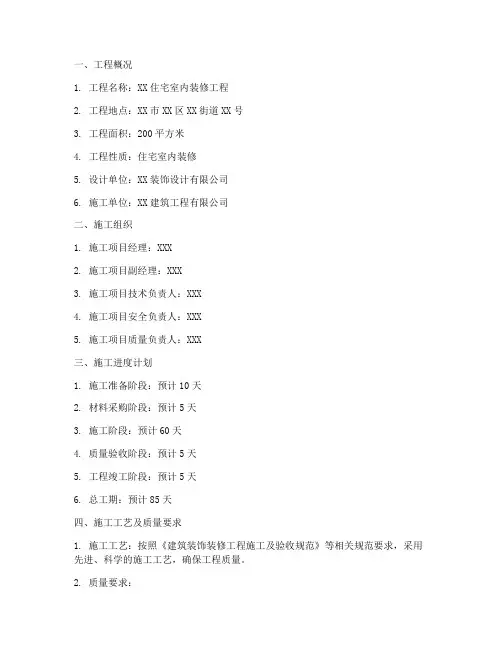

一、工程概况1. 工程名称:XX住宅室内装修工程2. 工程地点:XX市XX区XX街道XX号3. 工程面积:200平方米4. 工程性质:住宅室内装修5. 设计单位:XX装饰设计有限公司6. 施工单位:XX建筑工程有限公司二、施工组织1. 施工项目经理:XXX2. 施工项目副经理:XXX3. 施工项目技术负责人:XXX4. 施工项目安全负责人:XXX5. 施工项目质量负责人:XXX三、施工进度计划1. 施工准备阶段:预计10天2. 材料采购阶段:预计5天3. 施工阶段:预计60天4. 质量验收阶段:预计5天5. 工程竣工阶段:预计5天6. 总工期:预计85天四、施工工艺及质量要求1. 施工工艺:按照《建筑装饰装修工程施工及验收规范》等相关规范要求,采用先进、科学的施工工艺,确保工程质量。
2. 质量要求:a. 基层处理:墙面、地面、顶面应平整、干净,无空鼓、裂缝、脱落等现象。
b. 防水工程:卫生间、厨房等防水层应达到国家相关标准,无渗漏现象。
c. 零部件安装:门窗、洁具、灯具等零部件安装牢固、美观,符合设计要求。
d. 涂饰工程:墙面、顶面涂料均匀、无流坠、气泡、裂纹等现象。
e. 地面工程:地面平整、无空鼓、裂缝,地砖铺贴牢固、美观。
五、施工资源配置1. 人力资源:施工队伍由项目经理、技术负责人、安全负责人、质量负责人等组成,共计20人。
2. 材料资源:水泥、沙子、砖、钢材、木材、油漆、涂料、瓷砖等。
3. 机械设备:电钻、切割机、砂轮机、打磨机、电动工具等。
六、施工管理措施1. 施工现场管理:施工现场应保持整洁、有序,施工材料堆放整齐,施工垃圾及时清理。
2. 施工进度管理:严格按照施工进度计划执行,确保工程按时完成。
3. 施工质量管理:严格执行质量管理制度,加强施工过程中的质量检查,确保工程质量。
4. 安全管理:加强施工现场安全措施,严格执行安全操作规程,确保施工安全。
七、施工保障措施1. 施工进度保障:合理安排施工顺序,确保施工进度不受影响。
室内装饰工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX住宅室内装饰工程2. 工程地点:XX市XX区XX路XX号3. 工程面积:150平方米4. 工程类型:住宅室内装饰工程5. 工程周期:预计60天6. 设计单位:XX装饰设计有限公司7. 施工单位:XX装饰工程有限公司二、施工组织1. 施工队伍:由经验丰富的项目经理、技术员、施工班组等组成。
2. 施工人员:包括木工、油漆工、瓦工、水电工、瓷砖工、安装工等。
3. 施工材料:选用环保、优质、符合国家标准的材料。
三、施工方案1. 施工准备(1)现场交接:在施工前,与业主进行现场交接,确认施工范围、设计图纸、材料清单等。
(2)施工图纸会审:组织施工人员对设计图纸进行会审,明确施工要求、技术规范。
(3)材料采购:根据设计图纸、施工方案及材料清单,采购所需材料。
(4)施工工具:准备施工所需的各种工具、设备。
2. 施工流程(1)水电改造1)确定水电线路布局,按照设计图纸进行施工。
2)水电线路铺设要符合规范,确保安全。
3)水电改造完成后,进行打压测试,确保无渗漏。
(2)瓦工施工1)墙面、地面找平,确保平整度。
2)铺设瓷砖,注意接缝整齐,表面平整。
3)墙面、地面刷乳胶漆,确保颜色一致,无流坠。
(3)木工施工1)制作家具,包括衣柜、橱柜等。
2)家具安装,确保牢固、美观。
3)木作表面刷油漆,确保光滑、无划痕。
(4)油漆工施工1)墙面、天花板刷油漆,注意颜色搭配。
2)油漆施工过程中,保持环境整洁,避免污染。
(5)水电安装1)安装灯具、开关、插座等。
2)安装卫浴设备,如洗手盆、马桶、淋浴间等。
3)检查水电安装是否符合规范,确保安全。
(6)软装搭配1)根据业主需求,选购家具、窗帘、地毯等软装。
2)软装搭配要协调、美观,满足业主生活需求。
3. 施工要点(1)水电改造:严格按照规范进行施工,确保水电安全。
(2)瓦工施工:注意瓷砖接缝、平整度,确保美观。
(3)木工施工:家具制作要精细,安装牢固。
装饰装修工程施工方案(完整版)

装饰装修工程施工方案(完整版)【篇一】一、施工前准备工作1.确定装饰装修工程的施工范围和内容,编制详细的施工方案。
2.根据施工方案,制定施工计划,确定施工队伍和施工人员。
3.联系相关部门,办理施工许可证和相关手续。
4.准备施工所需的材料、设备和工具。
5.对施工现场进行清理和整理,确保施工环境安全整洁。
二、基础工程施工1.进行地面、墙面和天花板的拆除工作,清理垃圾和破损材料。
2.检查和修复墙体结构,确保墙体的稳固和平整。
3.进行地面的找平和防水处理,确保地面平整和防水效果。
4.进行电线、水管和暖气管道的布置和安装,确保电力、水源和暖气的正常使用。
5.进行墙面和天花板的抹灰、刷漆和贴瓷砖等装修工作,确保墙面和天花板的光滑和美观。
三、水电工程施工1.进行水管和排水管道的安装,确保水源和排水系统的正常运行。
2.进行电线和插座的布置和安装,确保电力系统的正常使用。
3.进行照明灯具和开关的安装,确保照明系统的正常运行。
4.进行空调和暖气设备的安装,确保室内温度的控制和舒适度。
四、木工工程施工1.进行木质家具和橱柜的制作和安装,确保家具和橱柜的美观和实用性。
2.进行木地板和楼梯的安装,确保地面的平整和楼梯的安全性。
3.进行门窗的制作和安装,确保门窗的密封性和安全性。
五、油漆工程施工1.进行墙面和天花板的打磨和修补,确保墙面和天花板的平整和光滑。
2.进行底漆和面漆的刷涂,确保油漆的附着力和光泽度。
3.进行木质家具和橱柜的上漆,确保家具和橱柜的保护和美观。
六、瓦工工程施工1.进行地面瓷砖和墙面瓷砖的铺贴,确保瓷砖的平整和美观。
2.进行地面石材和墙面石材的安装,确保石材的粘贴和美观。
3.进行卫生间和厨房的水泥防水和瓷砖铺贴,确保卫生间和厨房的防水效果。
七、验收和交付工作1.对装饰装修工程进行全面的验收,确保施工质量和符合设计要求。
2.整理施工现场,清理垃圾和杂物。
3.编制施工总结报告,总结施工经验和教训。
4.将装饰装修工程交付给业主,确保工程的安全和完好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、吊顶工程A、轻钢龙骨纸面石膏板吊顶(1)工艺流程图:弹线→安装吊杆→安装主龙骨→安装次龙骨及横撑→起拱调节平→安装石膏板(2)操作要点:1)依据图纸吊顶标高,沿墙、柱面1m高四周弹水平标高线作为吊顶安装标准控制线。
2)采用Φ8全丝吊杆,安装时先将长短适宜的螺杆调直,丝杆外露螺纹长度不应小于30mm。
当吊杆与设备相遇时,不能将吊点设在设备支架上,应调整吊点构造或增设吊秆,以保证吊顶质量,调整吊点构造的主要方法为焊制角钢架。
吊杆应通直并有足够的承载能力。
3)根据吊顶平面图及龙骨的排列方向和间距确定吊杆固定点,弹线并复验吊点间距,吊点间距为600~1000mm之间,在吊点处可用冲击钻将吊点对应的楼板底打中φ10洞口,将装有吊杆的φ8膨胀螺丝固定于吊点处,并调直吊杆使之牢固不变形,确定主龙骨排列时,尽可能避开灯洞及风口等位置。
4)安装主龙骨时,先将主龙骨用大吊挂件连接在吊杆上,拧紧螺丝卡牢,主龙骨接长可用接杆件连接,并考虑顶棚起拱高度不少于房间短向跨度的l/200(10米跨内水平线上中心提高l公分)跨度越大起拱随之增大。
主龙骨间距为800mm。
5)吊杆距主龙骨端部距离不得大于300㎜,当大于300㎜时,增加吊杆。
当吊杆长度大于1.5m时,设置反支撑。
当吊杆与设备相遇时,调整并增设吊杆。
6)次龙骨用挂件固定在主龙骨下面,吊挂件上端搭在主龙骨上,U型腿用钳子插入主龙骨内卡牢,次龙骨间距为400mm。
当间距大于400时,增加次龙骨,次龙骨与主龙骨垂直,用吊挂件固定。
7)横撑龙骨与次龙骨垂直,装在罩面板拼接处,横撑龙骨与次龙骨的连接采用连接件连接,再安装沿边的异型龙骨或铝角条。
横撑龙骨可用次龙骨截取,对装在罩面板内部或作边龙骨时宜用次龙骨截取,安装时横撑龙骨与次龙骨的底面平顺,以便安装罩面板。
8)龙骨调平:在安装龙骨前,因为己经拉好标高控制线,根据标高控制线,使龙骨就位,因此龙骨的调平与安装宜同时完成。
调平关键是调平主龙骨,只要主龙骨平整标高正确,次龙骨一般不会有倾斜、高低不平等问题。
9)石膏板安装前需对己安装完的龙骨和石膏板进行检查,龙骨底面要平整,灯洞、风口、探头、喷头等位置龙骨要留出来,如遇主龙骨则要作加固处理,一切符合要求后方可进行面板安装,固定面板钉帽要沉入面板0.5~1mm并作防锈处理,后用油漆腻子嵌平。
石膏板应错缝安装。
(3)石膏板的安装应符合的下列技术要求:1)要求安装牢固、板面平整,无凹凸,无断裂,边角整齐。
2)从稳定方面考虑,龙骨与墙面之间的距离应小于10cm。
3)石膏板安装时应错缝固定在龙骨架上。
(4)成品保护:吊顶装饰安装完毕后,不得随意剔凿,严禁上下人损坏吊顶安灯具、风口等时不得损坏和污染吊顶;后续作业时,应采取保护措施,以防污染。
(5)验收标准B、条形铝扣板吊顶(1)施工程序:测量放线→安装吊杆→安装轻钢龙骨→安装检查机电设备管道安装→检查检修道安装→安装扣卡式龙骨→安装铝扣板→安装风口灯具→调平验收。
(2)施工要点1)测量放线。
根据设计图纸的要求,弹标高线和龙骨布置线,检查机电管道满足设计要求。
2)吊杆与轻钢龙骨安装。
吊杆安装的间距取决于龙骨的布置,条形板天花主龙骨间距为1200mm,龙骨吊杆间距为800~1200mm,如遇设备管道时龙骨吊杆间距适当缩小。
当吊杆与设备相遇时,不能将吊点设在设备支架上,应调整吊点构造或增设吊秆,以保证吊顶质量,调整吊点构造的主要方法为焊制角钢架。
吊杆应通直并有足够的承载能力。
吊杆与建筑结构固定采用板或梁上用膨胀螺栓固定角码,吊杆挂在角码上,吊杆下段有丝口,用螺母与轻钢龙骨吊件连接,卡式龙骨与轻钢龙骨的连接采用专用卡式龙骨吊件,扣板直接扣在卡式龙骨上。
3)检查机电。
检查天花上的通风、消防、电器线路是否安装好,是否已完成试压试、保温、防腐等工作和天花检修道是否已安装好。
这些工作完成后,方可进行金属龙骨、铝扣板安装工作。
4)整个龙骨调平后铝扣板安装。
(3)铝扣板天花安装的注意事项1)吊杆距主龙骨端部距离不得超过300mm,否则应增设吊杆,以免主龙骨下坠。
2)边龙骨应按设计要求弹线,固定在四周墙上。
3)全面校正龙骨架的位置及水平度。
通常次龙骨连接处的对接错位偏差不得超过lmm。
校正后应将龙骨的所有吊挂件、连接件拧夹紧。
检查安装好吊顶骨架,应牢固可靠。
4)设备、灯饰应弹线开孔,这直接关系到天花装饰效果。
风口、灯具等设备与天棚表面衔接要得体,安装要吻合。
4)在检查孔、通风口、与墙面或柱面交接部位,板应用边龙骨封口。
在检查孔部位牵涉到两面收口,应用两根边龙骨背靠背,拉铆钉固定,然后按预留口的尺寸围成框。
(5)铝板吊顶验收标准C、矿棉板吊顶(1)施工工艺弹线→安装吊杆→安装主龙骨→安装次龙骨→起拱调平→安装矿棉板(2)施工方法1)根据图纸先在墙上、柱上弹出顶棚标高水平墨线,在顶板上画出吊顶布局,确定吊杆位置并与原预留吊杆焊接,如原吊筋位置不符或无预留吊筋时,采用M8膨胀螺栓在顶板上固定,吊杆采用φ8丝杆加工。
2)根据吊顶标高安装主龙骨,基本定位后调节吊挂抄平(注意起拱量);再根据板的规格确定次龙骨位置,次龙骨必须和主龙骨底面贴紧,安装垂直吊挂时应用钳夹紧,防止松紧不一。
3)主龙骨间距一般为1000mm,龙骨接头要错开;吊杆的方向也要错开,避免主龙骨向一边倾斜。
用吊杆上的螺栓上下调节,保证一定起拱度房间短向1/200,待水平度调好后再逐个拧紧螺帽,开孔位置需将大龙骨加固。
4)施工过程中注意各工种之间配合,待顶棚内的风口、灯具、消防管线等施工完毕,并通过各种试验后方可安装面板。
5)矿棉板安装:注意矿棉板的表面色泽,必须符合设计规范要求,矿棉板的几何尺寸进行核定,偏差在±1mm,安装时注意对缝尺寸,安装完后轻轻撕去其表面保护膜。
(3)质量标准明龙骨吊顶工程安装的允许偏差:2、地面工程A、玻化砖铺贴施工工艺(1)工艺流程施工准备→清理基层→试排面砖模数→分墨弹线→扫浆→铺水泥砂浆结合层→试铺板材→抹稀砂浆→铺贴板材→清洁、保护、养护→检查验收。
(2)操作工艺1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净。
2)弹线:根据水平标准线和设计厚度,在四周墙上、柱上弹出面层的上平标高控制线。
3)预铺:将房间依照砖的尺寸留缝大小,排出砖的放置位置,并在基层地面弹出十字控制线和分格线。
4)铺设结合层砂浆:铺设前应将基底润湿,并在基底上刷一道水泥浆或界面结合剂,随刷随铺设搅拌均匀的干硬性水泥砂浆。
5)铺贴:将砖放置在1:3的干硬性水泥砂浆找平层上,用橡皮锤找平,之后将砖拿起,在砖背面刮厚度约1~5mm的素水泥膏,在将砖放置在找过平的干硬性水泥砂浆上,用橡皮锤按标高控制线和方正控制线坐平坐正。
干硬性砂浆以手捏成团,落地散开,捏时手感潮湿为宜,拌合均匀。
6)铺砖时应按照各房间的实际开间尺寸来进行,应尽量保证铺贴整砖,非整砖应对称考虑铺设,并随时用2m靠尺和水平尺检查平整度。
大面积铺贴适应分段、分部位铺贴。
7)养护:当面砖铺贴完24h内应开始浇水养护、养护时间不得小于7d。
9)勾缝:当砖面层的强度达到可上人的时候,用同色勾缝剂进行勾缝,要求缝清晰、顺直、平整、光滑、深浅一致,缝应低于砖面0.5-1mm。
10)清理:当勾缝剂凝固后再用棉纱等物对地砖表面进行清理(一般宜在12h之后)。
清理完毕后用养护2-3天,当交叉作业较多时采用竹纤板和彩条布保护。
(3)阶梯施工要点:阶梯地砖分为梯级面砖和梯级立面砖,施工要点主要是测量放线、梯级砖安装与普通地砖施工要点不同,这里只阐述测量放线、立面砖安装二点。
1)测量放线。
阶梯的测量放线应在各层的标高平水线、平面控制轴网基准线确认后进行。
a、阶梯总宽度按现场测量宽度放中线,保证两跑楼梯宽度一样,同时弹出栏杆扶手的宽度平行线或中线;b、阶梯总高度、楼梯级数、每级踏步高度按两层标高净空间计算的实际尺寸现场放线,预留砂浆、石材厚度,同时将踏步的装饰完成面墨线弹在墙上,并据此计算栏杆扶手的高度和坡度;c、阶梯总长度和每级踏步的深度按图和现场测量长度放线,将同时将踏步立板的装饰完成面墨线弹在墙上,并据此计算栏杆扶手的长度;d、完成现场测量放线后再绘制楼梯施工图报批,根据确认的施工图加工订货。
2)梯级砖安装。
梯级砖施工由下而上顺序安装,梯级立面砖应压在梯级面砖上。
面砖安装与普通地砖安装相同,立面砖如果没有1:3干硬性水泥砂浆粘结层,直接在立面砖背面用1:2砂浆摊抹后安装。
(4)地砖铺贴的注意事项1)大面积的铺贴地砖是从铺好的标准块进行的,铺贴时紧靠标准块退步施工,并拉对缝线控制地砖对缝平直度。
2)边铺贴边用水平尺检查校正,并用橡皮锤敲实,防止空鼓。
3)铺贴地砖前应注意挑选,几何尺寸不正、缺角、脱边、敲曲、裂缝和表面污损的不得使用。
4)如遇建筑阴阳角、固定物、地漏等需切割地砖时,应用整砖切割,套割吻合,不能用碎瓷砖在、凑合使用。
(5)地砖的验收标准:B、石材铺贴适用于休闲大厅地面石材的铺贴。
(1)施工程序:清理基层→弹线→安装标准块→铺贴→洗缝→养护(2)施工要点:l)基层处理。
包括基层地面铲净、清扫及标高的复核处理等,其重点是楼面标高的整体复核,施工中采用由楼梯口、电梯口、大门口等处为标高控制点,弹出50线进行标高控制的方法,局部超出标高的基层剔除,不够标高的修补做垫层。
2)找水平、弹线。
在地面基层上贴水平灰饼,弹十字线控制线控制整个平水,施工前一天洒水湿润基层。
3)安装标准块。
在十字线处安装标准块,再从十字线标准块处采用退步方法向四个方向铺贴。
十字铺贴完成后,在柱位处,宜先铺贴柱与柱间的部分,再往两边展开,最后安装石材地脚线收口。
4)铺贴。
石材板铺贴前应泼水湿润阴干备用,在基层上刷一道素水泥浆,随刷随铺,用20mm厚1:3干硬性水泥砂浆做粘结层,铺板时采用砂浆初平→安板→敲实→翻板→淋水泥浆→安板,板材安放好后用橡皮锤敲实,以达到安装高度和又使砂浆粘结层平整密实。
一般硬性砂浆以手捏成团,落地散开,捏时手感潮湿为宜,拌合均匀。
5)大面积板块铺完,且各项指标均能满足要求后,开始铺设波打线圈边石材,采用由控制线向两边铺设的流向施工。
6)洗缝。
石材板铺贴后用同色勾缝剂填缝嵌实,再用布擦干净面层。
7)养护。
石材板面应涂刷一层保护封闭腊,养护期三天内禁止踩踏。
(3)地面石材安装的注意事项1)根据设计图纸现场放线后再绘制开料图,并按图编号订货,开料图要尽量减少石材订货规格。
2)石材铺贴前要对色编号,排版试拼,以便按图对号入座。
3)用草绳等易褪色的材料包装石材板时,拆包前要防止受潮和污染。
(4)成品、半成品的保护1)存放石材板块,不得长期受雨淋和水泡,要采取立放,光面相对,板块下应垫木方,现场搬运时也应按上述要求。
