混凝土工程允许偏差及检查方法

混凝土尺寸偏差检测标准

混凝土尺寸偏差检测标准一、前言混凝土是建筑工程中广泛使用的一种材料,其质量对工程的安全性、可靠性、耐久性等方面都有着至关重要的影响。
而混凝土的尺寸偏差则是影响混凝土质量的一个重要因素,因此对混凝土尺寸偏差的检测标准也显得尤为重要。
本文将就混凝土尺寸偏差的检测标准进行详细介绍。
二、混凝土尺寸偏差的定义混凝土尺寸偏差是指混凝土制品在生产过程中,其实际尺寸与设计尺寸之间的差异。
混凝土尺寸偏差的大小直接影响着混凝土制品的质量和使用效果。
因此,对混凝土尺寸偏差的检测标准非常严格。
三、混凝土尺寸偏差的检测方法混凝土尺寸偏差的检测方法主要有以下几种:1. 计量法。
该方法是通过测量混凝土制品的实际尺寸和设计尺寸之间的差异来判断混凝土尺寸偏差的大小。
2. 筒仓法。
该方法是将混凝土制品放入一个筒仓中,通过测量其在筒仓中的位置来判断混凝土尺寸偏差的大小。
3. 模具法。
该方法是通过制作一个标准的混凝土模具,将混凝土放入其中,然后测量其实际尺寸和模具设计尺寸之间的差异来判断混凝土尺寸偏差的大小。
4. 其他方法。
除了以上三种方法外,还有一些其他的检测方法,如光学测量法、激光测量法等。
以上各种方法都有其适用的场合和优缺点,具体选择哪种方法需要根据实际情况进行综合考虑。
四、混凝土尺寸偏差的检测标准混凝土尺寸偏差的检测标准一般由国家或行业标准制定。
以下是我国目前实行的混凝土尺寸偏差检测标准:1. 对于混凝土制品的长宽高尺寸偏差,其允许偏差应按照国家标准《混凝土制品尺寸偏差限值》(GB/T 5216-2017)中的规定执行。
2. 对于混凝土制品的表面平整度和平面度,其允许偏差应按照国家标准《混凝土制品表面平整度和平面度的检验》(GB/T 17671-1999)中的规定执行。
3. 对于混凝土制品的圆度、偏心度、直线度等指标,其允许偏差应按照国家标准《混凝土制品几何尺寸和偏差的检验》(GB/T 18861-2018)中的规定执行。
需要注意的是,不同类型的混凝土制品其尺寸偏差的允许值是不同的,具体规定需参照相应的国家标准。

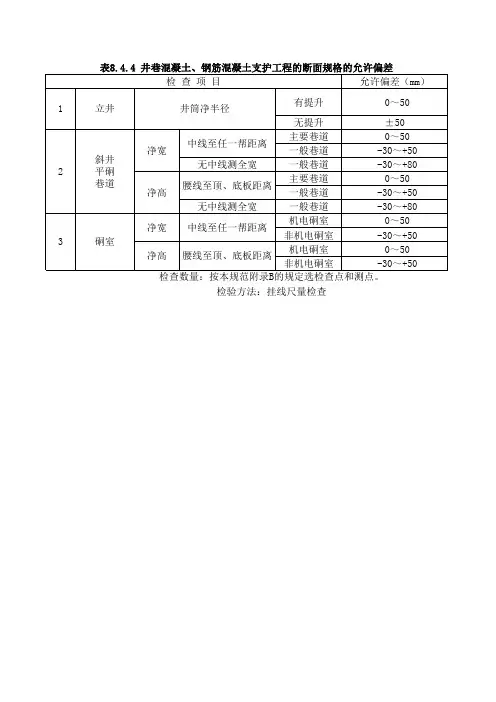

8.1混凝土、钢筋混凝土工程规范允许偏差 (2)

1 2 3 4 5 6
表8.4.10 井巷混凝土支护工程的允许偏差和检验方法 允许偏差(mm) 检 查 项 目 斜井、平硐、 立井 硐室、巷道 基础深度 —— ≥0 接茬 ≤30 ≤15 表面平整度 ≤10 ≤10 预埋件或预留孔中心线偏移 ≤20 ≤20 预留巷道底板标高 ±50 ±20 上下层间距 ±25 —— 预留梁 窝位置 垂直中心线左右 ±20 ——
检查数量:表8.4.10中,前3项按本规范附录B的规定选检查点和测点,后三项全数检查。
程的允许偏差和检验方法 检 验 方 法 检查点两墙腰线下尺量检查 尺量检查点一模两端接茬最大值 用2m直尺量检查点上最大值 挂中心线尺量 拉线尺量 拉线尺量
录B的规定选检查点和测点,后三项全数检查。
表8.4.4 井巷混凝土、钢筋混凝土支护工程的断面规格的允许偏差 检 查 项 目 允许偏差(mm) 1 立井 井筒净半径 有提升 0~50
2斜井 平硐 巷道3 Nhomakorabea硐室
无提升 ±50 主要巷道 0~50 中线至任一帮距离 净宽 一般巷道 -30~+50 无中线测全宽 一般巷道 -30~+80 主要巷道 0~50 腰线至顶、底板距离 净高 一般巷道 -30~+50 无中线测全宽 一般巷道 -30~+80 机电硐室 0~50 净宽 中线至任一帮距离 非机电硐室 -30~+50 机电硐室 0~50 净高 腰线至顶、底板距离 非机电硐室 -30~+50 检查数量:按本规范附录B的规定选检查点和测点。 检验方法:挂线尺量检查
混凝土灌注桩允许偏差

混凝土灌注桩允许偏差
混凝土灌注桩应做试验:
1、混凝土抗压强度
检查数量:每根桩在浇筑地点制作混凝土试件不得少于2组。
2、桩身不得出现断桩、缩径。
检查数量:全数检查。
检验方法:检查桩基无损检测报告。
3、混凝土外加剂除全数检验合格证和出厂检验报告外,应对其减水率、凝结时间差、抗压强度比抽样检验。
检查数量:同生产厂家、同批号、同品种、同出厂日期且连续进场的外加剂,每50t为一批,不足50t 时,也按一批计,每批至少抽检1次。
4、抗冻混凝土应进行抗冻性能试验,抗渗混凝土应进行抗渗性能试验。
检验数量:混凝土数量小于250m3,应制作抗冻或抗渗试件1组(6个);250~500 m3,应制作2组。

混凝土基层底基层厚度允许偏差

混凝土基层底基层厚度允许偏差摘要:一、混凝土基层底基层厚度允许偏差的标准二、影响混凝土基层底基层厚度偏差的因素三、如何控制和减小混凝土基层底基层厚度偏差四、混凝土基层底基层厚度偏差对工程质量的影响五、总结与建议正文:混凝土基层底基层厚度偏差在建筑工程中是一个重要的话题,它直接关系到整个建筑的稳定性和耐久性。
根据我国相关标准,混凝土基层底基层厚度的允许偏差是有明确规定的。
本文将详细介绍混凝土基层底基层厚度偏差的标准、影响因素、控制方法以及对工程质量的影响,为广大建筑从业者提供实用的参考。
一、混凝土基层底基层厚度允许偏差的标准根据我国《混凝土结构设计规范》(GB 50010-2010)的规定,混凝土基层底基层厚度的允许偏差应符合以下要求:1.对于预制混凝土构件,其厚度允许偏差为±5%;2.对于现场浇筑的混凝土结构,其厚度允许偏差为±10%。
二、影响混凝土基层底基层厚度偏差的因素1.混凝土配合比:混凝土的强度、工作性和收缩性等因素都会影响厚度偏差。
2.施工工艺:浇筑、振实和养护等工艺环节对厚度偏差有很大影响。
3.环境条件:温度、湿度等环境条件变化也会引起混凝土基层底基层厚度的变化。
三、如何控制和减小混凝土基层底基层厚度偏差1.优化混凝土配合比,提高混凝土的抗裂性能。
2.严格控制施工工艺,确保浇筑均匀、振实充分、养护到位。
3.加强对施工现场的管理,确保各环节质量可控。
4.及时调整混凝土基层底基层的厚度,以满足设计要求。
四、混凝土基层底基层厚度偏差对工程质量的影响混凝土基层底基层厚度偏差过大,可能导致以下工程质量问题:1.结构稳定性降低:厚度偏差会导致结构受力不均匀,降低整体稳定性。
2.耐久性减弱:厚度偏差可能导致混凝土保护层厚度不足,加速钢筋腐蚀,降低结构的耐久性。
3.裂缝产生:厚度偏差过大,容易引起混凝土收缩裂缝,影响美观和使用寿命。
五、总结与建议混凝土基层底基层厚度偏差对建筑工程质量具有重要意义。

混凝土预制构件尺寸检测项目、检测方法、检测频率和允许偏差

±15
高度
±10
4
钢尺测量四角
顶面对角线差
短边长度≤3m
20
1
钢尺测量
短边长度>3m
30
1
空心块体壁厚
±10
8
钢尺测量每边三分点处
4
扶壁
板厚
±10
4
钢尺测量趾板和立板两端
抽检20%且不少于5件
立板竖向倾斜
H≤7.5m
15
3
吊线和钢尺或全站仪测量立板迎水面中部和两侧面
H>7.5m
2H/1000
钢尺测量
2
圆形沉箱、圆筒
直径
D≤10m
±25
4
钢尺按“米”字形测量
抽检20%且不少于5件
D>10m
±2.5D/1000
高度
±10
8
钢尺按“米”字形测量
壁厚
±10
8
椭圆度
D≤10m
50
2
钢尺测量,取两组相互垂直直径之差
D>10m
5D/1000
3
方块、卸荷板
长度/宽度
边长≤5m
±10
4
钢尺测量四边
抽检20%且不少于5件
抽检1%且不少于10件
扭王字块、四角锥
±10
8
钢尺测量肢杆长度和端头截面
四角空心块
各部位尺寸
±10
8
钢尺测量轮廓边长和四角高度
板厚度
±10
4
钢尺测量各侧面,取大值
孔心位置
20
2
用钢尺测量纵横两方向
13
栅栏板
长度/宽度
±10
4
钢尺测量各边
抽检1%且不少于5件
(完整版)混凝土工程质量检验标准

混凝土工程质量检验标准必须外光内实。
混凝土面层不允许出现错台,阴阳角线条清晰、平直;墙、顶板均达到不抹灰即能刮腻子的程度,即实现清水混凝土墙,实测项目达到高级抹灰标准。
1、混凝土主控项目必须合格。
检查数量:全数检查。
2、混凝土工程一般项目必须达到合格标准。
评定代号:合格○,不合格×(有数字应记录数字)。
检查数量:按有代表性的自然间抽查10%,墙每面为1处,板每间为1处,但均不能小于3处。
(1)蜂窝(混凝土表面无水泥浆,露出石子的深度大于5mm,但小于保护层厚度的缺陷):不允许出现。
检查方法:尺量外露石子面积及深度。
(2)孔洞(深度超过保护层厚度,但不超过截面尺寸1/3的缺陷):不允许出现孔洞。
检查方法:凿去孔洞周围石子,尺量孔洞面积及深度。
(3)主筋露筋(主筋没有被混凝土包裹而外露的缺陷,但梁端主筋锚固区内不允许有露筋。
):无露筋。
检查方法:尺量钢筋外露长度。
(4)缝隙夹渣层(施工缝处有缝隙或夹有杂物):无缝隙夹渣层。
检查方法:凿去夹渣层,尺量缝隙或夹有杂物的长度。
3、混凝土工程允许偏差项目实测合格率达到设计标准,见附下表。
混凝土工程允许偏差检查数量:按有代表性的自然间抽查10%,墙每面为1处,板每间为1处,但均不能小于3处。
其中:墙垂直、表面平整度各测2点、其余各项均测1点。
检查方法:长、宽对中心线用尺量检查;2项用水准仪或尺量检查;墙垂直度,每层用2m托线板检查;表面平整度用2m靠尺和楔形塞尺检查。
检查一般项目,允许偏差项目测点比上述数量增加一倍。
混凝土工程必须符合下列要求:顶板下皮(顶棚)平整度不大于5mm;阴阳角顺直,清晰,无接缝,无跑浆现象;混凝土板上表面平整度为2mm,搓毛标准:毛面均匀一致,无抹痕;成品顶板混凝土必须做好保护工作,表面不能留有脚印等痕迹;4、注意事项(1)蜂窝、麻面、孔洞、露筋、夹渣等缺陷:原因是振捣不实、漏振和钢筋位置不准确、缺少保护层垫架措施。
因此浇筑混凝土前应检查钢筋位置及保护层厚度是否准确、发现问题及时修整。
混凝土结构工程施工质量验收规范允许偏差表格

预埋件
10
钢尺检查
预埋螺栓
5
预埋管
5
预留洞中心线位置
15
钢尺检查
表8.3。2-2混凝土设备基础尺寸允许偏差和检验方法
项目
允许偏差(mm)
检验方法
坐标位置
20
钢尺检查
不同平面的标高
0,-20
水准仪或拉线、钢尺检查
平面外形尺寸
±20
钢尺检查
凸台上平面外形尺寸
0,—20
钢尺检查
凹穴尺寸
+20,0
±5
表5。5.2钢筋安装位置的允许偏差和检验方法
项目
允许偏差(mm)
检验方法
绑扎钢筋网
长、宽
±10
钢尺检查
网眼尺寸
±20
钢尺量连续三档,取最大值
绑扎钢筋骨架
长
±10
钢尺检查
宽、高
±5
钢尺检查
受力钢筋
间距
±10
钢尺量两端、中间各一点,取最大值
排距
±5
保护层厚度
基础
±10
钢尺检查
柱、梁
±5
钢尺检查
板、墙、壳
混凝土结构工程施工质量验收规范
1、模板分项工程:
表4.2。6预埋件和预留孔洞的允许偏差
项目
允许偏差(mm)
预埋钢板中心线位置
3
预埋管、预留孔中心线位置
3
插筋
中心线位置
5
外露长度
+10,0
预埋螺栓
中心线位置
2
外露长度
+10,0
预留洞
中心线位置
10
外露长度
+10,0
GB50204-2002混凝土结构工程施工质量验收规范GB50204-2002

前言 (3)1 总则 (4)2 术语 (6)3 基本规定 (7)4 模板分项工程 (10)4.1 一般规定 (10)4.2 模板安装 (11)4.3 模板拆除 (15)5 钢筋分项工程 (16)5.1 一般规定 (16)5.2 原材料 (17)5.3 钢筋加工 (19)5.4 钢筋连接 (20)5.5 钢筋安装 (24)6 预应力分项工程 (26)6.1 一般规定 (26)6.2 原材料 (27)6.3 制作与安装 (30)6.4 张拉和放张 (33)6.5 灌浆及封锚 (35)7 混凝土分项工程 (37)7.1 一般规定 (37)7.2原材料 (39)7.3 配合比设计 (41)7.4 混凝土施工 (42)8 现浇结构分项工程 (46)8.1 一般规定 (46)8.2 外观质量 (47)8.3 尺寸偏差 (48)9 装配式结构分项工程 (51)9.1 一般规定 (51)9.2预制构件 (52)9.3 结构性能检验 (54)9.4 装配式结构施工 (58)10 混凝土结构子分部工程 (60)10.1 结构实体检验 (60)10.2 混凝土结构子分部工程验收 (62)附录A 质量验收记录 (64)附录B纵向受力钢筋的最小搭接长度 (67)附录C 预制构件结构性能检验方法 (69)附录D 结构实体检验用同条件养护试件强度检验 (73)附录E 结构实体钢筋保护层厚度检验 (75)关于发布国家标准《混凝土结构工程施工质量验收规范》的通知建标 [2002] 63号根据建设部《关于印发一九九八年工程建设国家标准制定、修订计划(第二批)的通知》(建标 [1998] 244号)的要求,中国建筑科学研究院会同有关单位共同修订了《混凝土结构工程施工质量验收规范》。
我部组织有关部门对该规范进行了审查,现批准为国家标准,编号GB50204—2002,自2002年4月1日起施行。
其中4.1.1﹑4.1.3﹑5.1.1﹑5.2.1﹑5.2.2﹑5.5.1﹑6.2.1﹑6.3.1﹑6.4.4﹑7.2.1﹑7.2.2﹑7.4.1﹑8.2.1﹑8.3.1﹑9.1.1为强制性条文,必须严格执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项
次
项目
允许偏差值(mm)
检查方法
实测值
国家规范标准
结构长城杯标准
1
轴线位置
基础
15
10
尺量
独立基础
10
10
墙、柱、梁
8
5
2
垂直度
层高≤5m
8
5
经纬仪
吊线
尺量
层高>5m
10
8
全高(H)
H/1000、且≤30
H/1000、且≤30
3
标高
层高
±10
±5
水准仪、尺量
全高
±30
±30
5
3
夹片式锚具有顶压
5
3
夹片式锚具无顶压
6~8
6
14
锚固端保护层厚
凸出式锚固端锚具
≮50
≮50
观察
钢板尺量
外露预应力筋
≮20
≮20
易腐蚀环境外露预应力筋
≮50
≮50
4
截面尺寸
基础宽、高
+8、—5
±5
尺量
柱、墙、梁宽、高
+8、—5
±3
5
表面平整度
8
3
2m靠尺、塞尺
3
4
5
6
5
8
3
6
2.5
4
6
角、线顺直度
——
3
拉线、尺量
7
保护层厚度
基础
——
±3
尺量
柱、梁、墙、板
——
+5、—3
8
楼梯踏步板宽度、高度
——
±3
尺量
9
电梯井筒
长、宽对定位中心线
+25、0
+20、—0
经纬仪、尺量
+5
0
+5
筒全高(H)垂直度
H/1000、且≤30
H/1000、且≤30
10
阳台、雨罩位移
——
±5
吊线、尺量
11
预留孔、洞中心线位置
15
10
尺量
12
预埋螺栓
中心线位置
10
3
尺量
螺栓外露长度
5
+5、—0
13
张拉端预应力筋的内缩量限值
支撑式锚具螺帽缝隙
1
1
观察
钢板尺量
支撑式锚具加每块垫板缝隙
11ຫໍສະໝຸດ 锥塞式锚具
