电气工程预算_教程
《电气工程预算》PPT课件

整理ppt
4
电气工程综述
❖ 电气工程是指施工企业依照施工图设计的内容,将规定的 线路材料、电气设备及装置性材料等,按照规程规范的要求 安装到各用电点,并经调试验收的全部工作。它包括:内线 工程、外线工程、变配电工程、动力及照明工程、防雷接地 等。
❖ 高层建筑增加费(指高度在6层或20米以上的工业 与民用建筑)按定额说明要求计算。
整理ppt
11
工程量计算规则及定额套用
❖ 电气安装工程量的计算,主要是按照电气施工图和 电气安装预算定额和工程量计算规则规定的内容进 行计算。
❖ 电气施工图表明了电气设备和线路工程的型号、规 格、安装及管线敷设方法和具体位置,可以按照一 定的比例计算管线长度并在施工图提供的资料中计 算电气设备和材料的数量。
动力工程的主要施工内容是设备安装,对电气设备 进行就位、调平、找正、固定与接线、接地等。 (四)变配电工程:由变压器、高低压配电装置、继 电保护与电气计量等二次设备和二次接线构成的室 内变电所(站、室)。 (五)防雷工程:建筑物和电气装置的防雷设施。 (六)电气接地工程:各种电气装置的保护接地、工 作接地、防静电接地装置等。
1、各种柜、屏(盘)按照功能、容量化分项目。按功能化分 为控制屏、继电信号屏等,按容量化分为硅整流柜、可控 硅等。
2、各种动力、照明成套配电箱均以箱体半周长划分项目。
3、焊(压)接线端子定额只适用于导线,电缆终端头制作、 安装定额中已包括压接线端子,不得重复计算。
4、盘柜配线仅适用于盘上小设备元件的少量现场配线,不适
❖ 人工费=Σ(工程量*人工工日概预算定额*相应等级 的日工资单价)

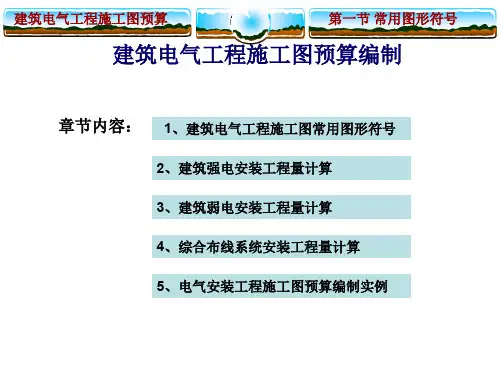

电气工程施工图预算编制培训课件

建筑电气工程施工图预算
第二节 建筑强电安装工程量计算
例1 根据下列变配电工程图的条件列项并计算工程量,要求从 拉紧悬式绝缘子算至避雷器F为止。
建筑电气工程施工图预算
第二节 建筑强电安装工程量计算
三、高压控制台、柜、屏安装及低压配电控制设备安装工程量计算 1、高压控制台、柜、屏安装,以“台”计量。执行相关定额。 2、低压配电装置安装:以“台”计量。执行相关定额。注意高低 压执行定额不同。 3、落地式高压柜及低压柜安装 除按相应定额计算各自的安装费用之外,还必须计算基座费用。 (1)槽(角)钢基座安装以“m”计量,执行相应定额。基座制作 所需的槽(角)钢材,按未计价材料计算。基座长度按下式计算。
预留 长度
说明
0.3m 0.5m 0.5m 1.0m 0.8m 0.5m
从最后一个支点算起 支线预留 从设备端子接口算起 从最后一个支点算起 支线预留 从设备端子接口算起
建筑电气工程施工图预算
第二节 建筑强电安装工程量计算
① 固定母线的金具包括在母线安装定额内,但属于未计价材 料,按设计用量加1%损耗计算。不包括母线支持绝缘子的 安装,也不包括母线钢托架、支架的制作与安装。
建筑电气工程施工图预算
第二节 建筑强电安装工程量计算
例3 根据下列变配电工程图的条件列项并计算工程量,要求从 拉紧悬式绝缘子算至变压器TM为止。
11、3、1铝0k母v悬线式安绝装缘,子m安装,3串 21、4、悬铝式母绝线缘支子架支制架作制,作k,g kg ( 15钢、材铝为母未线计支价架材安料装!,)kg 31、6、悬母式线绝调缘试子,支3架段安装 ,kg 41、7、跌高落压式支熔持断绝器缘安子装安,装1,组个 51、8、跌电落力式变保压险器支8架00制/1作0安,装kg,1台 6712、 、90、 、跌 高变 绝落 压压 缘式 穿器 子保 通系 等险 板统 耐支制调 压架作试试安安,验装装,1,,系个k1统测块g 试件 8、10kv穿墙套管安装,3个 9、避雷器FS-10安装,1组 10、避雷器支架制作, kg 11、避雷器支架安装, kg 12、避雷器调试,1组
电气安装工程预算培训课件

该预算中包括了材料费、人工 费、机械费、管理费、利润等 费用,其中材料费占比最大, 约为60%,人工费占比其次, 约为20%。该预算中还考虑了 风险因素和不可预见费用。
04
电气安装工程预算软件应用
电气安装工程预算软件的基本功能与优势
自动化计算
软件能够自动进行工程量的计 算,减少人工计算的工作量。
作用
电气安装工程预算是施工企业进行成本控制、考核经济效益 的重要依据,也是业主进行投资估算和方案选择的重要依据 。
电气安装工程预算的构成要素
工程实体费用
包括人工费、材料费、设备费等 ,这些费用是构成工程实体的基
础。
措施费用
包括安全文明施工费、临时设施费 、夜间施工费等,这些费用是对工 程实施过程中的各种措施进行补偿 的费用。
电气安装工程预算培训 课件
汇报人: 2023-11-25
目 录
• 电气安装工程基础知识 • 电气安装工程预算编制 • 电气安装工程预算实例分析 • 电气安装工程预算软件应用 • 电气安装工程预算常见问题与对策 • 电气安装工程预算的发展趋势与展望
01
电气安装工程基础知识
电气安装工程的定义与分类
预算审查片面
由于审查范围过于狭窄,导致预算中 存在漏洞或缺陷。
03
04
对策
扩大预算审查范围,对预算进行全面 、系统的审查。
预算审查拖延
由于审查过程过于繁琐或拖延,导致预算编 制进度受到影响。
05
06
对策
优化审查流程,提高审查效率,确保预算编制 进度的顺利进行。
预算执行过程中的常见问题与对策
预算执行不到位
电气安装工程预算
该建筑的电气安装工程预算包括了强电、弱电、消防电气等系统的安装工程,预算金额为 1000万元,工程量为5000平方米。
建筑电气工程预算电子教案

建筑电气工程预算电子教案第一章:建筑电气工程预算概述1.1 教学目标让学生了解建筑电气工程预算的定义和作用。
让学生掌握建筑电气工程预算的基本流程和原则。
1.2 教学内容建筑电气工程预算的定义和作用建筑电气工程预算的基本流程建筑电气工程预算的原则1.3 教学方法采用讲授法,讲解建筑电气工程预算的定义和作用,以及基本流程和原则。
采用案例分析法,分析实际建筑电气工程预算的案例,让学生更好地理解预算的流程和原则。
1.4 教学评估通过课堂提问,检查学生对建筑电气工程预算的定义和作用的理解。
通过案例分析,评估学生对建筑电气工程预算流程和原则的应用能力。
第二章:建筑电气工程预算的准备工作2.1 教学目标让学生了解建筑电气工程预算的准备工作。
让学生掌握建筑电气工程预算准备工作的方法和步骤。
2.2 教学内容建筑电气工程预算的准备工作建筑电气工程预算准备工作方法和步骤2.3 教学方法采用讲授法,讲解建筑电气工程预算的准备工作以及方法和步骤。
采用案例分析法,分析实际建筑电气工程预算的准备工作案例,让学生更好地理解预算准备工作的方法和步骤。
2.4 教学评估通过课堂提问,检查学生对建筑电气工程预算的准备工作的理解。
通过案例分析,评估学生对建筑电气工程预算准备工作方法和步骤的应用能力。
第三章:建筑电气工程预算的编制3.1 教学目标让学生了解建筑电气工程预算的编制。
让学生掌握建筑电气工程预算编制的方法和步骤。
3.2 教学内容建筑电气工程预算的编制建筑电气工程预算编制的方法和步骤3.3 教学方法采用讲授法,讲解建筑电气工程预算的编制以及方法和步骤。
采用案例分析法,分析实际建筑电气工程预算的编制案例,让学生更好地理解预算编制的方法和步骤。
3.4 教学评估通过课堂提问,检查学生对建筑电气工程预算的编制的理解。
通过案例分析,评估学生对建筑电气工程预算编制方法和步骤的应用能力。
第四章:建筑电气工程预算的审核4.1 教学目标让学生了解建筑电气工程预算的审核。
[预算入门]电气工程算量及套价实例讲解(附图)
![[预算入门]电气工程算量及套价实例讲解(附图)](https://img.taocdn.com/s3/m/18a6587fa22d7375a417866fb84ae45c3b35c280.png)
综合单价:9.18元
工程内容 序 号
单 数量 其中/元
位
人工 材料费
费
机械使 综合 用费 费
小计/元
1 铍锌钢管
m 30 38.40 9.60
5.40
DN20 暗配
2 铍锌钢管 DN20
m 30.9
108.15
3 暗装扫线盒 个 6
6.30 12.90 0
4 接线盒
个 6.12
18.36
5 暗装开关盒 个 5
计量单位:m
项目编码: 030212003001
工程数量:80
项目名称:电气配线 管内穿线BV2.5 mm² 综合单价:2.44元
工程内容 序 号
单 数量 位
其中/元
人工 材料费 费
机械 使用 费
小计/ 元
综合费
1 管内穿线 m 82 BV2.5 mm²
18.86 14.76 0
18.86 52.48
(1)配管配线系指从配电控制设备到用电器具
的配电线路以及控制线路的敷设。工艺上分明 配和暗配两种形式。各种配管应区别不同敷设 方式,部位及管材材质,规格,以“延长米” 计算。计算时不扣除管接线箱(盒)、灯头盒、 开关盒所占长度。其计算要领是从配电箱算起, 沿各回路计算;同时应考虑按建筑物自然层进 行划分。或者按照建筑形状分片计算。
项目编码 序 号
1 03021200 1001
项目 名称
电气 配管
工程内容 综合单价组成
人工 材料 机械 费 费 使用
费
铍锌钢管 1.68 5.64 0.18 DN20 暗配 包括接线盒6 个、开关盒5 个安装、接 地
综合单 价/元 综合 费
1.68 9.18
电气安装工程预算ppt课件

一、电气施工图
• 1、施工图的图纸目录 • 2、施工阐明 • 3、设备资料表 • 4、平断面图 • 5、系统接线图 • 6、原理接线图 • 7、安装接线图 • 8、详图 • 详图分大样图和规范图两类。
二、怎样阅读电气安装施工图
• 首先应阅读施工阐明,了解该项工程的总体情 况,领会设计意图,施工范围,详细施工要求 等。然后看该工程的电气主接线图,掌握其电 气配置情况和变配电特点,并结合阅读总平面 布置图,对屋外、屋内配电安装、进线和出线、 各种电压等级的配电方式均应有了解。之后, 再阅读电气施工的剖面〔断面〕图等,看明白 各设备的安装方式,相互衔接、运用的资料、 敷设的电缆导线等。更详细一些的可以查看电 气设备的安装接线图、原理展开图以及施工详 图,搞清楚相互间的电缆联络、电缆敷设方式 等。
• 图例--识图的辅助工具
高 压 开 关 柜 型 号 含 义
• 例如:LGJ-2×50+1×20
• 钢芯铝绞线2根50mm2和1根20mm2
• 2、型线:铜母线〔TMY〕
•
铝母线〔LMY〕
•
扁钢
•
母线槽〔三相三线、三相四线、
三相五线〕
• 例如:TMY-4〔100×8〕+80×6 K
• (2)小数取定。①安装费:设备和安装性资料安装费单价按预算 定额取定,有几位小
• 数取几位小数,合价时按四舍五入取整数。安装性资料安装工 程量单位按定额要求单位计列;②设备费:设备的单价、合价 一概取整数;⑧主要资料费:主要资料单价取二位小数,合价 计算一概按四舍五入取整数;④工程量:设备工程量取整数。 安装性资料工程量普通取整数,但按吨或loom等为单位者取二 位小数。
• (3)资料损耗率的计算。为便于计算和校核,并使图纸中数量与 预算数量获得一致,普通按定额规定损耗率乘以应加损耗的资 料费合价求得,或者按一样性质的几项资料费的合价相加,再 乘以损耗率求得。
[入门]电气工程施工图预算编制详解(含图例及计算)
![[入门]电气工程施工图预算编制详解(含图例及计算)](https://img.taocdn.com/s3/m/58e98ada70fe910ef12d2af90242a8956becaa8b.png)
第四章 电气设备安装工程定额与预算
第二节 建筑强电安装工程量计算
1.变压器安装工程量计算 (1)变压器安装,按不同电压等级、不同容量、不同类型。 变配电电压等级一般均为10KV以下; 变压器电压容量为100—2500KVA; 变压器类型分为油浸电力变压器、杆上变压器、整流电力变压 器、电炉变压器、干式变压器等。 1)变压器安装包括的内容: 变压器安装定额中包括的内容有:开箱检查、本体就位、器身 检查、套管、油枕及散热器的清洗、油柱试验、风扇、油泵电 机的清洗检查接线,附件安装、垫铁及止轮器制作安装、补充 变压器油、安装后整体密封试验、接地、补漆。 2)电力变压器安装定额不包括的内容: 下列内容必须另列项目进行计算 电力变压器系统调试
第一节 施工图常用图形符号
第四章 电气设备安装工程定额与预算
第二节 建筑强电安装工程量计算
第二节 建筑强电安装工程量计算 本节内容:
1、变配电装置工程量计算 2、母线及绝缘子安装工程量计算 3、高压控制台、柜、屏安装及低压配电
控制设备安装工程量计算 4、电缆工程量计算
5、配管配线工程量计算 6.电机安装的检查接线与调试工程量计算
常用图形符号详见下表 记住这些常用符号的方法不是一个个地去
第四章 电气设备安装工程定额与预算
图8.1 常见电气图形
第四章 电气设备安装工程定额与预算
名称
标注文字符号
常见的线路敷设方式如表8.1所示。 表8.1 线路敷设方式的标注
名称
标注文字符号
穿焊接钢管敷设 SC
穿电线管敷设
MT
穿硬塑料管敷设 PC
穿阻燃半硬聚氯乙烯管敷设
FPC
电缆桥架敷设
CT
金属线槽敷设
MR
电气工程安装概预算 第三部分 工程量计算

适用范围详见教材:P36
2 配电箱 (计算个数) (2)照明配电箱
常用型号: ➢XXM系列,为悬挂式低压照明配电箱 ➢XRM系列,为嵌墙式低压照明配电箱
X M (R)— —
设计序号 安装方式 照明 低压电力配电箱
方案号
适用范围详见教材:P37
3 电能表 (计)——三相三线制电路 ➢三相电能表(三元件)——三相四线制电路
图1 接线原理图
上图所示,解读如下: 在物理实验室房间里有2个灯和1个电风扇。2个灯由一
个开关控制,电风扇由一个调速开关控制,走廊里有1个灯 和一个开关控制等。灯和电风扇均为单相用电设备,只需 要接2根线,火线(相线L)和零线(中性线N)。其中火线 要经过开关后再接到用电设备上。当开关合上时,开关线 才有电,灯或电风扇才可能有电流通过而工作。当开关断 开时,开关线没有电,灯或电风扇也没有电,更换灯管和 维修时比较安全。
2)垂直方向的敷设线管计算
垂直方向的线管敷设(沿墙、柱引上或引下), 其配管长度一般应根据楼层高度和箱、柜、盘、 板、开关、插座等的安装高度进行计算,如图3.2 所示。
图3.2 线管垂直长度计算示意图
3)埋地的敷设线管计算
图3.3为配管埋地敷设示意图。设图中配电箱安装高度底边距 地1.5米;插座距地0.3米;配电箱至插座配管为沿墙、地面 暗敷设,设埋地深度0.1米;
图3.6 办公楼照明工程局部平面布置图
【解】 根据定额套用与工程量计算规则,按照电 气照明工程系统组成,可按照明控制设备、配管配 线、照明器具、接线盒等顺序计算工程量,如表 2.11所示。
图3.6 办公楼照明工程局部平面布置图
序 号
定额 编号
1
2 3
工程量计算表
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)内线工程包括室内动力、照明线路及其他
电气线路。 (2)外线工程室外电源供电线路,包括架空电 力线路和电力电缆线路。 内线和外线工程中的主要施工内容叫做敷设。 敷设指电线电缆的展放、连接与固定。
在地下,沟的挖填土方按上口宽0.5m,下底宽 0.4m,深0.75m,每米沟长 0.34m3土方量。 接地母线多采用扁钢或圆钢作为接地材料。
(3)接地跨接线
接地跨接线是指接地母线遇有障碍物(如建筑 物伸缩缝、沉降缝)需跨越时的连接线,或是利用 金属构件作接地线时需要焊接的连接线。 高层建筑多采用铝合金窗,为防止侧面雷击, 损坏建筑物或伤人,按照规范要求,需要安装接地 线与墙或柱主筋连接。
当电机绝缘受潮后,其电气强度大大降低,在直接通电时 容易发生击穿事故。
4.1.2.5 电缆敷设
按照功能和用途,电缆可分为电力电缆、控制
电缆、通讯电缆等。按电压可分为500V、1000V、 6000V、10000V,以及更高电压的电力电缆。 电力电缆是用来输送和分配大功率电能用的。 控制电缆是在配电装置中传递操作电流、连接电 气仪表、继电保护和控制自动回路用的。 通讯电缆是传输电话、电报、数据和图像等用的。
型几种。
硬母线
软母线
管型母线
插接式母线槽
低压封闭式插接母线槽
槽型母线
槽型母线间隔垫
母线是什么?
母线是指在变电所中各级电压配电装置的连接,
以及变压器等电气设备和相应配电装置的连接,大 都采用矩形或圆形截面的裸导线或绞线,这统称为 母线。
(2)绝缘子
主要作用是绝缘和固定母线和导线。可以分为 户内和户外两种,以及悬串式绝缘子。户内绝缘子 有1~4孔,户外绝缘子为1孔、2孔和4孔。 绝缘子一般安装在高、低压开关柜上,母线桥 上,墙或支架上。 ①低压针式绝缘子。在500V以下架空线路作绝
电线与电缆怎么区别?
1、在电气中,强电出来后分开就是电线。
电线、电缆在强弱电中是都使用的。 电线是由外包绝缘层的单芯和多股导体组成, 电缆是一根或多根带有绝缘的电线组成。 粗线不一定就是电缆,细线也不一定就是电线。
(3)动力及照明工程
动力工程包括各种动力设备(主要是各种形式 的电机)的安装。 照明工程包括照明灯具、电扇、空调器、电热 设备、插座、配电箱及其他电气装置的安装。
电箱(盘)和照明配电箱(盘)两种。根据安装方
式可分为明装(悬挂式)和暗装(嵌入式),以及 半明半暗装等。根据制作材质可分为铁制、木制及 塑料制品,现场运用较多的是铁制配电箱。
配电箱(盘)按产品划分有定型产品(标准配
电箱、盘)、非定型成套配电箱(非标准配电箱、 盘)及现场制作组装的配电箱(盘)。 设计为非标准配电箱(盘),一般需要用设计的 配电系统图到工厂加工订做。
(2)电缆沿支架敷设
电缆沿支架敷设一般在车间、厂房和电缆沟内, 在安装的支架上用卡子将电缆固定。 电力电缆支架之间的水平距离为1m,控制电缆 为0.8m。电力电缆和控制电缆一般可以同沟敷设。 电缆垂直敷设一般为卡设,电力电缆卡距为1.5m, 控制电缆为1.8m。
(3)电缆穿保护管敷设
机械上。异步电机按其构造又分为鼠笼型和绕线型 两种。 按照规范的要求,电机安装后必须进行检查, 测试绝缘,如绝缘较低或不合格的电机必须进行干
燥。
电动机在什么情况下需要进行干燥?为什 么?
1、新安装的电机,由于在运输,储存和安装过程中可能受 潮,一般需进行干燥。 2、已投入运行的电机,长期停止使用而绝缘电阻值下降, 低于规定值时,需进行干燥。 3、电机因检修或因使用条件较差和其他原因受潮而绝缘电 阻值低于规定值时,需 进行干燥。
4
电气设备工程预算
本章内容
4.1 电气设备工程概述 4.2 室内电气施工图的识读 4.3 电气工程量计算及定额应用 4.4 室内电气照明工程施工图预 算编制实例
4.1 电气设备工程概述 4.1.1 电气设备工程的组成
电气设备工程是指施工企业依照施工图设计的
内容,将规定的线路材料、电气设备及装置性材料
4.1.2.4 电机
电机是发电机和电动机的统称,建设工程中所
称的电机是指电动机。电机种类较多,按照所供电 源不同可分为直流电机和交流电机两类。 直流电机主要用于调速要求较高或需要较大启 动转矩的生产机械上。
交流电机用途广泛,按照所供电源不同分为单
相电机和三相电机。
直流电机
同步电机主要用于拖动功率较大或转速恒定的
(1)电力配电箱
电力配电箱过去被称为动力配电箱,由于后一 种名称不太确切,所以在新编制的各种国家标准和 规范中,统一称为电力配电箱。 电力配电箱型号很多, XL—3型、XL—4型、 XL—10型、XL—11型、XL—12型、XL—14型和 XL—15型均属于老产品,目前仍在继续生产和使用。
(1)变压器安装
①变压器搬运方式:单件重量在10t以内的变压 器一般采用汽车和吊车进行搬运。 ②变压器检查:一般采用汽车吊或链式起重机 作吊芯、吊罩检查。 ③变压器干燥:变压器干燥时间的长短,取决 于变压器受潮程度以及选择的干燥工艺。变压器的
干燥方法有短路干燥和涡流干燥等。
吊芯检查
变压器吊罩检查
动力工程的主要施工内容是设备安装,对电气
设备进行就位、调平、找正、固定与接线、接地等。 (4)变配电工程由变压器、高低压配电装置、 继电保护与电气计量等二次设备和二次接线构成的 室内外变电所(站、室)。
(5)防雷工程建筑物和电气装置的防雷设施。
(6)电气接地工程各种电气装置的保护接地、
工作接地、防静电接地装置等。 ①进户装置。 ②配电箱(盘)。 ③配管配线。 ④灯具。 ⑤开关、插座。
管道接地跨接图示
(4)避雷针
避雷针是接收雷电的装置,安装在建筑物和构 筑物的最高点,一些重要场所如变电站等则安装独 立避雷针,避雷针由钢管和圆钢制成。
(5)避雷引下线 避雷引下线是从避雷针或屋顶避雷网向下沿建 筑物、构筑物和金属构件引下的导线。一般采用扁 钢或圆钢作为引下线。 目前大多数建筑物引下线设计利用构造柱内两 根主筋作为引下线,与基础钢筋网焊接形成一个大
将保护管预先敷设好,再将电缆穿入管内,管 道内径不应小于电缆外径的1.5倍。一般用钢管作为 保护管。单芯电缆不允许穿钢管敷设。
(4)电缆桥架上敷设
电缆桥架是架设电缆的一种构架,通过电缆桥 架把电缆从配电室或控制室送到用电设备。 电缆桥架的优点是制作工厂化、系列化,质量 容易控制,安装方便,安装后的电缆桥架及支架整 齐美观。 电缆桥架是由托盘、梯架的直线段、弯通、附
件以及支吊架等构成,是用以支承电缆的连续性刚
性结构系统的总称。
钢网式桥架
表4.1 电缆分类
分类方法 类别
按用途分类
按绝缘分类 按芯数分类 按导线材质分类 按敷设方式分类
电力电缆、控制电缆、通讯电缆
油浸纸绝缘、橡皮绝缘、塑料绝缘 单芯、三芯、五芯 铜芯、铝芯 直埋电缆、非直埋电缆
4.1.2.6 防雷及接地装置
(2)鞍形管卡
鞍形管卡用钢板或用扁钢制成,与钢管壁接触,两端 用木螺钉、胀管直接固定在墙上,如图2.6所示。 (3)塑料管卡
用木螺钉、胀管将塑料管卡直接固定在墙上,然后用
力把塑料管压人塑料管卡中,如图2.7所示。
图2.5 U形管卡
图2.6 金属管卡
图2.7 塑料管卡 l-按此方向向下 压; 2-塑料电线管; 3-安装固定孔; 4-开口管卡
的接地网。
(6)避雷网
避雷网设置于建筑物顶部,一般采用圆钢作避
雷网,一些建筑用不锈钢作避雷网,造价较高。
根据规范要求,高层建筑中每隔3层设置均压环, 均压环可利用圈梁钢筋或另设一根扁钢或圆钢于圈 梁内作均压环,主要防止侧向雷电对建筑造成破坏。
4.1.2.7 配管配线
配管配线是指由配电屏(箱)接到各用电器具
的供电和控制线路的安装,一般有明配管和暗配管 两种方式。 明配管是用固定卡子将管子固定在墙、柱、梁、 顶板和钢结构上。
暗配管是需要配合土建施工,将管子预敷设在
墙、顶板、梁、柱内。暗配管具有不影响外表美观、 使用寿命长等优点。目前常用的电气配管的管材有 焊接钢管、电线管和 PVC塑料管三种。
电气暗配管宜沿最近线路敷设,并应减少弯曲。
⑥防雷接地。
4.1.2 电器设备安装工程简介
4.1.2.1 变配电工程
变配电工程是对变、配电系统中的变配电设备 进行检查、安装的施工过程。 变配电设备是变电设备和配备设备的总称,其 主要作用是变换电压和分配电能,由变压器、断路 器、开关、互感器、电抗器、电容器,以及高、低 压配电柜等组成。 变配电设备安装分室内、室外和杆上三种,一 般均安装在室内(变电所或变电站)。
(2)断路器、隔离开关、负荷开关、电抗器、
电容器、高压配电柜等的搬运、安装一般采用机械 施工。
隔离开关 断路器
电抗器
高压配电柜
4.1.2.2 母线、绝缘子
(1)母线
在电流较大的场所采用,分为硬母线和软母线 两种。硬母线又称为汇流排,软母线又包括组合母 线。 母线按照材质可分为铜母线、铝母线、钢母线 三种。 母线按形状可分为带形、槽型、封闭插接及重
防雷接地装置由接地极、接地母线、接地跨接
线、避雷针、避雷引下线、避雷网组成。
(1)接地极 接地极是由钢管、角钢、圆钢、铜板或钢板制 作而成,一般长度为2.5m,每组3~6根不等,直接 打入地下,与室外接地母线连接。
(2)接地母线 接地母线敷设分为户内和户外。户内接地母线
一般沿墙用卡子固定敷设。户外接地母线一般埋设
通信电缆
电力电缆
控制电缆
电缆敷设方法有以下几种:
(1)埋地敷设 将电缆直接埋设在地下的敷设方法称为埋地敷 设。埋地敷设的电缆必须使用铠装及防腐层保护的 电缆,裸装电缆不允许埋地敷设。一般电缆沟深度 不超过0.9m,埋地敷设还需要铺砂及在上面盖砖或 保护板。 埋地敷设电缆的程序如下:
