竹脚手架搭设的安全技术要求
竹脚手架搭设安全技术注意事项模版

竹脚手架搭设安全技术注意事项模版引言:竹脚手架是一种常见的搭建工程中使用的脚手架类型。
由于竹材环保、可再生等特点,竹脚手架在一些工地上得到了广泛应用。
然而,在竹脚手架搭设过程中,由于施工人员对竹脚手架的安全知识了解不够,导致一些事故发生,给工人的身体安全带来了威胁。
因此,本文将从以下几个方面,总结竹脚手架搭设的安全技术注意事项,以帮助施工人员提高对竹脚手架的安全意识,确保施工过程中的安全。
一、竹脚手架搭建前的准备工作在搭建竹脚手架之前,施工人员需要做好一系列的准备工作,以确保搭建过程的安全。
1. 确定搭建位置和高度在搭建竹脚手架之前,首先需要确定搭建位置和需要达到的高度。
根据工地的具体情况,合理确定竹脚手架的搭设位置,并测量需要达到的高度,在搭建过程中做好防护措施,以避免高处坠落等事故发生。
2. 熟悉竹脚手架材料和工具在竹脚手架搭建前,施工人员需要熟悉竹脚手架的材料和工具。
了解竹脚手架的材质、强度等特性,正确使用和保养竹脚手架的工具,以减少使用不当导致的事故风险。
3. 确定竹脚手架的结构和支撑方法在搭建竹脚手架之前,需要根据工地要求和具体情况,确定竹脚手架的结构和支撑方法。
合理安排竹脚手架的搭设方式,选择适当的支撑方法,以确保竹脚手架的稳定性和安全性。
二、竹脚手架搭建过程的安全技术注意事项1. 安全检查在竹脚手架搭建过程中,施工人员需要定期进行安全检查。
检查竹脚手架是否有松动、变形、破损等问题,及时进行维修和更换,以确保搭建过程的安全性。
2. 防护措施在竹脚手架搭建过程中,施工人员需要做好防护措施。
包括佩戴安全帽、穿戴防滑鞋、使用安全带等。
尤其是在搭建竹脚手架的高处作业时,一定要做好防护措施,以确保工人的身体安全。
3. 安全操作在竹脚手架搭建过程中,施工人员需要进行安全操作。
包括正确使用竹脚手架的工具和设备,合理分配劳动力,确保搭建过程的平稳进行。
4. 竹脚手架的稳定性在竹脚手架搭建过程中,施工人员需要确保竹脚手架的稳定性。

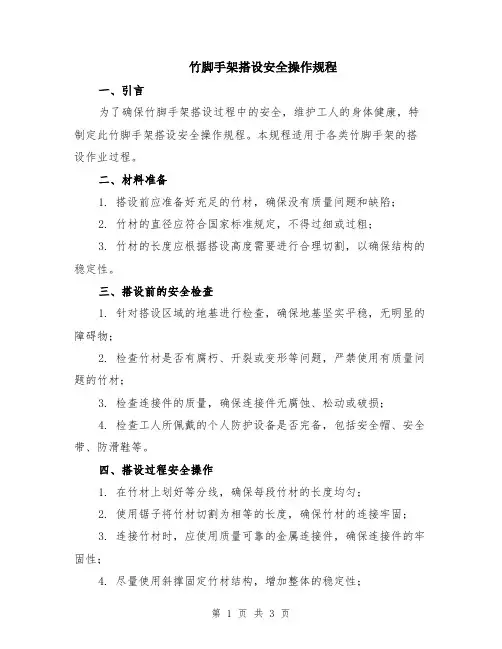

竹脚手架搭设安全操作规程

竹脚手架搭设安全操作规程一、引言为了确保竹脚手架搭设过程中的安全,维护工人的身体健康,特制定此竹脚手架搭设安全操作规程。
本规程适用于各类竹脚手架的搭设作业过程。
二、材料准备1. 搭设前应准备好充足的竹材,确保没有质量问题和缺陷;2. 竹材的直径应符合国家标准规定,不得过细或过粗;3. 竹材的长度应根据搭设高度需要进行合理切割,以确保结构的稳定性。
三、搭设前的安全检查1. 针对搭设区域的地基进行检查,确保地基坚实平稳,无明显的障碍物;2. 检查竹材是否有腐朽、开裂或变形等问题,严禁使用有质量问题的竹材;3. 检查连接件的质量,确保连接件无腐蚀、松动或破损;4. 检查工人所佩戴的个人防护设备是否完备,包括安全帽、安全带、防滑鞋等。
四、搭设过程安全操作1. 在竹材上划好等分线,确保每段竹材的长度均匀;2. 使用锯子将竹材切割为相等的长度,确保竹材的连接牢固;3. 连接竹材时,应使用质量可靠的金属连接件,确保连接件的牢固性;4. 尽量使用斜撑固定竹材结构,增加整体的稳定性;5. 搭设过程中,严禁上下移动横梁,以免导致整体倒塌;6. 安装横梁或楼层时,应先将其固定在竹杆上,再进行竖立;7. 在搭设过程中,工人应站在平稳的竹板上进行操作,严禁站在不固定的竹杆上;8. 在搭设高处的竹脚手架时,应使用围栏进行防护,以避免高空坠落事故发生;9. 在搭设过程中,应有配备足够数量的安全网和安全带,以便应对紧急情况。
五、搭设后的安全检查1. 在竹脚手架搭设完成后,应进行细致的检查,确认结构稳定;2. 检查竹材和连接件是否有松动或损坏情况,如有发现应及时更换或修复;3. 检查竹脚手架周围的安全标识牌是否完好,清晰可见;4. 定期对竹脚手架进行检查和维护,确保其安全可靠;5. 在使用过程中,如发现竹材或连接件有异常情况,应立即采取安全措施,及时处理。
六、紧急情况处理1. 在紧急情况下,工人应立即停止工作,保护好自己的生命安全;2. 如发生竹脚手架坍塌等情况,应立即报警,并全面撤离现场;3. 在紧急情况下,应按照预定的应急预案进行救援和处理。
竹木脚手架技术要求

木、竹脚手架的构造和技术要求
(1)材料选用:木、竹脚手架是由木杆或竹杆用铅丝、麻绳、棕绳绑扎而成。
木杆常用剥皮杉杆,缺乏杉杆时,也可用其它坚韧质轻的木料。
腐朽、易折裂以及有枯节的木杆不得使用。
杨木、柳木质脆易折,一般也不宜使用。
竹杆应用生长三年以上的毛竹,青嫩,枯黄、黑斑,虫蛀以及裂纹连通二节以上的竹杆都不能使用(有轻度裂纹的木杆或竹杆可用14号~16号铅丝加箍补强后使用)。
杆件小头直径,使用木杆搭脚手架时,立杆和斜杆(包括斜撑,抛撑,剪刀撑等)的小头不小于7厘米,大横杆,小横杆的小头不小于8厘米。
使用竹杆搭脚手架,立杆、斜杆、顶撑、大横杆的小头不小于7.5厘米,小横杆的小头不小于9厘米。
绑扎材料:木脚手架一般用8号铅丝绑扎,某些受力不大的地方也可使用10号铅丝。
(2)立杆间距、大横杆步距和小横杆间距,应根据脚手架的用途、荷载和建筑平立面、使用条件等确定。
一般砌筑和装修工程用的脚手架可按表十二选用。
(3)剪刀撑:不论双排或单排木、竹脚手架均应在尽端的双跨内和中间每隔15米左右的双跨内设置剪刀撑,根据需要也可设置纵向连续的多跨剪刀撑,但其最大宽度不得超过6跨。
此种剪刀撑仅设在
架子外侧与地面呈450一600角度,从下到上连续设置,杆子的交叉点应绑在立杆上(图37)。
(4)抛撑和连墙点的设置:三步以上架子即应每隔7根立杆设置一根抛撑,架高大于7 米不便设抛撑时,则应设置连墙点使架子与建筑物牢固连接。
这样的连墙点,竖向每隔3 步,纵向每隔5跨设置一个。
常用的连接方法是在墙体内预埋钢筋环或在墙内侧放短木棍,用8号铅丝穿过钢筋环或捆住短木棍拉住架子的立杆,同时将小横杆顶住墙面。

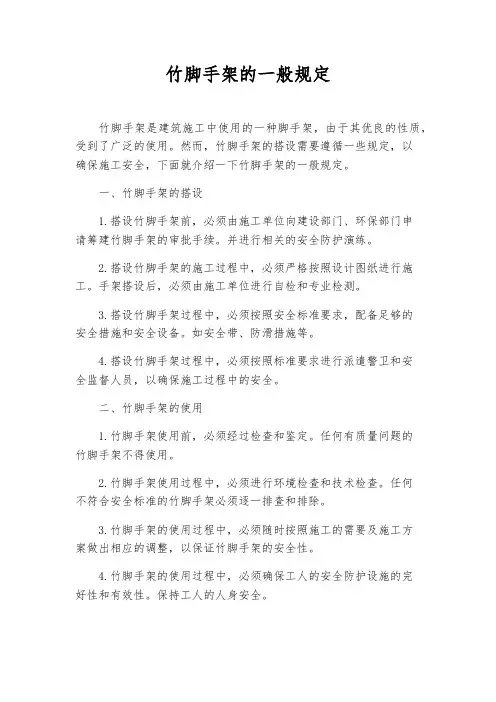

竹脚手架的一般规定

竹脚手架的一般规定竹脚手架是建筑施工中使用的一种脚手架,由于其优良的性质,受到了广泛的使用。
然而,竹脚手架的搭设需要遵循一些规定,以确保施工安全,下面就介绍一下竹脚手架的一般规定。
一、竹脚手架的搭设1.搭设竹脚手架前,必须由施工单位向建设部门、环保部门申请筹建竹脚手架的审批手续。
并进行相关的安全防护演练。
2.搭设竹脚手架的施工过程中,必须严格按照设计图纸进行施工。
手架搭设后,必须由施工单位进行自检和专业检测。
3.搭设竹脚手架过程中,必须按照安全标准要求,配备足够的安全措施和安全设备。
如安全带、防滑措施等。
4.搭设竹脚手架过程中,必须按照标准要求进行派遣警卫和安全监督人员,以确保施工过程中的安全。
二、竹脚手架的使用1.竹脚手架使用前,必须经过检查和鉴定。
任何有质量问题的竹脚手架不得使用。
2.竹脚手架使用过程中,必须进行环境检查和技术检查。
任何不符合安全标准的竹脚手架必须逐一排查和排除。
3.竹脚手架的使用过程中,必须随时按照施工的需要及施工方案做出相应的调整,以保证竹脚手架的安全性。
4.竹脚手架的使用过程中,必须确保工人的安全防护设施的完好性和有效性。
保持工人的人身安全。
5.竹脚手架使用完毕必须及时进行清理,所有竹脚手架必须在清理过程中拆除,并严禁使用短期内保留在施工场地。
三、竹炮手架的维修1.竹脚手架必须有专人负责维护和保养。
维护保养包括木材防腐、防雨、检查陈旧、松散和破损的竹材,更换和修理经损坏的竹材等。
2.竹脚手架在维修时候,必须使用相应的维修工具,如锤子、螺丝刀、胶水等,不能乱丢乱放。
3.竹脚手架的维修过程中,必须遵守施工安全规定,其中包括生产施工计划和安全预案等。
4.竹脚手架的维修过程中,必须严格按照标准的安全防护要求,严禁在安全设施缺失的情况下进行维修。
以上是竹脚手架的一般规定。
在施工过程中必须严格按照施工标准和相关规定进行操作,遵循安全第一的原则,做好安全监督措施,以确保施工过程的安全。
脚手架搭设的安全技术要求

脚手架搭设的平安技术要求随着建筑事业的飞速开展越来越复杂构造的出现,各类新型脚手架的不断出现,对脚手架的搭设和平安防护措施提出来更严格的要求。
施工单位必须针对在施工过程中出现的一系列不平安的因素做出相应的方案,完善脚手架的验收制度。
1.脚手架工程平安预防控制措施,搭设、撤除的一般性规定1.1平安预防控制措施1〕从事架子工种的人员,必须定期〔每年〕进展体检。
但凡高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。
配备架子工的徒工,在培训以前必须经过医务部门体检合格,操作时必须有技工带着、指导,由低到高,逐步增加,不得任意单独上架操作。
2〕脚手架支搭以前,必须制定施工方案和进展平安技术交底。
对于高大异形的架子并应报请上级部门批准,向所有参加作业人员进展书面交底。
3〕操作小组承受任务后,必须根据任务特点和交底要求进展认真讨论,确定支搭方法,明确分工。
在开场操作前,班组长和平安员应对施工环境及所需防护用具做一次检查,消除隐患前方可开场操作。
4)架子工在高处〔距地高度2m以上〕作业时,必须佩戴平安带。
所用的杆子应栓2m长的杆子绳。
平安带必须与已绑好的立、横杆挂牢,不得挂在铅丝扣或其他不结实的地方,不得"走过档〞〔即在一根顺水杆上不扶任何支点行走〕,也不得跳跃架子。
在架子上操作应精力集中,制止打闹和玩笑,休息时应下架子。
严禁酒后作业。
5〕遇有恶劣气候〔如风力五级以上,高温、雨天天气等〕影响平安施工时应停顿高处作业。
6〕大横杆应绑在立杆里面,绑第一步大横杆时,必须检查立杆是否立正,绑至四步时必须绑临时小横杆和临时十字盖。
绑大横杆时,必须2~3人配合操作,由中间一人结杆、放平,按顺序绑扎。
7)递杆、拉杆时,上下左右操作人员应密切配合,协调一致。
拉杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员接住杆子前方可松手,并躲离其垂直操作距离3m以外。
使用人力吊料,大绳必须巩固,严禁在垂直下方3m以内拉大绳吊料。
竹脚手架搭设安全操作规范

竹脚手架搭设安全操作规范
第1条:为了保证脚手架的整体稳固,同一立面的小横杆应按立杆总数对等交错设置,同一副里、外立杆的小横杆应上下对直,不应扭曲。
第2条:立杆、大横杆,斜拉杆的接长,应视梢部有效直径接足1800mm以上。
每300-400封绑一道。
接杆中不宜三杆同时绑扎。
第3条:竹杆脚手架的拉结,应严格按10-12号钢丝双股并联的要求,与墙体牢固连接,并设支头抵住墙体,形成一拉一支,保持脚手架的垂直稳固。
第4条:竹脚手架,从安全角度考虑应逐步淘汰,如若使用竹脚手架应进行特殊计算。
第5条:搭设高度20m以上竹杆脚手架,选材必须严格按国家《建筑安装工人安全技术操作规程》的要求进行。
第6条:搭设高度20m以下竹杆脚手架,选材必须严格按福建省地方标准的规定进行。
第7条:搭设砌筑外手脚,立杆根部必须埋入土中300mm以上。
因地面层坚硬无法埋入者,在距离地面高度400mm处绑扎水平扫地杆保护。
第8条:脚手架的底部应考虑排水措施,防止积水后脚手架步层的不均匀沉陷。
第9条:所有砌筑或装修脚手架都必须采用顶撑保护。
第10条:砌筑脚手架其主要杆件连接处,应采用广篾(或18号铁丝)绑扎,每三个月检查保养一次。
小青篾(本篾)只能用于非主要杆件的连接中。
竹脚手架搭设的安全技术要求

一、竹脚手架搭设前期工作⒈选材:使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂,裂缝(透节二节以上)不得使用.⒉绑扎:使用水葱竹篾、广篾.不得一扣绑三根。
⒊毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm.横担(小横杆)≥9cm.⒋架子高度在24m以内,24m以上应有编制设计方案和审批。
⒌砌筑脚手架上的均布荷载不得超过270kg/m2 ,装饰脚手架上的均布荷载不得超过200kg/m2 .二、立杆:⒈放样:脚手架搭设范围内的地基要整平夯实.⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。
⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1。
8),以及第一皮架子的高度。
⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。
⒊横向间距:1~1.2m,里立杆离墙≤20cm。
⒋纵向间距:1.3~1。
5m(误差土5cm)。
超过15m高的架子立杆间距不得大于1.5m。
外立杆应高出屋面1。
2~1。
5m。
⒌垂直度:转角处≤10cm,架子中间≤15cm。
⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接.⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。
三、小横杆里端伸出里立杆15~35cm,离墙面5~10cm,外端伸出外立杆20cm以上。
四、顶撑顶撑应垂直,大头朝上,与立杆绑扎三道竹篾,且小头直径应大于小立杆直径的三分之二。
上下顶撑应保持在同一直线上。
五、大横杆设四根(架宽在1.2m以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于1。
5m,绑扎道数不得小于四道。
六、剪刀撑脚手架的转角处,两端以及中间,每隔15m的双跨内从下而上循序连续设置。
剪刀撑应头稍绑接,大头压小头,搭接长度大于1.5cm,绑扎不少于5道,与地面呈45°~30°.底部应埋入上中30cm以上,当不能埋地时,应用不小于16#铅线牢固绑扎在立杆交合处。
建筑施工竹脚手架安全技术规范

目录1 总则 (1)2 术语、符号 (2)2.1 术语 (2)2.2 符号 (9)3 基本规定 (11)4 材料 (14)4.1 竹杆 (14)4.2 绑扎材料 (14)4.3 脚手板 (15)5 构造与搭设 (17)5.1 一般规定 (17)5.2 双排脚手架 (21)5.3 斜道 (33)5.4 满堂脚手架 (35)5.5 烟囱、水塔脚手架 (36)6 检查与验收 (40)6.1 材料检查与验收 (40)6.2 脚手架检查与验收 (40)7 拆除 (47)8 安全管理 (49)附录A 竹材质量的直观鉴别 (51)附录B 脚手板 (53)本规范用词说明 (56)1 总则1.0.1为了贯彻执行国家“安全第一,预防为主,综合治理”的安全生产方针,使竹脚手架在搭设和使用中,确保安全、技术适用、经济合理,制定本规范。
1.0.2 本规范适用于工业与民用建筑施工中竹脚手架的搭设和使用。
1.0.3本规范规定了以竹杆为主要材料,采用竹篾、铁丝和塑料篾绑扎的竹脚手架搭设和使用的安全技术要求。
禁止杆件钢竹、木竹混用。
1.0.4 不得搭设单排竹脚手架。
双排竹脚手架的搭设高度不得超过24m。
1.0.5 采用竹脚手架施工的建筑工程,除应遵守本规范的规定外,尚应遵守国家现行有关规范和标准的规定。
2 术语、符号2.1 术语2.1.1外脚手架external scaffold设置在房屋或构筑物外围的施工脚手架。
2.1.2 单排脚手架single-rank scaffold只有一排立杆且横向水平杆的一端拉结在墙体上的脚手架。
2.1.3 双排脚手架double-pole scaffold由内外两排立杆和水平杆构成的脚手架。
2.1.4满堂脚手架multirank scaffold由多排和多列门架构成的脚手架。
2.1.5 结构脚手架construsction caffold用于砌筑和结构工程施工作业的脚手架。
2.1.6 装饰脚手架ornamental scaffold用于装饰工程施工作业的脚手架。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、竹脚手架搭设前期工作
⒈选材:使用生长四年以上的毛竹,青嫩、枯黄、虫蛀、腐烂,裂缝(透节二节以上)不得使用。
⒉绑扎:使用水葱竹篾、广篾。
不得一扣绑三根。
⒊毛竹直径:立杆、大横杆、剪刀撑、抛撑、顶撑的小头有效直径应≥7cm.横担(小横杆)≥9cm.⒋架子高度在24m以内,24m以上应有编制设计方案和审批。
⒌砌筑脚手架上的均布荷载不得超过270kg/m2 ,装饰脚手架上的均布荷载不得超过200kg/m2 .
二、立杆:
⒈放样:脚手架搭设范围内的地基要整平夯实。
⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。
⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1.8),以及第一皮架子的高度。
⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。
⒊横向间距:1~1.2m,里立杆离墙≤20cm.
⒋纵向间距:1.3~1.5m(误差土5cm)。
超过15m高的架子立杆间距不得大于1.5m.外立杆应高出屋面1.2~1.5m.
⒌垂直度:转角处≤10cm,架子中间≤15cm.
⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接。
⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。
三、小横杆
里端伸出里立杆15~35cm,离墙面5~10cm,外端伸出外立杆20cm以上。
四、顶撑
顶撑应垂直,大头朝上,与立杆绑扎三道竹篾,且小头直径应大于小立杆直径的三分之二。
上下顶撑应保持在同一直线上。
五、大横杆
设四根(架宽在1.2m以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于1.5m,绑扎道数不得小于四道。
六、剪刀撑
脚手架的转角处,两端以及中间,每隔15m的双跨内从下而上循序连续设置。
剪刀撑应头稍绑接,大头压小头,搭接长度大于1.5cm,绑扎不少于5道,与地面呈45°~30°。
底部应埋入上中30cm以上,当不能埋地时,应用不小于16#铅线牢固绑扎在立杆交合处。
根据需要也可设置纵向连续的多跨剪刀撑,但其最大宽度不得超过6跨。
竹脚手架搭设的安全技术要求
(1)根据建筑物的平面几何形状和搭设高度,确定脚手架的搭设形式及各部分如斜道、上料平台架等的位置。
夯实搭设脚手架范围内的回填土。
(2)施工程序:
确定立杆位置→挖立杆坑→竖立杆→绑大横杆→绑顶撑→绑小横杆→铺脚手板→绑栏杆→绑抛撑、斜撑、剪刀撑等。
1)立杆坑:坑深300—500mm,坑口直径较立杆直径大l00mm。
坑底直径稍大于坑口直径,这样可容纳较多的回填土,坑口自然土破坏较少,易于将立杆挤紧,埋设稳固。
2)扫地杆:
脚手架的搭设高度较小,地基为岩石等坚硬土层时,可不挖立杆坑,直接在地面上竖立杆,在立杆底部加绑扫地杆。
3)竖立杆:
先竖里排两端头的立杆,再立中间立杆,外排立杆照里排立杆依次进行。
立杆竖好后,应纵向成行,横向成方,杆身垂直。
立杆弯曲时,其弯曲面应顺纵向方向,既不能朝墙面也不能背墙面,以保证大横杆能与立杆接触良好。
4)绑大横杆:
脚手架两端大横杆的大头应朝外。
绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。
同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强脚手架的整体稳定。
5)绑小横杆:
小横杆绑扎在立杆上。
采用竹笆,小横杆应置于大横杆之下;采用纵向支承的脚手板,小横杆应置于大横杆之上。
6)绑顶撑:
顶撑并立在立杆旁,与立杆绑扎三道,顶住顶紧小横杆。
脚手架的小横杆在大横杆之下时,则必须设置顶撑。
顶撑应选用整根竹杆,不允许接长。
上下顶撑应保持在同一直线上,最底层顶撑下端应支承在夯实地面的垫块上,如砖、木等。
其他各层顶撑下端不得加垫块。
7)绑竹跳板:
用铁丝将竹跳板绑扎在大横杆上,要求绑紧碰撞不松动。
8)绑抛撑、斜撑、剪刀撑:
脚手架搭设至三步架以上时,即应绑扎抛撑、斜撑(脚手架长15m以内)、剪刀撑(脚手架长超过15m)。
(3)双排外脚手架安全技术要求:
1)立杆:立杆应小头朝上,上下垂直。
搭设到物体顶端时,里排外排立杆要求高出物体3米。
最后一根立杆应小头朝下,为使立杆顶端齐平,可将高出立杆向下错动。
2)立杆必须按规定进行接长,相邻两立杆的接头应上下错开一个步距。
3)为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向左右错开。
竹杆存在弯曲时,应将弯曲部分弯向脚手架纵向。
4)立杆的垂直偏差:脚手架顶端向内水平倾斜不得大于架高1/250、且
≤l00mm,不得向外倾斜。
5)大横杆:大横杆绑扎在立杆的内侧,沿纵向平放。
大横杆必须按规定进行接长,接头置于立杆处,接头位置应上下、里外错开一倍的立杆纵距。
同一排大横杆的水平偏差不得大于脚手架总长度的1/300,且不大于
200mm。
6)小横杆:绑扎在立杆上,采用竹笆或木,小横杆应置于大横杆下;采用纵向支承的脚手板,小横杆位于大横杆之上。
7)顶撑:顶撑应并立在立杆边顶住小横杆,与立杆必须绑扎三道。
8)斜撑:斜撑设置在脚手架外俱t转角处,与地面成45‘角倾斜。
斜撑底端埋人中土深度不小于0.3m,底脚距立杆纵距为700mm。
脚手架纵向长度小于15m或架高小于lOm,可设置斜撑代替剪刀撑,从下而上连续设置,呈“之”字形。
9)剪刀撑:剪刀撑设置在脚手架外侧,是与地面成45‘~60’角的交叉杆件,从下至上与脚手架其他杆件同步搭设。
杆件的交叉点要互相绑扎,与立杆相交处绑扎点间距不得大于4.5m。
脚手架端头、转角和中间每隔10m净距设置一道
剪刀撑,宽度为4倍立杆纵距。
可以根据需要设置间断式剪刀撑或纵向连续式剪刀撑,剪刀撑的最大跨度不得超过4倍的立杆纵距。
剪刀撑的斜杆底脚埋人土中深度不得小于0.3m。
10)抛撑:抛撑与地面成45°一60°角。
脚手架搭设到3步架高,其架高低于10m时,每隔5~7根立杆应设置抛撑一道。
抛撑底脚埋人土中深度不得小于0.5m。
