沉井与沉箱工程施工与监理要点
浅论市政工程顶管(沉井)施工控制要点

浅论市政工程顶管(沉井)施工控制要点市政工程顶管(沉井)施工控制要点是指在市政工程中进行顶管沉井施工时需要注意的一些重要要点和控制措施。
下面将浅论市政工程顶管(沉井)施工控制要点。
一、施工前准备1.确定施工方案:根据工程要求和现场情况,制定详细的施工方案,包括施工工艺、施工流程、施工设备和材料的选择等。
2.配置施工人员:根据工程规模和要求,合理配置施工人员,确保施工过程中人员的协作和配合。
3.检查沉井现场:在施工前,要对沉井现场进行检查,确保现场平整、无障碍物,并清理现场杂物,以便顺利施工。
二、施工过程控制1.土方开挖:根据施工方案,先进行土方开挖工作,保持挖掘顺序和坡度,且挖土的深度和尺寸要符合设计要求,避免土方坍塌造成安全事故。
2.顶管安装:在土方开挖之后,进行顶管的安装工作。
在安装过程中,要检查顶管的长度、直径和质量,保证安装准确无误。
3.砼浇筑:在顶管安装完成后,进行砼浇筑工作。
在浇筑过程中,要控制好砼的质量和流动性,确保砼能够充分填充顶管空间,并且能够顺利流动,避免泌水问题。
4.施工期间的检测:在施工过程中,要对顶管的安装质量进行检测,包括顶管的轴线、弯曲度和施工间隙等,并及时采取措施进行调整。
5.施工现场的环境控制:在施工过程中,要做好现场的环境控制工作,包括对施工区域的封闭和防尘处理,对施工设备和工具的检修和保养等。
三、施工后的验收和维护1.施工验收:在施工完成后,进行验收工作,检查顶管的安装质量是否符合设计要求,以及是否存在质量问题和安全隐患,并及时进行整改。
2.维护措施:对已经安装好的顶管进行维护工作,包括对周围环境的保持和清洁,对顶管的涂层和防腐处理等。
3.工程报告的撰写:在工程完成后,撰写工程报告,详细记录工程的施工过程、施工控制措施、质量记录等,以备后期查阅和参考。
通过以上对市政工程顶管(沉井)施工控制要点的浅论,可以看出,在市政工程的顶管沉井施工中,需要对施工过程进行全面控制和管理,确保施工质量和安全。
沉井工程施工监理细则

沉井工程施工监理细则一、编制依据1. 工程设计文件、图纸及技术要求;2. 工程监理规划;3. 施工组织设计;4. 国家及地方有关施工监理的规范、标准及规定。
二、工程概况及特点1. 工程概况:沉井工程是指在地下水位以下,采用明挖或暗挖方式施工的圆形或方形竖井,用于施工通道、排水、通风、基坑支护等。
本工程沉井直径为XX米,深度为XX米,共计XX个。
2. 工程特点:沉井工程施工难度大,施工过程中受地质、水位、周围环境等多种因素影响,安全风险较高,质量要求严格。
三、监理目标及控制要点1. 监理目标:确保沉井工程施工安全、质量、进度和投资控制符合设计要求和相关规定。
2. 控制要点:(1)施工方案的合理性和可行性;(2)施工工艺和操作的规范性;(3)施工材料和设备的质量;(4)施工安全措施的落实;(5)施工进度的控制;(6)投资控制的合理性。
四、监理工作流程1. 施工准备阶段:(1)审核施工组织设计及施工方案;(2)审查施工单位人员、材料、设备等资源配置;(3)检查施工现场安全防护设施;(4)对施工人员进行安全教育和技术培训。
2. 施工过程中:(1)现场巡查,检查施工工艺和操作是否规范;(2)对施工材料、设备进行抽检,确保质量合格;(3)定期对施工现场进行安全检查,发现问题及时整改;(4)监控施工进度,确保工程按计划进行;(5)投资控制审核,确保工程投资合理。
3. 施工完成后:(1)组织验收,对工程质量进行评估;(2)对施工过程中出现的问题进行总结,提出改进措施;(3)对施工单位进行考核,评价其施工水平。
五、监理工作方法及措施1. 采用现场巡查、抽检、验收等手段,对施工过程进行全程监控;2. 定期召开监理会议,协调各方关系,解决施工中出现的问题;3. 建立完善的施工监理记录,保证监理工作的可追溯性;4. 对施工单位进行考核,促进其提高施工水平;5. 及时向建设单位报告施工情况,为决策提供依据。
六、安全监理的控制要点1. 审查施工单位的安全资质和安全防护措施;2. 检查施工现场的安全防护设施是否齐全有效;3. 对施工人员进行安全教育和培训;4. 监控施工过程中的危险性较大的分部分项工程,确保安全施工;5. 定期对施工现场进行安全检查,发现问题及时整改。

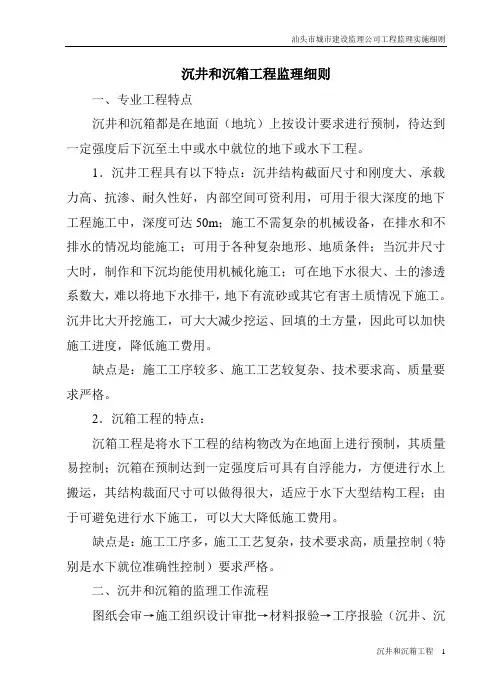

沉井和沉箱工程监理细则

沉井和沉箱工程一、专业工程特点沉井和沉箱都是在地面(地坑)上按设计要求进行预制,待达到一定强度后下沉至土中或水中就位的地下或水下工程。
1.沉井工程具有以下特点:沉井结构截面尺寸和刚度大、承载力高、抗渗、耐久性好,内部空间可资利用,可用于很大深度的地下工程施工中,深度可达50m;施工不需复杂的机械设备,在排水和不排水的情况均能施工;可用于各种复杂地形、地质条件;当沉井尺寸大时,制作和下沉均能使用机械化施工;可在地下水很大、土的渗透系数大,难以将地下水排干,地下有流砂或其它有害土质情况下施工。
沉井比大开挖施工,可大大减少挖运、回填的土方量,因此可以加快施工进度,降低施工费用。
缺点是:施工工序较多、施工工艺较复杂、技术要求高、质量要求严格。
2.沉箱工程的特点:沉箱工程是将水下工程的结构物改为在地面上进行预制,其质量易控制;沉箱在预制达到一定强度后可具有自浮能力,方便进行水上搬运,其结构裁面尺寸可以做得很大,适应于水下大型结构工程;由于可避免进行水下施工,可以大大降低施工费用。
缺点是:施工工序多,施工工艺复杂,技术要求高,质量控制(特别是水下就位准确性控制)要求严格。
二、沉井和沉箱的监理工作流程图纸会审→施工组织设计审批→材料报验→工序报验(沉井、沉箱预制、下沉、就位)→现场检查、检验、旁站、巡视、平行检验→阶段性验收、质量评定。
三、监理工作的方法和措施1.质量事前控制:在工程开工前,对设计图纸、施工方案、技术措施、质量体系和管理制度等进行审核,审核通过后才准开工;同时要对用于工程的原材料、半成品或成品、施工设备的质量进行签证认可,才准在工程中使用;上道工序未经监理工程师签证验收,不得进行下道工序施工2.质量事中控制:在沉井、沉箱在地面进行预制的过程中,监理人员要深入现场,按照钢筋混凝土质量控制要求和设计要求进行检查和旁站;对沉井、沉箱的下沉过程中,监理人员应对下沉过程进行检查,及时发现问题,提出改进意见,尽要能使质量问题消灭在萌芽状态。
沉井监控监理措施

沉井施工的监控重点及针对性监理措施按施工图纸要求,做如下施工流程。
(1)沉井施工流程(2)沉井基坑施工的监控施工要求按规范标准及建设单位认可的设计图纸施工。
监控重点①根据基坑底面集合尺寸开挖深度及边坡定基坑开挖边线。
整平场地后根据设计图纸上的沉井中心坐标定出沉井中心桩以及纵横轴线控制桩,并测设控制桩的攀线桩作为沉井制作及下沉过程中的控制桩。
亦可利用附近的固定建筑物设置控制点。
以上施工放样完毕后,须经监理复核后方可开工。
②刃脚外侧面至基坑底边的距离一般为1.5-2.0m,以能满足施工人员绑扎钢筋及立外模板为原则。
③基坑开挖深度:应当视水文、地质条件和第一节沉井要求浇筑高度而定。
为了减少沉井的实际下沉深度,可加深基坑的开挖深度,但若挖出表土硬壳层后发现坑底为很软弱淤泥则不宜挖除表面硬壳。
基坑开挖深度应通过综合比较确定。
④坑底高于地下水位,对于开挖深度≤5 m以内无支护基坑,基坑最大允许边坡见表:深度在5 m以内的基坑边坡的最陡坡度⑤基坑底部若有暗藏松软土层应予清除。
在井壁中心线的两侧各1 m范围内回填砂性土整平振实,以免沉井在制作过程中发生不均匀沉陷。
开挖基坑应分层按顺序进行,底面浮泥应清除干净并应保持平整和流干状态。
⑥排水沟和集水井的施工及井点的设置:基坑底部四周应挖出一定坡度的排水沟与基坑四周的集水井相通。
集水井比排水沟底低50cm以上,将汇集的地面水和地下水及时用潜水泵、离心泵等抽除。
采用井点降水时井点与井壁距离按井点入土深度确定:当井点入土深度<7m时,取 1.5m;人士深度7-15m时,取1.5-2.5m。
⑦地基处理:制作沉井的场地应预先清理、平整和夯实,使地基具有足够的承载力,避免沉井制作过程中发生不均匀沉降.若地基承载力不够时,必须采取地基加固等措施。
⑧制作沉井前须检查钻孔是否已用粘土堵塞,以防在沉井下沉至粘土层时土层被承压水顶穿。
⑨当沉井制作高度较小或天然地面较低时可以不开挖基坑,只需将场地平整夯实,以免在灌筑沉井混凝土过程中或撤除支垫时发生不均匀沉陷。
沉井与沉箱工程施工与监理要点

沉井与沉箱工程施工与监理要点摘要随着我国经济建设的迅猛发展,各个城市的大型和超高层建筑大量涌现。
其基础也越来越深,基坑工程呈现出场地狭窄、工程距离近、越来越深、规模和尺寸大等特点。
基坑支护工程虽属临时性工程,但其技术复杂性,有的却远甚于永久性的基础结构或上部结构,稍有不慎不仅将危及基坑本身安全,还会殃及临近的构筑物和各种地下设施,造成巨大损失。
而且基坑开挖的区域是将来地下结构施工的区域,因此基坑支护工程是保障基础顺利施工的关键。
必须保证基坑支护工程的质量,才能给地下结构和上部结构的施工创造一个良好的条件,进而保障整幢建筑物的工程质量。
从施工监理角度出发,对基坑工程中的沉井与沉箱在施工工艺过程中质量进行分析、并提出解决方法、注意事项和施工中的常见问题。
关键词沉井(箱)施工工艺质量控制监理1沉井与沉箱的施工工艺过程1.1沉井施工的基本程序沉井施工的工作内容包括沉井制作和沉井下沉两个主要部分。
根据不同的情况和条件,可采用分节制作一次下沉;也可以一次制作一次下沉;可制作与下沉交替进行。
沉井的施工程序可根据沉井的形状、平面尺寸、下沉深度、工程地质和水文地质情况、环境条件、设计要求、施工设备及施工单位的经验和习惯而定。
一般情况下单个沉井的施工程序分为:下沉前的准备工作、沉井下沉、接长井壁、沉井封底四个阶段。
(1)下沉前的准备工作沉井下沉前,先整平场地、沉井定位,然后开挖基坑(一般说开挖基坑可减少沉井下沉深度,比较经济),搭施工平台,当需要降低地下水位时,尚需按降水深度打设井点。
为了避免在制作沉井时产生过大的沉降和不均匀沉降可在基坑中铺设一定厚度(不小于0.5m)的砂垫层,并在其上铺设垫木或混凝土垫层,而后制作第一节沉井。
(2)沉井下沉当沉井混凝土达到一定强度后(按设计要求),方可开始抽拆垫木,挖土下沉。
如采用水力机械挖土下沉时,尚需安装水力机械设备和有关管道,以解决下沉挖除土方的水力运输条件。
(3)接长井壁当第一节沉井下沉到预计的深度后(一般下沉到露出地面0.5~1.0m左右),即可停止挖土下沉.在沉井刃脚下的承载力和下沉部分外周可以考虑利用的摩擦力,经过分析验算或经采取措施后,可以平衡接长沉井井壁后所增加的荷载,而后即进行井壁接长工作。
沉井和沉箱工程监理细则

沉井和沉箱工程监理细则一、专业工程特点沉井和沉箱都是在地面(地坑)上按设计要求进行预制,待达到一定强度后下沉至土中或水中就位的地下或水下工程。
1.沉井工程具有以下特点:沉井结构截面尺寸和刚度大、承载力高、抗渗、耐久性好,内部空间可资利用,可用于很大深度的地下工程施工中,深度可达50m;施工不需复杂的机械设备,在排水和不排水的情况均能施工;可用于各种复杂地形、地质条件;当沉井尺寸大时,制作和下沉均能使用机械化施工;可在地下水很大、土的渗透系数大,难以将地下水排干,地下有流砂或其它有害土质情况下施工。
沉井比大开挖施工,可大大减少挖运、回填的土方量,因此可以加快施工进度,降低施工费用。
缺点是:施工工序较多、施工工艺较复杂、技术要求高、质量要求严格。
2.沉箱工程的特点:沉箱工程是将水下工程的结构物改为在地面上进行预制,其质量易控制;沉箱在预制达到一定强度后可具有自浮能力,方便进行水上搬运,其结构裁面尺寸可以做得很大,适应于水下大型结构工程;由于可避免进行水下施工,可以大大降低施工费用。
缺点是:施工工序多,施工工艺复杂,技术要求高,质量控制(特别是水下就位准确性控制)要求严格。
二、沉井和沉箱的监理工作流程图纸会审→施工组织设计审批→材料报验→工序报验(沉井、沉箱预制、下沉、就位)→现场检查、检验、旁站、巡视、平行检验→阶段性验收、质量评定。
三、监理工作的方法和措施1.质量事前控制:在工程开工前,对设计图纸、施工方案、技术措施、质量体系和管理制度等进行审核,审核通过后才准开工;同时要对用于工程的原材料、半成品或成品、施工设备的质量进行签证认可,才准在工程中使用;上道工序未经监理工程师签证验收,不得进行下道工序施工2.质量事中控制:在沉井、沉箱在地面进行预制的过程中,监理人员要深入现场,按照钢筋混凝土质量控制要求和设计要求进行检查和旁站;对沉井、沉箱的下沉过程中,监理人员应对下沉过程进行检查,及时发现问题,提出改进意见,尽要能使质量问题消灭在萌芽状态。
沉井测量、质量控制及注意事项

沉井测量、质量控制及注意事项1、沉井下沉测量要求(1)在凿除垫层枕木前,必须在井顶及井壁上画出沉井的纵横中线,中线用于沉井垂直度与位移的监测。
(2)凿除斜面底模时,要加强垂直度,下沉量测量,发现倾斜立即纠正。
(3)沉井初沉时,每班至少作两次监测,(中线位移、垂直度、下沉量),每开挖一层土均应作一次下沉量、垂直度测量。
(4)挖土下沉时,视下沉速度,每两班测l-2次,发现异常现象及时采取相应技术措施。
(5)在纠偏过程中要增加监测次数。
(6)沉井接近设计标高时,应放慢下沉速度,沉井沉至距设计标高100mm时停止挖土下沉,并加强监测直至稳定。
2、下沉注意事项(1)沉井下沉时,井内除土应先从中间开始,均匀、对称地逐步向刃脚处分层取土,使沉井均匀下沉,防止偏斜,特别是下沉初期,沉井入土较浅,土层对沉井的平衡稳定作用差,容易产生偏斜,尤应注意。
在挖土下沉过程中,不应偏除土,避免沉井发生偏斜。
(2)下沉中随时掌握土层变化情况,分析和检验土壤阻力与沉井重量的关系,控制其除土部位及除土量,使沉井平衡地下沉。
(3)下沉过程中,应做好标高、下沉量、倾斜和位移的测量工作、随时注意纠正沉井的偏斜。
(4)当第一次沉井接近预定标高时,应调平沉井,准备接高。
此时应特别注意除土部位及深度,防止沉井下沉量过大或产生较大偏斜,增加接高工作的困难。
(5)沉井下沉至设计标高以上1m前,停止取土并静置观测其沉降速率。
控制井内除土量,注意调平沉井,防止因除土量过大及除土不均,而使沉井突然大量下沉并产生较大的偏斜,增加准确下沉至设计标高的困难。
3、施工偏差的处理由于工作井和接收井是本顶管工程的基础,因此在沉井施工过程中一定要加强控制,确保沉井准确下沉到位,并且要制定尽可能详细的处理措施,为施工过程中可能出现的问题做好准备工作。
(1)倾斜处理沉井下沉过程中倾斜率要控制在1/150~1/200,超过1/200时就要进行纠偏,纠偏方法是在倾斜的相反一侧刃脚偏除土或者在刃脚处加垫木稳固,调整沉井的水平垂直度。
沉井监理实施细则

沉井监理实施细则一、监理前准备工作1.确定监理人员:由具备相关工程监理资格证书的监理工程师负责沉井监理工作。
2.准备监理文件:准备监理合同、设计文件、施工图纸及技术规范等文件。
3.工程现场勘察:监理人员应进行现场勘察,了解工程情况,确定施工过程中可能遇到的问题和风险。
4.确定监理计划:根据施工进度和风险评估,确定监理计划,具体包括监理工作的内容、周期和进度。
二、沉井监理的具体内容1.施工前监理:1)监理人员应审核施工单位提交的施工组织设计、施工图纸和材料供应计划,确保其与设计文件和技术规范一致。
2)审核施工单位提交的施工机械设备、工具和施工人员的资质和技能,确保施工具备必要条件。
3)监理人员应进行现场验收,确保施工现场的安全条件满足施工要求。
2.施工中监理:1)监理人员应定期检查施工现场的安全措施,监督施工单位实施并维护施工现场的安全条件。
2)监理人员应定期检查施工过程的质量控制措施,监督施工单位按照设计要求和技术规范进行施工。
3)监理人员应定期检查施工进度,与施工单位协商解决施工中的问题,确保施工进度符合合同约定。
3.施工后监理:1)监理人员应审核施工单位提交的竣工资料,包括竣工图纸、质量检测报告和竣工验收记录等。
2)监理人员应对竣工标志进行检查和验收,确保其符合设计要求和技术规范。
3)监理人员应对施工过程中发生的问题进行总结和归档,以便今后的工程经验积累和教训吸取。
三、沉井监理的要求1.严格遵守相关法律法规和技术规范,确保监理工作符合法律法规和技术标准。
2.监理人员要与施工单位保持良好的沟通和协作,解决施工过程中的问题,确保工程质量和进度。
3.监理人员应定期向建设单位和相关部门汇报监理工作进展,并积极参与相关会议和讨论。
4.加强学习和提高监理人员的专业能力,及时了解 and 掌握沉井工程的新技术和新方法,提供专业的技术支持和建议。
5.监理人员要具备良好的职业道德,保守工作秘密,不参与违法和不正当行为。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沉井与沉箱工程施工与监理要点摘要随着我国经济建设的迅猛发展,各个城市的大型和超高层建筑大量涌现。
其基础也越来越深,基坑工程呈现出场地狭窄、工程距离近、越来越深、规模和尺寸大等特点。
基坑支护工程虽属临时性工程,但其技术复杂性,有的却远甚于永久性的基础结构或上部结构,稍有不慎不仅将危及基坑本身安全,还会殃及临近的构筑物和各种地下设施,造成巨大损失。
而且基坑开挖的区域是将来地下结构施工的区域,因此基坑支护工程是保障基础顺利施工的关键。
必须保证基坑支护工程的质量,才能给地下结构和上部结构的施工创造一个良好的条件,进而保障整幢建筑物的工程质量。
从施工监理角度出发,对基坑工程中的沉井与沉箱在施工工艺过程中质量进行分析、并提出解决方法、注意事项和施工中的常见问题。
关键词沉井(箱)施工工艺质量控制监理
中图分类号:tu74文献标识码:a文章编号:
1沉井与沉箱的施工工艺过程
1.1沉井施工的基本程序
沉井施工的工作内容包括沉井制作和沉井下沉两个主要部分。
根据不同的情况和条件,可采用分节制作一次下沉;也可以一次制作一次下沉;可制作与下沉交替进行。
沉井的施工程序可根据沉井的形状、平面尺寸、下沉深度、工程地质和水文地质情况、环境条件、设计要求、施工设备及施工单位的经验和习惯而定。
一般情况下单个沉井的施工程序分为:下沉
前的准备工作、沉井下沉、接长井壁、沉井封底四个阶段。
(1)下沉前的准备工作
沉井下沉前,先整平场地、沉井定位,然后开挖基坑(一般说开挖基坑可减少沉井下沉深度,比较经济),搭施工平台,当需要降低地下水位时,尚需按降水深度打设井点。
为了避免在制作沉井时产生过大的沉降和不均匀沉降可在基坑中铺设一定厚度(不小于0.5m)的砂垫层,并在其上铺设垫木或混凝土垫层,而后制作第一节沉井。
(2)沉井下沉
当沉井混凝土达到一定强度后(按设计要求),方可开始抽拆垫木,挖土下沉。
如采用水力机械挖土下沉时,尚需安装水力机械设备和有关管道,以解决下沉挖除土方的水力运输条件。
(3)接长井壁
当第一节沉井下沉到预计的深度后(一般下沉到露出地面0.5~1.0m左右),即可停止挖土下沉.在沉井刃脚下的承载力和下沉部分外周可以考虑利用的摩擦力,经过分析验算或经采取措施后,可以平衡接长沉井井壁后所增加的荷载,而后即进行井壁接长工作。
(4)沉井封底
当沉井下沉到设计标高(包括抛高)后,即停止挖土,准备封底工作。
在井底的土体能保持稳定,且环境保护符合要求时,可采用干封底,因为干封底成本低、工期快,且能保证质量。
在需要采用不排水下沉的条件下,则采用水下混凝土封底法。
为了确保底板混
凝土的质量,在底板上要预留集水滤井,集水井的构造和布置应事先研究确定,当封底钢筋混凝土未达到设计强度之前,要从集水井不间断地抽水,以释放沉井底板以下的水压。
待底板达到设计强度后,再将集水井封掉。
1.2沉井下沉施工法
根据不同情况,可采用排水下沉、不排水下沉或中心岛式下沉等施工法。
(1)排水下沉
当沉井所穿过的土层较为稳定,不会因排水而产生流砂,且不会发生井底土体大量隆起失稳,或井底土体不会被下面的承压水顶破时,可采用排水挖土下沉施工法-当沉井周围的地面沉降和土体位移影响到沉井周围建筑物时,则要考虑采取必要的稳定沉井周围土体的特殊措施,采用排水下沉的出土方式,可根据水源、土的特性和排泥浆条件分别选用水力机械出土(图1.2—1)或抓斗出土(图1.2—2)。
图1.2—1 用水力机械化方法下沉沉井图1.2—2 用排水抓斗方法下沉沉井
(2)不排水下沉
当沉井穿过的地层不稳定,地下水涌水量大,会发生流砂现象,下沉到一定深度时会发生井底土体隆起失稳或井底土体被承压水
顶破,则要考虑采用不排水下沉。
当沉井位于建筑群中施工时,为了较好地稳定沉井周围的土体,也需采用不排水下沉施工法。
下沉
时,井内水位维持在可使井底土体保持稳定的高度。
井内出土方式,则按出土条件及周围环境选用水下抓斗挖土或水力机械出土,为了使超深沉井顺利通过复杂的地层 (图1.2—3),在刃脚斜面上装置水枪,井壁外侧采用触变泥浆护壁。
实践证明,这种新工艺能使超深沉井顺利下沉,并能达到保护周围环境的目的。
图1.2—3 用钻吸方法下沉图1.2—4 中心岛时下沉沉井
(3)中心岛式下沉
为进一步减少施工引起的地表沉降对周围建筑物和环境的影响问题,国内外创造了一种全新的沉井施工工艺中心岛式下沉法。
它的特点是:井壁较薄,沉井壁的内外两侧处在泥浆护壁槽中,挖槽吸泥机沿井壁内侧一面挖槽,一面向槽内补浆,沉井随挖槽加深而随之下沉,见图1.2—4。
槽中泥浆维持在适当的高度,以保证槽壁土体稳定,并使沉井刃脚徐徐地挤土下沉。
沉井达到终沉标高后,把井壁外侧的泥浆置换固化,刃脚斜面附近的地基要适当加固,以承受沉井的荷载。
沉井达到稳定要求后,再开挖井内土层,浇筑内部结构,。
这种沉井施工新工艺,可使地表仅产生微量沉降和位移。
2沉井施工的质量监理
2.1过程质量控制
2.1.1沉井
1)制作
ⅰ)沉井制作应在场地和中轴线验收以后进行。
ⅱ)监理员注意检查沉井接高的各节竖向中心线是否与前一节的中心线重合或平行,如不重合或平行,要求施工单位及时纠正。
沉井外壁应平滑,如用砖砌筑,应要求施工人员在外壁表面抹一层水泥砂浆。
ⅲ)为保证沉井的稳定性并使其能顺利下沉,监理人员应控制沉井分节制作的高度。
如施工单位采用分节制作一次下沉的方法时,制作总高度不宜超过沉井短边或直径的长度,亦不应超过12米;总高度超过时,必须要求施工单位有可靠的计算和采取确保稳定的措施。
ⅳ)在沉井的第一节混凝土达到设计强度的70%后,方能允许施工单位浇筑沉井上一节混凝土。
ⅴ)要求施工人员对称、均匀地浇筑混凝土。
ⅵ)沉井有抗渗要求时,在抽承垫木之前,要求施工人员对封底及底板接缝部位凿毛处理。
且对井体上的各类穿墙管件及固定模板的对穿螺栓等,施工单位都应采取抗渗措施。
2)浮运(适用于装有临时防水底板的沉井)
ⅰ)浮运前,要求施工方必须对沉井的浮运、就位和落床时的稳定性进行计算,监理人员要进行核算。
并保证在混凝土达到设计规定的强度后方能下(入)水。
ⅱ)要求施工方在浮运沉井所经水域探明有无水下障碍(礁石、
沉船等),水深是否足够,在上述得到证实以后,还应根据具体情况考虑水流速度的影响,在确保安全的条件下方可允许施工单位浮运。
