水利工程土石坝坝体施工技术要点

水利工程土石坝坝体施工技术要点
摘要:土石坝作为具备挡水功能的构筑物,是水利工程中的一项关键技术。

在现代水利工程中,传统土石坝施工技术存在诸多工艺缺陷有待解决,难以满足
实际施工需求。

为突破传统土石坝施工技术的局限性,提高工程质量与技术水平,促进我国水利事业的健康快速发展,施工单位及相关人员需要深入研究土石坝技术,掌握标准的施工要点,逐渐探索新技术手段,以保障水利工程土石坝施工活
动的顺利开展。

关键词:水利工程;土石坝;坝体;施工技术
1土石坝施工技术在水利施工中的应用要点
1.1合理规划料场位置
在案例工程土石坝施工中需要用到大量回填料,需要有专门的堆放场地,料
场位置规划是否科学合理,直接关系到土石坝施工的进度和质量。

因此,在土石
坝施工前必须结合水利工程现场情况,加强选址和规划。

为保证施工质量和进度,从时间、空间、质量3个方面入手来规划料场位置。

(1)在时间规划上,充分考
虑料场和土石坝施工强度以及坝体填筑部位变化之间的相互影响,保证原材料的
供给能够满足施工要求。

(2)在空间规划上,合理确定料场的位置和高程,并进
行科学合理的布置。

(3)在质量规划上,对施工现场的地质条件、埋深、回填料
储量等指标进行综合分析和试验,保证料场的总储量和质量满足土石坝施工的要求。

不同施工阶段,对施工强度的要求不同。

在质量规划上做到了料尽其用,提
升永久性和临时性建筑物基础碴料的利用率。

1.2土石料加工技术
在正式施工前,应用土石料加工技术,对所挖取土石料开展一系列处理操作:1)做好土石料筛选工作,筛除土石料中混杂的腐殖土、淤泥质土等杂质,并将
土石料经过筛分进行粗细分离,如使用圆形振动筛设备,根据施工需要设定筛网
层数和目数,土石料自上至下经过多层筛网,分离成不同粒径的颗粒,清除夹杂
的超径石。

2)检测土石料含水率,对含水率超限的土石料采取翻晒、烘干、洒
水保湿等处理手段,将土石料含水率偏差控制在允许范围内。

3)从土石料开采
加工角度来看,可选择采取陆地开采或是水下开采方式,如运用洞室爆破技术来
完成土石料陆地开采任务,从土层中挖取土料与石料,在爆破作用力下将土石破
碎形成适当粒径的颗粒物,以此来简化土石料的破损筛分工艺,提高取料加工效率。

1.3土石料的开挖和运输
土石坝结构和布置不同,对土石料开挖方式和运输量的要求也不相同,需要
对比分析不同开挖运输方案的优缺点和经济性,从而选择出最佳的土石料开挖和
运输方法,常用的土石料开挖运输方案有以下几种:(1)正向铲开挖后,由自卸
汽车运输到土石坝施工现场进行施工。

(2)正向铲开挖后,通过胶带将土石料运
输到施工现场进行施工。

(3)斗轮式挖掘机开挖后,采用胶带机运输,装载到自
卸汽车上,再运输到施工现场进行施工。

(4)采砂船开挖,然后通过有轨机车运输,再转入胶带机运输到施工位置进行施工。

不同土石料开挖和运输方案有其独
特的优缺点,在方案比选时,需要结合土石坝施工现场实际条件,充分机械使用
效率,并最大限度上减少转用次数,并结合铺料设备的铺筑能力,充分利用好地
形条件,提升施工效率。

结合案例工程的特性,选择第二种土石料开挖运输方案,效果显著。

1.4土石坝填筑压实技术
土石坝填筑压实技术要点:1)明确施工步骤。

将坝体材料品种作为施工步
骤的设定依据。

例如,在粘土填筑施工期间,依次开展卸料平料、土料铺设、泥
浆涂刷、碾压、结合面处理作业。

而在坝壳料施工期间,先后开展卸料平料、层
厚控制与碾压作业即可,无需开展泥浆涂刷与结合面处理作业。

2)施工准备。

为避免在填筑压实期间出现突发问题而影响到坝体质量,要做好前期准备工作,
准备内容包括现场实地考察工作、技术交底、坝体材料质量检查、试验段施工、
坝基岸坡质量验收与返工处理等。

3)层厚控制。

施工人员采取尺量与目视相组
合的方法,定期对土石坝填筑层的厚度与平整度进行检测,对过薄与过厚部位开
展补铺与推土机推薄作业,采取人工填筑方式对边角部位加以修正,将填筑层厚
度误差控制在允许范围内。

4)结合面处理。

在使用粘性土料作为坝体材料时,
受到土料含水率影响,结合面的接触面光滑度较差,进而影响到土石坝压实效果。

因此,在进入碾压工序前,施工人员需要使用推土机对坝体接触面开展刨毛作业,在必要情况下对接触面进行洒水保湿处理后,再开展压实作业。

5)土石坝压实
参数控制。

提前选择一处试验段开展压实试验,根据试验结果确定压实参数,如
土料压实含水率、碾压遍数等确定压实度指标要求,1-2级土石坝压实度控制在98%~100%内,将3级坝压实度控制在96%~98%区间内即可。

同时,在土石坝压
实完毕后,对压实质量进行现场测试,对压实度不达标部位进行补压。

1.5坝基岸坡处理技术
为保障坝体施工质量,应采取坝基岸坡处理技术,清除工程现场中分布的树
枝草皮、地表植被、施工垃圾与废渣料等杂物,检查坝基与岸坡的结构状态,对
结构松动及存在滑坡安全隐患的边坡进行护坡加固处理,如在边坡坡面上叠放砂
包土袋,钻设若干孔洞插入锚杆,在锚杆上挂靠钢筋网并喷射混凝土层,或是直
接覆盖土工织物,避免边坡在土石坝填筑压实期间受施工扰动而出现滑坡事故。

同时,处理坝基结构中的局部破损与凹凸不平部位,凿除松散混凝土,使用相同
或是低标号混凝土进行回填处理,或是使用石渣作为回填材料,对修补部位表面
进行压实整平处理。

而针对水塘、洼地、深槽等特殊部位,如果采取常规的人工
清理方法,难以取得预期的清理效果,应采取机械清理与人工清理相结合的方法。

最后,检查坝基与岸坡处理效果,重点检查坝基压实度、平整度,确定处理效果
达到施工标准后,再进入土石坝填筑压实工序。

2未来发展趋势
2.1快速施工
在早期水利工程中,由于技术落后,施工方法单一,土石坝工期长,施工效
率有待提高。

这也是土石坝技术的主要技术缺陷。

因此,公司应重视堆石坝快速
施工技术的研究与开发,积极采用河道开挖、平填筑、分段临时填筑等新技术方法。

为缩短工期,提高作业效率。

其中,坝面流作业是将堆石坝填筑压实过程分
为摊铺、摊铺、洒水、压实、质量检验等几个阶段。

堆石坝工作面划分为多个区域。

根据工期要求和施工条件,提出工序数、工段面积和工段数,分层填筑操作
是保持心墙填筑厚度。

从坝壳材料、反滤料等部位,使其具备大规模机械化施工
的前提条件。

填筑完成后,应同步进行碾压作业,以简化接缝、切坡等工序。


时路段填筑应优先考虑临时路段填筑。

填筑面达到设计标高后,进行尾矿坝体填筑。

在提高施工效率的同时,该段临时填筑可满足水利工程分期防洪和水利的要求,充分发挥水利工程的利用功能。

2.2土石坝冬季施工
在冬季施工条件下,由于环境温度和气候条件的影响,土石坝填筑强度普遍
较低。

问题严重时,土石坝填筑不具备技术条件,影响施工进度和工程质量。


了解决这一问题,在一些水利工程中选择了热棚施工方法,在热棚内进行土石坝
施工活动。

该方法具有棚内保温效果差、前期投资过大、加热棚施工准备期长等
明显的局限性。

为了尽可能减小环境温度对土石坝填筑过程的影响,有必要对土
石坝填筑工艺进行进一步优化和改进。

如在阳光背风处设置土石方填筑场,所用
土石方材料的含水量控制在塑性极限含水量的90%以内。

并对风干冻土和地表冰
雪进行冬季施工试验,调整堆石坝技术方案。

3结论
土石坝施工是水利施工的核心环节,施工工序比较多,影响因素多,任何一
个细节控制不当,都会影响施工质量。

因此,在具体施工中,必须结合工程特性,选择有针对性的施工方法,并制定科学合理的施工方案,从合理规划料场位置、
土石料的开挖和运输、土石料加工、土石坝压实施工、土石坝填筑施工等方面同
时入手,并严格把控施工中的注意事项,能够更好地控制和保障施工质量,促使
我国水利工程事业持续健康的发展。

参考文献:
[1]赵清.水利工程土石坝施工技术及发展趋势探讨[J].建筑技术开
发,2020,47(22):62-63.
[2]凌双云.水利工程土石坝防渗施工技术探讨[J].科学技术创新,2020(24):135-136.
[3]于福臣.水利工程土石坝坝体施工技术要点[J].科学技术创新,2020(23):114-115.
[4]赵永宾.水利工程土石坝设计中的要点初探[J].低碳世界,2020,10(03):43-44.。

合集下载

水利工程土石坝与围堰的施工技术要点

水利工程土石坝与围堰的施工技术要点

水利工程土石坝与围堰的施工技术要点本文从网络收集而来,上传到平台为了帮到更多的人,如果您需要使用本文档,请点击下载按钮下载本文档(有偿下载),另外祝您生活愉快,工作顺利,万事如意!水利工程建设意义重人,与人们生活、国家经济发展密切相关,由于对其质量要求越来越高,加人了施工难度。

建筑物的建设应避开水,在干燥的环境中施工,否则其稳定性极易被破坏。

围堰则是在水利工程中修建的临时围护结构,主要起挡水截水的作用,是现代化水利施工中不可缺少的一部分。

土石坝是由土粒、石料经多种方法堆砌成的挡水坝,在挡水、蓄水和泄洪方而发挥着重要作用。

鉴于二者的重要性,在施工中需不断完善其施工技术,按照规定进行每一步操作,以保证水利工程顺利完成。

1土石坝在水利工程中的应用分析分类从当前现状来看,土石坝主要包括粘土心墙坝、土工膜防渗土石坝、沥青混凝土堆石坝、混凝土而板堆石坝、定向爆破堆石坝等几种。

土石坝和堆石坝的界限并不是很明显,加上近些年来的改进应用,二者的差别更小,所以堆石坝也应纳入土石坝的范围。

优点和缺点土石坝有很久的应用历史,获取原材料比较方便,常常是就地采取石材、土料进行堆筑。

除了对原材料要求不高,其修建时也无需过多的钢材术材,节约了运输成本。

结构简单、工序少,施工较容易,扩建和维修时难度较小。

由于土石坝自身主要是土石散粒体,适应力强,对地基也没有过高的要求。

其不足之处在于,土石堆筑成的土石坝由于缺少黏性,彼此间的粘聚力较小,所以坚固性也相对不足。

一旦遇到人的洪涝灾害,极易被冲垮。

在外界温度的影响下,其黏性很容易减弱,在雨水的长期冲刷下,土石易形成淤泥,难以清理。

其自身结构性质决定了其不能溢流,很难起到好的导流效果。

施工中受气候等自然条件影响较人,容易延误工期,而且要经常维护,管理费用较多。

土石坝施工的技术要点(1)合理布置料场。

施工材料是施工的物质基础,复检合格进场后需在料场保管养护,所以必须合理地布置料场。

料场工作与施工质量、进度及施工成本密切相关,可见其重要性。

水利工程土石坝施工技术要点及质量控制措施

水利工程土石坝施工技术要点及质量控制措施

水利工程土石坝施工技术要点及质量控制措施摘要:土石坝以其就地取材、施工工艺相对简单等优点,在水利工程中得到了广泛的应用。

其施工质量将直接影响水利工程的整体质量,造成水利工程后期使用中的安全隐患,影响人民群众的生命财产安全。

因此,施工单位应对土石坝施工技术进行深入的研究和分析,并运用有效的手段对土石坝施工质量进行控制和管理,进而为水利工程的整体质量提供保障。

本文结合石板沟水库建设,对土石坝施工技术要点及质量控制措施进行分析。

关键词:水利工程;土石坝技术;施工要点;质量控制引言土石坝是以土石为原料,经抛填、碾压、堆垛而成。

当土石比达到一定比例时,称为土石混合坝。

土石坝的优点是可就近获取建筑材料,且工程场地水文地质条件低,工程结构简单,现场施工方便性强,便于进行大型机械作业。

现对水利工程土石坝施工技术进行探讨分析,通过改进填筑技术,达到减少人工费、缩短工期、大幅减少工程造价的目的。

1.土石坝应用现状土石坝主要用于水库、堤防和建筑的导流截流,起到保水、治水的作用,产生多种效益。

土石坝施工的典型问题有:前期勘察不充分或施工过程中发现不良地质问题,导致地基承载力不足,导致变更索赔频繁;施工管理不及时跟进,原材料指标不达标,压实程度不符合设计要求,工作面开发不充分,造成工期延误。

同时,土石坝多布局于自然环境严苛地区,受干湿变化、水力荷载、风雨侵蚀、动植物侵害、人为侵占、不合理开挖等因素干扰,致使大部分工程出现不同程度病害,带病运行使其自身作用无法充分发挥,且易引发滑坡、坍塌事故,存在安全隐患,加之国内原有土石坝多为上世纪50-70年代建设,存有一些先天缺陷,至今已开始出现各种问题,必须采取技术手段,对原有土石坝实施修缮、加固、改建或重建[1]。

2.石坝填筑施工技术的特点土石坝填筑施工技术的主要特点集中在以下几个方面:一是筑坝所用的土石料可以就地取材,经过相对简单的处理后可以使用多种开挖材料。

由于土石坝的填筑材料很少使用钢铁、水泥和木材,与其他水利工程相比,土石坝可以大大减少外部运输的工作量。

水利水电工程中土石坝施工技术

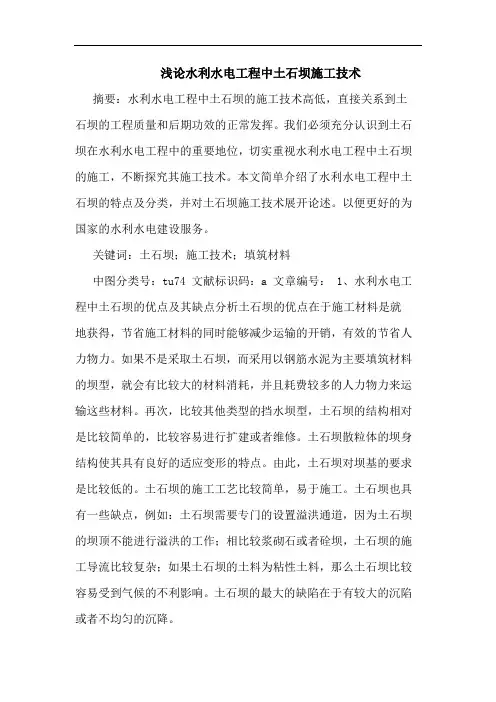

水利水电工程中土石坝施工技术

浅论水利水电工程中土石坝施工技术摘要:水利水电工程中土石坝的施工技术高低,直接关系到土石坝的工程质量和后期功效的正常发挥。

我们必须充分认识到土石坝在水利水电工程中的重要地位,切实重视水利水电工程中土石坝的施工,不断探究其施工技术。

本文简单介绍了水利水电工程中土石坝的特点及分类,并对土石坝施工技术展开论述。

以便更好的为国家的水利水电建设服务。

关键词:土石坝;施工技术;填筑材料中图分类号:tu74 文献标识码:a 文章编号: 1、水利水电工程中土石坝的优点及其缺点分析土石坝的优点在于施工材料是就地获得,节省施工材料的同时能够减少运输的开销,有效的节省人力物力。

如果不是采取土石坝,而采用以钢筋水泥为主要填筑材料的坝型,就会有比较大的材料消耗,并且耗费较多的人力物力来运输这些材料。

再次,比较其他类型的挡水坝型,土石坝的结构相对是比较简单的,比较容易进行扩建或者维修。

土石坝散粒体的坝身结构使其具有良好的适应变形的特点。

由此,土石坝对坝基的要求是比较低的。

土石坝的施工工艺比较简单,易于施工。

土石坝也具有一些缺点,例如:土石坝需要专门的设置溢洪通道,因为土石坝的坝顶不能进行溢洪的工作;相比较浆砌石或者硂坝,土石坝的施工导流比较复杂;如果土石坝的土料为粘性土料,那么土石坝比较容易受到气候的不利影响。

土石坝的最大的缺陷在于有较大的沉陷或者不均匀的沉降。

2、土石坝的分类土石坝通常是指将土料、石料或混合料, 经过抛填、辗压等工艺处理堆筑成的挡水坝。

以土和砂砾为坝体填筑材料的水坝称为土坝;将石渣、卵石、爆破石料做为填筑材料的水坝,称堆石坝;如果这两类填筑材料比例相同时,称为土石混合坝。

依据施工时的填筑方法可以分为水力充填坝、碾压式土石坝、定向爆破堆石坝、水中填土坝等。

其中应用最广泛的是碾压式土石坝。

按照土料在坝身内的配置和防渗体所用的材料种类,碾压式土石坝可分为以下几种主要类型:均质坝、土质心墙坝、土质斜墙坝、多种土质坝、人工材料心墙坝、人工材料面板坝。

水利工程中土石坝的质量控制技术要点

水利工程中土石坝的质量控制技术要点

水利工程中土石坝的质量控制技术要点一、碾压式土石坝1、施工质量控制要点(1)施工单位在土石坝施工中积极推行全面质量管理,并加强人员培训,建立程、检验结果等均应如实记录,并逐班、逐日填写质量报表,分送有关部门和负责人。

质检资料必须妥善保存,防止丢失,严禁自行销毁。

(6)施工单位质量检查部门应在有业主、监理单位代表参加的验收小组领导下,参加施工期的分部验收工作,特别是隐蔽工程,应详细记录工程质量情况。

(7)在施工过程中,施工单位对每班出现的质量问题、处理经过及遗留问题,在现场交接班记录本上详细写明,并由值班负责人签字。

(8)质量检验的仪器及操作方法,应按照规范进行。

(9)试验及仪器使用应建立责任制,仪器应定期检查与校正。

(10)在质量分析时,宜应用数理统计方法,定出质量指标,用质量管理图进行质量管理,以提高质量管理水平。

23用4、坝体填筑质量控制要点(1)坝体填筑质量应重点检查的项目。

(2)施工前应检查碾压机具的规格、重量。

施工期间对碾重应每半年检查一次;气胎碾的气胎压力每周检查1~2次。

(3)施工单位对碾压、平土操作人员进行培训,统一施工操作方法,经考试合格后,方可操作。

(4)防渗体压实控制指标采用干容重、含水量;反滤层、过渡层、砂砾料、堆石等的压实控制指标应用干容重,必要时应进行相对密度校核。

(5)坝体压实检查项目及取样试验次数符合规范要求(6)防渗体压实质量控制除在每个压实段有代表性地点取样检查外,尚必须在查。

合格干容重不得低于设计干容重的98%。

(12)应根据坝址地形、地质及坝体填筑土料性质、施工条件,对防渗体选定若干个固定取样断面,沿坝高每5~10m取代表性试样进行室内物理力学性能试验,作为核对设计及工程管理之依据。

(13)雨季施工,应检查施工措施落实情况。

雨前应检查坝面松土表层是否已适当压实和平整;雨后复工前应检查填筑面上土料是否合格。

(14)负温下施工应增加检查项目,同时每班应对气温、土温、风速等进行观测并作记录。

土石坝坝体施工方案_

土石坝坝体施工方案_

土石坝坝体施工方案_土石坝是一种以土石为主要材料构筑的水利工程,广泛应用于水库、河道和渠道的筑坝工程中。

下面是针对土石坝坝体施工的方案,详细介绍了施工的步骤和要点,以确保工程质量和安全。

一、前期准备:1.调查研究:进行地质勘察和工程地质条件调查,确定基坑范围和施工前的土石坝设计参数,包括坝堤宽度、坡度等重要参数。

2.标高测量:根据设计要求对坝体地形进行测量,绘制出标高标尺图,确定土石坝的设计高程。

3.材料准备:根据设计要求采购坝体施工所需的土石材料,并进行质量检查和验收,确保材料符合工程需求。

二、清理坝基:1.清除浮土:对坝基进行清扫,清除表层的浮土和杂物,确保坝基平整、干净。

2.清除植被:对坝基上的植被进行清除,以免植物根系对坝体稳定性产生不良影响。

3.清除浸润层:清除坝基上的浸润层,防止坝基松动,影响坝体的稳定性。

三、坝体填筑:1.分区填筑:根据设计要求和施工条件,将坝体分为若干个填筑区,将填筑材料按照层均匀填筑,每层厚度不超过0.5米,每层填筑后需进行压实处理。

2.均质性要求:为保证坝体的均质性,每一填筑层在填筑时应先均匀抛撒土石材料,然后进行水分和密实度的调整,在得到满足要求的条件下进行压实处理。

3.调整填筑厚度:根据填筑材料的性质和实际施工情况,适当调整填筑层的厚度,以确保坝体的稳定性和均质性。

4.检查与验收:当一层填筑材料达到设计要求和施工标准后,进行检查和验收。

如果符合要求,则进行下一层填筑,否则进行整改和调整。

四、坝顶处理:1.坝顶平整:在填筑完成后,对坝顶进行平整处理,以符合坝顶设计要求的标高和坡度。

2.坝顶缝隙处理:对于坝顶可能存在的裂缝和缝隙,进行填塞处理,以防止土壤侵蚀和渗漏现象的发生。

3.防渗措施:对坝顶进行防渗处理,采用防渗膜覆盖或其他有效的渗漏防止措施,以确保坝顶的密封性和稳定性。

五、边坡处理:1.边坡夯实:对土石坝的边坡进行夯实处理,增加边坡的稳定性和抗冲刷能力。

水利工程土石坝施工方案

水利工程土石坝施工方案

水利工程土石坝施工方案一、工程概况水利工程土石坝是为了调节河流水位、防洪和灌溉等目的而修建的一种大型水利工程,是所有水利工程中的重要组成部分。

土石坝一般由土石材料构成,具有密封性能和一定的透水性,能够阻隔水流和满足灌溉和生活用水需求。

本工程位于XX省XX市XX县,主要任务是修建一座高度150米,长度800米的土石坝,用于防洪和水文调节。

工程所在地区地势较险峻,气候多变,施工难度较大,需要合理的施工方案及严格的施工组织。

二、施工前准备1. 地质勘察:根据工程设计图纸和土地利用规划,对施工区域进行详细的地质勘察,了解地质情况、地表水情况等,为施工方案的制定提供可靠数据支持。

2. 设备准备:根据工程需要购置大型挖土机、破碎机、装载机等设备,并做好设备的维护保养工作,确保设备在施工期间正常运转。

3. 材料准备:根据工程设计要求,采购适量的水泥、砂石等建筑材料,保证施工期间的原料供应。

4. 人员安排:合理安排施工人员,包括主要施工人员、监理人员、安全人员、技术人员等,建立施工队伍。

5. 施工方案制定:根据地质勘察资料和工程设计要求,制定详细的施工方案,包括施工工艺、施工进度计划、安全保障措施等。

三、施工工艺及方法1. 坝基准备:根据设计要求进行坝基开挖,清除表土及浮石,并对坝基进行夯实处理,以确保坝基的坚固稳固。

2. 坝体填筑:采用削坡填筑法进行坝体填筑,根据工程设计要求,按照合理的坝体填筑坡度和厚度进行填筑作业。

在填筑过程中,应根据坝体填筑质量情况及时进行检查和调整,确保填筑的坝体质量。

3. 泄洪设施安装:根据工程设计要求,安装泄洪设施,包括放水闸门、泄洪孔等,以满足坝体泄洪和水文调节的需要。

4. 坝顶路面施工:在坝体主体完工后,对坝顶路面进行硬化处理,确保坝顶路面平整、防滑、耐磨。

5. 安全监测设施安装:根据工程设计要求,安装坝体及附属设施的安全监测设施,包括地震监测仪、裂缝监测仪等,以确保坝体及周边环境的安全监测。

水利工程土石坝施工质量管理及技术分析

水利工程土石坝施工质量管理及技术分析摘要:在土石坝的施工过程中,应按现代技术精心设计、严格施工的土石坝,详细参照有关规章规定的具体内容,采用科学合理的施工方法与技术,使土石坝施工更加的安全高效、可靠持久。

关键词:水利工程;土石坝;坝基处理;施工技术1. 水利工程土石坝施工技术分析1.1 料场的规划布置料场是土石坝材料的聚集地,是土石坝后勤保障的大本营,必须高度重视料场的合理规划和使用。

在土石坝施工过程中对料场的规划与使用直接关系着施工的质量和进度和工程投资,必须做好料场的时间规划和空间规划。

科学合理的规划布置料场,首先要合理选择料场位置和高程,并进行合理的布置做好空间规划布置;其次是全面把握土石坝施工材料的产状、储量、埋深、地质成因以及各种物理力学指标,切实做好土石坝施工材料现场的合理质与量规划布置;再就是充分考虑料场与施工强度、坝体填筑部位变化之间的相互影响。

总而言之,要做好水利工程土石坝料场的规划布置工作,土石坝施工料场的总储量要确保能够满足坝体总方量的需求,而且应满足施工过程中各个阶段施工上坝强度的最大要求,做到发挥土石料的最大功能作用。

1.2 土石料的加工加工土石料的粘土颗粒小,表面积大,亲水性较强,水对土料工程性能影响大。

因此,要求对土石坝施工所用的土石料含水率进行合理掌握与控制,保证合格料在填筑压实时含水率在最优含水率±2%左右。

将烘烤、掺料、翻晒、自然蒸发等多种方法运用到土石料的挖装运卸中,以降低土石料的含水量;或是通过在土石料场加水,对土石料的料堆添加水,采取加水的方法在土石坝开挖、装料、运输过程中提高土石料的含水量。

土石坝石料从料场的开挖、运输,到坝面的平料和压实等土石坝施工的各项工序的进行应严格运用相互配套的的工程机械来完成。

在大、中型水利工程土石坝的施工建设过程中,尤其是在高土石坝的施工过程中,运用现代化的水利工程土石坝施工技术和先进的机械化水平,加快水利工程土石坝的建设速度,实现现代化综合高技术、高水平机械施工,保证水利工程土石坝施工质量。

试析碾压式土石坝施工技术要点

试析碾压式土石坝施工技术要点碾压式土石坝施工技术是一种常用的水利工程施工方法,主要用于大坝、水库等工程的建设。

利用机械设备对土石材料进行碾压和压实,以达到提高土石材料强度和稳定性的目的。

碾压式土石坝施工技术要点涉及到材料选择、碾压工艺、施工管理等方面,下面将对其进行详细的分析和阐述。

一、材料选择1. 土石材料碾压式土石坝的施工材料是由土和石料混合而成的复合材料,一般包括粗粒土、砾石、碎石等。

在选择土石材料时,要注重材料的工程性质,包括颗粒分布、孔隙率、自然密度等。

对于石料的选择还需考虑石料的硬度、抗压强度和颗粒形状等因素,以确保碾压后的土石材料具有良好的抗压性和稳定性。

2. 水泥在土石材料中添加适量的水泥,能够提高土石材料的抗压性和耐久性。

水泥的添加量需根据土石材料的特性和设计要求进行调整,一般为土石材料质量的3%~5%。

3. 水分土石材料的含水率对碾压效果和坝体稳定性具有重要影响。

合理的水分含量能够提高土石材料的可塑性和粘聚性,有利于碾压和压实。

在选择土石材料时,需充分考虑季节变化和天气条件,合理控制土石材料的含水率,一般控制在最大干密度水分含量的80%~90%之间。

二、碾压工艺1. 碾压设备碾压式土石坝施工中常用的碾压设备主要包括压路机、振动压路机和振动锤等。

在选择碾压设备时,需充分考虑土石材料的类型和厚度,以及工程场地的条件,选择适合的碾压设备进行施工。

2. 碾压顺序在进行碾压式土石坝施工时,需根据设计要求和工程实际情况制定合理的碾压顺序。

一般是从下向上逐层碾压,保证每一层土石材料都能够得到充分的压实。

在碾压过程中,需注意避免重复碾压和漏压现象,保证整个坝体的均匀密实。

3. 碾压控制在进行碾压式土石坝施工时,需结合现场情况进行碾压控制。

通过密实度测试和厚度检测等手段,及时调整碾压设备的工作参数,确保土石材料的压实效果和坝体的稳定性。

三、施工管理1. 现场管理在进行碾压式土石坝施工时,需做好现场管理工作。

试析碾压式土石坝施工技术要点

试析碾压式土石坝施工技术要点碾压式土石坝是一种常见的水利工程建设方式,它通过碾压机等设备将土石材料压实,形成坝体结构,用于水库、堤坝等水利工程的建设。

在施工过程中,采用合适的技术要点对碾压式土石坝进行施工,能够确保坝体结构的稳定性和工程的可靠性。

本文将试析碾压式土石坝施工技术要点。

合理选择施工材料是碾压式土石坝施工的重要要点之一。

施工材料主要包括土壤和石料,应根据工程要求和实际情况选用合适的材料。

土壤应具有良好的压实性和稠度,避免选择过于湿润或者过于干燥的土壤材料,否则将影响压实效果。

石料应具有良好的力学性能,能够承受碾压机的作用而不破碎,同时具有相对的均匀性,避免砂石含量过高或者过低。

施工坝体的堆筑和压实是关键的技术要点。

在进行土石坝施工时,应按照设计要求和规范要求进行坝体的堆筑和压实。

在堆筑坝体时,应按照逐层逐块的方式进行,每层高度不宜过大,以确保坝体的均匀性和一致性。

在进行压实时,应根据不同的土石材料和坝体结构设计采用恰当的压实方法和设备,保证均匀的压实密度和厚度,避免坝体内部出现空洞或者不均匀的现象。

应注意保护和维护坝体结构是施工的重要要点之一。

在进行碾压式土石坝施工时,应避免对周围环境造成破坏,保护植被和地表的完整性,避免土石坝坝体结构的受损。

在施工过程中应严格按照设计要求和规范要求进行施工,确保坝体结构的稳定性和可靠性。

如发现坝体结构出现异常情况时,应及时进行修复或者调整,避免出现严重的安全隐患。

施工过程中的管理和监督是关键的技术要点之一。

在碾压式土石坝施工过程中,应进行严格的管理和监督,确保施工作业的顺利进行和质量的可控性。

具体来说,施工人员应进行计划和组织,合理安排施工作业和人员,确保施工进度和质量。

应对施工现场进行严格的监督和检查,确保施工过程中不出现违规行为或者质量问题,最大限度地减少安全隐患和质量隐患的出现。

应加强施工技术的研究和创新是碾压式土石坝施工的长期要点。

随着科技的发展和社会的进步,碾压式土石坝施工技术也在不断地进行改进和创新。

土石坝施工技术

土石坝在水利工程中的应用范围广泛、历史悠久,施工材料多是就地取材。

它充分利用各种土石方,节约了木材、钢材、水泥等材料,接下来一起来学习下土石坝施工技术。

1、料场的规划布置。

水利工程土石坝施工期间需要根据坝体建设质量、工期、成本等方面的要求对料场进行合理规划,避免土石坝施工对周边生态及社会环境产生不利影响。

考虑空间、时间等多种因素对施工料场进行科学规划布置。

对于料场规划中的空间因素来说,需要恰当选择料场位置、高程,并对其内部空间进行合理布置;对于时间因素来说,要考虑土石坝现场施工强度及后续施工变化情况。

在土石坝料场选址前要对实际水文地质条件、物理参数、力学性能进行掌握,现场布置要能满足施工储量、坝体需求,在施工过程中要确保材料能够物尽其用,利用好现场建筑基础开挖过程中产生的渣料。

2、土石料的加工方式。

土料加工需要先清除表层不合格的土壤,然后才能将其填筑到坝体当中。

但是,要注意的是黏土颗粒小,具有良好的亲水性能,在土料加工、使用过程中需要考虑水分对现场工程建设的不利影响。

在对土石坝进行填筑压实时,要合理控制土料的最优含水率。

因此,应合理控制土料含水率,采取有效措施控制水分占比,确保填筑压实过程中含水率处于最优范围。

对于土料含水率可以通过蒸发、翻晒、烘烤、掺料等方式进行处理,降低土料中的含水率,或采用加水的方式提高其含水率。

对于含超径石较少的土料,多使用装耙的堆土机清除掉超径石,在实际的坝体施工过程中再进行深化清理;若超径石含量较多,可以使用料斗加蓖条筛等方式进行筛除,或采用高坡下料的方式,强迫粗细分离进而清除超径石。

对于过渡料,可以采取爆破技术在现场进行开采;对于反滤料、垫层料,可以在现场通过破碎、筛分、掺和等工艺进行加工。

砂砾石料根据开采位置的差异分为陆地和水下开采2种情况,对于块石料,可以在石料场进行开采,对于需要现场开采的材料,可以通过流水作业的形式进行处理。

开采过程中使用深孔梯段爆破、洞室爆破的方式,若需要使用超径块石料,可以采用浅孔爆破或机械破碎的方式进行获取。
