检验批质量验收记录表格填写依据及说明

合集下载

质量验收及评定表格填写及编制说明

质量验收及评定表格填写及编制说明

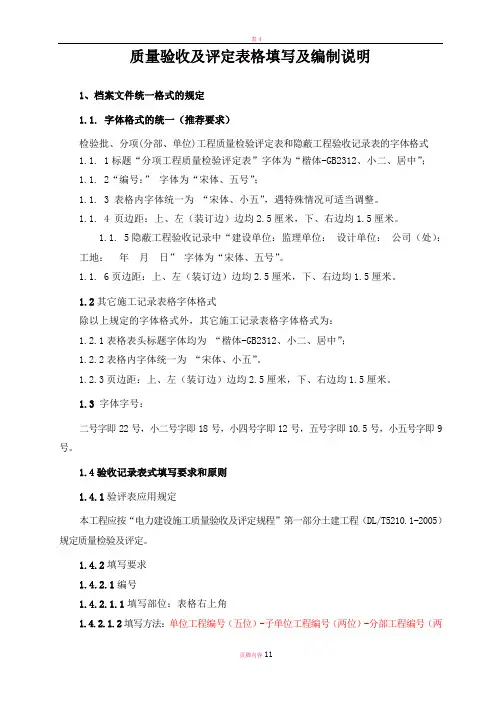

质量验收及评定表格填写及编制说明1、档案文件统一格式的规定1.1. 字体格式的统一(推荐要求)检验批、分项(分部、单位)工程质量检验评定表和隐蔽工程验收记录表的字体格式1.1. 1标题“分项工程质量检验评定表”字体为“楷体-GB2312、小二、居中”;1.1. 2“编号:”字体为“宋体、五号”;1.1. 3 表格内字体统一为“宋体、小五”,遇特殊情况可适当调整。

1.1. 4 页边距:上、左(装订边)边均2.5厘米,下、右边均1.5厘米。

1.1. 5隐蔽工程验收记录中“建设单位:监理单位:设计单位:公司(处):工地:年月日”字体为“宋体、五号”。

1.1. 6页边距:上、左(装订边)边均2.5厘米,下、右边均1.5厘米。

1.2其它施工记录表格字体格式除以上规定的字体格式外,其它施工记录表格字体格式为:1.2.1表格表头标题字体均为“楷体-GB2312、小二、居中”;1.2.2表格内字体统一为“宋体、小五”。

1.2.3页边距:上、左(装订边)边均2.5厘米,下、右边均1.5厘米。

1.3字体字号:二号字即22号,小二号字即18号,小四号字即12号,五号字即10.5号,小五号字即9号。

1.4验收记录表式填写要求和原则1.4.1验评表应用规定本工程应按“电力建设施工质量验收及评定规程”第一部分土建工程(DL/T5210.1-2005)规定质量检验及评定。

1.4.2填写要求1.4.2.1编号1.4.2.1.1填写部位:表格右上角1.4.2.1.2填写方法:单位工程编号(五位)-子单位工程编号(两位)-分部工程编号(两位)-子分部工程编号(两位)-分项工程编号(两位)-检验批编号(两位)-检验批流水号(两位),共为17位数字编号,如无子单位或子分部则用00表示。

1.4.2.2表格中凡不需填的项目均打短小斜杠“ / ”;1.4.2.3表格中需要填写的项目,无论是主控项目还是一般项目,定量项目填写数据或编号,定性项目用描述性的语言;1.4.2.4一般项目中填写实测数据时,对超标数据加15%灰度阴影;1.4.2.5验收报验申请单、记录表等纸型均为A4;“工程质量报验单”报验份数为4份,验收评定表报验份数为4份,遇特殊需要增加相应份数。

检验批质量验收记录表填写规范

检验批质量验收记录表填写规范

检验批质量验收记录表填写规范:一、表的名称及编号检验批验收表为GB50300—2001附录D.0.1。

验批由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收,表的名称应在制订专用表格时就印好,前边印上分项工程的名称。

表的名称下边注上“质量验收规范的编号”。

检验批表的编号按全部施工质量验收规范系列的分部工程、子分部工程统一为9位数的数码编号,写在表的右上角,前6位数字均印在表上,后留两个□,检查验收时填写检验批的顺序号。

其编号规则为:前边二个数字是分部工程的代码,01-09.地基与基础为01,主体结构为02,建筑装饰装修为03,建筑屋面为04,建筑给水排水及采暖为05,建筑电气为06,智能建筑为07,通风与空调为08,电梯为09。

第3、4位数字是子分部工程的代码。

第5、6位数字是分项工程的代码。

其顺序号见GB 50300—2001附录B表B.0.1,建筑工程分部(子分部)、分项工程划分表。

第7、8位数字是各分项工程检验批验收的顺序号。

由于在大量高层或超高层建筑中,同一个分项工程会有很多检验批的数量,故留了2位数的空位置。

如地基与基础分部工程,无支护土方子分部工程,土方开挖分项工010101□□,第一检验批编号为:程,其检验批表的编号为0101011 2 。

还需说明的是,有些于分部工程中有些项目可能在两个分部工程中出现,这就要在同一个表上编之个分部工程及相应子分部工程的编号:如砖砌体分项工程在地基与基础和主体结构中都有,砖砌体分项工程检验批的表编号为:010701□□、020301□□有些分项工程可能在几个子分部工程中出现,这就应在同一个检验批表上编几个子分部工程及子分部工程的编号。

如建筑电气的接地装置安装,在室外电气、变配电室、备用和不间断电源安装及防雷接地安装等子分部工程中都有。

其编号为:060109□□060206□□060608□□060701□□4行编号中的第5、6位数字的分别是:第一行09是室外电气子分部工程的第9个分项工程,第二行的06是变配电室子分部工程的第6个分项工程,其余类推。

《管沟及井室工程检验批质量验收记录》填写说明与依据

《管沟及井室工程检验批质量验收记录》填写说明与依据

《管沟及井室工程检验批质量验收记录》填写说明与依据一、总说明(1)适用范围;适用于民用建筑群(住宅区)及厂区的管沟及井室的验收。

(2)检验批的划分:管沟及井室分项工程应按系统、区域、施工段或楼层等划分。

分项工程应划分成若干检验批进行验收。

(3)验收人员:由监理工程师(建设单位项目专业技术负责人)组织施工单位项目经理和有关勘察、设计单位项目负责人等进行验收。

二、表格项目填写说明1,主控项目(1)管沟的基层处理和井室的地基1)规范要求:管沟的基层处理和井室的地基必须符合设计要求。

2)检查方法:现场观察检查。

检查数量:全数检查。

(2)各类井盖的标识应清楚,使用正确1)规范要求:各类井室的井盖应符合设计要求,应有明显的文字标识,各种井盖不得混用。

2)检查方法:现场观察检查。

检查数量:全数检查。

(3)通车路面上的各类井盖安装1)规范要求:设在通车路面下或小区道路下的各种井室,必须使用重型井圈和井盖,井盖上表面应与路面相平,允许偏差为士5mm。

绿化带上和不通车的地方可采用轻型井圈和井盖,井盖的上表面应高出地坪50mm,并在井口周围以2%的坡度向外做水泥砂浆护坡。

2)检查方法:观察和尺量检查。

检查数量:全数检查。

(4)重型井圈与墙体结合部处理1)规范要求:重型铸铁或混凝土井圈,不得直接放在井室的砖墙上,砖墙上应做不少于80mm 厚的细石混凝土垫层。

2)检查方法:观察和尺量检查。

检查数量;全数检查。

2.一般项目(1)管沟及各类井室的坐标,沟底标高1)规范要求:管沟的坐标、位置、沟底标高应符合设计要求。

市生的的用2)检查方法:观察、尺量检查。

检查数量:全数检查。

(2)管沟的回填要求1)规范要求。

管沟的沟底层应是原士层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等。

2)检在方法,现赛检查。

检查数量,每10mn抽直3点(段),不足l00m 不少于3点(段)。

(3)管沟岩石基底要求1)规范要求:如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm.填铺细砂或粒径不大于5mm的细土,夯实到沟底标高后,方可进行管道教设。

建筑工程检验批质量验收记录表填写内容与要求

建筑工程检验批质量验收记录表填写内容与要求

四、主控项目、一般项目施工单位检 查评定记录
(1)对定量项目直接填写检查的数据。
(2)对定性项目,符合规范规定时,打 “√”;不符合规范规定时,打“×”。
(3)有混凝土、砂浆强度等级的检验批,按 规定制取试件后,可填写试件编号,待试件 试验报告出来后,对检验批进行判定,并在 分项工程验收时进一步进行强度评定及验收。
第二节建筑工程检验批质量验收记录填写规范?一土建工程检验批质量验收记录?二建筑电气工程检验批质量验收记录?三建筑给排水及采暖工程检验批质量验收记录表?四通风与空调工程检验批质量验收记录表?五智能建筑工程检验批质量验收记录表一土建工程检验批质量验收记录?土方开挖工程检验批质量验收记录表?土方回填工程检验批质量验收记录表?粉煤灰地基工程检验批质量验收记录表?防水混凝土检验批质量验收记录表?模板安装工程检验批质量验收记录表?预制构件模板工程检验批质量验收记录表?模板拆除工程检验批质量验收记录表?钢筋加工检验批质量验收记录表?钢筋安装工程检验批质量验收记录表?混凝土原材料及配合比设计检验批质量验收记录表?混凝土施工检验批质量验收记录表?水泥混凝土垫层检验批质量验收记录表二建筑电气工程检验批质量验收记录表?架空线路及杆上电气设备安装检验批质量验收记录表?变压器箱式变电所安装工程检验批质量验收记录表?成套配电柜控制柜屏台和动力照明配电箱盘安装工程检验批质量验收记录表?电缆桥架安装和桥架内电缆敷设工程检验批质量验收记录表?电线导管电缆导管和线槽敷设工程检验批质量验收记录表?普通灯具安装工程检验批质量验收记录表?建筑物等电位联结工程检验批质量验收记录表三建筑给水排水及采暖工程检验批质量验收记录表?室内给水管道及配件安装工程检验批质量验收记录表?室内消火栓系统安装检验批质量验收记录表?给水设备安装工程检验批质量验收记录表?室外供热管道及配件安装工程检验批质量验收记录表四通风与空调工程检验批质量验收记录表?风管部件与消声器制作检验批质量验收记录表?通风机安装检验批质量验收记录表?风管与配件制作检验批质量验收记录表金属风管?风管与配件制作检验批质量验收记录表非金属复合材料风管?风管系统安装检验批质量验收记录表五智能建筑工程检验批质量验收记录表?程控电话交换系统分项工程检验批质量验收记录表?会议电视系统分项工程质量验收记录表?接入网设备分项工程质量验收记录表?卫星数字电视系统分项工程质量验收记录表?有线电视系统分项工程质量验收记录表

检验批新表格填写说明

检验批新表格填写说明

一、检验批新表格填写说明:(检验批质量验收记录)必须依据《现场验收检查原始记录》填写。

检验批里非现场验收内容,《检验批质量验收记录》中应填写依据的资料名称及编号,并写出结论。

《检验批质量验收记录》作为检验批验收的成果凭据,如果没有《现场验收检查原始记录》,则《检验批质量验收记录》视同造假。

1、检验批编号:检验批的编号按“建筑工程的分部工程、分项工程划分”《建筑工程施工质量验收统一标准》(GB50300-2013)的附录B规定的分部工程、子分部工程、分项工程、检验批代码11位数码编号,写在检验批验收表格的右上角,前8位数字均已印制表上,后面三位按照检验批验收的时间先后顺序从001开始进行编号。

表格的第1位、第2位数字是分部工程的代码;表格的第3位、第4位数字是子分部工程的代码;表格的第5位、第6位数字是分项工程的代码;表格的第7位、第8位数字是检验批的代码;表格的第9位、第10位、第11位数字是检验批的顺序号。

2、检验批表格的填写:(1)、工程名称填写全称(与施工合同及工程报建手续中工程名称一致)(2)、分部工程名称、子分部工程名称、分项工程名称按《建筑工程施工质量验收统一标准》(GB50300-2013)划定的分部(子分部)填写。

(3)施工单位填写总包单位名称,与备案的施工合同公章名称一致。

(4)、项目负责人(项目经理)姓名与备案的施工合同及报建手续一致。

(5)、分包单位名称及分包项目经理姓名与分包合同一致。

(6)总包单位项目经理、分包项目经理姓名由填表人直接填写即可,只是表明具体的负责人,不用本人签字。

(7)、检验的容量按检验批所代表的工程部位的实际样本总量填写。

检验批容量填写***m、***m2、***m3、***件、***批、***间、***处。

(8)施工依据:应填写施工执行的标准名称及编号,可以填写企业标准、地方标准、行业标准或国家标准、工艺规程、技术规程、施工图纸、变更、施工方案等等。

检验批质量验收记录表填写说明

检验批质量验收记录表填写说明

检验批质量验收记录表填写说明1. 表的名称及编号(1)检验批由监理工程师或建设单位项目技术负责人组织项目专业质量检查员等进行验收,表的名称应在制定专用表格时就印好,前边印上分项工程的名称。

表的名称下边注上“质量验收规范的编号”。

(2)检验批表的编号按全部施工质量验收规范系列的分部工程、子分部工程统一为8位数的数码编号,写在表的右上角,前6位数均印在表上,后留两个空格,检查验收时填写检验批的顺序号。

其编号规则为:第1,第2位数字是分部工程的代码,01~09.地基与基础为01,主体结构为02,建筑装饰装修为03,建筑屋面为04,建筑给水、排水及采暖为05,建筑电气为06,智能建筑为07,通风与空调为08,电梯为09。

第3,第4位数字是子分部工程的代码。

第5,第6位数字是分项工程的代码。

第7,第8位数字是分项工程检验批验收的顺序号。

由于在大体量高层或超高层建筑中,同一个分项工程会有很多检验批的数量,故留了2位数的空位置。

如地基与基础分部工程,无支护土方子分部工程,土方开挖分项工程,其检验批表的编号为010101□□,第一个检验批编号为:010101□□。

(3)子分部工程中有些项目可能在两个分部工程中出现,这就要在同一个表上编两个分部工程及相应子分部工程的编号;如砖砌体分项工程在地基与基础和主体结构中都有,砖砌体分项工程检验批的表编号为:010701□□,020301□□。

(4)分项工程可能在几个子分部工程中出现,这就应在同一个检验批表上编几个子分部工程及子分部工程的编号。

如建筑电气的接地装置安装,在室外电气、变配电室、备用和不间断电源安装及防雷接地安装的子分部工程中都有。

其编号为:060109□□060206□□060608□□060701□□4行编号中第一行的第5,第6位数字是09,是指室外电气子分部工程的第9个分项工程,第二行的06是指变配电室子分部工程的第6个分项工程,其余类推。

(5)分项工程在验收时也将其划分为几个不同的检验批来验收。

检验批质量验收程序和记录表填写标准

检验批质量验收程序和记录表填写标准

检验批质量验收程序和记录表填写标准一、单元划分质量验收划分为单位工程、分部工程、分项工程和检验批。

路基、桥梁、涵洞、隧道具体划分详见各章分项工程检验批的划分及编号附表。

当本专业检验批质量验收记录表缺项时,可借用其他专业相同或类似工程表格填写。

二、验收程序工程质量验收采取分层次、逐级验收。

检验批验收→分项工程验收→分部工程验收→单位工程验收。

所有验收的基础就是检验批验收记录。

㈠、检验批验收组织:施工单位自检合格后报监理单位,由监理工程师组织施工单位专职质量检查员、技术负责人、工程负责人验收。

监理单位检查全部主控项目,一般项目的检查内容和数量可根据各项验收标准及设计文件的要求确定。

验收内容:验收内容包括实物检查和资料检查。

⑴实物检查①原材料、构配件和设备等的检验,按进场的批次和本标准规定的抽样检验方案执行.②混凝土性能指标的检验,按验标规定的抽样检验方案执行。

③验标中采用计数检验的项目,按抽查点数符合验标规定的百分率检查。

⑵资料检查包括原材料、构配件和设备等的质量证明文件(质量合格证、规格、型号及性能检测报告等)和检验报告、施工过程中重要工序的自检和交接检验记录、平行检验报告、见证取样检测报告等。

验收标准:质量验收标准为合格,主要取决于主控项目和一般项目的检验结果。

⑴主控项目:是对安全、卫生、环境保护和公众利益起决定性作用的检验项目。

⑵一般项目:是除主控项目以外的检验项目。

不合格的处理:⑴经返工重做的或更换构配件、设备后的检验批,重新按验标验收。

⑵当试块试件的试验结果有怀疑时,或因试块试件丢失损坏、试验资料丢失等无法判断实体质量时,应邀请有资质的法定检测单位对实体质量检测鉴定,凡达到设计要求的检验批可予以验收。

标准不统一的处理:当涉及结构安全和系统功能的部分设计规范条文和设计文件对质量的要求与验标不一致时,应以设计文件为准.㈡、分项工程由监理工程师组织施工单位分项工工程负责人、专职质量检查员、技术负责人验收。

《卫生器具及给水配件安装工程检验批质量验收记录》填写说明与依据

《卫生器具及给水配件安装工程检验批质量验收记录》填写说明与依据

《卫生器具及给水配件安装工程检验批质量验收记录》填写说明与依据一、总说明(1)适用范围:适用于室内污水盆、洗涤盆、洗脸(手)盆、盥洗槽、浴盆、淋浴器、大便器、小便器、小便槽、大便冲洗槽、妇女卫生盆、化验盆、排水栓、地漏、加热器、煮沸消毒器和饮水器等卫生器具安装的质量检验与验收。

(2)检验批的划分:卫生器具安装分项工程应按系统、区域、施工段或楼层等划分。

分项工程应划分成若干检验批进行验收。

(3)验收人员:由监理工程师(建设单位项目专业技术负责人)组织施工单位项目经理和有关勘察、设计单位项目负责人等进行验收。

二、表格项目填写说明1.主控项目(1)排水栓与地漏安装1)规范要求;排水栓和地漏的安装应平正、牢固,低于排水表面,周边无渗漏。

地漏水封高度不得小于50mm。

2)检查方法:试水观察检查。

检查数量:各抽查10%,但均不少于5 个。

3)填写说明与依据:其周边的渗漏往往被人们所忽视,是一大隐患。

强调周边做到无渗漏。

规定水封高度,保证地漏使用功能。

(2)卫生器具满水试验和通水试验1)规范要求:卫生器具交工前应做满水和通水试验。

2)检查方法:满水后各连接件不渗不漏;通水试验给、排水畅通。

检查数量:全数检查。

3)填写说明与依据:通水试验前应检查地漏是否畅通,分户阀门是否关闭,然后按楼层分房间逐一进行通水试验,以免漏水使装修工程受损。

在冬期室内不通暖时,各种洁具必须将水放净。

存水弯应无积水,以免将洁具和存水弯冻裂。

(3)卫生器具给水配件1)规范要求:卫生器具给水配件应完好无损伤,接口严密,启闭部分灵话。

2)检查方法:观察及手扳检查。

检查数量:各抽查1%.但均不少于5 个接口处。

2.一般项目(1)卫生器具安装允许偏差1)规范要求:卫生器具安装的允许偏差应符合表12-21的规定。

表12-21 卫生器具安装的允许偏差和检验方法2)检查数量:各抽查1%,但均不少于5组。

3)填写说明与依据;卫生器具安装高度如设计无要求时,应符合表12-22 的规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

检验批质量验收记录表格填写依据及说明
一、关于验收流程与《现场验收检查原始记录》
1、检验批施工完成,施工单位自检合格后,应由项目专业质量检查员填报《检验批质量验收记录》
2、检验批质量验收由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。

3、《检验批质量验收记录》的检查记录必须依据《现场验收检查原始记录》填写。

检验批里非现场验收内容,《检验批质量验收记录》中应填写依据的资料名称及编号,并给出结论。

4、《检验批质量验收记录》作为检验批验收的成果凭据,但没有《现场验收检查原始记录》,则《检验批质量验收记录》视同作假。

二、检验批名称及编号
(1)检验批名称:按验收规范给定的检验批名称,填写在表格名称下划线空格处;
(2)检验批编号:检验批表编号按“建筑工程的分部工程、分项工程划分”(《统一标准》GB50300-2013的附录B)规定的分部工程、子分部工程、分项工程的代码、检验批代码(依据专业验收规范)和资料顺序号统一为11位数的数码编号,写在表的右上角,
前8位数字均印在表上,后留下划线空格,检查验收时填写检验批的顺序号。

其编号规则具体说明如下:
①第1、2位数字是分部工程的代码;
②第3、4位数字是子分部工程的代码;
③第5、6位数字是分项工程的代码;
④第7、8位数字是检验批的代码;
⑤第9、10、11位数字是各检验批验收的顺序号。

同一检验批表格适用于不同分部、子分部、分项工程时,表格分别编号,填表时按实际类别填写顺序号加以区别;编号按分部、子分部、分项、检验批序号的顺序排列。

三、表头的填写
(1)单位(子单位)工程名称填写全称,如为群体工程,则按群体工程名称-单位工程名称形式填写,子单位工程标出该部分的位置;
(2)分部(子分部)工程名称按《建筑工程施工质量验收统一标准》GB 50300-2013划定的分部(子分部)名称填写;
(3)分项工程名称按检验批所属分项工程名称填写,分项工程名称按《建筑工程施工质量验收统一标准》附录B规定;
(4)施工单位及项目负责人:“施工单位”栏应填写总包单位名称,或与建设单位签订合同专业承包单位名称,宜写全称,并与合同上公章名称一致,并应注意各表格填写的名称应相互一致;“项目负责人”栏应填写合同中指定的项目负责人名称,表头中人名由填表人填写即可,只是标明具体的负责人,不用签字;
(5)分包单位及分包单位项目负责人:“分包单位”栏应填写总包分包单位名称,即与施工单位签订合同的专业分包单位名称,宜写全称,并与合同上公章名称一致,并应注意各表格填写的名称应相互一致;“分包单位项目负责人”栏填写合同中指定的分包单位项目负责人名称,表头中人名由填表人填写即可,只是标明具体的负责人,不用签字;
(6)检验批容量:指本检验批的工程量,按工程实际填写,计量项目和单位按专业验收规范中对检验批容量的规定;
(7)检验批部位是指一个分项工程中验收的那个检验批的抽样范围,要按实际情况标注清楚;
(8)“施工依据”栏,应填写施工执行标准的名称及编号,可以填写所采用的企业标准、地方标准、行业标准或国家标准;要将标准名称及编号填写齐全;可以是技术或施工标准、工艺规程、工法、施工方案等技术文件;
(9)“验收依据”栏,填写验收依据的标准名称及编号。

四、“验收项目”的填写
(1)直接写入:当规范条文文字较少,或条文本身就是表格时,按规范条文写入;
(2)简化描述:将质量要求作简化描述主题词,作为检查提示;
(3)分主控项目和一般项目;
(4)按条文顺序排序。

五、“设计要求及规范规定”栏的填写
(1)直接写入:当条文中质量要求的内容文字较少时,直接明确写入;当为混凝土、砂浆强度符合设计要求时,直接写入设计要
求值;
(2)写入条文号“当文字较多时,只将条文号写入;
(3)写入允许偏差:对定量要求,将允许偏差直接写入。

六、“最小/实际抽样数量“栏的填写
(1)对于材料、设备及工程试验类规范条文,非抽样项目,直接写入“/”;
(2)对于抽样项目但样本为总体时,写入“全/实际数量”,
例如“全/10”,“10”指本检验批实际包括的样本总量;
(3)对于抽样项目且按工程量抽样时,写入“最小/实际抽样
数量”,例如“5/5”,即按工程量计算最小抽样数量为5,实际抽样数量为5;
(4)本次检验批验收不涉及此验收项目时,此栏写入“/”。

七、“检查记录”栏填写
(1)对于计量检验项目,采用文字描述方式,说明实际质量验收内容及结论;此类多为材料、设备及工程试验类结果的检查项目;
(2)对于计数检验项目,必须依据对应的《检验批验收现场检查原始记录》中验收情况记录,按下列形式填写:
①抽样检查的项目,填写描述语,例如“抽查5处,合格4处”,或者“抽查5处,全部合格”;
②全数检查的项目,填写描述语,例如“共5处,检查5处,合格4处”,或者“共5处,检查5处,全部合格”;
(3)本次检验批验收不涉及此验收项目时,此栏写入“/”。

八、对于“明显不合格”情况的填写要求
(1)对于计量检验和计数检验中全数检查的项目,发现明显不合格的个体,此条验收就不合格;
(2)对于计数检验中抽样检验的项目,明显不合格的个体可不纳入检验批,但应进行处理,使其满足有关专业验收规范的规定,
对处理的情况应予以记录并重新验收;
“检查记录”栏填写要求如下:
①不存在明显不合格的个体的,不做记录;
②存在明显不合格的个体的,按《检验批验收现场检查原始记录》中验收情况记录填写,例如“一处明显不合格,已整改,复查
合格”,或“一处明显不合格,未整改,复查不合格”。

九、“检查结果”栏填写
(1)采用文字描述方式的验收项目,合格打“√”,不合格打“X”;
(2)对于抽样项目且为主控项目,无论定性还是定量描述,全数合格为合格,有1处不合格即为不合格,合格打“√”,不合格
打“X”;
(3)对于抽样项目且为一般项目,“检查结果”栏填写合格率,例如“100%”;定性描述项目所有抽查点全部合格(合格率为100%),此条方为合格;定量描述项目,其中每个项目都必须有80%以上(混凝土保护层为90%)检测点的实测数值达到规范规定,其余20%按各专业施工质量验收规范规定,不能大于1.5倍,钢结
构为1.2倍,就是说有数据的项目,除必须达到规定的数值外,其余可放宽的,最大放宽到1.5倍。

(4)本次检验批验收不涉及此验收项目时,此栏写入“/”。

十、“施工单位检查结果”栏的填写
施工单位质量检查员按依据的规范、规程判定该检验批质量是否合格,填写检查结果,填写内容通常为“符合要求”、“不符合要求”,“主控项目全部合格,一般项目符合验收规范(规程)要求”等评语。

如果检验批中含有混凝土、砂浆试件强度验收等内容,应待试验报告出来后再作判定。

施工单位专业质量检查员和专业工长应签字确认并按实际填写日期。

十一、“监理单位验收结论“栏的填写
应由专业监理工程师填写。

填写前,应对“主控项目”、“一般项目”按照施工质量验收规范的规定逐项抽查验收,独立得出验收结论。

认为验收合格,应签注“合格”或“同意验收”。

如果检验批中含有混凝土、砂浆试件强度验收等内容,应待试验报告出来后再作判定。
