全国统一建筑工程预算工程量计算规则第一章总则第1.0.1条为统一工业与民用建筑预算工程量的计算,制定本规则。

第1.0.2条本规则适用于工业与民用房屋建筑及构筑物施工图设计阶段编制工程量预算及工程量清单,也适用于工程设计变更后的工程量计算。

本规则与《全国统一建筑工程基础定额》相配套,作为确定建筑工程造价及其消耗量的依据。

第1.0.3条建筑工程预算工程量除依据《全国统一建筑工程基础定额》及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明2、经审定的施工组织设计或施工技术措施方案3、经审定的其他有关技术经济文件第1.0.4条本规则的计算尺寸,一设计图纸表示的尺寸或设计图纸能读出的尺寸为准。

除另有规定外,工程量的计量单位应按下列规定:1、以体积计算的为立方米(米3)2、以面积计算的为平方米3、以长度计算的为米4、以重量计算的为吨或千克5、以件(个或组)计算的为件(个或组)汇总工程量时,其准确取值:立方米、平方米、米以下取两位;吨以下取三位;千克、件取整数。

第1.0.5条计算工程量时,应以施工图纸顺序,分部、分项,以次计算,并尽可能采用计算表格及计算机计算,简化计算过程。

第二章建筑面积计算规则第一节计算建筑面积的范围1条单层建筑物不论其高度如何,均按一层计算建筑面积。

其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。

单层建筑物内设有部分楼层者,首层建筑面积以包括在单层建筑物内,二层及二层以上应计算建筑面积。

高低联跨的单层建筑物,须分别计算建筑面积时,应以结构外边线为界分别计算。

2条多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。

3条同一建筑物如结构、层数不同时,应分别计算建筑面积。

4条地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其口上外墙外围水平面积计算。

工程量计算规则大全

工程量计算规则大全

工程量计算规则大全一、项目范围划分1.将工程项目按照不同施工阶段划分为若干个工序,明确每个工序的施工内容和工作要求。

2.将每个工序分解为若干个工作项,明确每个工作项所需的材料、设备、人工等资源。

二、单位工程量计算1.根据工程项目实际情况确定单位工程量计算的基准点,如建筑工程可以以平方米、立方米、米等为计量单位。

2.制定单位工程量计算规则,包括材料消耗量、设备使用时间、人工工作量等。

3.根据设计图纸、规范要求和实际施工情况,计算每个单位工程量的具体数值。

三、材料消耗量计算1.根据设计图纸和规范要求,确定每个工序所需的材料种类和规格。

2.根据每个工序所需的材料规格和数量,计算所需材料的总量。

3.考虑到材料的损耗、浪费和库存管理等因素,调整所需材料的数量。

四、设备使用时间计算1.根据工程项目的施工安排,确定每个工序所需的主要设备和设备使用时间。

2.根据每个工序所需的设备种类、规格和使用时间,计算设备的总使用时间。

3.考虑到设备的维护、停机和调整等因素,调整设备的使用时间。

五、人工工作量计算1.根据工程项目的施工要求,确定每个工序所需的人工数量和工作时间。

2.根据每个工序所需的人工数量和工作时间,计算人工的总工作量。

3.考虑到工人的休息、调配和技术要求等因素,调整人工的工作量。

六、综合计算1.将材料消耗量、设备使用时间和人工工作量等综合计算,得到每个工序的综合工程量。

2.将每个工序的综合工程量相加,得到整个工程项目的总工程量。

3.根据工程项目的特点和实际情况,适当调整总工程量的数值。

以上是工程量计算规则的主要内容,通过合理的计算和调整,可以准确估算工程项目所需的材料、设备、人工等资源。

这对于工程项目的开展和施工进度的控制非常重要,可以提高工程项目的施工质量和经济效益。

工程量计算规则

工程量计算规则

工程量计算规则工程量计算是建筑和工程领域中最为基础的技术之一,是用来评估工程项目进度、完成情况、成果质量和成本效益的重要依据。

为了保证计量结果准确可靠,出于安全、经济和效率的考虑,必须科学合理制定有效的工程量计算规则。

一、定义工程量计算是指在建设过程中,根据工程的施工详图、计算书、施工制图、标准和其他相关文件,计算和核算施工单位在施工过程中应当采取措施,完成各项施工工程量的过程。

二、则1、建筑材料的计量:建筑材料的加工、取放以及搬运等工序,应按计量单位统一规定,并根据实际情况灵活运用。

2、计算工程量:在施工预算时,应根据实际情况,结合建设部门的要求,确定施工预算量,编制出计算书,清楚标明有关的计量依据、施工费用等情况,以保证施工预算的准确性。

3、计算工期:建筑工程施工工期可分为总工期和施工施工,根据施工预算量,结合工程项目的施工进度、可完成施工计划,结合施工地点、专业技术人员以及施工条件等因素,估算出总工期,并将总工期编制成施工施工的历史表,妥善安排和调整工期,严格控制计划工期。

4、施工质量的把控:施工质量不仅是确保建筑质量,也是保障施工项目投资实现效益的重要因素之一。

因此,工程量计算规则还应涵盖施工质量把关,要求施工单位必须按照规定的技术标准和质量标准,及时复查施工质量,定期组织抽查施工和检验工程质量,采取现场管理措施,及时发现和消除施工质量问题。

5、节约施工成本:工程量计算规则应体现工程成本节约的原则,以优化施工项目的组织管理,提高工程的完工质量,降低施工总成本。

有效的节约成本可以从节省材料、减少施工损耗和改善工作效率等方面实现,同时,应结合施工质量和安全等因素,合理确定施工技术和施工方式,优化施工项目结构,有效把控施工费用。

三、总结工程量计算规则是实施工程施工管理、把控施工进度和成本、保障施工质量等措施的基本依据,也是保证建设工程项目准确把控的重要依据。

因此,在制定和实施工程量计算规则时,必须秉持安全、经济、效率的原则,优化工程组织管理,节约成本,提高完成质量,把控施工费用,确保施工项目实现质量效果和投资回报。

建筑工程工程量计算规则

建筑工程工程量计算规则

建筑工程工程量计算规则建筑工程工程量计算是指对建筑工程各项工程量进行明细计算和综合计算的过程。

工程量计算是建筑工程施工的前提和基础,直接影响到工程的预算、投标、合同管理和施工组织等方面。

下面将详细介绍建筑工程工程量计算规则。

1.工程量计算的依据工程量计算应根据项目的设计文件、施工图纸、规范、工程量标准和工程索引等资料进行计算。

其中,设计文件的设计说明书、设计图纸是工程量计算的主要依据,要重点考虑设计文件的要求。

2.工程量计算的分类建筑工程的工程量计算可以分为总量计算和分部分项计算。

总量计算是对整个工程的工程量进行估算或审核,包括建筑面积、体积、长度、重量等综合指标。

分部分项计算是对各个构件、设备、系统等进行单独计算,包括部位名称、计算规则、计算公式等。

3.工程量计算的要求(1)准确性:工程量计算必须准确无误,避免出现漏项、重复项或计算错误等情况。

(2)完整性:工程量计算应将所有需要计算的工程量都包括在内,不得遗漏任何一项。

(3)统一性:工程量计算应按照统一的计算规则和计算方法进行,确保计算结果的一致性。

(4)可行性:工程量计算的方法应简单明了,易于理解和操作,方便实际应用。

4.工程量计算的步骤(1)根据设计文件和施工图纸提取工程量项:首先根据设计文件和施工图纸,按照建筑、结构、水电、装饰等分类提取工程量项。

(2)确定计算办法和计算公式:对于每个工程量项,根据相关规范和标准,确定相应的计算办法和计算公式。

(3)进行量取:依据计算办法和计算公式,对工程实际进行量取,包括直接量取、计算量取和间接量取等不同的方法。

(4)进行精度控制:根据工程的需要和要求,对于量值进行修约或调整,保证计算结果的准确性和可靠性。

(5)编制工程量清单:将计算结果按照一定的格式编制成工程量清单,包括工程量名称、计量单位、工程量计算结果、备注等内容。

5.工程量计算的注意事项(1)合理进行分类:根据工程的特点和实际需要,合理进行工程量分类,避免出现重复计算或遗漏计算的情况。

工程量计算规则

工程量计算规则

工程量计算规则1.建立工程量计算标准:每个工程项目都应制定相应的工程量计算标准,包括基本计量单位、计量方法、计算公式和计算步骤等,以确保工程量计算结果的准确性和一致性。

2.逐层分解法:将工程项目按照不同的层次进行分解,从总体到细节逐层计算,分层计算有利于工作量的控制和管理。

例如,可以将一个建筑物的工程量按照立面、结构、安装等进行分解计算。

3.采用标准工艺:在进行工程量计算时,应尽量采用标准工艺和标准构件进行计算,以减少计算的复杂性和不确定性。

对于非标准工艺或非标准构件,应根据实际情况进行分析和合理估算。

4.考虑浪费率:在进行工程量计算时,应考虑工程施工中的浪费率,例如材料的损耗、人工的闲置时间等。

浪费率的合理考虑可以提高工程量计算的准确性和实用性。

5.校核与审查:工程量计算完成后,应进行校核和审查,以确保计算结果的准确性和合理性。

校核和审查的内容包括计算公式、数据的输入及输出、计算步骤的正确性等。

6.更新与调整:工程量计算是一个动态过程,随着工程项目的变化,工程量计算也需要不断地更新与调整。

在工程项目的设计阶段、施工阶段及竣工阶段,都需要对工程量进行相应的更新与调整。

7. 充分利用软件工具:在进行工程量计算时,可以充分利用计算机软件和互联网工具,以提高计算效率和准确性。

常用的工程量计算软件包括AutoCAD、Revit、Excel等。

此外,互联网上也有一些免费的工程量计算工具和模板可供使用。

总结起来,简洁实用的工程量计算规则应包括制定工程量计算标准、逐层分解法、采用标准工艺、考虑浪费率、校核与审查、更新与调整以及充分利用软件工具等。

通过遵循这些规则,可以有效地进行工程量计算,提高项目的管理水平和施工效率。

第七章-工程计量

第七章-工程计量

第一部分中国水利水电出版社——第七章工程计量第一节工程计量的基本原理和方法一、工程计量的基本原理(一)工程计量的含义工程计量就是按照水利工程国家行业有关标准的计算规则、计量单位等规定对各分部分项实体工程的工程量的计算活动,是工程计价活动的重要环节。

(二)工程量的含义工程量即工程的实物数量,是工程计量的结果,是指按一定规则并以物理计量单位或自然计量单位所表示的各分部分项工程或结构构件的数量。

(三)计算规则规划阶段、可行性研究阶段、初步设计阶段执行水利行业概估算编制相关规定,属于计划行为,主要遵循2005年水利部制定的《水利水电工程设计工程量计算规定》(SL 328~2005);招标设计阶段、招标投标阶段、施工建设阶段,以及完工阶段中涉及工程计价属于市场行为,执行2007年水利部编制的《水利工程工程量清单计价规范》(GB50501~2007)。

其中招投标阶段工程量清单列示的有效工程量为设计几何轮廓尺寸计算的量。

施工过程中一切非有效工程量发生的费用,均应摊入有效工程量的工程单价中。

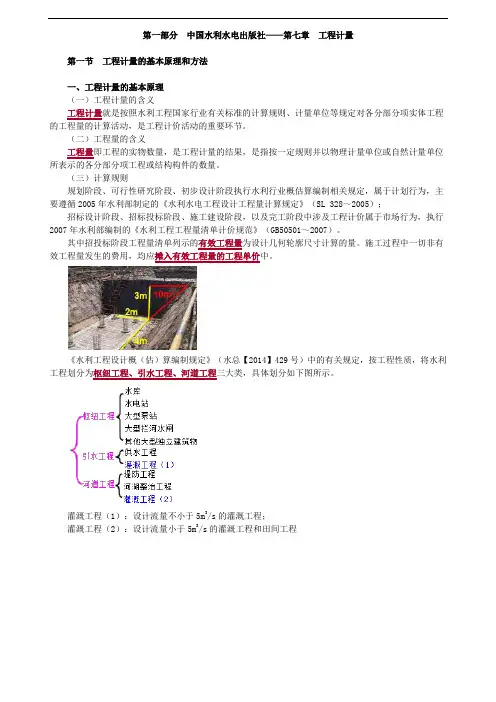

《水利工程设计概(估)算编制规定》(水总【2014】429号)中的有关规定,按工程性质,将水利工程划分为枢纽工程、引水工程、河道工程三大类,具体划分如下图所示。

灌溉工程(1):设计流量不小于5m3/s的灌溉工程;灌溉工程(2):设计流量小于5m3/s的灌溉工程和田间工程各工程部分下设一级项目、二级项目、三级项目。

项目划分应注意的问题:(1)现行的项目划分适用于估算、概算、施工图预算。

对于招标文件和业主预算,要根据工程分标及合同管理的需要调整。

(2)《水利工程设计概(估)算编制规定》中,工程各部分下设的二级、三级项目,仅列出了代表性子目。

编制概算时,二级、三级项目可根据水利工程初步设计编制规程的工作深度要求和工作情况增减或再划分。

(3)为便于单价分析,建筑安装工程三级项目的设置除深度应满足《水利工程设计概(估)算编制规定》的规定外,还必须与采用的定额相适应。

工程量计算规则及单价说明

工程量计算规则及单价说明概述1. 工程量计算规则说明1.01 规则之适用性本规则适用于工程进行前工程量清单之编制,亦适用于工程进行中工程变更、签证核算及完成后之结算。

1.02 计量单位除另有说明外,以下计算单位须一致采用:(1) 以重量为单位之项目- 公斤()(2) 以体积为单位之项目- 立方米(m3)(3) 以面积为单位之项目- 平方米(m2)(4) 以长度为单位之项目- 米(m)(5) 以套为单位之项目- 套()(6) 以件为单位之项目- 数量(.)(7) 综合计量之项目- 项目()每次量度须计至最接近的10(即5或以上当作10,5以下不计算)。

在项目叙述中说明构件尺寸时,本条不适用。

1.03 清单用单位工程量计算至最接近之整数单位。

小于半个整数单位者将不理会,大于或等于半个整数单位都当作一个整数单位。

如按本条导致某个项目被完全删除,此项目将当作有一个整数单位之工程量。

在计算更改工程或重新计算清单时,工程量单位为立方米(m3)、平方米(m2)、延长米(m)之项目,增减需计算至最接近0.1m3、0.1m2、0.1m,为公斤()之项目,则计算到取接近1m及1。

1.04 计算净量除另有说明外,工程量之计算须为完成后之净量。

除非另有说明,所有装饰饰面工程以被覆盖之结构面积计算。

1.05 最小量之扣除有关最小空位之扣除,是指与边界线不相连之空位。

由部分边界线向外伸展而成之空位,不论大小,必须扣除。

1.06 弧度工程弧度工程须分别说明,但不分弧度大小;惟超过12m半径之弧形工程则当直线工程计算。

2. 单价说明2.01 投价依据投标图纸、国家与地方现行规范、工程量计算规则及单价说明、工程量清单中的项目说明等应一并参阅并据此投价。

2.02 所有项目单价应已包括的费用除另有说明外,每个项目的单价或价款应已包括:(1) 人工和一切有关的费用。

(2) 材料、货物和一切有关的费用(例如运输、交付、卸货、贮存、退还包装材料、搬运、吊升、放下)。

第六章 工程计量

第六章工程计量一、考试大纲(一)掌握建筑工程的建筑面积计算;(二)掌握建设工程的工程量计算规则与方法。

二、考情分析本章建筑面积按最新的《建筑工程建筑面积计算规范》(GB/T50350-2005)执行,建筑工程及装饰工程工程量计算规则按我国《建设建设工程量清单计价规范》(GB50500-2008)执行。

本章的内容也是《工程造价案例分析》第三章“计量与计价”应必备的基础知识。

本章要求考生全面掌握。

三、主要考点本章应掌握的关键知识点如下:第一节概述1.工程量计算依据2.工程量计算的方法3.用统筹法计算工程量第二节建筑面积计算1.建筑面积计算2.计算建筑面积的作用3.建筑面积计算规则第三节建筑工程工程量计算1.土石方工程2.桩与地基基础3.砌筑工程4.混凝土及钢筋混凝土工程5.厂库房大门、特种门、木结构工程6.金属结构工程7.屋面及防水工程8.防腐、隔热、保温工程第四节装饰装修工程工程量计算1.楼地面工程2.墙、柱面工程3.天棚工程4.门窗工程5.油漆、涂料、裱糊工程6.其他工程四、本章框架知识体系及分值五、系统讲解第一节概述工程量计算是编制工程量清单的重要内容,也是进行工程估价的重要依据。

本章依据中华人民共和国住房和城乡建设部批准发布的《建设工程工程量清单计价规范》GB50500——2008的要求对一般土建工程的工程量计算加以介绍。

一、工程量计算依据(一)工程量含义(二)工程量计算依据(三)工程量计算规则(四)工程量清单项目与基础定额项目工程量计算规则的区别与联系现行国家标准《建设工程工程量清单计价规范》GB50500是以现行的全国统一工程预算定额为基础,特别是项目划分、计量单位、工程量计算规则等方面,尽可能多的与定额衔接,但工程量清单中的工程量是针对建筑产品而言的,且工程量清单计价是市场经济条件下的工程造价计价方式。

在编制工程量计算规则时,对基础定额工程量计算规则中不适用于工程量清单项目的,以及不能满足工程量清单项目设置要求的部分进行了修改和调整。

第20讲第五章第三节建筑与装饰工程工程量计算规则与方法

第20讲第五章第三节建筑与装饰工程工程量计算规则与方法建筑与装饰工程工程量计算规则与方法是建筑与装饰工程中非常重要的一项工作,对于工程的顺利进行及质量控制具有重要作用。

在本章中,我们将介绍建筑与装饰工程工程量计算的规则与方法。

建筑与装饰工程工程量计算的规则与方法包括以下几个方面:1.工程量计算的基本原则工程量计算的基本原则是准确、合理、公正、科学。

准确是指工程量计算应精确无误,数据应该真实可靠;合理是指工程量计算应符合实际情况,符合工程的技术要求;公正是指工程量计算应公正公平,遵循法律法规和行业规范;科学是指工程量计算应符合科学原理,符合工程量计算方法的要求。

2.工程量计算的依据工程量计算的依据包括设计文件、施工图纸和工程规范等。

设计文件是工程量计算的基础,其中包括了工程的各项参数和要求;施工图纸是工程量计算的重要依据,其中包括了工程的各个部位和构件的具体尺寸和要求;工程规范是工程量计算的技术标准,其中包括了工程的构造及施工要求。

3.工程量的分类工程量的分类是对工程量进行分类,以便于计算和管理。

建筑与装饰工程的工程量可以分为主要工程量和次要工程量两大类。

主要工程量是指对工程影响较大的、具有重要作用的工程量,通常包括主体结构、装饰装修和建筑设备等;次要工程量是指对工程影响较小的、次要的工程量,通常包括地基基础、外墙和屋面等。

4.工程量的计算方法工程量的计算方法是根据工程的不同特点和要求,采用不同的计算方法进行计算。

根据具体情况,工程量的计算方法包括直接计算法、单位面积法、单位长度法、单位体积法等。

直接计算法是指根据设计文件和施工图纸上的具体尺寸进行计算;单位面积法是指根据设计文件中规定的单位面积的工程量进行计算;单位长度法是指根据设计文件中规定的单位长度的工程量进行计算;单位体积法是指根据设计文件中规定的单位体积的工程量进行计算。

5.工程量计算的注意事项在进行工程量计算时,需要注意以下几个事项。

首先,要准确理解和掌握设计文件和施工图纸上的要求和规定。

建筑工程工程量计算规则完整版

建筑工程工程量计算规则完整版一、基本规则1.建筑工程工程量计算规则以国家相关规范和标准为基础,如《建筑工程量清单计价规范》、《建筑施工与验收规范》等。

2.工程量计算应准确、合理、规范,且必须能够满足建筑工程的实际需要。

3.工程量计算应包括所有与建筑工程施工直接有关的项目,如土方工程、基础工程、结构工程、建筑装饰工程等。

二、工程量计算的基本要素1.工程量计算要根据设计文件和施工图纸进行,必须严格按照设计和施工要求进行计算,不能任意增减。

2.工程量计算要参考相关规范和标准,如进行面积计算时,可以参考《建筑工程计量规范》的相关规定。

3.工程量计算要综合考虑建筑工程的实际情况,如存在特殊情况或难度较大的工程,可以适当调整工程量计算的方法和规则。

三、工程量计算的方法和步骤1.工程量计算的方法主要包括体积法、面积法、长度法和计数法等。

-体积法是指通过计算建筑物构件的体积来确定工程量,如计算混凝土的体积。

-面积法是指通过计算建筑物构件的表面积来确定工程量,如计算墙体的表面积。

-长度法是指通过计算建筑物构件的长度来确定工程量,如计算管道的长度。

-计数法是指通过对建筑物构件进行计数来确定工程量,如计算砖块的数量。

2.工程量计算的步骤包括检查设计文件和施工图纸、核对工程量计算的依据和方法、按照计算规则进行计算、填写工程量清单。

3.工程量计算时应注意单位的统一和精确,不能出现计算错误或误差。

4.工程量计算后应进行核对和复核,确保计算的准确性和完整性。

四、工程量计算的详细规定1.混凝土工程量计算规定:-混凝土工程量的计算应根据设计要求和施工图纸确定混凝土的用量和浇筑面积。

-混凝土工程量计算时应考虑损耗因素,如碰裂率、浇筑过程中的损耗等。

2.砌体工程量计算规定:-砌体工程量的计算应根据设计要求和施工图纸确定砌体的用量和面积。

-砌体工程量计算时应考虑垃圾、浇筑过程中的损耗等因素。

3.钢筋工程量计算规定:-钢筋工程量的计算应根据设计要求和施工图纸确定钢筋的用量和长度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表5.3.8工程量计算表
二、地基处理与边坡支护工程(编号:0102)
地基处理与边坡支护工程包括地基处理、基坑与边坡支护。

对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。

项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。

(一)地基处理(编号:010201)
如图5.3.4所示。

在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。

预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。

堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。

真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。

强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。

振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。

褥垫层是CFG复合地基中解决地基不均匀的一种方法。

如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。

(二)基坑与边坡支护(编号:010202)
1.地下连续墙
【2011真题】根据《房屋建筑与装饰工程工程量计算规范》,地下连续墙的工程量应( )
A.按设计图示槽横断面面积乘以槽深以体积计算
B.按设计图示尺寸以支护面积计算
C.按设计图示以墙中心线长度计算
D.按设计图示中心线长乘以厚度乘以槽深以体积计算
【答案】D
【解析】地下连续墙的工程量按设计图示墙中心线长乘以厚度乘以槽深以体积计算。

2.咬合灌注桩
以米计量,按设计图示尺寸以桩长计算;以根计量,按设计图示数量计算。

所谓咬合桩是指在桩与桩之间形成相互咬合排列的一种基坑围护结构。

桩的排列方式为一条不配筋并采用超缓凝素混凝土桩(A 桩)和一条钢筋混凝土桩(B 桩)间隔布置。

施工时,先施工A 桩,后施工B 桩,在A 桩混凝土初凝之前完成B 桩的施工。

A 桩、B 桩均采用全套管钻机施工,切割掉相邻A 桩相交部分的混凝土,从而实现咬合。

6.锚杆(锚索)、土钉
在清单列项时要正确区分锚杆项目和土钉项目。

①土钉是被动受力,即土体发生一定变形后,土钉才受力,从而阻止土体的继续变形;锚杆是主动受力,通过拉力杆将表层不稳定岩土体的荷载传递至岩土体深部稳定位置,从而实现被加固岩土体的稳定。

②土钉是全长受力,受力方向分为两部分,潜在滑裂面把土钉分为两部分,前半部分受力方向指向潜在滑裂面方向,后半部分受力方向背向潜在的滑裂面方向;锚杆则是前半部分为自由端,后半部分为受力段,所以有时候在锚杆的前半部分不充填砂浆。

③土钉一般不施加,而锚杆一般施加预应力。

【例5.3.2】某别墅工厂基底为可塑黏土(三类土),采用水泥粉煤灰碎石柱(CFG桩)进行地基处理,桩径400mm,桩体强度等级C20,根数52根,设计长度10m,桩端进入硬塑性黏土不少于1.5m,
桩顶在地面以下1.5~2.Om,CFG桩采用振动沉管灌注桩施工,桩顶采用200mm厚人工级配砂石(砂:碎石=3:7,最大粒径30mm)作为褥垫层,如图5.3.5和图5.3.6所示。

请根据工程量计算规范计算CFG 桩、褥垫层及截桩头工程量。

图5.3.6CFG桩详图
解:计算结果见表5.3.9。

表5.3.9工程量计算表
三、桩基础工程(编号:0103)
基础工程的包括打桩、灌注桩。

项目特征中涉及“地层情况”和“桩长”的,地层情况和桩长描述与“地基处理与边坡支护工程”一致;项目特征中涉及“桩截面、混凝土强度等级、桩类型等”可直接用标准图代号或设计桩型进行描述。

(一)打桩(编号:010301)
(二)灌注桩(编号:010302)
混凝土灌注桩的钢筋笼制作、安装,按混凝土与钢筋混凝土工程中相关项目编码列项。

泥浆护壁成孔灌注桩是指在泥浆护壁条件下成孔,采用水下灌注混凝土的桩。

其成孔方法包括冲击钻成孔、冲抓锥成孔、回旋钻成孔、潜水钻成孔、泥浆护壁的旋挖成孔等;沉管灌注桩的沉管方法包括锤击沉管法、振动沉管法、振动冲击沉管法、内夯沉管法等;干作业成孔灌注桩是指不用泥浆护壁和套管护壁的情况下,用钻机成孔后,下钢筋笼,灌注混凝土的桩,适用于地下水位以上的土层使用。

其成孔方法包括螺旋钻成孔、螺旋钻成孔扩底、干作业的旋挖成孔等。

【例5.3.3】某工程采用人工挖孔桩基础,尺寸如图5.3.7所示,共10根,强度等级为C25,桩芯采用商品混凝土,强度等级为C25。

地层自上而下:卵石层(四类土)厚5~7m,强风化泥岩(极软岩)厚3~5m,以下为中风化泥岩(软岩)。

请根据工程量计算规范计算挖孔桩土方、人工挖孔灌注桩的工程量。

表5.3.10工程量计算表。
