分部工程施工工法及进度计划土地平整

合集下载

一土地平整工程施工方案11500字

一土地平整工程施工方案11500字

千里之行,始于足下。

一土地平整工程施工方案1一、项目概述该土地平整项目位于XX地区,占地面积XX平方米。

本项目的目的是对土地进行平整,为后续建设供应良好的施工条件。

施工期限为XX个工作日。

二、施工方案1. 现场调查与预备工作(1)组织施工人员进行现场勘察,了解土地的地质状况、地下管线等现状,制定具体的施工方案。

(2)清理施工现场,将现场周边的杂草、垃圾等进行清理,确保施工平安。

(3)搭建施工临时设施,包括办公室、休息室、材料堆放区等。

2. 土地平整(1)清理表层杂物:使用挖掘机、推土机等机械设备清理土地上的杂草、石块等杂物。

(2)开挖填土:依据设计要求,接受挖掘机进行开挖,把握土方开挖的深度和坡度,确保平整度和坡度的要求。

(3)土方填筑:使用挖掘机将土方填平,依据设计要求协调土方的填筑,逐层压实,以确保均匀分布和平整度。

(4)表层处理:使用铲土机将表层土壤进行整理,使其达到设计要求的均匀密实。

3. 地下管线铺设(1)搭设施工通道:依据设计要求,预留地下管线的通道,并进行勘测和测量,确保通道的位置和尺寸满足施工需要。

(2)地下管道铺设:依据设计要求,铺设地下管道,确保地下管道的质量和平安。

第1页/共3页锲而不舍,金石可镂。

(3)地下管道的连接与测试:连接各个地下管道,进行测试,确保管道的质量达到设计要求。

4. 地面硬化(1)基础处理:对于需要进行硬化的区域,进行土质改良,接受水泥、砂浆等材料进行基础处理,保证地面的牢固度和耐久性。

(2)铺设材料:依据设计要求,接受适当的材料(如水泥、砖石等)进行地面硬化,确保地面的平整度和耐久性。

(3)防渗处理:依据需要,在地面硬化的基础上进行防渗处理,接受防水涂料等材料进行涂抹,确保地面的防水性能。

5. 周边工程(1)安装围栏:对土地进行平整后,在周边进行围栏的安装,确保施工区域的平安。

(2)绿化基础建设:依据设计要求,在施工区域周边进行绿化基础建设,包括植树、草坪等,增加景观效果。

土地平整工程施工(3篇)

土地平整工程施工(3篇)

第1篇一、土地平整工程施工基本内容1. 施工准备:包括现场勘察、设计图纸审查、施工方案编制、施工组织设计、人员培训、材料设备准备等。

2. 施工场地清理:清除地面障碍物、拆迁建筑物、移植树木、挖掘树根、填平坑穴、清除表层杂物等。

3. 土方工程:包括土方开挖、土方运输、土方回填、压实等。

4. 水利工程:包括排水沟、渠道、水井等建设。

5. 道路工程:包括路基、路面、交通设施等建设。

6. 照明工程:包括照明线路、灯具等安装。

7. 环保工程:包括噪声、粉尘、废水等污染治理。

二、土地平整工程施工方法1. 土方开挖:根据设计要求,采用挖掘机、推土机等机械设备进行开挖,确保开挖深度、宽度、坡度符合规范。

2. 土方运输:采用自卸汽车、装载机等机械设备进行运输,确保运输过程中的安全。

3. 土方回填:根据设计要求,选择合适的回填材料,采用推土机、挖掘机等机械设备进行回填,确保回填厚度、密实度符合规范。

4. 压实:采用振动压实、静压压实等方法,确保回填土的密实度。

5. 水利工程:根据设计要求,采用挖掘机、推土机等机械设备进行施工,确保工程质量。

6. 道路工程:根据设计要求,采用挖掘机、推土机、压路机等机械设备进行施工,确保路基、路面质量。

7. 照明工程:根据设计要求,采用电缆、灯具等材料进行安装,确保照明效果。

三、土地平整工程施工注意事项1. 施工过程中,严格按照设计图纸和规范要求进行施工,确保工程质量。

2. 加强施工现场管理,确保施工安全,防止安全事故发生。

3. 严格控制施工进度,确保工程按时完成。

4. 加强环境保护,减少施工过程中的污染。

5. 加强施工过程中的质量控制,确保工程质量。

6. 加强与业主、监理等单位的沟通协调,确保工程顺利进行。

总之,土地平整工程施工是一项复杂的系统工程,需要充分准备、精心组织、科学施工。

只有做好施工过程中的每一个环节,才能确保工程质量,为我国农业、城市建设、环境保护等事业做出贡献。

第2篇一、土地平整工程施工概述土地平整工程施工是指对土地进行翻耕、平整、改良等一系列作业,使其达到适宜种植、建设或开发利用的状态。

土地整理分部分项工程施工方案

土地整理分部分项工程施工方案

土地整理分部分项工程施工方案一、工程概况本工程位于XX区域,总用地面积约XX平方米,主要包括土地平整、排水、道路铺设等工程内容。

工程施工包含多个分部分项,针对每个具体分项制定施工方案,保证工程顺利进行。

二、土地平整工程施工方案1. 施工范围本项目土地平整施工范围涵盖整个用地区域,需要保证土地平整整体性。

2. 施工方法采用机械化作业,先进行场地勘察,然后进行土地整平作业,确保地面平整度符合规范要求。

3. 施工步骤1.场地勘察:对用地区域进行细致勘查,制定详细的平整方案。

2.土地整平:采用推土机等机械设备进行整地平整,根据地形高低差和土壤情况调整机器操作方式。

3.土方回填:将平整后的土地进行必要的回填,填充不足以保证地基结实。

4. 安全措施在施工过程中,操作人员需佩戴安全帽、防护服等,严格按照操作规程进行作业,确保施工过程安全可靠。

三、排水工程施工方案1. 施工范围本项目排水工程施工范围包括道路排水、屋顶排水等内容,确保用地区域排水畅通。

2. 施工方法采用排水管道布设和坡度设计相结合的方式,确保排水系统顺畅。

3. 施工步骤1.排水系统设计:根据地形情况和用地要求设计排水系统,确定管道布设方案。

2.排水管道铺设:根据设计方案铺设排水管道,注意坡度设置和连接牢固。

3.排水系统测试:完成排水系统铺设后进行测试,确保排水通畅。

4. 安全措施排水工程施工中,需遵守相关安全规范,如管道施工时需要确保固定稳固,操作人员需注意作业安全。

四、道路铺设工程施工方案1. 施工范围道路铺设工程范围包括主干道、支路等道路的铺设,确保通行顺畅。

2. 施工方法采用沥青铺设或混凝土铺设方式,根据道路使用需求确定铺设方式。

3. 施工步骤1.道路规划:根据用地要求和道路功能规划确定道路走向和宽度。

2.铺设基层:根据设计要求进行基层铺设,保证道路坚固平整。

3.铺设面层:选择适当的铺设材料进行面层铺设,确保道路耐久且美观。

4. 安全措施道路铺设过程中需设置警示标志,确保施工区域安全通行,操作人员需佩戴安全装备,做好施工现场防护工作。

一土地平整工程施工方案

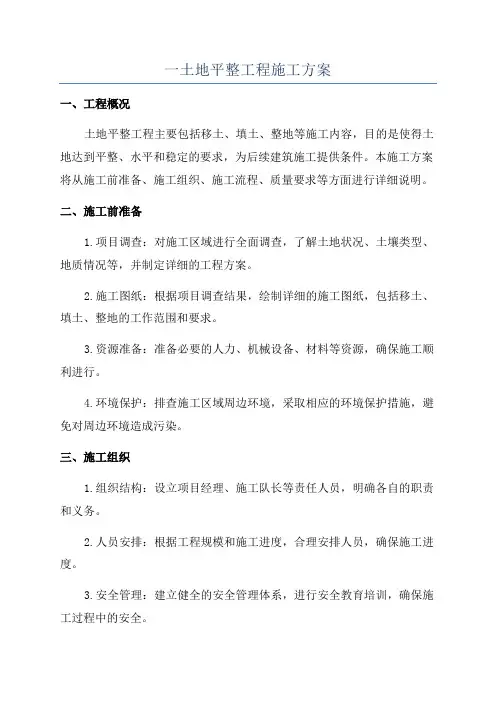

一土地平整工程施工方案

一土地平整工程施工方案一、工程概况土地平整工程主要包括移土、填土、整地等施工内容,目的是使得土地达到平整、水平和稳定的要求,为后续建筑施工提供条件。

本施工方案将从施工前准备、施工组织、施工流程、质量要求等方面进行详细说明。

二、施工前准备1.项目调查:对施工区域进行全面调查,了解土地状况、土壤类型、地质情况等,并制定详细的工程方案。

2.施工图纸:根据项目调查结果,绘制详细的施工图纸,包括移土、填土、整地的工作范围和要求。

3.资源准备:准备必要的人力、机械设备、材料等资源,确保施工顺利进行。

4.环境保护:排查施工区域周边环境,采取相应的环境保护措施,避免对周边环境造成污染。

三、施工组织1.组织结构:设立项目经理、施工队长等责任人员,明确各自的职责和义务。

2.人员安排:根据工程规模和施工进度,合理安排人员,确保施工进度。

3.安全管理:建立健全的安全管理体系,进行安全教育培训,确保施工过程中的安全。

四、施工流程1.移土工程:-移除现场的杂草、垃圾等;-利用挖掘机等机械设备进行土壤的挖掘、开垦,将表土和底土分开堆放;-清理挖掘产生的淤泥、泥沙等废弃物;-监测挖掘深度和土壤质量,确保符合设计要求。

2.填土工程:-根据工程要求,选择适宜的填土材料,包括黏土、砂土等;-使用推土机等机械设备进行填土,严格按照设计要求进行分层填筑和夯实;-监测填土层的厚度和均匀度,确保填土工程质量。

3.整地工程:-使用平地机、铲土机等机械设备对填土区域进行整地;-进行地质勘察和排水设计,确保土地平整、排水良好;-按照设计要求设置排水设施,包括排水沟、排水管道等。

五、质量要求1.土地平整度:土地平整度要达到建筑施工和农作物种植的要求,平整度误差不得超过设计规定。

2.土壤质量:填土材料要符合相关标准,土壤质量良好,不得使用含有有害物质的土壤。

3.排水系统:排水系统要设置完善,确保土壤排水畅通,防止水涝和积水现象的发生。

4.施工现场环境:施工过程中,要注意保护施工现场周边环境,避免对周边环境造成破坏和污染。

土地整理项目工程各分部分项工程施工安排及施工顺序

土地整理项目工程各分部分项工程施工安排及施工顺序

土地整理项目工程各分部分项工程施工安排及施工顺序一、施工安排根据本标工程特点,并进行综合排队后,确定本标段施工工期为IOO日历天,施工工期安排详见施工进度计划,本合同段各类工程采用平行流水作业,以实现各分项工程的均衡生产。

(一)土地平整工程施工安排土地平整工程进场准备工作完成后即全面开工,根据本段地形情况及各项工程量大小,由二个土地平整工程队负责施工,以方便管理,采用平行流水作业法,配备全套的土地平整工程施工机械设备和充足的人员。

(二)农田水利工程施工安排农田水利工程含排灌渠、水工构筑物等工程组成,由二个队负责施工,可根据任务情况再分若干作业班组,同平整土方工程相互配合,协调作业。

在保证质量的前提下,加快进度,争取工期,以保工程的全面展开。

(三)生产道路工程施工安排道路工程由二个专业化机械施工队负责,施工中可根据实际情况略作调整,确保按期保质完成。

在施工中做到路基开挖填筑与排水工程配合进行,保证挖填持续均衡生产,填方处的管道工程应提前安排施工,以不影响路基的填筑,同时进行林木补偿施工。

二、施工顺序(一)土地平整工程施工顺序施工前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好施工前的各种试验,完成相应施工前的场地清理和测量工件。

地域及土地平整工程施工顺序为:施工准备一施工测量放样一报监理审批一耕植土保护一清理场地并设置临时排水设施一土方调运一土方平整一地域干砌一按规范检测一报监理审批。

(二)农田水利工程施工顺序土方人工开挖f基底修整夯实f垫层浇筑一砌体(砖、预制件、块石)施工一砂浆抹面一其它工程施工。

(三)生产道路工程施工顺序土方开挖一耕植土保护一浆砌堡坎一路基填压一级配砂砾层f混凝土路面一其它施工。

土地平整工程施工方案

土地平整工程施工方案

土地平整工程施工方案一、土地平整施工工序:表土层剥离→土(石)方开挖→土(石)方运输→土方回填→测量验收。

土地平整:主要是合并田块,首先利用推土机推出现有农田表面耕植土层,格田田面高差在±3cm,堆放于附近指定场所,再按照统一规划田面高程利用推土机结合人工相应降低或填高农田,最后回填耕植土层。

土地平整程序:现场勘察→清除地面障碍物及废弃建筑物拆除→标定整平范围→设水准基点→设置方格网,测量标高→计算土方挖填工程量→耕作层剥离→土地平整→耕作层恢复→验收。

土方开挖施工程序:土方开挖工程准备工作→测量放样→人工结合挖掘机开挖→运至业主指定的弃土场→卸料。

土方回填施工程序:准备工作→测量放样→取土场和卸土场清基(施工排水)→运土→铺土料→推土机整平及拖拉机压实→检查验收→再铺土料→整平压实→再检查验收→……→最终面坡成形。

二、土地平整工程施工方法:1、土地平整工程共分三大类,一类为40~70米运距表土工程,二类为70~80米运距挖方工程,三类为田埂修筑夯实工程。

2、40~70m运距表土施工方法为蛇脱皮法。

先施工低高程田块,后施工高程田块,先把低高程田块30cm厚的表土用推土机推到一旁,然后把此田块内土方进行挖、填平衡。

此田块平整达到要求后(高、低差不超10cm),再将一层田块内表土30cm推到此田块,均匀覆盖。

同样此田块平整后高低差不能超过10cm,如此类推施工,最后将低高程田块的30cm厚的表土用机械运至最高一块已平整的田块内,均匀覆盖。

3、70~80m运距挖方施工方法。

在土地平整过程中,考虑到所平整每块田块设计高程不一,取出表土以后,用推土机将每场的高处土方推至低处,直至每块田块上平面高程一至,且高差不超过10cm,在平整每块田块时,必须保证每块田块四周与规划图一致。

三、土方的调配原则:1、力求达到挖方与填方基本平衡和就近调配,使挖方量与运距的乘积之和尽可能为最小,即方运输量或费用最小。

土地平整专项工程施工组织方案

土地平整专项工程施工组织方案

土地平整专项工程施工组织方案一、工程概况二、施工方案1.平整施工方案(1)施工内容:对土地表面进行平整,确保整个工程范围内地面平整度达到要求。

(2)施工要点:采用土方平整机械进行施工,根据设计要求进行土方回填和均匀压实,确保地面平整度。

(3)施工流程:确定施工区域边界标志,进行地表清理,清除杂草、垃圾等;使用土方平整机械进行平整施工,将不平整的土地表面进行回填,根据需要进行均匀压实;进行平整后的地面进行最后清理,确保不会影响后续工程施工。

2.填筑施工方案(1)施工内容:根据设计要求,在特定区域进行土方填筑,提高地面高度。

(2)施工要点:根据设计要求确定填筑的高度和施工区域,采用土方填筑车辆进行施工,确保填筑土的均匀堆放。

3.开挖施工方案(1)施工内容:在指定区域进行土方开挖,提供所需的基坑或者渠道。

(2)施工要点:根据设计要求确定开挖深度和施工区域,采用挖掘机进行开挖,确保开挖深度和倾斜度符合要求。

(3)施工流程:清理施工区域,确保无障碍物;确定开挖区域和深度,并进行标高定位和标记;进行土方开挖,根据需要进行挡土墙的构筑;开挖完成后进行最后清理,确保不影响后续工程施工。

三、施工安全措施1.确保施工区域的安全,在施工期间进行必要的隔离和标识。

2.施工人员必须经过岗前培训,熟悉施工规范和操作流程。

3.施工现场必须配备必要的安全设施,包括安全帽、反光衣、安全绳索等。

4.严禁酒后上岗和酗酒施工,确保施工人员的身体健康状态。

5.施工过程中,严禁滥用设备和工具,确保设备和工具的正常使用。

四、施工进度安排根据工程总面积和不同施工内容的工作量,合理安排施工进度。

拟定施工计划,根据实际情况进行动态调整,确保工期的及时完成。

五、质量和验收要求根据工程设计和规范要求,进行施工质量控制,确保施工质量符合设计要求。

在施工完成后,进行验收,确保工程可以进入下一阶段的施工。

总结:。

土地平整工程分项施工方案

土地平整工程分项施工方案

土地平整工程分项施工方案第一节土地平整工程(一)施工准备(1)熟悉工程环境工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘。

初步了解所在位置及周围环境,初步确定跨越线路的措施。

(2)场地内障碍物拆迁已完成。

(3)临时道路的修建施工便道充分利用原有道路,适当修筑临时道路。

(4)耕植土保护对原有耕植土进行保护。

(5)设置安全标志自弃土场至施工现场道路交叉处、行人较多处、转弯处以及道路条件较差处等树立警示标志。

在施工现场设置醒目的提示标志,确保现场安全生产。

(6)编制实施性施工组织设计,总体进度计划和月进度计划并报批。

(7)开工报告上述各项条件具备后,即可按程序向监理工程师提出开工报告。

开工报告的内容根据有关规定及现场监理的要求办理。

(二)场地清理(1)进场后现场实测清表工作量,按程序报业主批准后方可开始清表工作。

(2)场地清理采用人工配合机械进行,被清理的挖方地段、填方地段和取土场不得有不符合要求的树根杂、腐植土、淤泥等杂物。

(3)填方场地清理完后,采用机械翻松30cm,并碾压至规定的密实度。

对清理树坑和清移障碍物所留下的孔洞,应选用合适的填料分层回填并压实。

(4)场地清理的同时,开挖纵向临时排水沟作为施工期间的临时排水系统。

(5)挖填交界区表土清理完后,将填方区表土松30cm 厚,碾压至规定的密实度。

(6)场地清理、旧路的挖除应与土方工程进度相适应,以保证已清理的地块在填土前不受污染、雨水浸泡和受冻。

(三)施工测量(1)接收检查控制点开工前在监理工程师的组织下,对沿线控制点点位进行交桩,然后根据设计图控制点成果一览表中的数据认真检查控制点,现场控制点不能满足施工测量需要时,经监理工程师批准再加密或补测控制点。

(2)放样及检查放样前,计算逐桩坐标并与设计图核对,核对无误后,据此放样,并抽样检查。

检查不合格分析找出原因,检查合格进行下一步工作。

1、水平测量:将测量资料提交给监理工程师复核,批准后方可进行下一步工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

分部工程施工工法及进度计划
土地平整工程
1 施工程序
根据施工图进行施工测量放线→利用推土机、装载机、自卸汽车等机械设备进行挖高填低(填挖阶段)→利用机械设备进行土地平整(粗平)→人工对田坎等进行修整(精平)。

2施工方案
根据工程特点,决定采用机械与人工相结合的方法施工,以机械为主,人工为辅。

利用推土机、装载机、自卸汽车等机械设备进行挖高填低,近距离采用推土机和装载机运土,远距离采用装载机挖装,8T自卸汽车运至填土区,若填区较深将采用推土机分层碾压(30厘米一层)的方法。

田块填挖阶段结束后,利用设备进行粗略平整作业。

田块粗平结束后,人工修整田块边角及田坎。

3 土方开挖
施工前的准备
(1)测量放线:根据监理工程师提供的测量基准点、测放施工场面控制点的密度要便于施工的需要,精度要符合国家的有关标准,绘
制出经校核的控制图。

(2)规划田块:按照技术条款的要求,结合实际地貌,规划施
工田块的形状,用水准仪布设控制格网,进行土方平衡计
算。

(3)开挖及运输根据本标段工程特点,决定采用挖掘机机械开挖的方法开挖,挖时根据设计图纸以及监理工程师指示的开挖放法等开挖,并利用自卸汽车运输运至指定点。

在项目区开挖中,一旦发现开挖区的工程地质和水文情况与施工图不符合或异常时,及时报监理工程师并提交开挖后的地形、地质等情况的书面报告,报送监理工程师决策。

4土方回填
施工前的准备
(1)填筑区地表处理
①清基与基础面处理,根据设计提出的清及处理要求及有关施工技术措施。

②清基时,根据设计要求,降地表层的石块、淤泥等清除干净。

清理表面耕作层厚度不小于0.3M。

③项目填筑区有坟墓、树坑等,按设计要加以彻底清理。

5田块检测
平整结束时,经施工现场技术人员用仪器自检复线后,采用人工对该田块的平整度、地沿进行修整。

6 质量要求
①在平整时应注意表土的收集,作到分块合理、方便耕作、表
面平整无起伏。

②田块竣工后的外观质量应符合下表标准:
7 进度计划
(1)测量:用5天时间进行测量放线
(2)设备:用30天时间进行田块平整
(3)检测:用5天时间进行自检复线
分部工程开工申请表
(承包[2005]分开工01号)
合同名称:III片土地平整、农田水利及道路工程处合同编号:GYTZ---4。
