装饰工程资金使用计划 保障方案及成本控制

合集下载

装修工程财务预算控制制度

装修工程财务预算控制制度

装修工程财务预算控制制度一、预算编制阶段1. 制定详细的装修项目预算在进行装修项目的预算编制时,应该对每一个环节和材料进行详细的分析和核算,确保每一项费用都有一个合理的预算数额。

此外,还要根据所需的装修材料和工作量,结合市场行情和效益要求,进行适当的测算和控制。

2. 制定“三控制”原则在制定装修项目预算时,应该遵循“三控制”原则,即:一是时间控制,确保装修工程按时完成;二是质量控制,保证装修工程质量达到预期水平;三是成本控制,避免超支和浪费现象的发生。

3. 提前准备预算调整计划考虑到装修工程可能会受到各种因素的影响,例如材料价格波动、人工成本上涨等,因此,在编制预算时,应该同时准备好预算调整计划,以应对可能出现的不确定因素。

二、施工过程中的财务预算控制1. 设立专门的预算监控小组在装修工程的施工过程中,应该设立专门的预算监控小组,负责对装修项目的各项费用进行实时监控和分析,及时发现并解决预算超支的问题。

2. 制定费用发生制度为了避免不必要的费用支出和预算超支,应该制定明确的费用发生制度,对每一笔费用的发生都要进行严格核对和审批,并且建立严格的报销流程,确保费用的合理性和合规性。

3. 加强与装修公司的沟通和协调在与装修公司签订装修合同之前,应该明确双方的责任和义务,并严格约定装修项目的费用和支付方式。

同时,要及时与装修公司进行沟通和协调,及时解决因工程进度、材料供应等方面出现的问题,保证装修工程的顺利进行。

4. 定期进行预算审计和汇总为了确保装修工程的财务预算控制能够有效进行,应该定期进行预算审计和汇总,对装修项目的预算执行情况进行全面检查和评估,及时发现问题并进行调整,确保资金使用的合理性和效益。

三、装修完工后的财务预算控制1. 制定完工验收标准在装修工程完工后,应该进行严格的完工验收,检查装修工程的质量和工程量是否达到预期标准,对不合格或存在质量问题的部分进行整改或修复,确保工程质量符合要求。

装饰公司资金管理制度

装饰公司资金管理制度

装饰公司资金管理制度一、总则本制度是为了规范我公司的资金运作,确保资金的安全、合理使用,提高资金使用效率,促进公司经济效益的提升。

所有财务活动必须遵循国家有关财经法规,坚持公正、公平、公开的原则。

二、账户管理1. 公司应设立基本存款账户作为主要的资金往来账户,并由财务部门统一管理。

2. 任何部门和个人不得私自设立账户或进行资金往来,所有收入和支出必须通过公司指定账户进行。

3. 财务部门应定期与银行对账,确保账目清晰、准确无误。

三、预算管理1. 公司每年应根据经营计划编制年度财务预算,并报总经理审批后执行。

2. 各部门根据年度预算安排月度和季度预算,超出预算的支出需提前申请,经批准后方可执行。

3. 对于重大项目投资,必须进行可行性分析,并经过董事会审议通过。

四、收支管理1. 收入管理:所有业务收入必须开具正规发票,并及时入账。

2. 支出管理:所有支出必须有合法有效的凭证支持,严格按照预算执行。

3. 费用报销:员工报销需提交相关票据,并按照公司规定的流程审批。

五、资金调拨1. 内部调拨:各部门之间因业务需要产生的资金调拨,需提前申请,并由财务部门审核。

2. 外部借贷:公司对外借款或贷款必须经过严格的风险评估和董事会批准。

六、审计监督1. 公司应设立独立的审计部门,定期对公司的财务状况进行审计。

2. 对于违反财务管理规定的行为,审计部门有权提出整改意见并监督执行。

七、风险管理1. 公司应建立风险预警机制,对可能影响资金安全的因素进行监控。

2. 对于重大财务风险,应及时上报并采取措施进行处理。

八、附则本制度自发布之日起实施,由财务部门负责解释。

如有未尽事宜,按照国家相关法律法规执行。

装修公司管理制度控制成本

装修公司管理制度控制成本

装修公司管理制度控制成本制度要明确目标和原则。

装修公司的成本控制应以提高效率、保障质量、合理节约资源为核心目标,坚持预防为主、过程控制、结果反馈的原则,确保每一个环节都能有效监控和管理。

具体到采购环节,公司应建立严格的材料采购制度。

所有材料采购需经过预算审核,严格按照工程需求和预算执行,避免不必要的浪费。

同时,采购部门应与供应商建立长期合作关系,通过批量采购降低单价,从而减少成本支出。

在施工过程中,管理制度要求项目经理必须对工程进度和材料使用进行严格控制。

制定详细的施工计划,合理安排工人施工,避免因计划不周导致的返工和延误。

对于材料的使用,要有专人负责记录和监督,确保每一笔材料的使用都有迹可循,减少浪费。

人工成本也是一个重要的控制点。

制度中应规定对工人进行定期的技能培训,提高工作效率。

同时,实行绩效考核制度,按照工作量和完成质量发放工资,激励工人提高工作效率,减少无效劳动。

对于设备和工具的管理也不容忽视。

制度中要包含设备的日常维护和保养规定,以延长使用寿命,减少维修和更换成本。

同时,合理调配设备使用,避免因设备闲置或重复购买造成的资源浪费。

在质量控制方面,制度要强调质量管理的重要性。

建立健全的质量检查体系,对施工过程中的每一个环节进行严格把关,及时发现问题并采取措施解决,避免因质量问题导致的返工和赔偿成本。

制度还要包括成本分析和改进机制。

定期对成本进行分析,找出成本过高的原因,及时调整管理策略。

鼓励员工提出成本控制的合理化建议,对于有效的建议给予奖励,形成全员参与成本控制的良好氛围。

企业工程装修财务制度

企业工程装修财务制度

企业工程装修财务制度一、总则为规范企业工程装修项目的财务管理,保障项目资金的安全和合理利用,特制定本制度。

二、适用范围本制度适用于公司进行的所有工程装修项目的财务管理。

三、财务管理机构公司设立装修项目财务部门,负责工程装修项目的财务管理工作。

公司财务总监对装修项目财务部门负责。

四、项目经费1. 项目经费来源:装修项目经费来源于公司财务预算和相关项目资金。

2. 预算编制:对于每个工程装修项目,装修项目财务部门应及时编制详细的资金预算,并按照预算执行。

3. 经费审批:对于超出预算的资金支出,需经装修项目财务部门审核并报财务总监审批。

五、资金管理1. 资金使用:资金使用应合理有效,不得挪用项目资金用于其他用途。

2. 专款专用:项目经费应严格按照预算划拨,不得与其他款项混合使用。

3. 经费监管:财务部门应对项目资金的进出进行监控,确保资金安全。

六、费用报销1. 报销标准:报销应符合公司规定的费用标准并提交相关票据证明。

2. 报销流程:报销流程应按照规定程序办理,经装修项目财务部门核对后报财务总监审批。

3. 报销时效:费用报销应及时办理,不得拖延。

七、合同管理1. 合同签订:项目涉及的合同应按照公司规定程序签订,并由财务部门进行审批。

2. 合同备案:所有装修项目的合同应备案存档,留存有效期内备查。

3. 合同履行:合同履行过程中如有变更,应及时通知财务部门进行调整。

八、成本核算1. 成本控制:对于项目成本需及时核算,并监控成本投入,确保不超出预算。

2. 成本核算报告:财务部门应定期向项目经理报告成本核算情况,提出合理建议。

3. 成本分析:对成本支出进行分析,找出节约成本的有效途径。

九、财务报告1. 报告制度:财务部门应定期向公司管理层提交工程装修项目财务报告。

2. 报告内容:财务报告应包括项目经费使用情况、成本核算情况、风险预警等内容。

3. 报告审核:财务报告应经内部审核后再提交给公司管理层审批。

十、审计监督1. 财务审计:对项目的财务管理进行定期审计,查明问题并提出改善意见。

浅谈装饰装修工程施工阶段实际成本控制措施

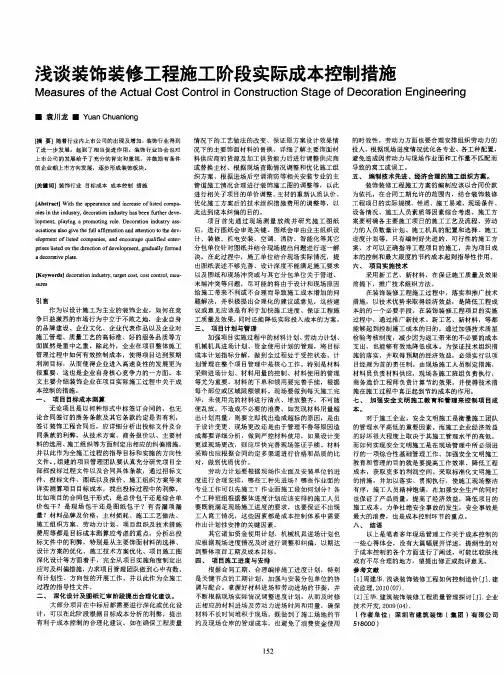

浅谈装饰装修工程施工阶段实际成本控制措施

【 摘 要】随着行业 内上市公司的出现及增加 , 装饰行业 得到 了进一步 发展,起到 了相 当促进 作用 装饰行业协会 也对 上市公司 的发展给予 了充分 的肯 定和重视 ,并 鼓励 有条件 的企业朝上市方向发展 ,逐步形成装饰板块
[ 关键词J装饰行业 目标成本 成本控制 措施
[ Ab s t r a c t J Wi t h t h e a p p e a r a n c e a n d i n c r e a s e o f l i s t e d c o mp施
Me a s u r e s o f t h e Ac t u a l Co s t Co n t r o l i n Co n s t r u c t i o n St a g e o f De c o r a t i o n En g i n e e r i n g
n i e s i n t h e i n d u s t r y . d e c o r a t i o n i n d u s t r y h a s b e e n f u r t h e r d e v e . 1 o p mc n t ,p l a y i n g a p r o mo t i n g r o l e .De c o r a t i o n i n d u s t r y a S S - o c i mi o n s a l s o g i v et h ef u l l a f i f r ma t i o n a n d a t t e n i t o nt ot he d e v ・ e l o p mc n t o f l i s t e d c o mp a n i e s ,a n d e n c o u r a g e q u Mi i f e d c a t e r -

建筑装饰装修工程造价管理及成本控制措施

建筑装饰装修工程造价管理及成本控制措施

建筑装饰装修工程造价管理及成本控制措施摘要:随着时代的发展,人们逐渐开始追求舒适安逸的居住环境,那么人们对建筑装饰装修工程也越来越重视,为了更好的提高建筑装饰行业的可持续发展,企业必须要使用环保健康的建筑材料进行施工,而且相关技术人员还要严格的做好造价成本的控制,而且相关管理人员要严格的对建筑材料进行监管,防止出现偷工减料的现象,这样才能够更好的在建筑行业立足,从而提高了产业的发展前景。

关键词:建筑装饰装修;工程造价;成本控制;措施一、建筑装饰装修工程造价成本控制的价值1.有助于建筑裝饰装修工程的长远发展众所周知,造价成本对产业的发展有着非常重要的影响,如果造价成本太高,这样就可能会导致企业亏损的现象。

如果造价成本太低,那么房屋装饰的质量就难以保证,所以相关人员对装修工程造价成本进行严格的控制,能够更好的促进产业的发展。

这就需要相关管理人员对装饰材料进行严格的把握,要选择对居民健康有保障的材料,刚才能够为产业赢得好的口碑,从而为长远发展打下了坚实的基础。

所以说,要严格的对造价成本进行控制与监管,这样才能够更好的保证工程的顺利实施与进行,为以后的发展打下坚实的基础。

2.有助于工程资金的把控.相关人员在进行工程建造的过程中,工程资金是一定的,为了更好的实现资金的良好使用,那么就需要相关管理人员做好工程资金的操控,要以工程施工建设为基本,这样才能够对建筑的质量进行把握,从而提高造价成本控制。

建筑成本不仅与建筑材料有关,而且还受建筑工艺的影响,这两点都会使造价成本发生改变,所以这就需要相关技术人员对建筑施工进行全面把握,这样才能够更好的对工程资金进行相应的把握。

二、建筑装饰装修工程造价管理以及成本控制影响因素1.缺少全面性新时期背景下,建筑企业的整体发展形式相对比较良好,能够给人们带来别样的感受,但是在项目建设时,由于这个项目投资相对比较大,涉及到的施工内容具有一定繁琐性特点,所以在现阶段,建筑装饰装修工程项目的建设中,仍然存在很多问题无法得到及时有效的处理。

装饰工程施工进度计划及保证措施

装饰工程施工进度计划及保证措施

装饰工程施工进度计划及保证措施第七章:施工进度计划及保证措施一、施工进度计划管理根据建设单位提供的施工总进度表,重新编制装修的施工进度表,并在每月月底前提交下一个月的装修工程月度进度表,以监督施工进度。

制定施工进度计划后,必须按照计划监督施工进度,发现延期现象要及时组织加强力量,抢回工期。

各专业工程师、工程监督和技术指导会定期向工地项目经理汇报装修工程施工进度及工作情况,以便及时配合协调计划的管理。

每周向建设单位提交一份报告,详细说明装修的各项进度,并向建设单位报告运到现场的材料情况和施工现场的机械情况等内容,以获得建设单位的支持。

二、施工流水段的划分根据现场实际条件、装修工作量、工期和劳动力等方面,为了确保在规定的时间内完成,本方案采用先深后浅的原则,分一个流水线,先机电后装修,自上而下采用立体交叉流水施工方法,避免劳动力高低峰,原材料进出场不平衡,最大限度利用机械设备等手段使工程处在宏观控制下,处在均衡、连续、有节奏的施工中。

采用宏观调控灵活搭配和交叉穿插、集中歼灭的手法,保证流水作业线的整体发展。

三、计划工期的管理为了更好地把握住装修工程全过程,以期顺利地实现预定的工期目标,必须加强施工计划管理,以优质、低耗、高速获得最佳的经济和社会效益。

本工程建立工期计划动态管理模式,以建设单位指令计划为目标,控制关键工序,通过信息反馈,掌握工程进度动态,及时制定追赶计划,做到日保旬、旬保月调度,工期倒安排,确保计划的衔接稳定与均衡,对计划执行全过程实行系统性的有效控制,使工期按时达到目标。

施工进度控制方面,必须加强与有关单位的协调,入场前要重视装修施工图的技术交底,对设计图有疑问和错误的地方事先提出修正意见,并以文件形式抄送监理单位和设计单位,督促设计单位按时修改设计和变更技术文件。

同时,加强与建设单位的沟通,及时按月提供施工工程量,督促工程进度款的支付,提前与建设单位确定材料样板(材料品牌、规格、型号)及材料的预订。

装饰工程单位财务制度

装饰工程单位财务制度

装饰工程单位财务制度一、总则为了规范装饰工程单位的财务管理,保障单位的经济利益,制定本财务制度。

本制度适用于所有装饰工程单位内部及外部财务管理工作,以确保单位财务工作的稳定性、透明度和规范性。

二、职责分工1. 财务部门负责制定并执行财务管理制度,监督和检查单位各部门的财务活动,及时发现并纠正违规行为。

2. 装饰工程项目部门负责编制项目预算、资金使用计划、成本控制等工作,并及时报送财务部门。

3. 采购部门负责货物采购、服务采购等相关财务事务,确保采购活动符合财务制度规定。

4. 销售部门负责收款、票据处理、应收账款管理等财务工作,确保销售收入的及时到账。

5. 其他部门负责根据各自职能进行相应的财务管理工作,并配合财务部门的监督和检查。

三、预算管理1. 财务部门负责编制年度财务预算,并报请上级主管部门批准后执行。

2. 各部门根据年度财务预算编制相应的部门预算,并按照预算执行。

3. 预算执行过程中,如有需要进行调整,应及时向财务部门报备并获得批准。

4. 财务部门定期对预算执行情况进行检查和评估,并根据实际情况调整预算计划。

四、资金管理1. 财务部门负责单位资金的管理和运作,确保单位资金流动的稳定性和安全性。

2. 财务部门定期制作资金计划,及时对资金的存取进行监控和管理。

3. 资金的使用应按照预算计划,不得私自挪用或挥霍浪费。

4. 资金的存取应符合财务流程,未经批准不得擅自使用或动用。

五、会计核算1. 财务部门负责单位的会计核算工作,包括记账、凭证管理、账务处理等工作。

2. 会计核算应符合国家相关法律法规和财务制度的规定,确保会计凭证的真实性和完整性。

3. 财务部门应定期对单位的财务状况进行分析和评估,为单位的决策提供支持。

4. 财务报表应按照规定的时间和格式报送上级主管部门及相关利益相关方。

六、审计监督1. 财务部门应定期进行内部审计,检查财务管理工作的执行情况,发现问题及时纠正。

2. 外部审计机构应定期对单位的财务状况进行审计,以保证单位的财务数据的真实性和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

针对芜湖星隆国际城一、二期工程公共空间装饰工程施工一标段项目,为保障财务资金的有效使用,必须从资金的使用及保障、成本的控制两方面来加强。

一、资金使用的保障方案(一)、针对资金的使用计划提出解决方案:1.如果出现预付款的扣除和进度款的支付晚于施工进度的情况时,我司将发挥我司在银行的信誉良好及本公司自己储备量大、流动资金量大的优势,提前为本工程预留足够的储备资金,以保证工程的顺利进行。

2.本工程材料款是占总费用的大部分,故在材料订购中重点关注材料款的付款条件。

争取进度款可推迟,保证与业主支付工程进度同步,从而减轻资金压力。

(二)、资金风险的控制针对本施工项目可能遇到的资金风险分析及控制措施如下:材料价格上涨针对可能出现的材料价格上涨,应对的措施为提前做好订货及合同签订工作,并可考虑在开工前即与材料供应上协商签订合作意向书,先行落实单价及备货工作。

并在预算与成本计划中考虑此项风险费用。

人工价格上涨本工程的施工时间涉及到年底,且面临冬季施工。

根据以往经验此时间段必然将遇到人工价格上涨。

我司在资金计划中已经考虑了此项费用。

针对这一特点,我方还计划在开工后先行确定备用劳动力状态,提起准备好充足的劳动力资源,做到有备无患,避免人员紧张带来的人工费用超预算增加。

回收工程款延误工程付款延误是大多数项目会遇到的问题,针对这一因素我司财务部会在评估资金需用量后,提供充足的周转资金,保障工程材料、人工及管理费用的正常使用,决不因资金因素拖累工程进度。

且在工程施工中严格按业主、总包、监理有关付款条件执行,避免因自身的资料问题或其它原因造成工程款的付款延误。

预算失误,报价低或缺少内容我司在投标报价及合同签订后均会对施工内容、范围、报价做全面审查,尽量避免此类失误的出现。

且对于投标报价中可能出现的预算失误、报价缺项等问题,我司的一向做法是优先保证业主满意,对于我司的原因造成的成本损失,我司将无条件承担,绝不因这些原因延误工程施工。

施工内容、范围增加施工内容、范围的增加在工程施工中也属于常见现象,工程增加部分的费用支付往往滞后于施工。

针对这一点,我司将在需求增加资金评估后由公司提供充足的资金支持。

优先保证施工的顺利进行。

(三)、资金计划管理措施及保障方案项目施工中,利用绘制“资金使用与时间进度计划”的S 型曲线,特定的工程进度计划对应着不同的S 型曲线。

由最早时间、最迟(必须开始或完成) 时间相对应的两条S 型曲线,便组成了“香蕉图”,利用该“香蕉图”作为控制界限,在实施过程中将资金实际支出情况与资金计划比较,利用偏差分析的分析方法,分析造成偏差的原因、采取对应的措施、予以纠正. 从而,保证计划目标的实现。

项目财力的合理使用是工程按进度计划顺利施工的保障,做好项目成本的控制和使用是项目降低成本,提高综合效益的基础。

1、合理收取工程款严格遵照合同条款中有关付款的条文,根据要求提供必要的付款依据,请业主、监理工程师审核。

统计工作的基础是实事求是,决不高估冒算,对设计变更增加的工作量实事求是地经过监理工程师、业主审核,在审核的基础上结算价款。

2、合理使用工程款(1)保证项目的资金使用是保证工程顺利进行的先决条件。

为此公司在资历金使用上坚决做到专款专用,不属于公司使用的资金决不占用。

(2)在抓计划的基础上做好调度工作,决不因计划不周导致物资积压,使资金无法发挥效益,抓好材料费用的控制使用是做好财力使用的基础。

3、合理调度工程款若业主方按合同规定资金一时不能到位,不能因此而拖延工期或影响工程质量。

我方将千方百计调度项目外资金确保工程顺利进行。

4、资金使用的其他措施及要求1)管理措施:制定详细的管理制度,安排专项负责人员,根据项目管理分工制定责任制,将管理职责落实到人。

2)技术措施:合理安排施工工序,优化施工方案及技术方案。

通过深化设计,在保证工程整体要求的情况下,合理节约成本。

3)合同措施:在材料采购等方面制定资金压力较小的付款条件。

并根据进度计划明确计划延误责任。

4)组织措施:配置资金管理人员,明确资金管理组织机构。

5)资金管理的其他要求:项目生产资金必须专款专用;安全生产相关资金必须在开工前全部到位,且不能以任何名义挪做他用;资金使用采取审批制度,项目经理作为现场资金使用的唯一审批人;加强计划管理,分析资金风险,提前准备好资金风险的应对措施。

二、成本控制(一)控制原则1、全面控制原则(1)全员控制。

建立全员参加的责权利相结合的项目成本控制责任体系:项目经理、各部门、施工队、班组人员都负有成本控制的责任,在一定的范围内享有成本控制的权利,在成本控制方面的业绩与工资奖金挂钩,从而形成一个有效的成本控制责任网络。

(2)全过程控制。

成本控制贯穿施工过程的每一个阶段,每一项经济业务都要纳入成本控制的轨道。

经常性成本控制通过制度保证,不常发生的“例外问题”也要有相应措施控制,不得疏漏。

2、动态控制原则(1)项目施工是一次性行为,特别强调项目成本的中间控制。

(2)在施工开始之前进行成本预测,确定目标成本,编制成本计划,制定和修订各种消耗定额和费用开支标准。

(3)施工阶段重在执行成本计划,落实降低成本措施,实行成本目标管理。

(4)成本控制随施工过程连续进行,与施工进度同步,不能拖延。

(5)建立灵敏的成本信息反馈系统,使成本责任部门能及时获得信息、纠正成本偏差。

(6)制止不合理开支,把可能导致损失和浪费的苗头消灭在萌芽状态。

(7)竣工阶段成本盈亏成定局,主要进行整个项目成本核算、分析、考评。

3、开源与节流相结合原则(1)施工生产的质量、进度、安全都对工程成本有很大的影响,因而施工生产既是消耗资财人力的过程,也是创造财富增加收入的过程,其成本控制应坚持增收与节约相结合的原则。

(2)要求做到:每发生一笔金额较大的成本费用,都要核查有否相应的预算收入,收支是否平衡。

(3)经常性的成本核算时,要进行实际成本与预算收入的对比分析,纠正项目成本的不利偏差。

(4)严格控制成本开支范围、费用开支标准和有关财务制度,对各项成本费用的支出进行限制和监督。

(5)提高施工的科学管理水平,优化施工方案,提高生产效率、降低人、财、物的消耗。

(6)采取预防成本失控的技术组织措施,制止可能发生的浪费。

(7)实施成本控制与质量控制、进度控制、安全控制等工作相结合、相协调,避免返工损失、降低质量成本,减少并杜绝工程延期违约罚款、安全事故损失的费用支出发生。

(8)坚持现场管理标准化,堵塞浪费的漏洞。

(二)项目成本管理程序(三)各岗位成本目标责任制(1)项目经理1)作为施工项目成本控制的责任中心,全面负责项目成本控制工作;2)负责成本预测、决策工作,主持制定、审核项目目标成本、成本计划和降低成本技术组织措施计划;3)建立成本控制责任体系,与各职能部门(人员)班组签订成本控制责任状,并监督执行情况。

(2)计划管理员1)预测成本,编制成本计划;2)会同财会部门进行成本计划的综合平衡。

(3)预算员1)编制施工图预算、施工预算,提供各单位工程、分部分项工程各成本项目的预算成本资料;2)监督对外经济合同履约情况,收集工程合同变更资料,搞好索赔工作,及时办理增减账,保证工程收入;3)负责劳务结算和对外结算工作,控制费用支出。

(4)技术负责人1)审查各级部门所提技术组织措施,汇总编制项目的施工技术组织措施计划;提出有效的技术上降低成本的措施,负责落实,提供报表;2)选定经济合理的施工组织设计;3)合理确定施工现场布置,减少二次搬运费等支出;4)保证工程质量,降低质量成本,避免返工损失;5)严格施工安全控制,确保安全生产,减少事故损失。

(5)材料员1)编制降低材料成本措施计划;2)控制材料采购成本,合理安排储备,降低材料管理消耗,减少资金占用;3)严格执行进料验收、限额发料、周转材料回收利用制度;4)负责材料台账记录,提供材料耗用报表,考核材料实际消耗。

(6)机械设备管理员1)编制机械台班使用计划和降低机械使用费措施计划;2)提供各类机械台班实际使用资料,合理使用、节约台班费用;3)加强机械设备的管理、保养、维修,提高机械设备完好率、使用率;4)控制外租机械的租赁费用。

(7)质量员1)编制质量成本计划,进行全面质量成本控制;2)保证工程质量,降低质量成本,避免减少返工损失。

(8)行政管理人员1)编制管理费用节约措施计划;2)合理精简项目管理人员、服务人员,节约工资性支出;3)执行费用开支标准和有关财务制度,控制非生产性开支;(4)管好行政办公用财产物资,防止损坏和流失。

(9)成本核算员1)编制项目管理费用计划和成本降低计划;2)建立月度财务收支计划,根据施工需要平衡调度资金,控制资金使用;3)按照成本开支范围、费用开支标准、有关财务制度,严格审核各项成本费用,控制成本支出;4)对成本进行分部分项,分阶段和月度的考核分析,发现问题及时反馈;5)协助项目经理检查考核各部门班组责任成本执行情况;6)及时核算成本,编制成本报表。

(10)施工队1)项目经理与施工队签订承发包劳务合同,合理确定估点工数量比例;2)按合同规定支取劳务费,成本的节约和超支自负;3)以签发施工任务单、限额领料单形式控制三、控制成本降低造价的措施(一)以施工图预算控制成本这种方法是以施工图预算为依据,按照“以收定支”的原则控制各项直接费用的支出。

1、人工费控制(1)制定合理与科学的施工方案,使各工种有序的交叉作业,减少和消除误工现象。

(2)确定各类周转材料的合理损耗。

实行工种承包制,人工消耗实行定额含量制,每月进行内部核算。

(3)各管理技术人员均分工明确、责任到位,并发挥各人的潜力,使他人产生最大工作效率。

(4)严格控制施工现场工人人数,按照各分项工程的施工顺序,确定所需工人人数,做到各就其事,各尽其责。

(5)制定严密合理的工人安排表,避免出现滞工、误工现象。

2、材料费的控制在实行“量价分离”方法计算工程造价的条件下,“三材”价格随行就市;地方材料的采购成本,以预算价格进行控制,材料消耗数量,通过限额领料制度控制。

(1)严格执行“合同法”—事先进行“货比三家”,确定供应商后,各类进场材料的质量、品种、数量、价格必须与原签合同相符,否则拒收或拒付。

(2)按工料分析实行现场班组长领料制度,每月进行成本核算。

(3)下料按提审后的翻样单操作,恪守“长料长用,短料短用”的节约原则,最大限度地减少现场材料损耗。

(4)材料的采购坚持直接从厂方进货,减少不必要的中间环节,坚持按最低价采购。

(5)从信誉良好并长期合作的厂商选购各种材料,将材料的价格控制住。

3、其他直接费的控制根据直接费所包含内容,可从施工图预算中分析出中小型机具费等,以此来控制其他直接费所含各项费用的支出。

(二)加强基础管理,控制成本支出1、建立成本目标管理体系,增强项目经理部全员成本观念。
