钢筋连接实验项目、组批原则及规定

合集下载

关于钢筋及试件取样的长度规定

关于钢筋及试件取样的长度规定

钢筋、焊接件及连接件的取样(一)热轧钢筋1、组批规则以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为一批。

2、取样方法拉伸检验:任选两根钢筋切取。

两个试样,试样长500mm。

冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:L=1.55*(a+d)+140mm式中:L—试样长度a—钢筋公称直径d—弯曲试验的弯心直径;按下表取用钢筋牌号(强度等级) HPB235(Ⅰ级) HRB335 HRB400 HRB500公称直径(mm) 8~20 6~25 28~50 6~25 28~50 6~25 28~50弯心直径d 1a 3a 4a 4a 5a 6a 7a 在切取试样时,应将钢筋端头的500mm去掉后再切取。

(二)低碳钢热轧圆盘条1、组批规则以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过60吨为一批。

2、取样方法:拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm。

弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长200mm。

在切取试样时,应将端头的500mm去掉后再切取。

(三)冷拔低碳钢丝1、组批规则甲级钢丝逐盘检验。

乙级钢丝以同直径5吨为一批任选三盘检验。

2、取样方法从每盘上任一端截去不少于500mm后,再取两个试样一个拉伸,一个反复弯曲,拉伸试样长500mm,反复弯曲试样长200mm。

(四)冷轧带肋钢筋1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端截去500mm以后,取两个试样,拉伸试样长500mm,冷弯试样长200mm。

2、对成捆供应的550级冷轧带肋钢筋应逐捆检验。

从每捆中同一根钢筋上截取二个试样,其中,拉伸试样长500mm,冷弯试样长250mm。

如果,检验结果有一项达不到标准规定。

应从该捆钢筋中取双倍试样进行复验。

(五)钢筋焊接接头的取样A、取样规定[根据《钢筋焊接及验收规程》(JGJ18-2003)]1、钢筋闪光对焊接头取样规定a 在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。

钢筋实验取样长度标准

钢筋实验取样长度标准

钢筋实验取样长度标准钢筋实验取样(拉拔、冷弯、焊接)长度标准:(一)热轧钢筋 1、组批规则以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为一批。

2、取样方法拉伸检验:任选两根钢筋切取。

两个试样,试样长500mm。

冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算: L=1.55*(a+d)+140mm 式中:L—试样长度 a—钢筋公称直径d—弯曲试验的弯心直径;按下表取用钢筋牌号(强度等级) HPB235(Ⅰ级) HRB335 HRB400 HRB500 公称直径(mm) 8~20 6~25 28~50 6~25 28~50 6~25 28~50弯心直径d 1a 3a 4a 4a 5a 6a 7a在切取试样时,应将钢筋端头的500mm去掉后再切取。

(二)低碳钢热轧圆盘条1、组批规则以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不超过60吨为一批。

2、取样方法:拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm。

弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长200mm。

在切取试样时,应将端头的500mm去掉后再切取。

(三)冷拔低碳钢丝1、组批规则甲级钢丝逐盘检验。

乙级钢丝以同直径5吨为一批任选三盘检验。

2、取样方法从每盘上任一端截去不少于500mm后,再取两个试样一个拉伸,一个反复弯曲,拉伸试样长500mm,反复弯曲试样长200mm。

(四)冷轧带肋钢筋1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端截去500mm 以后,取两个试样,拉伸试样长500mm,冷弯试样长200mm。

2、对成捆供应的550级冷轧带肋钢筋应逐捆检验。

从每捆中同一根钢筋上截取二个试样,其中,拉伸试样长500mm,冷弯试样长250mm。

如果,检验结果有一项达不到标准规定。

应从该捆钢筋中取双倍试样进行复验。

(五)钢筋焊接接头的取样A、取样规定 [根据《钢筋焊接及验收规程》(JGJ18-2003)]1、钢筋闪光对焊接头取样规定a 在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。

试验检测项目有关规定

试验检测项目有关规定

沈西电厂2×330MW机组新建工程关于试验检测项目有关的规定东电一公司沈西项目经理部2010年9月10日试验检测项目有关规定1.见证取样送检项目及范围和数量要求:为了加强工程结构安全的监督管理,保证工程质量检测工作的科学性、公正性和准确性,施工单位应在施工组织设计中具体落实涉及结构安全的试块、试件以及有关材料应按规定进行见证取样检测(GB50300—2001中的强制性条文)。

范围:下列试块、试件和材料必须实施见证取样和送检:(1)用于承重结构的混凝土试块(2)用于承重墙体的砌筑砂浆试块(3)用于承重结构的钢筋及连接接头试件(4)用于承重墙的砖和混凝土小型砌块(5)用于拌制混凝土和砌筑砂浆的水泥(6)用于承重结构的混凝土中使用的掺加剂(7)地下、屋面、厕浴间使用的防水材料(8)用于结构实体检验的同条件试块(9)重要钢结构用钢材和焊接材料(10)高强螺栓(预拉力、扭矩系数、摩擦面、抗滑移系数)(11)网架节点(承载力)(12)后张法施工的预应力张拉施工记录(13)合同约定应进行见证取样的项目(14)国家规定必须实行见证取样和送检的其它试块、试件和材料数量:见证取样和送检的比例不得低于有关技术标准中的规定应取样数量的30%,且应有见证取样、送检制度。

2.材料必检项目、组批原则、取样方法及注意事项(1)水泥:必检项目:胶砂强度;安定性;凝结时间。

组批原则:对同一水泥厂生产同期出厂的同品种、同强度等级的水泥,以一次进场的同一出厂编号的水泥为一批。

散装水泥:批量不得超过500t;袋装水泥:批量不得超过200t。

取样方法:散装水泥,按照组批原则,随机的从不少于3个车罐中各采集等量水泥,经混拌均匀后,在从中称取不少于12kg作为检验式样(取样选用“槽形管状取样器”)。

袋装水泥,按照组批原则,随机的从不少于20袋中各采集等量水泥,经混拌均匀后,在从中称取不少于12kg作为检验式样(取样选用“取样管”)。

施工试验计划

施工试验计划

施工试验计划首都体育学院实验综合楼工程施工试验计划一、编制依据1、本工程施工图纸。

2、主要规范、规程。

3、本工程施工组织设计。

二、工程概况见表三、现场试验概况1、流水段划分。

2、试验项目。

3、有见证试验工作。

4、现场实验室。

四、组批原则及取样方法1、原材试验。

(1)钢筋试验项目:拉伸试验,弯曲试验。

(2)水泥。

(3)砂。

(4)碎石。

(5)防水材料。

(6)砖、砌块。

(7)外窗、外门。

(8)人造木板。

(9)室内用天然花岗石。

(10)粘贴用水泥。

(11)粘贴用砂(12)外墙石材。

(13)聚苯乙烯泡沫塑料板。

(14)胶粘剂。

2、施工试验。

(1)回填土。

(2)钢筋连接。

(3)砂浆。

(4)混凝土。

(5)幕墙略。

五、主要试验项目预控计划1、钢筋原材(见表2-1)2、防水材料见表(2-2)3、回填土见表(2-3)4、钢筋连接(直螺纹连接)见表(2-4)5、混凝土见表(2-5)6、结构实体保护层厚度。

构件预控见表(2-6)六、现场试验管理体系(略)七、试验质量保证措施(1)了解工程的特点及结构类型、形象进度,做好试验及准备工作。

(2)建立试验管理台账,制定各项管理制度。

(3)经常与工地技术员、材料员联系,了解进度情况,按规定及时送样。

根据使用部位,按批量配合材料员索取各种物资质量证明文件。

(4)按规定及时对混凝土、砂浆取样,制作试块,每工作台班塌落度测试至少2次。

(5)混凝土开始浇筑时,试验值班人员要检查预拌混凝土的运输单,看是否与混凝土的设计强度等级一致,避免发生错误,换需检查配合比,并经常检查预拌混凝土的质量,严禁混凝土现场加水。

(6)按规定对钢筋原材及连接试件进行取样试验。

(7)按规定对回填土分层分步取样做干密度试验。

(8)对工作要认真负责。

试验取样真实且具有代表性,资料的填写要清楚整齐,项目齐全,无未了事项,日期、部位、试件编号的填写要交圈。

按规定执行有见证取样和送检的管理。

(9)及时取回试验资料,交技术资料员存档,做好交接记录。

钢筋连接检测技术规范要求

钢筋连接检测技术规范要求

钢筋连接检测技术规范要求1. 引言本文档旨在规范钢筋连接检测技术,并确保连接的质量和安全性。

有效的钢筋连接在建筑和桥梁等工程中起到至关重要的作用。

本文档提供了连接检测的要求和方法,以确保连接的质量能够满足设计和使用要求。

2. 检测要求2.1 连接类型- 本文档适用于常见的钢筋连接类型,包括焊接连接、机械连接和胶接连接等。

2.2 检测方法- 钢筋连接的检测方法应根据连接类型的不同进行相应选择。

常用的检测方法包括超声波检测、磁粉检测和视觉检测等。

- 检测人员应熟悉所采用的检测方法,并按照相关标准操作程序进行检测。

2.3 检测仪器和设备- 检测所需的仪器和设备应符合国家标准或行业标准,并具备合格的检测性能。

- 检测仪器和设备应经过定期检验和校准,确保检测的准确性和可靠性。

2.4 检测报告- 检测结果应详细记录在检测报告中,包括检测日期、检测人员、检测方法、检测仪器和设备、检测结果等信息。

- 检测报告应及时提交给相关部门,并妥善保存备案。

3. 质量控制要求3.1 检测人员- 进行连接检测的人员应具备相关资质和证书,并经过培训和考核。

- 检测人员应熟悉本文档的要求,并按照要求进行操作和记录。

3.2 检测环境- 进行连接检测的环境应符合相关标准,以确保检测的准确性和可靠性。

- 检测环境应保持清洁、安全,并且没有影响检测结果的干扰因素。

3.3 质量控制程序- 进行连接检测时,应按照相关质量控制程序进行操作,并确保程序的有效性和可靠性。

- 相关质量控制程序应定期进行复查和修订,以适应实际情况的变化。

4. 总结本文档对钢筋连接检测技术的规范要求进行了详细介绍。

通过遵守本文档的要求,可以确保钢筋连接的质量和安全性,为建筑和桥梁等工程提供坚实的基础。

为了达到更好的检测效果,请相关单位和人员严格按照本文档的要求进行操作和管理。

以上为《钢筋连接检测技术规范要求》的内容摘要,具体要求和操作细节请参考完整文档。

材料送检规定

材料送检规定

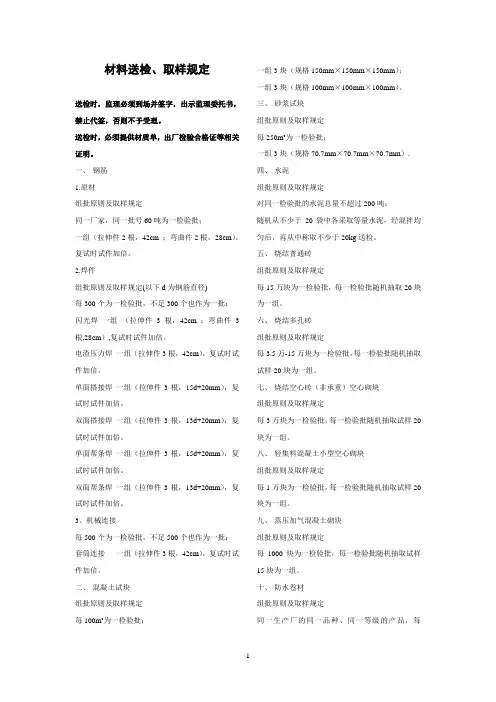

材料送检、取样规定送检时,监理必须到场并签字,出示监理委托书,禁止代签,否则不予受理。

送检时,必须提供材质单,出厂检验合格证等相关证明。

一、钢筋1.原材组批原则及取样规定同一厂家,同一批号60吨为一检验批;一组(拉伸件2根,42cm ;弯曲件2根,28cm),复试时试件加倍。

2.焊件组批原则及取样规定(以下d为钢筋直径)每300个为一检验批,不足300个也作为一批;闪光焊一组(拉伸件3根,42cm ;弯曲件3根,28cm),复试时试件加倍。

电渣压力焊一组(拉伸件3根,42cm),复试时试件加倍。

单面搭接焊一组(拉伸件3根,15d+20mm),复试时试件加倍。

双面搭接焊一组(拉伸件3根,13d+20mm),复试时试件加倍。

单面帮条焊一组(拉伸件3根,15d+20mm),复试时试件加倍。

双面帮条焊一组(拉伸件3根,13d+20mm),复试时试件加倍。

3、机械连接每500个为一检验批,不足500个也作为一批;套筒连接一组(拉伸件3根,42cm),复试时试件加倍。

二、混凝土试块组批原则及取样规定每100m³为一检验批;一组3块(规格150mm×150mm×150mm);一组3块(规格100mm×100mm×100mm)。

三、砂浆试块组批原则及取样规定每250m³为一检验批;一组3块(规格70.7mm×70.7mm×70.7mm). 四、水泥组批原则及取样规定对同一检验批的水泥总量不超过200吨;随机从不少于20袋中各采取等量水泥,经混拌均匀后,再从中称取不少于20kg送检。

五、烧结普通砖组批原则及取样规定每15万块为一检验批,每一检验批随机抽取20块为一组。

六、烧结多孔砖组批原则及取样规定每3.5万-15万块为一检验批,每一检验批随机抽取试样20块为一组。

七、烧结空心砖(非承重)空心砌块组批原则及取样规定每3万块为一检验批,每一检验批随机抽取试样20块为一组。

钢筋工程通用技术质量标准(新规范101图集)

钢筋工程通用技术质量标准(新规范101图集)
3 / 10
浙江万邦置业有限公司鞍山分公司
(五)、每批钢筋的检验项目,取样方法和试验方法应符合本表的
规定。
序号 检验项目
取样数量
取样方法
试验方法
1
化学成分
1
现场取样
实验室送检
2
拉伸
2
任选两根钢筋切割 实验室送检
3
弯曲
2
任选两根钢筋切割 实验室送检
4
尺寸
逐支(盘)
尺量
5
表面
逐支(盘)
目视
6
重量偏差
现场取样计算与理论重量比对
浙江万邦置业有限公司鞍山分公司
钢筋工程通用技术质量标准
一、钢筋分类及材质要求 钢筋种类很多,通常按化学成分、生产工艺、轧制外形、供应形
式、直径大小,以及在结构中的用途进行分类: (一)按轧制外形分 1、光面钢筋:I 级钢筋(Q235 钢钢筋)均轧制为光面圆形截面,
供应形式有盘圆,直径不大于 10mm,长度为 6m~12m。 2、带肋钢筋:有螺旋形、人字形和月牙形三种,一般Ⅱ、Ⅲ级
(四)、 同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错 开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于 25mm。钢筋绑扎搭接接头连接区段的长度为 1.3Ll(Ll 为搭接长度), 凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接 区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有 搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的 比值。
6 / 10
浙江万邦置业有限公司鞍山分公司
阻热进行焊接的一种熔焊方法。但与电弧焊相比,它工效高、成本低, 主要应用于墙和柱。
(1)、四周焊包均匀凸出钢筋表面的高度应大于或等于 4mm; (2)、钢筋与电极接触处,应无烧伤缺陷; (3)、接头处的弯折角不大于 4o; (4)、接头处的轴线偏移不得大于钢筋直径的 0.1 倍,且不 得大于 2mm。 3、搭接焊 (1)、焊接本体焊后不得有明显的咬边、弧坑、焊瘤、烧穿、 裂纹等缺陷。 (三)、机械连接

建筑工程见证取样规范

建筑工程见证取样规范
每批抽样1组15块,其中抗压强度试验10块,体积密度5块。
《砌体结构工程施工质量验收规范》GB50203-2011
《烧结空心砖和空心砌块》GB13545—2003
4、普通混凝土型空心砌块:以同一材料、相同外观质量等级、相同强度等级、同一生产工艺1万块为一批,不足一万块仍按照一批计算.每批抽样1组5块做强度试验.
《钢筋机械连接通用技术规程》JGJ107-2010


1、散装水泥:对于同一水泥厂生产的同品种、同强度等级水泥不超过500T为一检验批.
2、袋装水泥:对于同一水泥厂生产的同品种、同强度等级水泥不超过200T为一检验批。
取样应随机从不少于20袋中各取等量水泥,经混合,拌均匀,在从中称取不少于12公斤的水泥作为试样。
水泥检测项目:安定性、凝结时间、强度
《硅酸盐水泥、普通硅酸盐水泥》《矿渣硅酸盐水泥、火山灰硅酸盐水泥基粉煤灰硅酸盐水泥》《复合硅酸盐水泥》GB175—2007








1、烧结普通砖:每15万为一批,不足15万块仍按照一批计算。每批随机取样1组10块做抗压强度试验.
《砌体结构工程施工质量验收规范》GB50203-2011
每一验收批取1组试件2根,长度35—45CM,1根做拉伸试验,1根做弯曲试验。
《预应力混凝土用钢丝》GB/T5233—2002








1、闪光对焊接头:在同一台班内,由同一焊工完成的300各同级别、同直径接头为一批.当同一台班内焊接的接头数量较少时,可在一周内累计计算,累计仍不足300个接头也按照一批计算.每批取一组试件6根,其中拉伸试验3根,冷弯试验3根。长度50—60CM
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
的接头300个为一验收批,不足300个接头也按一验收批。
(3)试件应从成品中随机切取3个接头进行拉伸试验。
(4)装配式结构节点的焊接接头可按生产条件制造模拟试件。
(5)当初试结果不符合要求时,应再取6个试件进行复试。
材料名称及相关标准、规范代号
必试
试验项目
组批原则及取样规定
钢筋电闸压力焊接头
抗拉强度
(JGJ 107—2010)
(JG 171—2005)
抗拉强度
(1)工艺检验:在正式施工前,按同批钢筋、同种机械连接形式的接头试件不少于3根,同时对应截取接头试件的母材,进行抗拉强度试验。
(2)现场检验:接头的现场检验按验收批进行,统一施工条件下采用同一批材料的同等级、同形式、同规格的接头每500个为一验收批,不足500个接头也按一批计,每一验收批必须在工程结构中随机截取3个试件做单向拉伸试验,在现场连续检验10个验收批,其全部单向拉伸试件一次抽样均合格时,验收批接头数量可扩大一倍。
模拟试件。
(4)螺丝端杆接头可只做拉伸试验。
(5)若初试结果不符合要求时,可随机再取双倍数量试件进行复
试。
(6)当模拟试件试验结果不符合要求时,复试应从成品中切取,
其数量和要求与初试相同工厂焊接条件下:同钢筋级别300个接头为一验收批。
(2)在现场安装条件下:每一至二层楼同接头形式、同钢筋级别
钢筋闪光对焊接头
抗拉强度;弯曲试验
(1)同一台班内由同一焊工完成的300个同级别、同直径钢筋焊
接接头应作为一批,当同一台班内,可在一周内累计计算,累计仍不足300个接头,也按一批计。
(2)力学性能试验时,试件应从成品中随机切取6个试件,其中
3个做拉伸试验,3个做弯曲试验。
(3)焊接等长预应力钢筋(包括螺丝杆与钢筋)可按生产条件作
(1)一般构筑物中以300个同级别钢筋接头作为一验收批。
(2)在现浇钢筋混凝土多层结构中,应以每一楼层或施工区段中300个同级别钢筋接头作为一验收批,不足300个接头也按一批计。
(3)试件应从成品中随机切取3个接头进行拉伸试验。
(4)当初试结果不符合要求时,应再取6个试件进行复试。
钢筋气压焊接头
抗拉强度;弯曲试验(梁、板的水平筋连接)
(1)一般构筑物中以300个接头作为一验收批。
(2)在现浇钢筋混凝土房屋结构中,同一楼层中应以300个头作为一验收批,不足300个接头也按一批计。
(3)试件应从成品中随机切取3个接头进行拉伸试验;在梁、板的水平钢筋连接中,应另切取3个试件做弯曲试验。
(4)当初试结果不符合要求时,应再取6个试件进行复试。
(2)钢筋焊接网:
1凡钢筋级别、直径及尺寸相同的焊接骨架应视为同一类制品,
每批不应大于30t,或每200件为一验收批,一周内不足30t或200件的也按一批计。
2试件应从成品中切取;冷轧带肋钢筋或冷拔低碳钢丝焊点应作
拉伸试验,试件数量1件,横向试件数量1件;冷轧带肋钢筋焊点应作弯曲试验,纵向试件数量1件,横向试件数量1件;热轧钢筋、冷轧带肋钢筋或冷拔低碳钢丝的焊点应作抗剪试验,试件数量3件。
钢筋连接实验项目、组批原则及规定
材料名称及相关标准、规范代号
必试
试验项目
组批原则及取样规定
钢筋电阻点焊
抗拉强度;抗剪强度;弯曲试验
班前焊(工艺性能试验)在工程开工或每批钢筋正式焊接前,应进行现场条件下的焊接性能试验。试验合格后方可正式生产。试件数量及要求以下:
(1)钢筋焊接骨架:
1凡钢筋级别、直径及尺寸相同的焊接骨架应视为同一类制品,
且每200件为一验收批,一周内不足200件的也按一批计。
2试件应从成品中切取,当所切试件的尺寸小于规定的试件尺寸
时,或受力钢筋大于8mm时,可在生产过程中焊接试验网片,从中切取试件。
3由几种钢筋直径组合的焊接骨架,应对每种组合做力学性能检
验;热轧钢筋焊点,应作为抗剪试验,试件数量3件;冷拔低碳钢丝焊点,应作抗剪试验及较小的钢筋作拉伸试验,试件数量3件。
预埋件钢筋T型接头
抗拉强度
(1)预埋件钢筋埋弧压力焊,同类型预埋件一周内累计每300件时为一验收批,不足300个接头也按一批计,每批随机切取3个试件做拉伸试验。
(2)当初试结果不符合要求时,应再取6个试件进行复试。
机械连接包括:
(1)锥螺纹连接
(2)套筒挤压接头
(3)镦粗直螺纹钢筋接头
(GB 50204—2002)
