莆田石塘风电场机电设备安装工程施工强制性条文实施计划一、概述1.1编制目的《工程建设强制性条文》是从各专业强制性标准规范的十余万条技术规定中,经反复筛选比较,挑选出重要的,对电气工程质量、安全、环保、健康、公益等有重大影响的条款,编制成《工程建设强制性条文》。

为了规范工程质量管理,国务院以行政立法程序颁发了《建设工程质量管理条例》、《建设工程安全管理条例》和《建设工程勘察设计管理条例》。

《工程建设强制性条文》作为上述三个条例的技术支撑和配套规定,是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公众利益的条文,因此,列入《强制性条文》的所有条文都必须严格执行。

为了确保尤溪宝亭110kV变电站工程施工质量和安全,贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》贯彻执行的文件精神,根据相关文件和标准,编制本计划,指导工程电气安装施工中全面、规范地执行强制性条文,推动公司输变电工程整体质量水平的进一步提高,实现工程创优目标。

1.2编制依据1.2.1《工程建设标准强制性条文》(电力工程部分‐2006)1.2.3《国家电网公司变电站工程创优实施细则》编制纲要1.2.4《莆田石塘风电场机电设备安装工程施工创优实施细则》1.2.5《莆田石塘风电场机电设备安装工程施工组织设计》1.2.6《电气装置安装工程施工及验收规范》汇编1.2.7《电气装置安装工程电气设备交接试验标准》GB50150-20061.2.8《电力建设安全工作规程(变电所部分)》DL5009.3-20091.3工程简介1.3.1工程简述工程名称:莆田石塘风电场机电设备安装工程建设地点:莆田市秀屿区平海镇建设单位:福能平海(莆田)风力发电有限公司设计单位:福建省水利水电勘察设计研究院施工单位:福建省第一电力建设公司监理单位:福建闽能咨询有限公司1.3.2工程规模工程概况电气安装:本工程位于莆田石平海镇石塘村,110KV升压站设备及集电线路安装调试;环网柜的安装调试及试验;机舱到环网柜及集电线路的电缆试验。

民用建筑电气设计强条(强弱电)

民用建筑电气设计强条(强弱电)

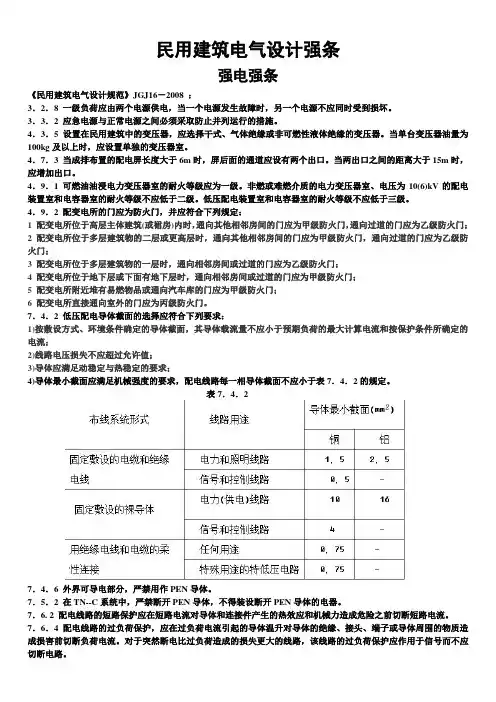

民用建筑电气设计强条强电强条《民用建筑电气设计规范》JGJ16-2008 :3.2.8 一级负荷应由两个电源供电,当一个电源发生故障时,另一个电源不应同时受到损坏。

3.3.2 应急电源与正常电源之间必须采取防止并列运行的措施。

4.3.5 设置在民用建筑中的变压器,应选择干式、气体绝缘或非可燃性液体绝缘的变压器。

当单台变压器油量为100kg及以上时,应设置单独的变压器室。

4.7.3 当成排布置的配电屏长度大于6m时,屏后面的通道应设有两个出口。

当两出口之间的距离大于15m时,应增加出口。

4.9.1 可燃油油浸电力变压器室的耐火等级应为一级。

非燃或难燃介质的电力变压器室、电压为10(6)kV的配电装置室和电容器室的耐火等级不应低于二级。

低压配电装置室和电容器室的耐火等级不应低于三级。

4.9.2 配变电所的门应为防火门,并应符合下列规定:1 配变电所位于高层主体建筑(或裙房)内时,通向其他相邻房间的门应为甲级防火门,通向过道的门应为乙级防火门;2 配变电所位于多层建筑物的二层或更高层时,通向其他相邻房间的门应为甲级防火门,通向过道的门应为乙级防火门;3 配变电所位于多层建筑物的一层时,通向相邻房间或过道的门应为乙级防火门;4 配变电所位于地下层或下面有地下层时,通向相邻房间或过道的门应为甲级防火门;5 配变电所附近堆有易燃物品或通向汽车库的门应为甲级防火门;6 配变电所直接通向室外的门应为丙级防火门。

7.4.2 低压配电导体截面的选择应符合下列要求:1)按敷设方式、环境条件确定的导体截面,其导体载流量不应小于预期负荷的最大计算电流和按保护条件所确定的电流;2)线路电压损失不应超过允许值;3)导体应满足动稳定与热稳定的要求;4)导体最小截面应满足机械强度的要求,配电线路每一相导体截面不应小于表7.4.2的规定。

表7.4.27.4.6 外界可导电部分,严禁用作PEN导体。

7.5.2 在TN--C系统中,严禁断开PEN导体,不得装设断开PEN导体的电器。

电气强条

电气强条

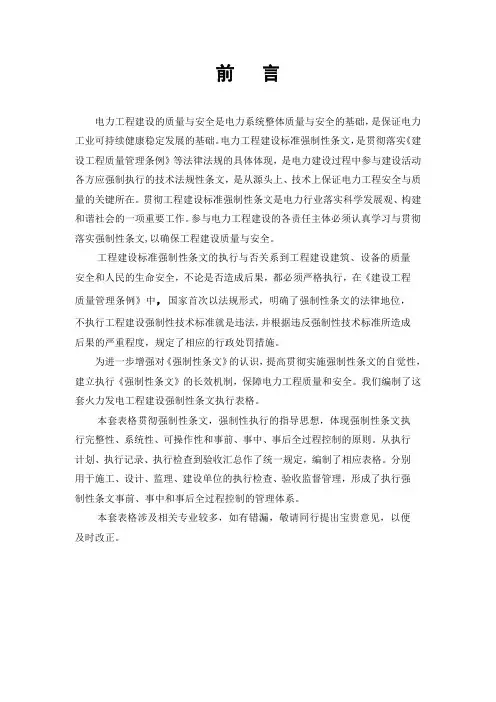

前言电力工程建设的质量与安全是电力系统整体质量与安全的基础,是保证电力工业可持续健康稳定发展的基础。

电力工程建设标准强制性条文,是贯彻落实《建设工程质量管理条例》等法律法规的具体体现,是电力建设过程中参与建设活动各方应强制执行的技术法规性条文,是从源头上、技术上保证电力工程安全与质量的关键所在。

贯彻工程建设标准强制性条文是电力行业落实科学发展观、构建和谐社会的一项重要工作。

参与电力工程建设的各责任主体必须认真学习与贯彻落实强制性条文,以确保工程建设质量与安全。

工程建设标准强制性条文的执行与否关系到工程建设建筑、设备的质量安全和人民的生命安全,不论是否造成后果,都必须严格执行,在《建设工程质量管理条例》中,国家首次以法规形式,明确了强制性条文的法律地位,不执行工程建设强制性技术标准就是违法,并根据违反强制性技术标准所造成后果的严重程度,规定了相应的行政处罚措施。

为进一步增强对《强制性条文》的认识,提高贯彻实施强制性条文的自觉性,建立执行《强制性条文》的长效机制,保障电力工程质量和安全。

我们编制了这套火力发电工程建设强制性条文执行表格。

本套表格贯彻强制性条文,强制性执行的指导思想,体现强制性条文执行完整性、系统性、可操作性和事前、事中、事后全过程控制的原则。

从执行计划、执行记录、执行检查到验收汇总作了统一规定,编制了相应表格。

分别用于施工、设计、监理、建设单位的执行检查、验收监督管理,形成了执行强制性条文事前、事中和事后全过程控制的管理体系。

本套表格涉及相关专业较多,如有错漏,敬请同行提出宝贵意见,以便及时改正。

目录一.前言二.概述三.填写说明四.规范性引用文件五.强制性条文执行计划表六.强制性条文执行记录表七.强制性条文执行检查表八.强制性条文执行汇总表概述自国务院第279号令《建设工程质量管理条例》实施以来,建设部和国家电监会办公厅相继颁发了《实施工程建设强制性标准监督规定》以及《关于组织开展电力工程建设标准强制性条文实施情况检查的通知》办输电(2006)8号等文件,要求在工程建设过程中严格执行工程建设标准强制性条文。

强条实施计划

强条实施计划

输变电工程建设标准强制性条文实施计划1、目的为使35kV店子输变电工程“强制性条文,强制性执行”,特制定本计划。

工程所有参建单位必须严格执行本计划。

2、适用范围适用于35kV店子输变电工程。

3、规定3.1 在工程项目开工前,施工单位按单位、分部、分项工程所涉及的强制性条文,编制《输变电工程施工强制性条文执行计划表》,经内部审批后,建设单位批准。

3.2 工程施工过程中,施工单位相关责任人将强制性条文实施计划的落实情况,根据工程进展按分项工程据实记录,填写《输变电工程施工强制性条文执行记录表》,并由监理工程师审核,建设单位批准。

3.3 在分部工程验收时,由总监理工程师组织对施工单位执行强制性条文情况进行阶段性检查,检查结果填入《输变电工程施工强制性条文执行检查表》,并由施工单位签证。

3.4 工程竣工验收时,施工单位向建设单位提交《输变电工程施工强制性条文执行记录表》、监理单位向建设单位提交《输变电工程施工强制性条文执行检查表》。

3.5 工程竣工验收时,监理单位及时对《输变电工程施工强制性条文执行检查表》进行复查汇总,对照经审批的强制性条文执行计划,填写《输变电工程施工强制性条文执行汇总表》,报建设单位审核、确认。

3.6 在施工过程中,任何单位的任何人员都必须严格执行强制性条文,不符合强制性条文规定的,必须及时整改,并保存整改记录。

未整改合格的,严禁通过验收。

3.7 发现设计有不符合强制性条文规定的,及时向设计单位或建设单位提出书面意见和建议。

3.8 本公司制定了标准的《输变电工程施工强制性条文执行检查表》,分变电站建筑、变电站电气安装、线路施工、输变电安全四部分,供监理项目部现场使用,各监理项目部根据各自工程的情况,选择使用,不得原文不动照搬。

3.9 《输变电工程施工强制性条文执行检查表》、《输变电工程施工强制性条文执行汇总表》的填写必须规范、数据真实,记录齐全,签证有效,并按工程项目单独组卷。

3.10 在工程项目投运前,各单位分别对强制性条文执行情况进行检查,并提出各自的报告,报建设单位。

建筑电气强制性条文及专业规范

建筑电气强制性条文及专业规范
7
8
12.2.1电缆桥架安装应符合下列规定:
6.敷设在竖井内和穿越不同防火区的桥架,按 设计要求位臵,有防火隔堵措施; 高层防火建筑分类:十九层及十九层以上住宅 为一类;十层至十八层住宅为二类。一、二类 住宅竖井桥架封堵分别可以2-3层或3-4 层封堵一次。
12.2.2桥架内电缆敷设应符合下列规定:
注 :S 指 柜 ( 屏 、 台 、 箱 、 盘 ) 电 源 进 线 相 线 截 面 积 , 且两者(S、Sp)材质相同。 系统配电:VV-4×70+1×35 设备配电: VV-3×70+1×35 VV-5×70 VV-4×70
11
14 电线导管、电缆导管和线槽敷设
14.1.2 金属导管严禁对口熔焊连接;镀 锌和壁厚小于等于2mm的钢导管不得套管 熔焊连接。 导管施工要点: ①现场检测导管壁厚。钢管壁厚根据批价 不低于2.2mm;预埋PVC管应为中型管, 壁厚 ②钢管接口应光滑,毛刺一定要清除干净。 ③钢管内壁应做除锈防腐处理。 ④钢管进盒(箱)应顺直,管口套丝,用 锁紧螺母固定。 ⑤管内穿线截面积不大于40%管内空截面。12
27建筑物等电位联结271主控项目2711建筑物等电位联结干线应从与接地装置有不少于2处直接连接的接地干线或总等电位箱引出等电位联结干线或局部等电位箱间的连接线形成环形网路环形网路应就近与等电位联结干线或局部等电位箱连接
建筑电气工程 强制性规范条文及专业规范
主讲人: 邢红刚
1
建设部工程质量安全监督与行业发 展司发布了《2006年度全国施工 图设计文件审查情况》。 审查项目总数2006年为271,820个, 一次审查合格率50.1%,平均每 100个项目违反强条数97条次。
14
22.1.2 插座接线应符合下列规定: 1 单相两孔插座,面对插座的右孔或上孔 与相线连接,左孔或下孔与零线连接;单 相三孔插座,面对插座的右孔与相线连接, 左孔与零线连接; 2 单相三孔、三相四孔及三相五孔插座的 接地(PE)或接零(PEN)线接在上孔。 插座的接地端子不与零线端子连接。同一 场所的三相插座,接线的相序一致。 3 接地(PE)或接零(PEN)线在插座间 不串联连接。

升压站电气安装工程强制性条文执行计划

升压站电气安装工程强制性条文执行计划

升压站电气安装工程强制性条文执行计划(总28页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--施工强制性条文执行计划报审表工程名称:****开发有限公司光伏发电项目编号:注本表一式份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存份。

附件:****开发有限公司光伏发电项目(电气安装部分)工程施工强制性条文执行计划****电气有限公司(章)________年__ __月__ __日批准:年月日审核:年月日编写:年月日目录1、工程简况 (1)2、编制目的 (1)3、编制依据 (1)4、施工强条实施组织机构 (1)组织机构 (2)职责划分 (2)项目经理职责 (2)项目总工管理职责 (3)技术员、质量员、安全员职责 (3)施工队 (3)5 施工强制性条文实施措施 (3)强条的执行 (3)强条的执行检查 (4)整改闭环管理 (5)6 附表 (6)施工强条实施计划表 (6)施工强条执行记录表 (8)1、工程简况1)项目名称:****开发有限公司光伏发电项目2)建设单位:****开发有限公司3)设计单位:****电力设计院4)监理单位:****建设管理有限公司5)施工总承包单位:****电气有限公司6)建设地点:通化市二道江区五道江镇工业园****开发有限公司光伏发电项目位于吉林省通化市二道江区五道江镇工业园,本期场区面积约为。

规模为10MW,新建66kV升压站一座,远期为60MW。

本工程在光伏场区内光伏组件所产生电能经逆变器、交流汇流箱接至经箱式变压器升压至10kV后,通过1回10kV电缆集电线路接入本项目新建66kV升压站10kV母线上。

经主变升压至66kV后以一回架空线路T接到66kV线路上。

2、编制目的为了在电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,规范质量行为,确保工程建设的质量与安全,以及本工程顺利的达标投产、创优,特制定本实施计划。

2024年版电气规范强条汇总

2024年版电气规范强条汇总

电气规范是为了确保电气设备和电气安装达到安全、可靠、高效的标准而制定的一系列规则和标准。

2024年版电气规范中的一些强条是为了应对当时电气行业发展的趋势和问题制定的。

下面是对2024年版电气规范中一些强条的汇总:1.电缆敷设规范:电缆敷设是电气工程的重要环节之一,合理的电缆敷设可以确保电气设备之间的连接可靠及电缆的使用寿命。

2024年版电气规范对电缆敷设的规范更加详细,要求敷设电缆应符合工程设计和相关标准要求,并提出了一些特殊情况下的敷设要求。

2.零线的规范要求:零线是电气系统中的重要组成部分,2024年版电气规范对零线的规范要求更加严格。

规范要求零线的截面积应满足电气设备额定电流的要求,并特别强调了零线的接地和保护的要求。

3.照明电路的规范要求:照明电路是电气系统中常见的电路之一、为了确保照明电路的安全和可靠运行,2024年版电气规范对照明电路的规范要求进行了修订。

规范要求照明电路的电线选用应符合相关国家标准,照明电源应采用专用照明配电箱,并对照明电路的保护和接地要求进行了详细的阐述。

4.电气设备的选购和验收:电气设备的选购和验收是确保电气系统安全运行的重要环节。

2024年版电气规范对电气设备的选购和验收提出了更为明确的要求。

规范要求在选购电气设备时应检查设备的质量和性能,并按照设备制造商的要求进行安装和调试。

对于验收,规范要求进行全面的功能和性能测试,并对测试结果进行记录和归档。

5.电气工程施工管理:电气工程的施工管理是保证工程质量和电气安全的重要保障。

2024年版电气规范对电气工程施工管理提出了更为具体和细致的要求。

规范要求在电气工程施工前,应制定详细的施工方案和施工组织设计,并根据工程的特点和需求制定相应的安全措施和应急预案。

规范还对施工过程中的质量控制、安全管理和施工记录等方面进行了详细的规定。

总之,2024年版电气规范中的一些强条对电气设备的安装、施工和运行进行了详细和细致的规定,旨在确保电气设备和电气安装达到安全、可靠、高效的标准。

100MWp光伏发电项目强条执行计划(电气安装部分)

100MWp光伏发电项目强条执行计划(电气安装部分)

100MWp光伏发电项目强条执行计划(电气安装部分)强制性条文实施计划报审表工程名称:100MWp光伏发电项目编号:强制性条文实施计划一、工程概况1.1项目概况100MWp光伏发电项目由投资开发建设,规划总容量为100MWp。

本次施工标段共设60个方阵,每个方阵容量设计为1MWp。

光伏组件采用250、255、260Wp规格多晶硅电池组件。

该工程由马力公司总承包;设计单位为;建设单位为马力;监理单位为。

质量要求:优良工程。

二、编制目的从各专业强制性规范的十余万条技术规定中,经反复筛选比较,挑选出重要的,对建筑工程质量、安全、环保、健康、公益等有重大影响的条款,编制成《工程建设强制条文》。

为了规范工程质量管理,国务院以行政立法程序颁发了《建设工程质量管理条例》、《建设工程安全管理条例》和《建设工程勘察设计管理条例》。

《工程建设强制性条文》作为上述三个条例的技术支撑和配套规定,是工程建设现行国家和行业标准中直接涉及人民生命财产安全、人身健康、环境保护和公众利益的条文,因此列入《强制性条文》的所有都必须严格执行。

为了确保能源化工100MWP光伏发电项目工程质量和安全,贯彻落实国家电网公司关于进一步加强《工程建设强制性条文》贯彻执行的文件精神,根据相关文件和标准,编制本计划,指导工程电气安装和子光伏系统安装中全面、规范地执行强制性条文,推动公司光伏电站工程整体质量水平的进一步提高,实现工程创优目标。

三、编制依据1、电气装置安装工程质量检验及评定规程。

2、电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范。

3、建筑物防雷设计规范。

4、火灾自动报警系统施工及验收规范。

5、工业安装工程施工质量验收同意标准。

6、光伏发电站设计规范。

7、光伏发电站施工规范。

8、光伏发电站验收规范。

9、施工图纸及图纸会审纪要。

10、工程建设标准强制性条文11、国家电网公司电力建设安全工作过程(变电站部分)。

12、输变电工程建设标准强制性条文管理规程13、其它相关技术文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

S X M B4施工强制性条文执行计划报审表
施工强制性条文执行计划报审表
工程名称:新疆希望创美十二师104团20兆瓦光伏发电项目编号:XWCM-SXMB4-002
注本表一式份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部存份。

附件:
新疆希望创美十二师104团20兆瓦光伏发电项目(电气安装部分)工程
施工强制
性条文




青海利普工程责任有限公司(章)
________年__ __月__ __日
批准:年月日审核:年月日编写:年月日
目录
1、工程简况
1)项目名称:新疆希望创美十二师104团20兆瓦光伏发电项目
2)建设单位:新疆希望创美光电工程有限公司
3)设计单位:福建省电力勘测设计院
4)监理单位:新疆成汇工程管理有限责任公司
5)施工总承包单位:福建省电力勘测设计院
6)建设地点:乌鲁木齐市西山烽火台镇
新疆希望创美十二师104团20兆瓦光伏发电项目施工总承包工程,整个系统共配置40台500kw逆变器以及20台箱式升压变压器构成。

建设35kv输电线路一条,线路长度约16公里,线路穿越农田、村庄。

2、编制目的
为了在电力工程建设中强化贯彻执行国家质量安全法律法规和强制性技术标准的力度,规范质量行为,确保工程建设的质量与安全,以及本工程顺利的达标投产、创优,特制定本实施计划。

3、编制依据
1)《》(国务院令第279号)
2)《》(国务院令第393号)
3)《生产安全事故报告和调查处理条例》(国务院令第493号)
4)《特种设备安全监察条例》(国务院令第373号)
5)《电气装置安装工程接地装置施工及验收规范》 GB 50170—2006
6)《关于开展电力工程建设标准强制性条文实施情况检查的通知》(国家电监会办公厅、建设部办公厅电输(2006)8号)
7) 《输变电工程建设标准强制性条文实施管理规程》国家电网科〔2009〕642 号
8)《电力工程达标投产管理办法》(中国电力建设企业协会,2006年版)
4、施工强条实施组织机构
组织机构
施工项目部负责实施《电力工程建设标准强制性条文施工项目部实施计划》.
组织机构如下:
图1 项目管理组织机构图
职责划分
项目经理职责
项目经理是施工项目部执行《强制性条文》的负责人,对本项目执行《强制性条文》负全面领导责任;按强制性条文的组织管理措施进行分工分管,层层落实责任,做到责任到位。

组织项目部成员及施工人员认真学习《强制性条文》,提高执行《强制性条文》的自觉性.结合工程项目的实际情况.在施工过程中贯彻落实《强制性条文》。

组织编写并审核本工程的《电力工程建设标准强制性条文》施工项目部实施计划。

经分公司分管领导内部审批后,报监理单位审核,建设单位审批后执行。

项目总工管理职责
编制本工程的《电力工程建设标准强制性条文》施工项目部实施计划有关内容和执行措施;协助项目经理负责《电力工程建设标准强制性条文》施工项目部实施计划的管理工作,具体落实基础、杆塔组立、架线等专业的“强制性条文”措施;协助项目经理组织项目部成员和施工人员学习《强制性条文》有关内容并督促实施、检查;并形成检查记录,及时解决施工中存在的执行问题。

技术员、质量员、安全员职责
按照本工程《电力工程建设标准强制性条文》施工项目部实施计划,根据各自的职能职责进行相关强制性条文执行工作的监督、管理。

检查施工组织设计、施工方案有关“强制性条文”的执行措施,在工程质量验收中检查《强制性条文》执行情况并做好检查记录,督促施工对认真做好执行“强制性条文”记录。

收集《强制性条文》执行过程中的有关资料,技术员、质量员负责工程质量方面资料的收集,安全员负责工程安全方面资料的收集。

施工队
施工队长、施工队技术负责人,是强制性条文执行的直接监管人,现场施工人员是执行人,要将管理手段用在实处,加强强制性条文的执行力度。

5 施工强制性条文实施措施
强条的执行
1) 强制性条文与强制性标准的其它条款都应认真执行
①对违反强制性条文规定者,无论其行为是否一定导致事故的发生,都将依据《建
设工程质量管理条例》和建设部81号令的规定进行处罚,即平常所说的“事前查处”。

②在无充分理由且未经规定程序评定时,强制性标准中的非强制性条文内容也应
认真执行,不得突破。

当发生质量安全问题后,强制性标准中的非强制性条文也将作为判定责任的依据,即所谓的“事后处理”。

2) 执行中要高度重视强制性条文和强制性标准的时效性
无论强制性条文还是强制性标准均有一定的时效性。

有新标准批准发布,这些新标准中的强制性条文将补充或替代原强制性条文,原强制性条文中的相应条文将同时废止。

3) 现行强制性条文并不能覆盖工程建设领域的各个环节,一些推荐性标准所覆盖的领域、环节中可能也有直接涉及人民生命财产安全、人身健康、环境保护、能源资源节约和其它公共利益的技术要求。

所以,作为工程技术人员,要确保工程质量安全,除必须严格执行强制性条文和强制性标准外,还应积极采用国家推荐性标准。

推荐性标准一但写进合同,就成为合同要求,就必须严格遵守。

4) 在《强制性条文》执行中,要及时向《强制性条文》相应部分的管理委员会进行咨询和反馈信息。

,当遇到有争议的具体问题时,最好的办法是及时地向《强制性条文》相应部分的咨询委员会进行咨询,寻求帮助或确认。

当《强制性条文》在实际执行中遇到困难或技术上处理不妥时,应及时把有关的信息反馈给相应的咨询委员会,以便在修改《强制性条文》时处理,促使《强制性条文》的内容不断趋于合理。

5) 应抵制与反对不执行《强制性条文》的行为。

执行《强制性条文》的规定,是参与建设活动各方的法定义务,遇到不按照《强制性条文》规定执行的情况时,一定要坚持原则,不可听之任之。

既可以坚决拒绝,也可以向有关主管部门反映。

强条的执行检查
为贯彻落实国家电网科〔2009〕642 号关于《输变电工程建设标准强制性条文实施管理规程》通知的要求,强化电力建设贯彻执行国家质量安全法律法规和强制性技术标准力度,确保电力建设工程施工质量安全,对于强制性条文执行情况主要考核以下几个方面:
①项目法人单位应建立本工程执行强制性条文的实施计划,根据本工程的实际情况制定出相应工作要求并对相关内容进行宣传贯彻和培训;
②对贯彻强制性条文有相应经费支撑;
③建立对标准执行情况进行监督检查的制度,并有负责机构和人员;
④能及时采用现行标准,建立有效的技术标准清单;
⑤工程采用材料、设备符合强制性条文的规定;
⑥工程项目建筑、安装的质量符合强制性条文的规定;
⑦工程中采用导则、指南、手册、计算机软件的内容符合强制性条文的规定。

执行记录
1) 培训学习记录
2) 施工组织设计、方案、措施(应反映强条内容)
3) 施工技术交底记录(有强条内容的,应进行明确而具体的交底)
4) 施工质量检验项目划分表中宜增设一栏:所执行强制性条文标准名称及条款号
5) 检验批验评记录(有强制性条文内容的应详细填写)
6) 分部工程竣工验收时提供强条检验项目检查记录(智能建筑与钢结构验收规范等已有要求)
7) 单位工程验收时在质量控制资料核查记录的“主要技术资料及施工记录”项目中宜增加强条执行情况记录
整改闭环管理
凡是在各种监督检查中确定为不符合《工程建设强制性条文》规定的问题,都属于必须整改的问题;检查单位出具《工程建设强制性条文》不符合整改通知单。

由责任单位或部门负责整改落实,由检查单位(现场为强条执行领导小组或监理单位)负责整改验收与评定,实现闭环管理。

6 附表
施工强条实施计划表
表光伏电站电气工程施工强制性条文执行计划表
2、○为该项强制性条文相关责任单位。

施工强条执行记录表
表电力变压器试验强制性条文执行记录表
表电抗器及消弧线圈试验强制性条文执行记录表。
