工程技术文件报审表

注:本表由承包人填写,建设单位、项目经理部、监理部、承包人各存一份。

山西晋煤集团洪洞晋圣荣康煤业有限公司

主排水泵房设备安装

江苏华矿建设集团有限公司

二零一八年七月

目录

一、工程概况

二、主要施工内容

三、施工日期

四、施工负责人

五、施工准备

六、施工顺序

七、施工方法

八、技术措施

九、安全措施

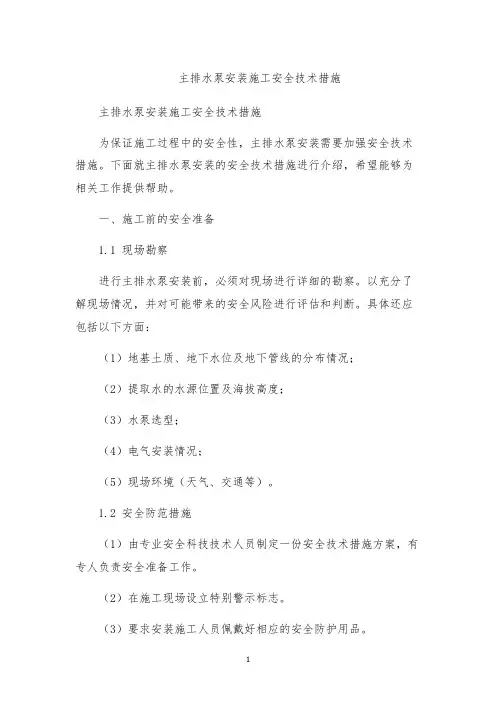

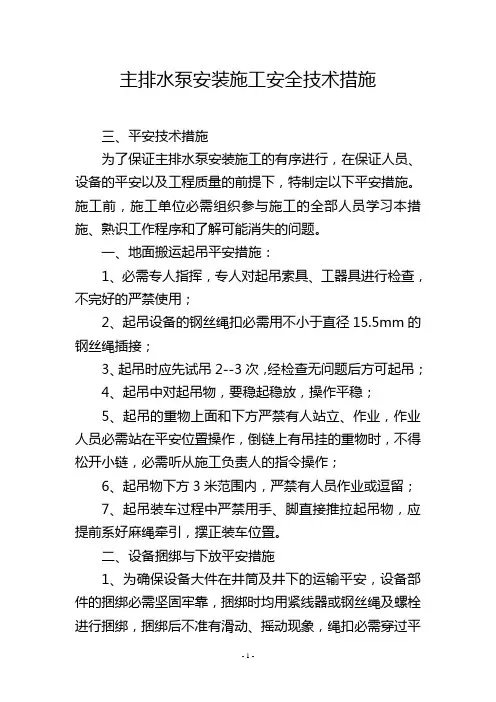

主排水泵房设备安装安全技术措施

一、工程概况:

山西晋煤集团洪洞晋圣荣康煤业有限公司位于洪洞县刘家垣镇岭南村至上树垣村一带。矿井设计生产能力0.9Mt/a。地理位置为吕梁山南段东侧,汾河西岸。井田开拓方式为立井开拓,本工程为湖北三峡泵业有限公司生产的矿用耐磨离心式水泵MDS500-57×6型水泵,矿用隔爆电动机YB3-450-4,10KV,电机功率:800kW。

主要施工内容:

(一)主排水泵房机械设备安装:

1、矿用耐磨离心式水泵MDS500-57×6,5台 Q=500m³/h ,扬程H=342m;

2、矿用隔爆电动机5 台YB3-450-4,10KV,电机功率:800kW;

3、泵房环形管路及泵房主管路及系统附件安装;

4、射流管路系统 5套;

5、吸水管系统安装;

6、管路系统各种阀及水仓配水闸阀安装。

(二)管子道管路安装:

1、Φ325×12mm无缝钢管长度约120m焊接、防腐、安装;

2、弯头、支架制作、防腐、安装;

3、法兰焊接、防腐、安装。

(三)主排水泵房电气设备安装:

1、矿用隔爆兼本质安全型交流高压软起动控制器QJRG-400/10K 150A 5台;

2、矿用隔爆兼本安型排水监控装置主控箱ZPS127(660)-Z 5台;

3、矿用隔爆兼本安型操作台 1台;

4、矿用隔爆型阀门电动装置控制箱 10台;

5、矿用隔爆型照明信号变压器综合保护装置 ZBZ-2.5M 2台;

6、矿用隔爆型真空馈电开关 KBZ-200/660 200A 8台;

7、梯级式直通桥架B=800mm,h=150mm 50米;

8、矿用隔爆型荧光灯DGS-36/127 127V 36W 60盏;

9、矿用隔爆型照明开关KBH-10/127,127V,10A 1个;

10、隔爆型三通接线盒KBJ-45/1Z 2个;

11、主排水泵房灯具吊钩 60个;

12、煤矿用移动轻型橡套软电缆 MYQ-0.3/0.5 4×2.5 250米;

13、主排水泵房接地系统安装;

14、主排水泵房动力电缆敷设。

15、试运转、试验。

三、施工日期:

2018年月日~2018年月日

四、施工负责人:

五、施工准备:

1、技术准备

施工图下达后,由项目经理组织施工技术人员熟悉审查图纸,编制施工方案,并组织施工人员学习相关的施工规范,在工程开工前,由技术人员向班组做好技术交底工作。

2、现场准备

2.1、设备及材料准备

设备及矿供应材料检验,按设计和技术协议,由甲、乙双方和监理共同检查设备及矿方材料,应符合设计要求,设备完整,配件齐全,作好记录。

2.2、测量大线检验和交接

测量大线主要为泵房中心线及腰线,由矿方提供测量大线的基点,经过复测或复核后,做好书面交接。

2.3、设备及材料进场

在地面工业广场适当位置作为材料场地和加工制作场地,设备及材料按安装和加工的先后进场归类摆放,并做好防护措施。

2.4、施工场所的四通一平

按合同和技术协议的分工和要求,做好场地场所的四通一平,并根据施工需要做好施工场

所的照明、通讯、供电及防火设施,为开工做好各项准备。

2.5、施工场所交接

主要施工场为主排水泵房,在开工前由项目部及甲方做好交接,项目部接收后即按文明施工的要求进行管理,保证开工的顺利进行。

六、施工顺序:

放设中心线及泵房标高线→设备基础检查验收→处理基础表面→垫铁布置→设备开箱检查→设备运搬→水泵吊装及安装→电机吊装及安装→二次灌浆及基础抹面→排水管路安装→吸水管路及吸水小井部件安装→喷射泵及给水管路制作安装→配水闸阀及平台制作安装→管路试验→水泵试运转→设备、管路防腐→竣工移交。

七、施工方法:

1、设备开箱检查及运输

1.1设备开箱检查在库内进行,应有甲方和监理参加,按装箱单清点,检查数量和设备的完整性,检查后办理交接,并三方签字。

1.2运输前应将水泵出进水口封好,并盘动水泵,检查是否有异声。

1.3按照施工计划,排好运输顺序,装在平板车上,绑扎牢固,依顺序运输至井下泵房或泵房通道内,其它零部件同时运至泵房内。

2、放设中心线及标高线、设备基础验收

按泵房中心线和腰线,根据设计放设备安装大线,包括十字线和标高,埋设标高点,固定放线架,有影响安装管路的情况,提前及甲方联系解决,根据设备基础图和到货设备的实际安装尺寸,检查验收设备基础,作好记录。

3、处理基础表面,垫铁布置

3.1基础表面应铲平,清除油污,掏净地脚螺孔内的杂物,将设备安装后应二次灌浆的基础表面剁成麻面,布置垫铁的基础麻面研磨,用水平尺找平,使垫铁及基础面能够接触良好。

3.2垫铁布置

(1)垫铁材料:普通碳素钢斜垫铁和平垫铁。

(2)规格:符合质量标准垫铁“二类”规定。

即:斜垫铁:长140mm,宽65mm,尖端厚4mm,斜度1:15

平垫铁:长130mm,宽75mm

粗糙度:12.5

(3)垫铁组的位置:设备机座下指定位置,如无指定位置,应放置在轴承下及基础螺栓两侧(如条件限制可在一侧设置),相邻两垫铁组距离500~1000mm,宜靠近基础螺栓。

(4)放置垫铁的基础面必须经过研磨,垫铁及基础的接触面积不少于60%;每组垫铁不
