固有风险清册
前、后过轮临锚设置
坍塌、机械伤害、高处坠落
3
04090608
木里县
地面压接
机械伤害
2
04090609
木里县
导线升空
高处坠落
2
04090610
21
杆塔附件安装
木里县
挂设保安接地线
高处坠落、触电
2
04090701
木里县
提升工具的挂设
高处坠落、物体打击、其他伤害
2
04090702
木里县
二道保险
物体打击、高处坠落
2
04090703
木里县
安装悬垂线夹和其他附件、拆除多轮滑车
物体打击、高处坠落、触电
3
04090704
木里县
耐张塔高空开断、高空压接和平衡挂线
高处坠落、物体打击、机械伤害
3
04090705
22
跳线安装
木里县
安装跳线悬垂串和跳线压接
机械伤害、高处坠落、物体打击
3
04090901
23
线路防护工程
木里县
砌筑 基面清理
基础工程混凝土浇注
木里县
搅拌系统布置
机械伤害、触电
2
04060401
木里县
混凝土搅拌、运输、浇筑和振捣
物体打击、触电
2
04060402
木里县
拆模和养护
其他伤害火灾、中毒、窒息
2
04060403
13
基础工程接地施工
木里县
开掘敷设和焊接回填
物体打击、其他伤害、火灾
2
04070001
14
杆塔施工悬浮抱杆分解组立
2
04060101
木里县
高度在2m到8米模板安装和支护
物体打击、坍塌
3
04060102
10
基础工程钢筋施工
木里县
钢筋绑扎安装作业
物体打击、其他伤害
1
04060201
11
基础工程作业平台搭设
木里县
搭设平台
高处坠落
2
04060301
木里县
搭设平台(跨度或高度大于2m)
高处坠落、坍塌
3
04060302
12
木里县
机动车运输及山区交通
机械伤害、物体打击、交通事故
他伤害
2
04050003
木里县
索道架设
机械伤害、物体打击、坍塌、 高处坠落 中毒
3
04050006
木里县
索道运输
机械伤害、物体打击、坍塌
3
04050007
9
基础工程模板施工
木里县
模板安装和支护作业
物体打击、其他伤害
3
04090602
木里县
地锚坑的埋设
机械伤害
3
04090603
木里县
牵引绳连接和牵引绳与导线连接
物体打击、机械伤害、触电
2
04090604
木里县
牵引绳和导地线换盘
机械伤害、物体打击
2
04090605
木里县
落地锚固
物体打击、机械伤害、触电
2
04090606
木里县
通讯联络
机械伤害、其他伤害
3
04090607
物体打击
2
04100001
24
中间质量抽查监督
木里县
基础质量抽查监督
其他伤害
1
04120001
木里县
架线前杆塔质量抽查监督
物体打击、高处坠落
2
04120002
木里县
竣工投运前质量抽查监督
触电、物体打击、高处坠落
2
04120003
木里县
线路参数测量
触电、高处坠落
2
04120004
木里县
吊装塔腿塔片
物体打击、机械伤害、触电
2
04080401
木里县
地锚坑选择、设置及埋设
物体打击、机械伤害
3
04080402
木里县
抱杆系统布置和起立抱杆
机械伤害
3
04080403
木里县
地面塔片组装
物体打击
1
04080404
木里县
提升抱杆
物体打击、高处坠落
2
04080405
木里县
吊装和组装塔片、塔段
物体打击、机械伤害、高处坠落
高处坠落、触电、电网事故物体打击
2
04090201
木里县
钻越带电线路作业
触电、电网事故、物体打击
3
04090204
17
架线施工绝缘子挂设
木里县
挂绝缘子及放线滑车
高处坠落、机械伤害、物体打击
2
04090301
18
架线施工导引绳展放
木里县
人力展放导引绳
物体打击
2
04090401
木里县
导引绳连接
物体打击
3
3
04080406
木里县
拆除抱杆
物体打击、高处坠落
2
04080407
15
架线施工跨越公路作业
木里县
一般跨越架搭设和拆除(18m以下)
倒塌触电、公路通行中断
高处坠落、物体打击
2
04090101
木里县
跨越2级及以上公路
倒塌、物体打击、公路通行中断
3
04090105
16
架线施工跨越架设电力线
木里县
停电跨越架设的作业
窒息、高原反应、疫情传播
3
04010201
木里县
进入高海拔地区施工
高原反应
3
04010202
4
高原性疾病防治
木里县
高原强紫外线照射、寒冷气候伤害以及雨雪、冰雹等气候伤害
高原反应
1
04010301
木里县
日常巡诊及医疗药品设备配备
高原反应
2
04010302
5
架空线路复测
木里县
山区及森林作业、通道清理
物体打击、高处坠落、中毒、火灾
2
04020001
木里县
复杂地形作业
高处坠落、中毒
2
04020002
6
土石方工程人工挖孔桩作业
木里县
开挖第一节及护壁
物体打击
1
04030701
木里县
架设垂直运输系统
机械伤害、物体打击
2
04030702
木里县
支模、护壁
物体打击
2
04030703
木里县
逐层往下循环作业坑深小于等于15m
高处坠落、物体打击、触电、中毒、窒息、坍塌
04090402
木里县
无人直升机展放导引绳
高处坠落、物体打击、机械伤害、坠机、火灾、触电
3
04090404
19
架线施工牵引绳展放
木里县
机械牵引
机械伤害、触电
2
04090502
20
架线施工张力放线
木里县
牵引场
机械伤害、物体打击、触电起重伤害、高处坠落、其他风险
3
04090601
木里县
张力场
机械伤害、物体打击、高处坠落触电、起重伤害、其他风险
3
04030704
木里县
底盘扩底基坑清理
坍塌、中毒、窒息
3
04030706
木里县
混凝土作业
机械伤害、物体打击
2
04030708
7
钢筋工程
木里县
钢筋加工
机械伤害、物体打击
2
04040001
木里县
切割焊接
机械伤害、触电、火灾爆炸
2
04040002
8
工地运输
木里县
人力运输
机械伤害、物体打击、其它伤害
2
04050001
风险识别、评估清册
项目名称:凉山木里固增110kV输变电工程(线路部分)
序号
工作内容
地理位置
包含部位
风险可能导致的后果
风险级别
风险编号
备注
1
施工用电
木里县
发电机的使用和管理
触电、火灾
2
01010106
2
驻地临建
木里县
临建搭拆
坍塌、高处坠落
2
04010101
3
医疗保障和高原生活
木里县
高海拔地区施工后勤保障
固有风险清册
3、低压架空线路架设高度不得低于2.5m;交通要道及车辆通行处,架
设高度不得低于5m。
6
公共部 分
施工用电
施工用 电
配电箱及 开关箱安
装
触电
63
7
公共部 分
施工用电
施工用 电
现场照明 布置
触电、 火灾
63
1、配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级
配电\两级保护(首级、末级)。配电系统宜三相负荷平衡。220V或380V
专用电杆上,严禁架设在树木、脚手架及其他设施上。
5
公共部 分
施工用电
施工用 电
架设架空 线路
触电
63
2、“三相五线”制低压架空线路的L线绝缘铜线截面不小于10mm2,绝 2 缘铝线截面不小于16mm2,N线和PE线截面不小于相线截面的50%,单
相线路的零线截面与相线截面相同。
2014-10
2015-10
2015-10 2015-05
施工用电8公共部 分来自施工用电施工用 电
系统的接 火、检修
触电、 火灾
126
及维护
1、填写《安全施工工作票B》,设专人监护。
2、电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用
电人员必须通过相关教育培训和技术交底,考核合格后方可上岗工作
。
3、各类用电人员应掌握安全用电基本知识和所用设备的性能,并应符
126
1、编写专项施工方案。 2、填写《安全施工工作票B》,作业前通知监理旁站。 3、必须先清除上山坡浮动土石。 3 4、严禁上、下坡同时撬挖。 5、土石滚落下方不得有人,并设专人警戒。 6、作业人员之间应保持适当距离。 7、在悬岩陡坡上作业时应系安全带。
配网工程三级及以上施工安全风险识别、评估与预控清册
135
3
上下瓷瓶串,必须使用下线爬梯和速差自控器。
7.9.4跳线压接
机械伤害
135
3
(1)液压泵操作人员与压钳操作人员密切配合,并注意压力指示,不得过戦。
(2)压力表应按期校验。
序号
工序
S
可产生的 危险
固有风险 评定Dl
固有风 险级别
预控措施
变电站构支架安装工程
5.2
吊装
5.2.2重量达
到起重机械额
机械伤
害.起重
240
4
(1)必须办理安全施工作业票,并应有施工技术负责人在场指导。(2〉起吊物应绑牢,并有防止 倾倒措施。吊钩悬挂点应与吊物的重心在同•垂直线上,吊钩钢幺幺绳应保持垂直,严禁偏拉斜吊。
序号
工序
可产生的 危险
固有风险 评定Dl
固有风 险级别
预控措施
变电站构支架安装工程
定负荷的95%;两台及 以上起重机械 抬吊同一物 件:大件吊装: 起重机械在输 电线路下方或 距带电体较近 地点等的特殊 起吊
(5)展放的导引绳不得从带电线路下方穿过,若要穿过时,必
1
S
固有风 险级别
路 线 空 架
4
7.
引展 导绳放
90
3
7.4.接
5
3
π
> > >
6,
7.
H
R
5
3
3
7.6.接
126
3
5
3
3
序号
工序
可产生的 危险
固有风险 评定Dl
固有风 险级别
预控措施
架空线路
7.6.11通讯联 络
住宅项目第四季度 作业安全风险辨识清册
1
16
5
90
3
防鼠挡板/粘鼠板应随时摆放到位,控制室门保持常闭
12
电梯运行
光幕感应不灵敏
夹人
3
3
15
135
3
电梯日常维护保养时及时发现及时维修/更换
13
电梯运行
故障冲顶
人员伤亡
1
6
3
18
5
电梯日常维护保养时及时发现故障及时停梯检修
14
寒冬天气站岗执勤
烤火炉使用
烧伤
3
10
3
90
315Biblioteka 16第四季度序号
作业内容
危险因素
可能产生的后果
固有风险评定
固有风险级别
管控措施
L
E
C
D1
1
搬运重物
物体打击
砸伤
1
6
15
90
3
2
电梯五方对讲故障
电梯困人无法第一时间报警求救
业主投诉
1
6
15
90
3
3
饮水机使用
小朋友接水或在饮水机区域嬉戏打闹
引起烫伤,人身伤害
3
6
1
18
5
加强员工安全教育
4
员工上下班交通安全
交通事故/车祸
人身伤害
1
6
3
18
5
加强员工安全教育
5
公司组织集体活动
意外事故
人身伤害
3
1
3
9
5
团建前统一组织/实现计划安排
6
突发情况紧急逃生
紧急出口/消防通道堵塞
人员伤亡

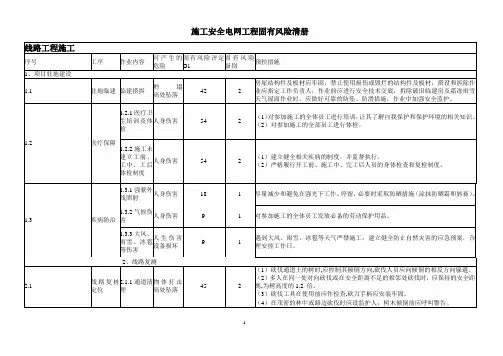

电网工程固有风险清册
线路工程施工序号工序作业内容可产生的危险固有风险评定D1固有风险级别预控措施1、项目驻地建设1.1 驻地临建临建搭拆坍塌高处坠落42 2房屋结构件及板材应牢固,禁止使用损伤或毁烂的结构件及板材,搭设和拆除作业应指定工作负责人,作业前应进行安全技术交底,拆除破旧临建房及霜冻雨雪天气屋面作业时,应做好可靠的防坠、防滑措施,作业中加强安全监护。
1.2 医疗保障1.2.1医疗卫生培训及体检人身伤害54 2(1)对参加施工的全体员工进行培训,让其了解自我保护和保护环境的相关知识。
(2)对参加施工的全部员工进行体检。
1.2.2施工未建立工前、工中、工后体检制度人身伤害54 2(1)建立健全相关疾病的制度,并监督执行。
(2)严格履行开工前、施工中、完工后人员的身体检查和复检制度。
1.3 疾病防治1.3.1强紫外线照射人身伤害18 1 尽量减少和避免在强光下工作、停留,必要时采取防晒措施(涂抹防晒霜和唇膏)。
1.3.2气候伤害人身伤害9 1 对参加施工的全体员工发放必备的劳动保护用品。
1.3.3大风、雨雪、冰雹等伤害人生伤害设备损坏9 1遇到大风、雨雪、冰雹等天气严禁施工,建立健全防止自然灾害的应急预案,合理安排工作日。
2、线路复测2.1 线路复桩定位2.1.1通道清理物体打击高处坠落45 2(1)砍伐通道上的树时,应控制其倾倒方向,砍伐人员应向倾倒的相反方向躲避。
(2)多人在同一处对向砍伐或在安全距离不足的相邻处砍伐时,应保持的安全距离,为树高度的1.2 倍。
(3)砍伐工具在使用前应作检查,砍刀手柄应安装牢固。
(4)在茂密的林中或路边砍伐时应设监护人,树木倾倒前应呼叫警告。
(5)上树砍伐树梢或树枝应使用安全带,不得攀扶脆弱、枯死的树枝或已砍过但尚末断的树木,并应注意蜂窝。
2.1.2山区及森林作业中毒18 1(1)在有毒蛇、野兽、毒蜂的地区施工或外出时,应携带必要的保卫器械、防护用具及药品。
(2)在人烟稀少、有野兽活动的大山区施工时,应取得当地群众的配合,并采取防范措施。
(最新)电网工程固有风险汇总清册
电网工程固有风险汇总清册序号工序作业内容可产生的危险固有风险评定D1 固有风险级别预控措施一、公用部分二、变电站土建工程部分1. 桩基础施工1.2 人工挖孔灌注桩施工1.2.3 深度5米以下逐层往下循环作业高处坠落、物体打击、触电、中毒窒息、坍塌126 3 1桩孔口安装水平推移的活动安全盖板当桩孔内有人挖土时应盖好安全盖板防止杂物掉下砸伤人。
无关人员不得靠近桩孔口边。
吊运土时再打开安全盖板。
2从第二节桩孔开始利用提升设备运土桩孔内人员应正确佩戴安全帽地面人员应系好安全带设置应急软爬梯供人员上下井。
3每日开工前必须检测井下有无有毒、有害气体并应有足够的安全防护措施。
4当桩深大于10m时井底应设照明且照明必须采用12V以下电源带罩防水安全灯具应设专门向井下送风的设备风量不得少于25Ls且孔内电缆必须有防磨损、防潮、防断等保护措施。
5操作时上下人员轮换作业桩孔上人员密切观察桩孔下人员的情况互相呼应不得擅离岗位发现异常立即协助孔内人员撤离并及时上报。
6在孔内上下递送工具物品时严禁抛掷严防孔口的物件落入桩孔内。
7吊运土不要满装防提升掉落伤人。
使用的电动葫芦、吊笼等应安全可靠并配有自动卡紧保险装置。
电动葫芦宜用按钮式开关使用前必须检验其安全起吊能力。
8挖出的土方应及时运离孔口不得堆放在孔口四周1m范围内3m内不得有机动车辆行驶或停放。
9开挖过程如出现地下水异常水量大、水压高应立即停止作业及时上报在制定切实有效措施方案前不得擅自施工。
2. 混凝土基础施工2.2 土方开挖2.2.1深度超过5米含5米的深基坑挖土或未超过5米但地质条件与周边环境复杂坍塌270 4 1通过施工方案的专家审查。
2制定施工的控制措施。
3进行安全技术交底。
4严格按批准的施工方案执行。
序号工序作业内容可产生的危险固有风险评定D1 固有风险级别预控措施2.2.2 开挖深度在3 米到5米之间的基坑挖土坍塌90 3 1弃土堆高≤1.5 米。
2一般土质条件下弃土堆底至基坑顶边距离≥1.2 米。
电力三级及以上施工安全风险识别、评估和预控清册
军营 110 千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。
组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项目各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票 B》。
同时,按照作业步骤填写《电网工程安全施工作业票 B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于 5 米的开挖作业内容的风险等级为 3 级。
输变电工程固有风险汇总清册全
输变电工程固有风险汇总清册全输变电工程是电力系统中一个必不可少的环节,其安全性关系到整个电网的稳定运行。
但是由于工程本身的复杂性,使得其存在一定的固有风险,需要在设计、施工、运行和维护中尽可能减少这些风险。
本文将从多个方面对输变电工程的固有风险进行汇总清单,以便更全面地了解它们对固有风险的影响。
设计风险1.电力负荷需求不确定性。
电力负荷的需求是通过预估进行的,但由于经济、社会、气候等因素影响,实际负荷需求可能与预估不同,因此设计时需要考虑这种不确定性。
2.机组故障概率。
输变电工程中的机组是重要的设备之一,它们的故障概率是直接影响到系统可靠性的一个因素。
因此,在设计阶段需要对机组故障概率进行评估,并采取相应的措施以降低故障率。
3.周围环境因素变化。
输变电工程通常建在不同的地理环境中,如山区、平原、海边或者沙漠等,这些地域差异会对设备的性能和寿命产生影响。
在设计时需要考虑这些因素对设备的影响,如温度、湿度、风等。
4.地区自然灾害。
地震、风暴、洪灾等自然灾害都会对输变电工程的设计产生影响。
在设计中应考虑此类事件对设备和工程造成的影响,并进行预防措施。
施工风险1.现场工程安全风险。
在建造输变电工程时,现场安全是一个至关重要的问题。
高高架设备、危险气体和化学品等都可能对工作人员造成伤害。
因此,需要在施工过程中采取安全措施以确保施工人员和周围居民的安全。
2.材料和设备选择。
在建造输变电工程时,选择合适的材料和设备对工程的质量和安全性具有重要影响。
需要按照标准选择材料和设备,并要求加工、检验等环节严格按照要求进行。
3.地形条件。
网络连接输变电工程的地形条件复杂,有时建造施工环境不良,如山区、高海拔地区等,因此,在施工时需要采取相应的措施,以确保工程的安全和质量。
4.现场清洁和垃圾处理。
在建造输变电工程时,可能会产生大量垃圾和废弃物,应采取环保措施以确保现场整洁和行业规范。
运行风险1.电力负荷变化。
输变电工程的运行负荷通常存在日、月甚至季度等时间尺度上的波动,造成了电压、频率和电流等参数的变化。
施工安全固有风险识别、评估及预控措施清册
施工安全固有风险识别、评估及预控措施清册1. 引言施工安全是建设工程中一个非常重要的方面,施工过程中存在着许多固有风险。
为了避免事故的发生,需要对施工安全风险进行识别、评估和预控。
本文将列出施工安全固有风险的识别、评估和预控措施清单,以提供施工人员参考和遵循。
2. 施工安全固有风险的识别在施工过程中,存在着许多固有的安全风险。
以下是常见的施工安全固有风险:•高空作业风险:在高空作业中,人员容易滑倒或坠落,造成严重伤害或致命事故。
•电气安全风险:电气设备可能存在漏电、短路等问题,可能导致火灾或触电事故。
•物体打击风险:施工过程中,可能存在物体从高处坠落,打击施工人员的风险。
•机械设备操作风险:机械设备可能存在操作不当、故障等问题,可能导致事故发生。
•施工现场交通风险:施工现场存在车辆行驶、人员流动等交通风险,容易导致碰撞事故。
•化学品泄漏风险:施工现场使用一些化学品,可能发生泄漏事故,对人员健康造成危害。
3. 施工安全固有风险的评估为了更好地控制施工过程中的安全风险,需要对固有风险进行评估。
评估旨在确定风险的严重程度和可能性,以便制定相应的预控措施。
评估施工安全固有风险的方法包括但不限于:•风险矩阵评估:将风险的可能性和严重程度综合考虑,确定风险的级别。
•扩展Bowtie分析:通过建立风险源、事故事件和后果之间的关系,分析风险的传递路径,从而评估风险的大小。
•统计分析:根据历史数据和统计方法,评估风险发生的概率和频率。
4. 施工安全固有风险的预控措施清单为了避免事故发生,需要采取一系列的预控措施来降低施工安全固有风险。
以下是施工安全固有风险的一些常见预控措施:4.1 高空作业风险的预控措施•提供稳定的工作平台和防护设施。
•严格执行高空作业的操作规程,如穿戴安全带等。
•定期检查和维护工作平台和防护设施的安全性能。
4.2 电气安全风险的预控措施•保证电气设备的安全运行,定期检查和维护设备。
•配备符合安全标准的电气设备和保护装置。
三级及以上风险清册汇总
5
钢管脚手架拆除
脚手架拆除作业
高处坠落物体打击 坍塌 其他伤害
126
3
(1)编写专项施工方案。 (2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)脚手架拆除前,应对脚手架作全面检查,清除剩余材料、工器具及杂物。
(4)地面应设安全围栏和安全标志牌,并派专人监护,严禁非施工人员入内。拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关扣件时应先通知对方,以防坠落。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)工程技术人员应对照构架的重量和高度选择吊车的吨位,并计算出吊装所用的吊带、钢丝绳、卡扣的型号及临时拉线长度和地锚的荷重,并选用检验合格的吊具。
(4)起吊前吊车司机要对吊车的各种性能进行检查。
(5)吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,吊臂及吊物下严禁站人或有人经过。
7
钢杆构支架组立
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护措施,防止因横梁的主铁将吊绳卡断。
(4)吊装过程中横梁两端要用溜绳控制横梁方向,待横梁距就位点的正上方200~300mm稳定后,作业人员方可开始进入作业点。
搭设高度不超过24m的落地钢管脚手架、附着式升降脚手架、悬挑式脚手架、门型脚手架、悬挂脚手架、吊篮脚手架、卸料平台
坍塌
高处坠落
物体打击
90
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)控制措施除执行13.2.1-13.2.13的内容外,另外做好以下措施:搭设前应安装好围栏,悬挂安全警示标志,并派专人监护,严禁非施工人员入内。支架立杆2m高度的垂直偏差控制在15mm。
电力三级及以上施工安全风险识别评估和预控清册.doc
军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项0部应采取以下管理措施:(1)施工项0部是现场施工安全风险识别、评估及控制的执行主体。
组织项0部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项B部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。
(2)开展现场初勘,确定本项S各工序固有风险。
编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。
(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项0部审核并报业主项0部备案。
(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。
(5)三级及以上风险作业前,相关管理人员必须到岗到位。
(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。
同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项B,并巾工作负责人逐项确认。
(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项0部和监理项目部审批。
(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。
四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检査,项S总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检査,业主项0经理、业主项0部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。
项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。
三级及以上施工安全风险清册及计算公式见附表。
