市政道路给排水工程监理细则

合集下载

给排水工程监理实施细则监理规划范本

给排水工程监理实施细则监理规划范本

市政排水工程监理实施细则1、工程概况(根据工程实际情况编写)2、编制依据2.1相关技术标准、质量验收规范2.2《建设工程监理规范》(GB50319-2000)2.3委托监理合同、施工承包合同2.4本工程的监理规划2.5施工图设计文件(包括图纸会审纪要、设计交底文件及设计变更文件等)2.6已审查批准的施工组织设计或专项施工方案2.7其他相关文件资料3、设计要求(根据工程实际设计情况编写)4、目标分解(根据工程质量、进度、造价目标进行分解编写)5、监理要点5.1预控要点5.1.1施工单位资质的审查5.1.1.1总包(或分包)单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证。

5.1.1.2总包(或分包)单位的业绩。

5.1.1.3总包(或分包)工程的内容和范围。

5.1.1.4专职管理人员和特种作业人员的资格证、上岗证。

5.1.2熟读设计文件和相关规范,了解工程特点及质量要求如管网是否与其它管网相冲突、间距是否满足要求;管道材料、埋深、坡度是否符合要求;接头处理方式是否适当;管道基础是否适合;工程中采用了何种新材料、新技术等。

5.1.3对施工组织设计的审查5.1.3.1质量管理、技术管理和质量保证的组织机构。

5.1.3.2质量管理、技术管理制度。

5.1.3.3施工方案、步骤、工艺措施。

5.1.3.4配备的技术人员素质。

5.1.3.5施工机具、仪器仪表、设备状况及检测措施。

5.1.3.6质量控制措施,各种测量记录表格。

5.1.3.7原材料选择及控制材料进场验收措施。

5.1.3.8施工进度计划是否满足要求。

5.1.3.9安全文明施工措施。

5.1.4原材料选择及其质量控制5.1.4.1所使用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。

进场时应做检查验收,并经监理工程师核查确认。

5.1.4.2所有材料进场时应对品种、规格、外观等进行验收,包装应完好,表面无划痕及外力冲击破损。

给排水监理细则

给排水监理细则

给排水监理细则标题:给排水监理细则一、前言为确保给排水工程项目的施工质量,严格遵守国家相关法律法规和工程建设强制性标准,特制定本给排水监理细则。

本细则旨在规范给排水工程的全过程监理工作,明确监理职责与工作程序,保证工程安全、优质、高效地完成。

二、监理范围及内容1. 工程设计阶段监理:审查给排水设计方案的合理性、科学性,核查其是否满足功能需求,并符合环保、节能等相关规定;对设计图纸进行细致审核,确保设计深度满足施工要求。

2. 施工准备阶段监理:监督施工单位做好施工组织设计,审查施工方案和技术措施;确认给排水设备、材料的质量合格证、检测报告等资料齐全有效。

3. 施工过程监理:- 对施工现场给排水管道的埋设深度、坡度、连接方式等关键工序进行严格监控。

- 检查设备安装调试过程,确保设备运行正常,无渗漏现象。

- 监督施工过程中产生的废水、泥浆等处理是否合规,防止环境污染。

4. 工程验收阶段监理:按照设计文件、施工合同及验收规范,参与隐蔽工程、分项工程、单位工程及竣工验收工作,对给排水系统的功能性、安全性进行全面评估。

三、监理工作方法和程序1. 采用巡视检查、旁站监理、见证取样、平行检验等多种监理手段,实时掌握工程质量动态。

2. 定期召开工地例会,协调解决施工过程中出现的问题,确保工程进度与质量控制同步推进。

3. 认真记录监理日志,详细记载监理过程中的各项情况,形成完整的监理档案。

四、监理人员职责所有参与给排水工程监理的工作人员需严格按照本细则履行职责,公正、公平、公开地开展监理工作,及时发现并纠正工程中存在的问题,对工程质量和安全负有直接责任。

五、结语本给排水监理细则是指导和约束监理工作的主要依据,各有关单位和个人必须严格执行。

在实际操作中,应根据具体工程项目的实际情况灵活运用,以确保给排水工程高质量、高效率地建设完成。

市政道路给排水工程监理细则

市政道路给排水工程监理细则

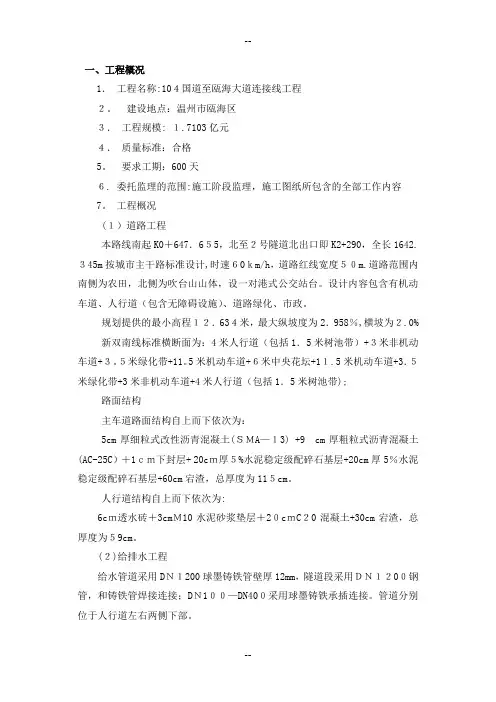

一、工程概况1.工程名称:104国道至瓯海大道连接线工程2。

建设地点:温州市瓯海区3.工程规模: 1.7103亿元4.质量标准:合格5。

要求工期:600天6. 委托监理的范围:施工阶段监理,施工图纸所包含的全部工作内容7。

工程概况(1)道路工程本路线南起K0+647.655,北至2号隧道北出口即K2+290,全长1642.345m按城市主干路标准设计,时速60km/h,道路红线宽度50m.道路范围内南侧为农田,北侧为吹台山山体,设一对港式公交站台。

设计内容包含有机动车道、人行道(包含无障碍设施)、道路绿化、市政。

规划提供的最小高程12.634米,最大纵坡度为2.958%,横坡为2.0% 新双南线标准横断面为:4米人行道(包括1.5米树池带)+3米非机动车道+3。

5米绿化带+11。

5米机动车道+6米中央花坛+11.5米机动车道+3.5米绿化带+3米非机动车道+4米人行道(包括1.5米树池带);路面结构主车道路面结构自上而下依次为:5cm厚细粒式改性沥青混凝土(SMA—13) +9 cm厚粗粒式沥青混凝土(AC-25C)+1cm下封层+ 20cm厚5%水泥稳定级配碎石基层+20cm厚5%水泥稳定级配碎石基层+60cm宕渣,总厚度为115cm。

人行道结构自上而下依次为:6cm透水砖+3cmM10水泥砂浆垫层+20cmC20混凝土+30cm宕渣,总厚度为59cm。

(2)给排水工程给水管道采用DN1200球墨铸铁管壁厚12mm,隧道段采用DN1200钢管,和铸铁管焊接连接;DN100—DN400采用球墨铸铁承插连接。

管道分别位于人行道左右两侧下部。

采用雨、污分流制,并预留雨、污接户.雨水:雨水管位于道路两侧绿化带处,采用钢带增强聚乙烯螺旋波纹管,电容带连接,直径D1000—D600,分落底井和不落底井。

污水:污水管位于中央分隔带中,采用高密度聚乙烯缠绕管,电热熔连接,环刚度不小于SN10KN/m2,,管径DN300-DN400.二、编制目的为了保证104国道至瓯海大道连接线道路工程质量、进度在施工中进行切实有效的控制,特别是对关键分部、分项工程的重点部位实。

监理细则排水工程

监理细则排水工程

监理细则排水工程标题:监理细则——排水工程一、前言排水工程作为基础设施建设的重要组成部分,其工程质量直接影响着城市的防洪排涝能力以及居民的生活环境质量。

为确保排水工程项目的顺利实施与高质量完工,根据国家相关法律法规和行业技术规范,特制定本监理细则以指导排水工程的全过程监理工作。

二、监理内容及要求1. 工程设计阶段监理:- 审查排水工程设计方案的科学性、合理性与合规性,确保方案满足城市总体规划、环境保护及防洪排涝等多方面要求。

- 检查设计图纸是否详尽、准确,包括但不限于管道布置、管径选择、坡度设置等内容。

2. 施工准备阶段监理:- 对施工组织设计进行审核,特别是施工工艺、工序安排、材料设备进场计划等环节,确保符合设计要求及施工规范。

- 监督施工单位做好施工现场排水设施,防止施工期间对周边环境造成水体污染。

3. 施工阶段监理:- 现场巡视检查,确认排水管道铺设深度、坡度、连接方式等均符合设计和技术规范标准。

- 监督检查施工材料质量,如管材、接口材料等必须具备相应的产品合格证明,严禁使用不合格产品。

- 验收隐蔽工程,如管道基础、接口处理、回填等关键环节,确保施工质量达标。

4. 竣工验收阶段监理:- 组织并参与排水系统的功能性试验,如灌水试验、通球试验等,验证系统运行的有效性和稳定性。

- 核实竣工资料的完整性,包括施工记录、检测报告、隐蔽工程影像资料等,保证工程档案真实反映施工过程及结果。

三、总结在排水工程监理过程中,我们将始终坚持公正、公平、公开的原则,严格执行各项规定和标准,以严谨的工作态度和专业技能,全面、细致地开展监理工作,保障排水工程的质量和安全,实现工程建设的社会效益和经济效益最大化。

同时,我们将持续关注新技术、新材料的应用,不断提升监理服务的科学化、精细化水平,助力我国排水工程建设再上新台阶。

给排水监理实施细则

给排水监理实施细则

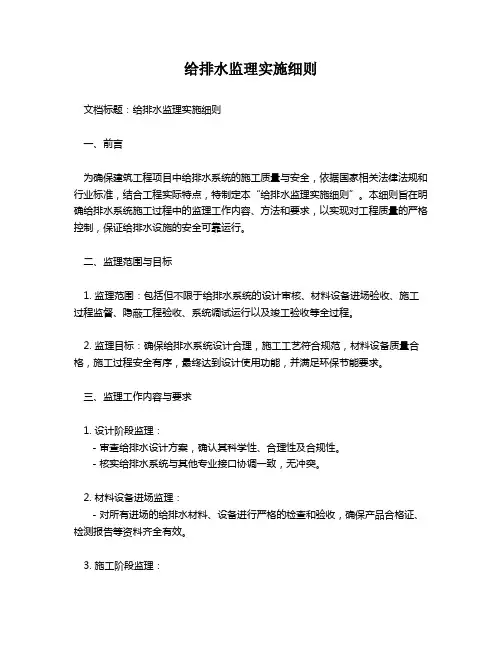

给排水监理实施细则文档标题:给排水监理实施细则一、前言为确保建筑工程项目中给排水系统的施工质量与安全,依据国家相关法律法规和行业标准,结合工程实际特点,特制定本“给排水监理实施细则”。

本细则旨在明确给排水系统施工过程中的监理工作内容、方法和要求,以实现对工程质量的严格控制,保证给排水设施的安全可靠运行。

二、监理范围与目标1. 监理范围:包括但不限于给排水系统的设计审核、材料设备进场验收、施工过程监督、隐蔽工程验收、系统调试运行以及竣工验收等全过程。

2. 监理目标:确保给排水系统设计合理,施工工艺符合规范,材料设备质量合格,施工过程安全有序,最终达到设计使用功能,并满足环保节能要求。

三、监理工作内容与要求1. 设计阶段监理:- 审查给排水设计方案,确认其科学性、合理性及合规性。

- 核实给排水系统与其他专业接口协调一致,无冲突。

2. 材料设备进场监理:- 对所有进场的给排水材料、设备进行严格的检查和验收,确保产品合格证、检测报告等资料齐全有效。

3. 施工阶段监理:- 监督施工单位按照设计图纸和技术规范进行施工,特别是对管道铺设、连接、试压等关键环节进行重点监控。

- 参与隐蔽工程的验收,确保隐蔽部位施工质量。

4. 系统调试与竣工验收阶段监理:- 监督并参与给排水系统的安装调试工作,确认系统运行正常,满足设计参数要求。

- 组织或参与竣工验收,审查工程档案资料,确认工程质量达到设计和合同约定的标准。

四、监理措施与方法- 制定详细的监理计划,明确各阶段监理工作的具体时间点和责任人。

- 采用定期巡查、旁站监理、平行检验等方式,对施工过程实施有效监控。

- 对发现的问题及时提出整改意见,并跟踪落实整改情况。

- 建立完善的监理记录和报告制度,准确、真实反映监理工作成效。

五、结语本《给排水监理实施细则》将作为项目监理工作的重要指导文件,全体监理人员应严格按照细则要求开展工作,确保给排水工程的质量与安全,努力打造优质、高效、安全的给排水系统工程。

市政监理细则

市政监理细则

市政监理细则嘉景丽都市政配套工程监理细则编制:审核:批准:-1-目录第一章工程概括1、工程名称2、工程地点3、工程建设期4、工程内容5、质量目标6、建设单位第二章监理内容1、施工阶段管理2、保修阶段的监理第三章监理指导思想和目标1、指导思想2、监理的服务目标3、保修阶段监理目标第四章监理依据1、监理依据第五章监理组织机构1、监理机构的职责、权利和义务2、监理人员的义务3、监理人员应履行主要职责-2-第六章施工阶段的质量控制1、质量控制方案2、放坡沟槽开挖3、管道基础4、支护沟槽开挖5、管道安装6、管道接口7、沟槽回填8、道路工程、测量放线9、道路工程、路基施工10、道路工程、道路面层11、道路附属工程第七章安全措施与文明施工1、安全保证体系2、安全监理的任务第八章组织和谐工程1、项目系统内部的协调内容及措施2、工程项目外部协调内容及措施第九章监理工作制度1、验收制度2、签证制度3、会议制度-3-4、施工组织设计及施工方案审批制度5、图纸会审制度6、工程变更制度7、工程质量事故处理制度8、监理周报制度9、监理日志填写与制度10、监理职员工作纪律-4-1、工程名称:2、工程地点:3、工程建设期:192天4、工程内容:道路及雨污水工程5、质量方针:达到招标文件要求的质量方针6、建设单位:第二章监理内容1、施工阶段监理:在工程施工中进行工程投资、工程进度和工程质量的控制,抓好合同管理和息管理,以及有关参与建设各方的全面协调工作,确保工程高质量按时完工。

配合建设单位搞好工程竣工验收、交付使用和工程结算工作。

1.1督促承包商建立健全施工管理制度和质量保全体系。

1.2组织施工图纸会审和施工图技术交底,负责审核施工设计技术交底的记录。

1.3负责检察承包商提出的施工组织设计、施工技术方案、质量保证措施和安全保证措施等有关工作。

1.4审核承包商提出的分包工程项目及分包商的资质。

1.5督促、检查承包商按图施工,禁止违章施工。

市政道路监理规划及实施细则

市政道路监理规划及实施细则

监理规划及实施细则编制:审核:工程名称:有限公司二O一二年三月一、工程项目概况1、工程简况2、工程重点和难点分析1、路基弹软土质处理;2、路基土层压实度;3、排水管沟开挖、回填;4、排水管闭水试验;5、各种老管道及雨污窨井的保护,合理安排管线工程的交叉作业;6、交叉口、道口的施工;7、砼浇筑质量;8、水泥稳定碎石施工;9、SBS沥青砼面层施工;3、工程的项目组织项目业主:设计单位:施工单位:监理单位:二、监理工作的目标和范围1、监理工作的目标监理组严格按照业主的授权和监理服务合同履行其职责和义务,我们监理工作的目标是:根据国家监理规范、规定、运行质量保证程序,始终坚持质量第一;严格监督承包人履行施工承包合同,确保工程质量等级达到业主的要求;树立文明服务意识,全面优质地履行监理合同,监理工作达到合同规定的各项要求,恪守监理单位公约和监理工程师职业道德,为业主提供优质高效的监理服务。

2、监理工作的范围监理服务的工作范围:在业主及其代表的宏观指导下,对于所辖施工范围的全部工程自施工准备期至施工期的质量控制、进度控制、投资控制、合同管理、信息管理和其它工作协调实施全过程、全面管理。

三、工程项目的监理依据1.XX招投标文件。

2.业主提供的XX设计图纸。

3.业主与监理公司签订的监理合同。

4.业主与承包商签订的施工合同。

5.国家有关技术质量检验评定标准及规范。

(1)《中华人民共和国工程建设标准强制性条文城市建设部分》(2)《建设工程监理规范》(GB50319-2000)(3)《市政道路工程质量检验评定标准》(CJJ1-90)(4)《城镇道路工程施工与质量验收规范》CJJ1-2008()(5)《给排水管道工程施工及验收规范》(GB50268-2008)(6)《公路路基施工技术规程》(JTJ033-95)(7)《公路桥涵施工技术规范》(JTJ041-2000)(8)《城市道路路基工程施工及验收规范》(CJJ44-91)(9)《沥青路面施工及验收规范》(GB50092-96)(10)《公路路面基层施工技术规范》(JTJ034-2000)(11)《公路沥青路面施工技术规范》(JTJ032-94)(12)《施工现场临时用电安全技术规范》(JGJ46-88)四、项目监理组织机构和人员调配计划考虑XX工程的重要性及复杂性,及其工程呈线性分布以及分项工程交叉覆盖的特点,监理公司抽调公司精干力量,成立以公司总经理为总监,监理科长为总监代表的二层次直线制监理组织,并且随着工程的推进,随时增加监理人员,以满足业主的需要。

市政道路中给水管道施工过程监理质量控制要点

市政道路中给水管道施工过程监理质量控制要点

市政道路中给水管道施工过程监理质量控制要点摘要:市政道路给水管道施工是一项隐蔽工程,其施工品质将直接影响城市规划、施工以及市民的生活。

在实际的施工过程中,工程监理工作具有十分重要的作用与价值。

只有做好监理工作,管道施工才能顺利完成,管道品质才得以提高。

基于此,本文以监理视角阐述了城市给水管道施工管理的要点,并提出了相应的控制措施,以供参考。

关键词:市政道路;给水管道施工;监理质量控制要点引言:城市给排水系统是市政基础设施的重要部分,对于保障人们的日常生活具有重要作用。

但是,在实际的管道施工过程中,仍存在一些危害环境质量、干扰民众日常生活的质量及安全问题。

所以,在管道施工中,监管机构需要对施工的各个方面加以监控,以确保市政道路中给水管道的施工品质。

1 施工准备阶段1.1 工程监理组织的建设相关监理单位在接受工程监理工作之后,首先要针对工程实际状况,制定和健全工程监理队伍的组织结构,并建立工程监理流程,确定各人员的主要任务和工作范围,以保证工程监理工作的顺利开展。

同时,企业要完成工程监理计划,建立相关的监理工作实施细则,完善规划内容与要求,为工程监理工作提供良好基础。

此外,应建立一个高效的管理组织,规定所有的管理和工程的分工,明确和履行职能,并提高工作效率的管理程序。

在此过程中,还要仔细审阅设计单位所提出的施工组织草案,以证明设计内容合法有效,并促使其根据施工组织草案进行实施设计。

1.2 图纸会同审图纸会审工作是确定后续实施效果的重要前提,因此需要积极组建工程监理队伍,认真了解工程设计文件、技术测量资料和设计档案、工程建设文件、有关规章制度,以及质量标准等。

要严格按照现场设计资料,及时会同设计机构、设计单位、勘察机构、设计部门核实有关文件,以保证项目工程设计文件的准确性。

1.3 原材料管理加强原材料的质量管理,严密检验物料来源,并严格将物料封存,坚决清除不合格产品,以保证质量。

对管材、混凝土、钢筋等建筑材料,应当仔细检查制造商的质量合格证和生产经营许可证,并要求设计单位提交材质合格证和检测结果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况 (2)二、监理依据 (2)三、分部、分项工程监理工作程序 (4)四、测量放线质量监理 (6)五、工程物资进场质量监理…………………………8六、排水工程质量监理 (10)七、道路施工质量监理……………………………19八、安全监理工作细则.................................32 附录A 承包单位用表 (34)附录B 监理单位用表 (35)附录C 各方通用表.......................................35 工程监理表格汇总和应用 (36)一、工程概况1、工程名称:西江佳园道路、给排水工程2、工程地点:西江口社区3、工程规模:总面积约5万平方米4、总投资:约2万元;5、建设单位:南京宁浦房地产开发有限公司6、设计单位:南京市园林经济开发有限责任公司二、监理依据(1)《建设工程监理规范》(GB50319-2013);(2)《城市道路工程施工与质量验收规范》(CJJ1-2008);(3)《市政排水管渠工程质量检验评定标准》(CJJ3-2008);(4)《城市道路照明工程施工及验收规程》(CJJ89-2012);(5)《公路沥青路面施工技术规范》(JTGF40-2004);(6)《沥青路面施工及验收规范》(GB5009-2012);(7)《城市道路路基工程施工及验收规范》(CJJ44-91);(8)《建筑电气安装工程施工质量验收规范》(GB50303-2015);(9)《给水排水管道工程施工及验收规范》(GB50268-2008);3、质量监督部门下达的有关文件要求;4、经有关部门批准的工程项目文件和设计图纸、设计以及设计变更;5、本工程地质勘察资料;6、建设单位与监理单位签订的工程建设监理合同;7、建设单位与施工承包单位签订的建设工程施工合同。

三、分部、分项工程监理工作程序1、单位、分部、分项工程程序开工报审2、工序、部位签认基本程序ﻩ3、监理工作要点:①分部、分项工程开工前,承包单位要编制分项工程施工方案报监理工程师审核,分项工程施工方案由监理工程师进行认真审核,总监签字。

重点审核施工方案中技术措施、安全技术措施是否符合设计文件和有关规范要求,对新技术、新工艺、新材料的应用需要经过试验,证明达到设计及有关规范要求的标准才能实施。

②专业监理工程师通过巡检、旁站检测方式对工程质量认真监理,认真执行监理规划中各项监理程序和监理管理工作制度。

③工程质量监理的重点是工序质量控制,工序质量控制采取预控和跟踪检查;对隐蔽工程项目要与项目质检工程师一起进行检查,合格准予隐蔽。

不准补查,或委托施工单位代检,对隐蔽工程施工过程要旁站。

④材料、构配件、设备进场前,施工单位需复检,复检合格向监理工程报验,对主要材料如:钢材、水泥、碎石、沥青砼等监理工程师要见证取样试验杜绝先用后检,不合格材料、构配件等不得用于工程。

⑤关于设计变更,由建设单位向设计单位提出,经设计单位同意后,建设单位以书面形式向施工单位下达设计变更通知。

⑥隐蔽工程检查记录表的隐验内容填写要准确,一般填写主控项目内容,检查结果及处理意见栏由施工单位质检人员填写。

四、测量放线质量监理程序1、监理工作程序ﻩ2、监理工作要点①监理工程师在熟悉设计文件和图纸的基础上,会同承包人、设计单位或勘测部门在现场交接中线控制桩和水准点,并要求承包人对所有测量控制桩和水准点进行有效的保护,直到工程竣工验收结束。

②要求施工单位进行水准点、导线方位角,进行复核测量,确保原始定线方位、水准点高程的数据准确无误。

若发现有连续两个以上原始基准点或基准高程失效、损坏时,应通过业主由设计勘测单位补定。

③对承包人提交的施工测量报验单及测量资料要进行复核测量。

检查验收合格的,及时给予书面认可;发现有差错,应及时通知承包人重测,合格后再予以书面认可。

④监理工程师应对承包人所做的加密控制点、辅助基线、临时水准点和施工放样的测量工作,进行现场监督、检查、复核并认可。

3、质量标准、检测频率与方法①水准线闭合差:质量标准:高程控制视线长在50~80m,水准测量闭合差为±12L(mm)(L为水准线长度km)。

检测频率:沿路线往返各一次。

检测方法:用水准仪具测量。

②方位角闭合差:质量标准:允许偏差为±40n。

n为测站数,单位为(")。

检测频率:1个测回。

检测方法:用DJ6级经纬仪。

③道路中心线桩恢复:质量标准:桩距在直线段宜为15-20m;曲线地段为10 m。

平、竖曲线起止点和地形变化点必须加桩。

检测频率:丈量不少于2次。

检测方法:用钢尺量。

④道路横断面:质量标准:直线段为路中心线垂直方向;由线段为垂直于所测点的切线方向,其宽度不得小于设计图纸的规定。

检测频率:沿路线长度方向,每100m抽测1处。

检测方法:用钢尺量。

五、工程材料进场质量监理 1、材料进场报验程序(2)、监理工作要点 ①供货方进行资质审查 审查文件及审查内容:A 、营业执照、法人、经营范围、有效期限、年检登记情况B 、税务登记证、有效期限、年检登记情况C 、企业代码证、有效期限、年检记录D 、资质证书、批准机关、资质等级、年审登记E、产品检验报告、检验项目内容、检验单位的资质、检验报告的有效期 F 、产品合格证书G、产品物理力学性能指标的质量证明文件H、产品质量认证文件(对主要建筑材料)I、安全生产许可证(建设部文件要求的)②对供货厂实地考察实地考察内容:考察的主要内容包括:生产规模、工艺水平、使用原材料的质量,质量管理及质量自控能力,产品质量检验。

③物资进场报验程序:A、对每检验批材料进场前施工单位填写“工程物资进场报验表A4”,附材料生产厂家的质量证明文件和施工单位复验结果。

B、监理工程师审查报验单并对进场材料现场外观检查和抽样试验检测。

C、对主要材料如钢材、水泥等监理工程师要现场见证取样进行复检。

D、经检验合格材料允许在工程上使用,不合格材料补充相关资料或退场(3)市政工程用主要材料及必验项目内容ﻩ六、给排水工程质量监理1、测量放线(1)、监理要点:监理工程师对施工单位的测量放线要进行旁站,进行以下内容的复核性检查。

①核测临时水准点闭合差和方位角闭合差是否在允许范围内;②检测管道中心控制点,中心桩,要求施工单位在管道的起点、终点,平面折点,竖向折点及直线段控制点埋设中心桩,桩顶要钉中心钉;③要求施工单位在放线时埋设坡度板并检查坡度板位置和高程是否准确,是否与水准点闭合;④检查接入原有管道的高程;⑤检查挖槽边线、堆土界线,排水措施是否完善。

2、沟槽开挖(1)、主控项目:①原状地基不得扰动、受水浸泡或受冻;②地基承载力应满足设计要求;③经过处理的基底承载力或密实度符合设计和技术规程要求。

(2)、一般项目沟槽开挖允许偏差应符合下表规定(3)、监理工作要点:①沟槽开挖严禁扰动槽底土壤,不允许超挖,机械开挖时要予留不小于10厘米土层,由人工清挖,槽底局部超挖要按设计、施工单位的处理措施或施工技术规程进行处理。

②沟槽开挖如果地下水位较高,应进行降水保证沟槽不受浸泡。

③监理工程师要审核施工方案中沟槽支护方案,并依据设计、施工技术规程要求和施工单位的支侧护方案旁站检查支护施工作业,对不符合要求和违章作业责令其改正。

④沟槽位于软土或杂填土地段一般需要做基底处理,施工过程监理工程师要按设计图纸规定进行隐蔽工程检查,处理后的基底的承载力或密实度达到设计规定。

⑤沟槽两测一般不允许大量堆土,根据施工环境和施工需要允许堆土时,堆土距槽边不得小于1米,应根据下管及运输的要求,确定沟槽两侧的堆土量与堆土方式。

⑥在雨季施工要求施工单位制定施工排水措施检查沟槽两侧临时排水沟是否满足排水需要。

⑦冬天施工槽底需要有保温措施,槽底不能受冻。

⑧监理工程师巡检查时,要检查安全施工,在检查支护、排水施工同时检查机械作业,作业范围内电力线路高度、道路、车辆,施工现场警示,围护设置等。

3、管道基础监理要点①、原状地基承载力符合设计要求。

②、基础的做法应符合设计要求。

③、复核高程样板的标高。

④严格验收。

A、原状地基、砂、石基础与管道外壁间接触均匀,无空隙。

B、管道基础的允许偏差符合GB50268-2008规定。

4、管道安装(1)、主控项目:1)、管及管件、橡胶圈的产品质量应符合GB50268-2008规范第5.6.1、5.6.2、5.6.5和5.7.1条的规定。

2)、柔性接口的橡胶圈位置正确,无扭曲、外露现象;承口、插口无破损、开裂,双通橡胶圈的单口水压试验合格。

3)、刚性接口的强度符合设计要求,不能有开裂、空鼓、脱落现象。

(2)、一般项目:1)、柔性接口的安装位置正确,其纵向间隙应符合GB50268-2008规范5.6.9、5.7.2条的相关规定。

2)、管道沿曲线安装时,接口转角应符合GB50268-2008规范5.6.9、5.7.5条的相关规定。

3)、管道接口的填缝应符合设计要求。

(3)、化学建材管接口连接主控项目1)、管及管件、橡胶圈等的产品质量应符合GB50268-20085.3.2条规定。

2)、承插、套筒式连接时,承口、插口部位无破损、变形、开裂等现象,插入后胶圈应位置正确,无扭曲等现象;双道橡胶圈的单口水压试验合格。

3)、管接口焊接连接应符合下列规定:①焊缝完整,无缺损和变形现象,焊缝连接应紧密,无气孔、鼓泡和裂缝;电熔连接的电阻丝不裸露。

②焊缝力学性能不低于母材。

③热熔对接连接后应形成凸缘,且凸缘形状大小均匀一致,无气孔、鼓泡和裂缝;接头处有沿管节圆周平滑对称的外翻边,外翻边最低处的深度不低于管节外表面;管壁内翻边应铲平;对接错边量不大于管材壁厚的10%,且不大于3m m。

检查方法:外观质量检验记录,熔焊连接试验报告,熔焊连接施工记录,焊接力学性能检测报告。

检查数量:外观全数检查,熔焊焊缝力学试验每200个接头不小于1组;现场进行的破坏性检验或翻边切除检验(可选一种)时,破坏试验每50个接头不少于1个,现场内翻边切除检验每50个接头不小于3个,单位工程中接头数量不足50个时,反做熔焊焊缝焊接力学性能试验,可不做现场检验。

(4)卡箍连接、法兰连接、钢塑过渡接头连接时,应连接件齐全、位置正确、安装牢固,连接部位无扭曲、变形。

一般项目:1)、承插、套筒式接口的插入深度应符合要求,相邻管的纵向间隙应不小于10mm,环向间隙应均匀一致。

2)、承插式管道沿曲线安装时的接口转角应不大于1.5°。

3)、熔焊连接的控制参数满足焊接工艺要求,焊后冷却期间接口未受外力影响。

4)、卡箍连接、法兰连接、钢塑过渡连接件的钢制部分以及钢制螺栓、螺母、垫圈的防腐要求应符合设计要求。

5、管道铺设(1)主控项目1)、管道埋设深度、轴线位置应符合设计要求,无压力管道严禁倒坡;检查方法:检查施工记录、测量记录。
