第三讲 工程建设定额
工程建设定额

设计概算
设计概算
在初步设计阶段,根据初步设计图纸、概算定额或概算指 标、工程量计算规则等资料,对拟建项目的全部费用进行 的概略计算。
概算内容
包括建筑工程费、安装工程费、设备及工器具购置费和其 他费用等。
概算精度
相对较精确,允许误差一般在±10%左右。
施工图预算
施工图预算
在施工图设计阶段,根据施工图纸、预算定额或综合单价、工程量 计算规则等资料,对拟建项目的全部费用进行的详细计算。
特点
工程建设定额具有科学性、系统性、 统一性、权威性、稳定性与时效性等 特点。
工程建设定额的重要性
指导投资估算与设计概算
工程建设定额是确定建设投资的重要依据, 有助于投资者合理估算项目投资,并为设计 单位提供设计概算依据。
控制工程成本
通过工程建设定额,施工单位可以合理安排人、材 、机等资源,控制施工成本,提高经济效益。
预算内容
与设计概算内容基本相同,但计算更为详细和精确。
预算精度
相对非常精确,允许误差一般在±5%左右。
工程结算
工程结算
在竣工验收阶段,根据 实际完成的工程量、合 同单价和其他实际发生 的费用,对整个项目的 实际费用进行的计算。
结算依据
包括施工合同、工程变 更、现场签证、索赔等 资料。
结算精度
要求非常高,要求与实 际完成的工程量完全相 符。
定额的调整与修正
调整依据
定额的调整与修正应根据实际情况和市场变化进行, 确保定额的合理性和可行性。
调整范围
定额的调整范围应明确界定,避免出现歧义和误解。
修正程序
建立规范的修正程序,确保定额的修正过程公开、透 明,符合各方利益。
THANKS FOR WATCHING
工程估价【工程建设定额】

种技术等级的工人小组或个人,在单位时间内完成的合格 产品数量。
(2)计算方法:
每工 产量=1/单位产品的时间定额(工日) 或 工作班产量=小组成员的工日数总和/单位产品的时间定额 (工日) (3)时间定额与产量定额的关系:
时间定额=1/产量定额
由各专业主管部门制定和颁发
位
和
执
地方定额
由省、市自治区主管部门编制和颁发
行
范
围 不
企业定额、 施工定额
由企业自行编制并限于内部使用
同
划
临时定额
上述定额未包括的补充编制的定额
分
(四)根据专业性质不同划分
建筑工程定额
根 据
设备安装工程定额
专 业
市政工程定额
性 质
公路工程定额
不 同
仿古建筑及园林定额
划 分
“三”量:人工工日、材料和机械台班的消耗量 3、定额水平:规定完成单位合格产品所需消耗的资源 数量的多少。
科学合理的 施工工艺
正常
在正常施 工条件下
生产
消耗 人工工日
一定计量单位 建筑产品
各种材料
机械台班
施机材 工械料 组运供 织转应 合正及 理常时
10m3
质
100m2
量
合
10m
格
t
个
二、定额的特性
每 卷 卷 材 面 积 层 数
■周转性材料消耗量的计算:摊销量
周转性材料是指在施工过程中,能多次使用,逐渐消耗 的材料。如脚手架、挡土板、临时支撑、混凝土工程的 模板等。这类材料在施工中不是一次消耗完,而是每次 使用有些消耗,经过修补,反复周转使用的工具性材料。
《工程建设定额 》课件

材料消耗定额的应用
总结词:应用领域
详细描述:材料消耗定额是工程建设中重要的基础数 据,广泛应用于工程预算、材料采购、施工组织设计 等领域。通过材料消耗定额,可以计算出完成某一单 位工程量所需的各种材料数量,从而编制准确的工程 预算;同时,材料消耗定额也是材料采购的重要依据 ,有助于合理安排材料的采购和进场时间;此外,在 施工组织设计中,材料消耗定额有助于合理安排施工 进度和材料使用计划,提高施工效率。
政策法规调整
根据国家政策法规的变化 ,对工程建设定额进行相 应调整,确保合规性。
工程建设定额的维护与更新
定期评估
对工程建设定额进行定期评估, 了解定额的实施情况和存在问题
。
数据收集与分析
收集工程建设项目的实际数据, 进行统计分析,为定额的维护与
更新提供依据。
反馈机制
建立工程建设定额的反馈机制, 收集各方意见和建议,促进定额
程进度和质量。
投标报价
在投标报价中,根据工程量和工期 要求,确定机械的台班定额,并计 算出相应的机械费用。
成本控制
在成本控制中,根据实际施工情况 ,对机械的台班定额进行动态调整 ,以控制机械费用支出。
05
工程建设定额的管理与维护
工程建设定额的管理体制
01
02
03
统一管理
工程建设定额由国家或行 业统一制定,确保定额的 权威性和统一性。
。
按编制程序分类
估算指标、概算指标、 预算定额、施工定额。
工程建设定额的特点
01
02
03
04
科学性
工程建设定额的制定需要经过 科学的测定和计算,具有合理
性和可靠性。
第三部分 工程建设定额

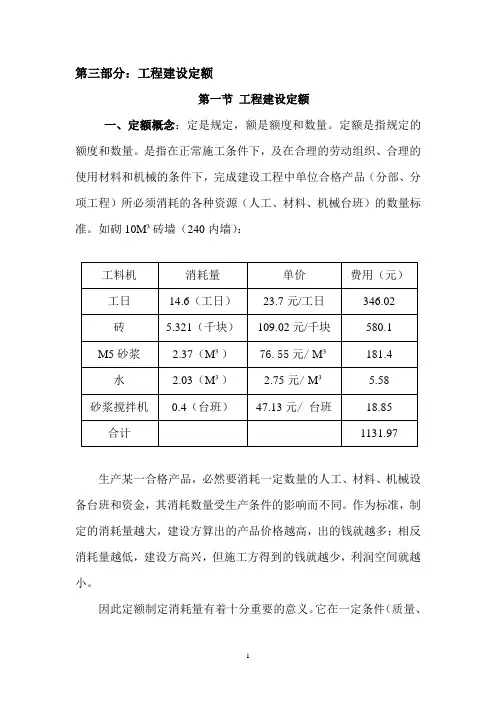

第三部分:工程建设定额第一节工程建设定额一、定额概念:定是规定,额是额度和数量。
定额是指规定的额度和数量。
是指在正常施工条件下,及在合理的劳动组织、合理的使用材料和机械的条件下,完成建设工程中单位合格产品(分部、分项工程)所必须消耗的各种资源(人工、材料、机械台班)的数量标准。
如砌10M³砖墙(240内墙):生产某一合格产品,必然要消耗一定数量的人工、材料、机械设备台班和资金,其消耗数量受生产条件的影响而不同。
作为标准,制定的消耗量越大,建设方算出的产品价格越高,出的钱就越多;相反消耗量越低,建设方高兴,但施工方得到的钱就越少,利润空间就越小。
因此定额制定消耗量有着十分重要的意义。
它在一定条件(质量、进度、安全)下必然有一个合理的数额。
所以定额不单纯是数量标准,而是数量、质量、安全的统一体。
二、定额的产生:定额是随着管理科学的产生而产生、发展而发展。
最早的管理是凭经验。
随着工业的发展,这种管理与生产发展产生了矛盾,阻碍了生产力的发展。
美国工程师泰勒开始研究企业管理,解决如何提高劳动生产率,形成了系统的企业科学管理方法,并成功用于生产实践,大大提高了劳动生产率。
西方人称他为“管理之父”。
例:工人搬生铁块装火车,每人每天只能搬12.5吨,工资1.15美圆。
泰勒选了一个强壮的工人,规范其动作,并答应每天1.85美圆,结果一天搬了47.5吨,劳动效率提高了3.8倍,工资仅提高了1.23倍。
这就是两种定额:1.15美元/天—12.5T、1.8美元/天——47.5T,有两种不同的结果。
其中有几个影响因素;工人、时间、规范动作、物资刺激。
再例如:为了提高工人的劳动生产率,把工人的劳动时间划分为:1、必要劳动时间(定额时间):(1)准备与结束工作时间:如:领取料具、布置工作、检查安全技术措施、清理工作地点、交接班、熟悉施工图纸、技术交底等。
(2)作业时间:包括基本作业时间和辅助作业时间。
基本作业时间:指与施工过程的技术作业发生关系的时间消耗,与任务的数量成正比。

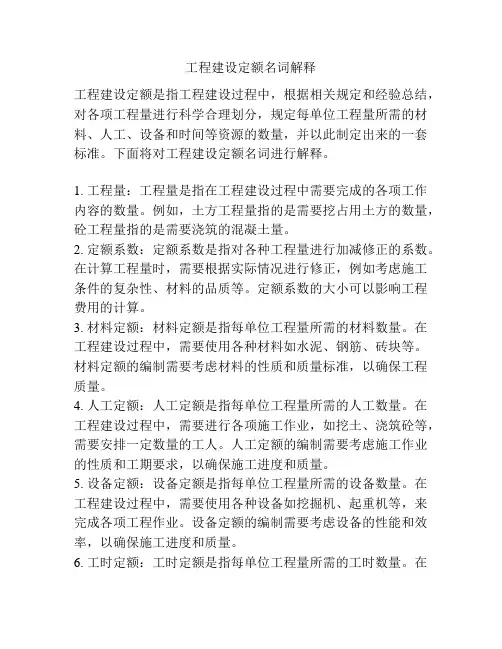

工程建设定额名词解释

工程建设定额名词解释工程建设定额是指工程建设过程中,根据相关规定和经验总结,对各项工程量进行科学合理划分,规定每单位工程量所需的材料、人工、设备和时间等资源的数量,并以此制定出来的一套标准。
下面将对工程建设定额名词进行解释。
1. 工程量:工程量是指在工程建设过程中需要完成的各项工作内容的数量。
例如,土方工程量指的是需要挖占用土方的数量,砼工程量指的是需要浇筑的混凝土量。
2. 定额系数:定额系数是指对各种工程量进行加减修正的系数。
在计算工程量时,需要根据实际情况进行修正,例如考虑施工条件的复杂性、材料的品质等。
定额系数的大小可以影响工程费用的计算。
3. 材料定额:材料定额是指每单位工程量所需的材料数量。
在工程建设过程中,需要使用各种材料如水泥、钢筋、砖块等。
材料定额的编制需要考虑材料的性质和质量标准,以确保工程质量。
4. 人工定额:人工定额是指每单位工程量所需的人工数量。
在工程建设过程中,需要进行各项施工作业,如挖土、浇筑砼等,需要安排一定数量的工人。
人工定额的编制需要考虑施工作业的性质和工期要求,以确保施工进度和质量。
5. 设备定额:设备定额是指每单位工程量所需的设备数量。
在工程建设过程中,需要使用各种设备如挖掘机、起重机等,来完成各项工程作业。
设备定额的编制需要考虑设备的性能和效率,以确保施工进度和质量。
6. 工时定额:工时定额是指每单位工程量所需的工时数量。
在工程建设过程中,需要考虑工种布置和工作方法,以确定完成单位工程量所需的工时数量。
工时定额的编制需要考虑施工作业的性质和工期要求,以确保施工进度和质量。
7. 设计定额:设计定额是指根据工程设计要求和规范要求,对各项工程量进行规定的标准。
设计定额的编制需要考虑工程的功能和性能要求,以确保工程质量和安全性。
8. 施工定额:施工定额是指根据施工方法和施工工艺,对各项工程量进行规定的标准。
施工定额的编制需要考虑施工工艺和技术要求,以确保施工进度和质量。
第三讲 建设工程定额计价方法

质量合格
针对 工人班组
的人 或个人
生产
消耗 人工工日数
在正常施
一定计量单
各种材料消耗量
工条件下
位建筑产品
针对 同一性质
机械台班数
的物 施工过程
施工定额是以同一性质的施工过程或工序 为测算对象,确定建筑安装工人在正常的 施工条件下,为完成某种合格产品的人工、 材料和机械台班消耗的数量标准。
由劳动定额、材料消耗定额、机械台班消 耗组成。
定额计价方法就是根据制定的工程定额, 对工程产品价格实行统一有序的计价与 管理。
一、建设工程定额概述
(一)定义 定额是一种规定的额度 建设工程定额是指按照国家有关的产品
标准、设计、施工验收规范、相关质量 和安全评定标准,颁发的用于规定完成 某一单位建筑合格产品所必须消耗的人 工、材料、机械等的消耗量标准。
(2)与机械有关的不可避免中断时间。是指由于工人进 行准备与结束工作或辅助工作时使机械暂停的中断时 间。它是与机械的使用与保养有关的不可避免中断时 间。
(3)工人休息时间。是指工人必需的休息时间。
非定额时间
非定额时间包括多余或偶然的工作时间 、停工时间、违反劳动纪律时间。
多余或偶然的工作时间
多余或偶然的工作时间,是机械进行任 务内和工艺过程内未包括的工作而延续 的时间,
通过人材机消耗量计算人工费、材料费 和机械费
定额人工工日的耗用量是安排工人劳 动量的依据
定额确定的人材机消耗量是整个施工管理 过程中都需要用到的数据。
定额确定的消耗量是企业应达到的基本要求,故 促进企业加强技术改造,总结先进生产方法
二、建设工程定额编制原理——建安工程人 工、机械台班、材料消耗量确定方法
3)施工过程及其研究:按照组织程序分为工序 (工人编制、工作地点、施工工具和材料均不 发生变化)、工作过程和综合工作过程。
03建讲义筑工程定额

3.2施工定额
3.2.2施工过程和工作时间分析
1.施工过程 在测定劳动定额前,首先要进行工时(即工作的时间)研究。工时是指 在施工过程中消耗的工作时间。为了研究工时,首先要对施工过程进行 研究,施工过程根据不同的方法可以分为不同的类别。
⑴按完成方法分类。 ①纯手动过程 ②纯机动工程 ③半机械化过程 ⑵按劳动分工特点分类 ①个人完成的施工过程 ②工人班组完成的施工过程 ③施工队完成的施工过程 ⑶按过程是否重复分类 ①循环施工过程 ②非循环施工过程 ⑷按组织程序分类,可分为工序、工作过程和综合工作过程。 ①工序 ②工作过程 ③综合工作过程
3.2施工定额
3.2.3劳动定额
1.劳动定额的概念 劳动定额也称劳动消耗定额、人工定额、技术定额或时间技术定额。它 是指在正常的施工条件下,规定完成单位合格的产品所必须的劳动时间 消耗量的标准或在单位的时间内完成合格产品的数量标准。 2.劳动定额的表现形式 劳动定额有两种表现形式即时间定额和产量定额。 (1)时间定额 ①时间定额亦称工时定额,是指在正常的施工条件下,规定完成单位合 格产品所必须的劳动时间消耗量的标准。 ②时间定额以“工日”为单位(每一工日工作时间按8小时计算)如:工 日/ m3、工日/ m2、工日/ m等。
3.2施工定额
3.2.2施工过程和工作时间分析
2.工人工作时间分析。 工人工作时间分为:定额时间和非定额时间。 (1)有效工作时间包括:准备与结束工作时间,基本工作时间及辅助工作 时间。 (2)休息时间 (3)不可避免的中断时间 (4)多余和偶然工作时间 (5)停工时间 (6)违反劳动纪律的损失时间
3.1概述
3.1.2建筑工程定额的分类
建筑工程定额是一个综合性的概念,它包含的定额 种类很多,根据不同的分类方法,可以分为不同的 类别。
第三章工程建设定额

定额时间 =
工序作业时间
1-规范时间%
人工挖二类普通土。测时资料表明,挖1m3,需消耗基本工作时间60min, 辅助工作时间、准备与结束工作时间、不可避免中断时间、休息时间的 比率分别为2%、 2%、1%、20%,求其时间定额和产量定额。
(解) l. 求挖1m3土的定额时间 工序作业时间 = 基本工作时间 /(1-辅助时间%) 60 /(1-2%)=0.1276 工日 8×60 工序作业时间 0.1276 = =0.166工日 1-规范时间% 1-(2%+1%+20%) = 互为倒数 产量时间 =1/0.166=6.04m3/工日
准备与结束 工作时间
基本工作时间——指完成一定产品的施工工艺过程所 消耗的时间。 辅助工作时间——指为保证基本工作顺利完成的辅助 性工作所消耗的时间。 休息时间——指工人在施工过程中,恢复体力所必需的 短暂休息和生理需要的时间。 不可避免的中断时间——指由施工工艺特点所引起的工 作中断时间。 多余工作时间——指工人进行任务以外,而又不能增加产 品数量的工作时间。
答案D
作业:1、采用技术测定法编制劳动定额 : 某工人小组完 成某种新型砌块的砌筑工作 , 砌筑1000块需基本工作时 间为 350分钟 , 辅助工作时间为35分钟 , 准备与结束 时间、 休息时间、不可避免的中断时间分别为工作班延 续时间的5% 、3% 、2%, 损失时间 80 分 钟 ,l 立方米 砌体需砌块 520 块 , 计算每立方米砌体的人工时间定 额及人工产量定额。
二、材料消耗定额
(一)材料消耗定额的含义 在先进合理的施工条件下,节约合理 地使用材料时,生产合格的建筑产品必须消 耗的某种规格的建筑材料、成品、半成品和 水电等资源和生产资料数量的标准。 包括材料的净用量与损耗量
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.
瓷砖:100元/m2 水泥砂浆:20元/m3
2.
水泥砂浆:25元/ m3 机械:35元/台班
3.
水泥砂浆:20元/m3 机械: 40元/台班 30元/台班
试用两种方法计算直接工程费。
§3.4 湖北省建筑工程定额概述
湖北省建设工程消耗量定额及统一基价表(单位估价表) 建筑工程 装饰装修工程 安装工程 市政工程 园林绿化工程 湖北省建筑安装工程费用定额
合计
X X X X X X X X X X X X X X X
X X X X
把三种“量”与“价”分别结合起来
表3.4.2
定额 编号
4-23 4-24 4-25
单位估价汇总表
工程名称
空斗墙一眠一斗 空斗墙一眠二斗 空斗墙一眠三斗
单位:元
计量 单位
10 m3 10 m3 10 m3
其中 单位价值
X X X X X X X X X X X X
(二)材料消耗定额的确定
1. 2.
施工周转材料的计算:套公式 非周转材料消耗定额的确定: 现场观察法, 实验室实验法,
统计分析法,
理论计算法
如:
例题:
计算1(1/2)标准砖(240×115×53)外墙
每1m3砌体砖和砂浆消耗量。已知砖耗损率为
1%,砂浆耗损率为1%。
=522块
砖消耗量=522×(1+1%)=527块
日等。
3. 时间定额与产量定额的关系
时间定额和产量定额之间的关系是互为倒数关系,即: 时间定额=1/产量定额 或 时间定额×产量定额=l 时间定额便于计算某工序(或工种)所需总工日数,核算
工资和编制施工作业计划。
产量定额便于施工队向工人分配任务,考核工人劳动生 产率。
(二)施工过程及分类
1. 施工过程:建筑安装施工过程由劳动者、劳动对象、劳 动工具三要素组成。施工过程完成必须具备以下三个条 件:
程和结构构件上的人工(工日)、材
料、机械(台班)的数量标准,是计算
建筑安装产品价格的基础。
二、定额的组成
(一)总说明
(二)建筑面积计算规则
(三)分部工程定额
(四)定额附录
三、预算定额的计量单位 1. 断面有一定形状和大小,长度不定:m
如:楼梯栏杆,木装饰条,管道线路安装等。
2. 厚度有一定规格,长宽不定:m 2
表3.4.1 单位估价表
计量单位:10 m3
序号
1 2 3 4 5
项目
综合人工 水泥混合砂浆M5 普通粘土砖 水 灰浆搅拌机200L
合计
单位
工日 m3 千块 m3 台班
单价
X X X X X X X X X X X X X X X
数量
12.45 1.39 4.34 0.87 0.23 X X X X X
(三)按照编制单位和执行范围不同分类
三、工程建设定额的特点
(一)定额的科学性 (二)定额的系统性 (三)定额的统一性 (四)定额的权威性 (五)定额的相对稳定性和时效性(工程量计算规则能保持十年 基本不变,基础定额能相对稳定5~10年,预算定额能保持稳定 3~5年,价格信息和工程造价指数等能稳定几个月)
换算后定额基价=原定额基价+定额砂浆用量 ×(换入砂浆基价-换出砂浆基价)
例题:3-2
水泥砂浆砌筑砖基础,强度由M5变为M2.5。
求:换算后基价。
Hale Waihona Puke 二、抹灰砂浆换算1.换算原因 当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预 算定额的抹灰砂浆配合比或厚度不同时,就要进行抹 灰砂浆换算。
2.换算特点 第一种情况: 当抹灰厚度不变只换算配合比时,人工费、机械费 不变,只调整材料费; 第二种情况: 当抹灰厚度发生时,砂浆用量要改变,因而人工 费、材料费、机械费均要换算。
§3.1 工程建设定额概述
一、工程建设定额的概念: 是指在正常的施工条件下和合理的劳动组织、 合理使用材料及机械的条件下,完成单位合 格建设产品所必需的人工、材料、机械台班
的数量标准。
二、工程建设定额的分类
(一)按定额构成的生产要素(劳动者、劳动手段和 劳动对象)分类
(二)按照定额的编制程序和用途分类
§3.2 人工、材料、机械台班消耗定额的确定
一、人工消耗定额的确定
人工消耗定额(也称劳动定额)——是指在正常技术组 织条件和合理劳动组织条件下,生产单位合格产品所 需消耗的工作时间,或在一定时间内生产的合格产品 数量。
(一)劳动定额的基本表现形式
1. 时间定额:指在正常生产技术组织条件和合理的劳动 组织条件下,某工种、某种技术等级的工人小组或个 人,完成单位合格产品所必需消耗的工作时间。 时间定额以“工日”为计量单位,每个工日工作时
如:地面、楼面、墙面、天棚面抹灰等。
3. 长厚宽都变化: m3
如:土方、钢筋混凝土构件等。
4. 钢结构:重量与价格差异大,形状不固定: 吨 5. 构造复杂的:个,台,座,组,樘等。
如:铸铁结构安装,铸铁水斗等。
四、定额的应用
(一)用来进行工料分析 (二)用来计算施工图预算价格
例题3-1:
毛石基础(M5),工程量100m3; 混合砂浆抹灰,工程量1000m2。 问:1. 人工、材料、机械消耗量? 2. 施工图预算价格是多少?
3. 换算公式: 第一种情况的换算公式:
换算后定额基价 = 原定额基价+抹灰砂浆定额用量×(换入砂
浆基价 - 换出砂浆基价)
第二种情况换算公式: 换算后定额基价 = 原定额基价+(定额人工费 + 定额机械费)× (K-1)+∑(各层换入砂浆用量×换入砂浆基价-各层换出砂 浆用量×换出砂浆基价)
式中: K——工、机费换算系数,且 K = 设计抹灰砂浆总厚÷定额抹灰砂浆总厚 各层换入砂浆用量=(定额砂浆用量÷定额砂浆厚度)×设计 厚度 各层换出砂浆用量=定额砂浆用量
(1)施工过程是由不同工种、不同技术等级的建筑安装工人完成的。
(2)必须有一定的劳动对象:建筑材料、半成品、成品、构配件。
(3)必须有一定的劳动工具:手动工具、小型机具和机械等。
2. 施工过程的划分: 工序—工作过程—综合工作过程
(三)工作时间的分类
(四)测定时间消耗的基本方法
计时观察法
测时法 写实记录法
工作日写实法
(五)劳动定额确定方法
第一种方法:其他工作时间以占工作延续时间的比例表达
定额工作延续时间=基本工作时间/1-其他各项时间所占百分比(%)
第二种方法:其他工作时间以占基本工作时间的比例表达,
定额工作延续时间=基本工作时间(1+其他各项时间所占百分比%)
例题:
某型钢支架工作,测时资料表明,焊接每吨型钢支架 需基本工作时间为50h,辅助工作时间、准备与结束 工作时间、不可避免中断时间、休息时间分别占工作 延续时间的3%、2%、2%、16%。试确定每焊接“T”
工 资 材料 费 机械 费
附 注
§3.5 定额的换算
一、砌筑砂浆换算
1.换算原因 当设计图纸要求的砌筑砂浆强度等级在预算定额中 缺项时,就需要调整砂浆强度等级,求出新的定额基价。 2.换算特点
由于砂浆用量不变,所以人工、机械费不变,因而 只换算砂浆强度等级和调整砂浆材料费。
3.砌筑砂浆换算公式:
型钢支架的人工时间定额和产量定额。
解:
二、材料消耗定额的确定
材料消耗定额是控制材料需用量计划、运输计划、
供应计划、计算材料仓库面积大小的依据,也是企业 对工人签发限额材料单和材料核算的依据。有必需的 材料消耗和损失的材料消耗两类。
(一)材料消耗量的计算
材料消耗量=材料净用量+材料损耗量 损耗率是占材料消耗量的比例: 材料消耗量=材料净用量/[1-材料损耗率%] 损耗率是占材料净用量的比例 材料消耗量=材料净用量×(1+材料损耗率%)
例题3-3
1:3水泥砂浆底15厚,1:2.5水泥砂浆面7 厚抹砖墙面。
小 结
重点:预算定额的查阅、应用
难点:定额的换算
屋面及防水工程
3. 工程量的计算(图纸、预算定额) 4. 套定额基价 5. 计算
直接工程费=∑(分部分项工程量 ×相应基价)
6. 取费计算其他费用 7. 汇总、装订文件
(二)实物法计价原理 1. 准备计算依据
2. 列项目
3. 工程量的计算
同前
4. 查定额:使用定额的人、材、机消耗量(根本区别) 5. 计算:
人 直接工程费=∑分部分项工程量 × 材 定额消耗量 × 机 人 材 市场单价 机
6. 取费计算
7. 汇总、装订文件
例题:
1. 2. 3. 墙面贴瓷砖100m2(砂浆粘贴); 现浇天棚抹水泥砂浆1000m2; 地面贴地砖1000m2(缸砖,勾缝,水泥砂浆粘贴)。 市场单价如下:
人工:50元/工日 人工:35元/工日 人工:50元/工日 地砖:720元/m2
间按现行制度规定为8h。如工日/m3、工日/m2、
工日/m、工日/t、工日/座等。
2. 产量定额
指在正常的生产技术组织条件和合理的劳动组织条件 下,某工种、某技术等级的工人小组或个人,在单位 时间内(工日)所应完成合格产品的数量。 产量定额以“产品的单位”为计量单位,如m3/
工日、m2/工日、m/工日、t//工日、块(件)/工
例已知材料定额中砌筑1m3的2砖厚外墙需要红砖518.8块,砂浆 0.2640m3,试计算砌筑20m3的2砖厚外墙的红砖和砂浆的定额 用量。 红砖 的用量=20×518.8=10376块 砂浆的用量=20×0.264=5.28 m3
§3.3 预算定额
一、概 念:
规定消耗在合格质量单位工程的分项工
