文体中心深基坑工程施工、监测方案论证会议纪要

吴中区现代文体中心
深基坑工程专项施工、监测方案论证会会议纪要
2009年8月5日,苏州市吴中国裕资产经营有限公司就吴中区现代文体中心项目深基坑工程组织了有关专家、质监、安监、中润广场项目参建单位以及文体中心深基坑工程的设计、监理、施工、监测等相关单位人员在吴中区苏苑饭店召开了“吴中区现代文体中心深基坑工程施工方案论证会”,针对施工及监测单位提出的项目施工方案,各位专家及质监、安监部门经过认真仔细研究讨论并形成最终评审意见,现就具体问题总结记录如下:
一、设计方面:
1、关于环形支撑的受力均匀问题,特别是基坑阳角部位的拉结桩
节点应由设计进行深化(拉结桩设置位置、强度及阳角部位的止水帷幕应适当加强);
2、从三轴搅拌桩的工艺控制角度,建议采用膨润土(一般按12%
进行考虑,具体应由设计、现场根据工艺桩施工情况来看);
3、降水井的设置根据原设计推算,每口井的降水控制面积在400
平米左右,能否满足要求需设计重新验证,另外个别降水井的设置位置靠近基坑边缘,降低了降水井的降水效率,是否需做适当调整;位置布置明确,以免对以后施工造成影响。

4、深基坑的坑边荷载应由设计进行核算(明确荷载要求,便于施
工部署,特别是混凝土泵车停放、土方车辆的行走路线等);
5、栈桥设计较薄,栈桥板建议改为300厚,立柱桩适当加强,栈
桥荷载重新设定;
6、个别立柱桩的布置可能会影响地下室结构施工,请设计核对;
7、换撑部位设计较薄,可适当加强,传力带设计保守,可适当降
低;(建议与承台相平处-10.1m处换撑厚度可以降低,-5.05m 处换撑厚度可以增加)
8、应对施工单位的土方开挖方案及运输路线进行验算确认;
9、土方开挖前围护及支撑结构强度要求需要设计明确(按龄期控
制还是按照强度);
二、施工方案:
1、应急预案中应对渗漏问题,建议预留压密注浆管,以便在处理
渗漏时能在第一时间完成注浆工作;
2、应急预案中关于应急物资的清单及管理组织机构人员名单及
通讯方式应全部明确;另外应急预案的编制应更具有针对性,本次编制的过于笼统;
3、临时施工道路及材料堆放场地设置应根据设计周边荷载要求
进行验算,特别是材料堆放场地可根据施工阶段分别考虑,尽量远离围护结构,土方车坑内行走坡道两侧需做加固措施(土钉墙),开挖过程要严格控制,合理对称开挖,特别要注意开挖过程中对支撑立柱的保护工作;
4、土方开挖方案应取得设计确认;
5、施工方案中有部分参数数据和设计文件不符,应认真核对(例
如桩长问题等);
6、进度计划中的关键节点及施工安排的合理性存在问题,需施工
单位在计划编制过程中重新考虑;
7、针对施工冷缝的处理应在施工方案中加以明确;
8、在土方开挖方案中应合理控制好坑中坑、地板垫层施工、基础
施工等工序的合理衔接顺序;
9、对工艺桩的施工应在方案中细化,本工程可在工艺桩中多试几
种配比,已确定合理的施工工艺;
10、三轴搅拌桩和钻孔桩施工工序之间的衔接问题需要施工单位
根据实际情况做合理调整;
11、桩间土挂网喷浆工序安排应在施工总进度计划中体现;
12、在施工过程中,三轴桩机的下沉和提升的速度应严格按照设计
要求进行控制;
13、两个基坑之间不允许走重型车。

14、钢筋堆场表达明确,荷载标示清楚,不允许超过设计允许堆载
值。

15、总平面图分阶段布置。

16、施工方案有个别地方与图纸设计不符,需修改。

17、施工方案安排挖机数量是否足够,是否满足进度要求,施工单
位需再进行考虑。

18、施工车辆行驶路线需标明,请设计复核。

混凝土浇筑时泵车停
放位置应由设计指定停放处。

19、应急预案,人员、联系方式要注明,应急物资表要细化。

20、钻孔灌注桩超灌高度未注明。

21、坡道处要对立柱桩要进行保护,不能对立柱桩形成侧推力。

三、监测方案:
1、监测仪器的选用与基坑等级不匹配;
2、方案中需明确测量等级的要求;
3、个别报警值设置过大,需根据基坑等级及实际情况做适当调整
(如圈梁的累计位移为35mm,较大),新的基坑监测规范即将出台,本次监测方案中所参照的参数要求需按照新的规范来执行;
4、针对管线的监测方案应加以细化,其中刚性管线报警值不宜设
置过大,柔性管线的报警值可根据情况适当加大,不可一概而论);
5、场地四周应增加地表沉降的观测;另外需对降水的影响范围进
行分析,做好影响范围内的建筑沉降观测;
6、轴力计的施工方法在现在争议较多,应客观对待轴力计的测量
结果,在方案中建议可适当提高轴力计的报警值;
7、基坑影响范围外也适当增加沉降观测点。

四、关于和同步实施的中润广场项目之间的协调;
1、两个项目的建设单位在原则问题协商一致后应达成书面协议,
明确进度控制要求(时间节点);开挖顺序在空间与平面上同步展开;
2、在土方开挖之前,两个建设单位应共同组织对围护结构安全性
的评估;
3、两个项目的基坑之间属于薄弱环节,双方在组织施工安排的过
程中必须确保基坑之间不得增加荷载,包括材料堆放、做施工通道等;
4、项目协调过程中应加强联系,建立定期沟通机制,对于基坑监
测的数据成果应相互共享;
5、相邻基坑,土方开挖施工时尽量不要形成高差。

6、双方基坑施工中的协调负责单位为建设单位;
五、质监部门要求:
1、施工单位必须提供成熟可行的施工方案,根据专家意见尽快完
善;
2、应急预案中组织体系应完善,同时一旦建立组织后应保证人员
的稳定,不得随意更换;
3、加强走访巡视,避免施工扰民;
4、针对工程质量控制方面,施工方案中明确质量控制重点,过程
验收需邀请质监站共同参与;
5、材料检测结果需定期向质监部门通报;(计划每周一报)
6、监理单位人员必须满足要求且要求业绩中有类似工程经验;
7、基坑设计两家单位,需要明确。

六、安监部门要求:
1、本工程施工组织设计中文明工地的要求应为“省文明”;
2、施工、监测方案应根据专家意见及时完善并报监理单位审批后
及时报安监站备案;
3、检测数据要及时上报安检站。

下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思
维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。

三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。

)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。

致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度
的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。

他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。

这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。

感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。

谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。

开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。

其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。

)的班集体。

最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。

哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。

合集下载

专项施工方案专家论证会议记录范文

专项施工方案专家论证会议记录范文

专项施工方案专家论证会议记录范文会议主题:[专项施工方案名称]专家论证会议。

会议时间:[具体日期和时间]会议地点:[详细地点]参会人员:1. 专家组:[专家1姓名]:[专家1工作单位及职称],行业里的老大哥,经验那是相当丰富。

[专家2姓名]:[专家2工作单位及职称],在这方面的研究可深入了,那是专家中的专家。

[专家3姓名]:[专家3工作单位及职称],出了名的严谨,一点小问题都逃不过他的法眼。

[专家4姓名]:[专家4工作单位及职称],解决实际问题的高手,总能想到别人想不到的点子。

[专家5姓名]:[专家5工作单位及职称],理论和实践两手抓,两手都硬的厉害人物。

2. 建设单位:[建设单位代表姓名]:[建设单位名称]的代表,对这个项目那是寄予厚望,今天也是来听听专家的高见。

3. 施工单位:[施工单位项目经理姓名]:[施工单位名称]的项目经理,这方案可是他们团队费了不少心血弄出来的,今天可得好好接受专家的检阅。

[施工单位技术负责人姓名]:负责技术这块的,方案里的技术难点都是他带着人攻克的。

[其他相关施工人员姓名]:参与施工过程的各个环节,对方案实施有着实际的操作经验。

4. 监理单位:[监理单位总监理工程师姓名]:[监理单位名称]的总监理工程师,监督工程质量的关键人物,得确保方案可行、合规。

一、会议开场。

[会议主持人姓名](一般为建设单位代表或者由各方共同推举的人员):“各位专家、领导、同事们,大家好!今天咱们聚在一起,就为了这个[专项施工方案名称]进行专家论证。

这个方案可是关系到咱们这个项目的关键部分,就像一场战役的作战计划一样重要。

施工单位费了好大劲儿才弄出来的,不过咱得让专家们给把把关,看看还有啥问题或者能改进的地方。

下面呢,先请施工单位给咱们详细介绍一下这个方案。

”二、施工单位方案汇报。

[施工单位项目经理姓名]:“各位专家、领导,大家好!我们这个方案啊,可是考虑了很久的。

首先呢,这个工程的基本情况大家得知道,我们这个[描述工程概况,如工程地点、规模、工程特点等]。

深基坑专家论证会(黄改)

深基坑专家论证会(黄改)

华茂国际广场

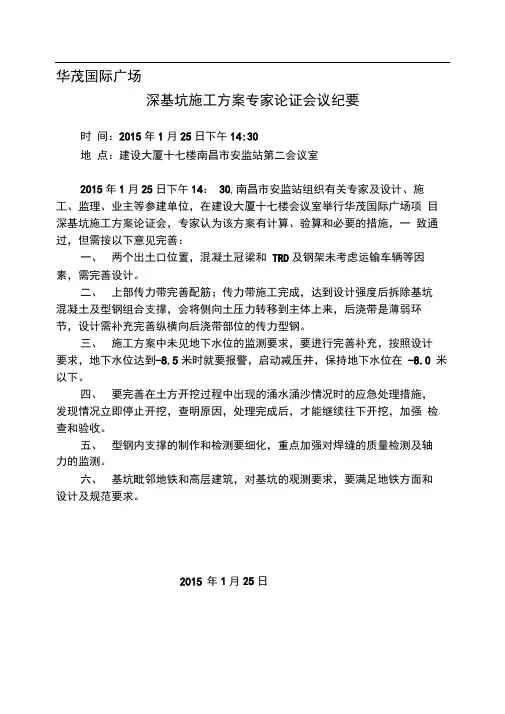

深基坑施工方案专家论证会议纪要
时间:2015年1月25日下午14:30
地点:建设大厦十七楼南昌市安监站第二会议室
2015年1月25日下午14:30,南昌市安监站组织有关专家及设计、施工、监理、业主等参建单位,在建设大厦十七楼会议室举行华茂国际广场项目深基坑施工方案论证会,专家认为该方案有计算、验算和必要的措施,一致通过,但需按以下意见完善:
一、两个出土口位置,混凝土冠梁和TRD及钢架未考虑运输车辆等因素,需完善设计。

二、上部传力带完善配筋;传力带施工完成,达到设计强度后拆除基坑
混凝土及型钢组合支撑,会将侧向土压力转移到主体上来,后浇带是薄弱环
节,设计需补充完善纵横向后浇带部位的传力型钢。

三、施工方案中未见地下水位的监测要求,要进行完善补充,按照设计
要求,地下水位达到-8.5米时就要报警,启动减压井,保持地下水位在-8.0 米以下。

四、要完善在土方开挖过程中出现的涌水涌沙情况时的应急处理措施,
发现情况立即停止开挖,查明原因,处理完成后,才能继续往下开挖,加强检查和验收。

五、型钢内支撑的制作和检测要细化,重点加强对焊缝的质量检测及轴
力的监测。

六、基坑毗邻地铁和高层建筑,对基坑的观测要求,要满足地铁方面和
设计及规范要求。

年1月25日
2015。

基坑验收会议纪要

基坑验收会议纪要

基坑验收会议纪要会会议纪要时间:地点:主持人:与会单位及人员:质监单位:建设单位:监理单位:勘察单位:基坑监测单位:会议内容:一、施工单位自评“光谷世界城 G 地块深基坑支护工程”于 2021 年 8 月通过武汉市专家组的审查论证。

在施工过程中,我公司精心组织、密切协作,在建设单位、监理单位、土建单位的指导下组织施工。

施工过程中严格按设计方案组织实施,保证了基坑安全和整体工期。

施工完毕后,资料齐全,基坑安全合格。

因此提请各单位共同验收。

二、监理单位评估意见按专家组通过的设计方案进行监理,施工过程严格要求,各单位配合默契。

基坑安全得到保障,工期没有延误。

施工资料齐全。

同意验收。

三、设计单位意见“__ 深基坑工程”于 2021 年 8 月通过武汉市专家组的审查论证。

施工过程严格按设计方案组织施工,基坑安全得到保证。

同意验收。

四、勘察单位意见基坑施工按审批后方案施工。

监测结果的反馈信息表明基坑安全是成功的。

开挖后,揭露的地层符合勘察报告的结论。

同意验收。

五、监测单位意见按监测方案组织监测,监测结果表明基坑变形在设计方案要求的二级基坑允许范围内,基坑是安全的。

同意验收。

六、建设单位意见施工单位按设计方案组织施工,监理单位严格监督,各单位密切配合。

监测结果表明基坑是完全的。

工期得到了保证。

同意验收。

七、质监单位意见本次会议人员到齐、资料齐全、程序合格。

同意验收与会单位公司名称签章质监单位建设单位监理单位勘察单位基坑设计单位总承包单位基坑监测单位。

施工方案讨论会议纪要范文

施工方案讨论会议纪要范文

施工方案讨论会议纪要范文施工方案讨论会议纪要范文一、会议背景和目的1.1 会议背景本次施工方案讨论会议旨在为工程施工提供具体的方案和指导。

根据工程项目的特点和要求,需要就施工方案进行深入讨论,以确保工程施工过程的顺利进行。

1.2 会议目的本次会议的目的是通过全员参与的讨论,协调各个相关部门的意见并制定出最佳的施工方案,以确保工程质量、进度和安全。

二、施工方案讨论会议纪要2.1 会议时间和地点会议时间:2022年5月15日上午9点会议地点:公司会议室2.2 参会人员本次会议邀请了以下人员参加:- 工程项目负责人:张经理- 工程施工组长:李工程师- 监理工程师:王工程师- 设计师:刘设计师- 安全主管:赵主管- 施工队负责人:陈队长2.3 议程安排会议议程如下:- 项目背景和要求的介绍(5分钟)- 各方对施工方案的初步意见和建议(30分钟)- 综合讨论和评估不同意见,提出优化方案(30分钟)- 最终确定施工方案和分工(20分钟)- 下一步工作的安排(10分钟)2.4 会议讨论内容和结论2.4.1 项目背景和要求的介绍张经理首先对项目的背景和要求进行了详细介绍。

他强调了项目的紧迫性和重要性,并提醒大家在制定施工方案时要充分考虑这些因素。

2.4.2 各方对施工方案的初步意见和建议李工程师、王工程师、刘设计师等提出了各自的初步意见和建议。

其中,李工程师重点关注施工过程中的安全性和有效性,王工程师则关注施工进度的控制,而刘设计师则强调了施工方案与设计图纸的一致性。

2.4.3 综合讨论和评估不同意见,提出优化方案在综合讨论中,大家对各自的意见进行了评估和分析,并提出了一些优化方案。

其中,安全主管赵主管提出了一些建议,包括增加施工现场的安全措施和培训工作人员的安全意识等。

2.4.4 最终确定施工方案和分工经过充分讨论和评估,与会人员一致通过了最终的施工方案,并确定了各个部门的具体分工。

在施工过程中,工程施工组长李工程师将负责具体的施工安排和协调工作。

路面施工深基坑安全会议纪要范文

路面施工深基坑安全会议纪要范文

路面施工深基坑安全会议纪要范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!路面施工深基坑安全会议纪要1. 会议目的。

深基坑专家论证会议纪要

深基坑专家论证会议纪要

深基坑专家论证会议纪要咱们今天开会,聊的可不简单啊,基本就是要讨论一个“深基坑”的事儿。

你说深基坑,光听着名字就有点让人头大,但别担心,今天我保证给大家梳理清楚,啥是深基坑,咋个操作才安全。

要是这会议里有人不知道深基坑啥样,真得考虑考个地理,或者去看看“地道战”,嘿,那里面的坑洞可是也深啊。

别笑,这个坑可不是随便挖挖的,关乎着周围建筑的安全,搞不好一堆房子就得给你“塌”了。

说白了,这东西就是把地下空间挖得深深的,但问题是,越深的坑越危险,操作不当就出事儿。

今天一开会,几位专家也挺激动,唠得头头是道的,气氛那叫一个热烈。

会议一开始,大家就把目标定得很明确:不让深基坑成为事故的源头。

几位专家当时也讲得挺直接的,别看这基坑好像没啥大事,其实很多地方,尤其是市区,地基复杂,挖坑时容易发生土壤塌方。

专家们讲到这里,我心里一阵发毛,毕竟一不小心就会出问题,甚至影响到周围的楼房、道路什么的。

还记得我上次去施工现场,那可真是惊心动魄,深坑旁边就差一个不小心,真得给人吓一跳。

专家们也都提到,基础的稳固性,绝对是深基坑施工过程中最为重要的一个环节,尤其是在那些老旧的城市地段,更得小心。

要是坑旁的地基不稳,根本没法继续工作,坑边上的地面随时可能像被大锤砸过一样开裂。

紧大家开始聊起了安全措施,嗯,这部分说得就更生动了。

专家们像老家伙一样一顿“嘚瑟”,说啥都得靠技术,不能靠“凭感觉”。

大家都知道,施工这种事儿,绝对不能心存侥幸,哪怕是小小的细节,出点问题都可能是“天大的事儿”。

说到这里,大家都笑了,心里默默祈祷,这次能顺顺利利不出问题。

深基坑不仅仅是一个技术活,还是一个拼经验的活。

每个细节都得斟酌,不然哪个地方没做好,轻则推倒重来,重则“地动山摇”。

大家还谈到了相关的设备,得选择合适的,不是每台机器都能轻松应对这么深的基坑。

专家们简直是把每台设备都分析了一遍,选一台合适的,恍若“天选之机”,不多说,大家都点头赞同。

然后,会议又转到监控系统的讨论,哎呀,监控这事儿,可不是咱随便拍个摄像头就完事的。

施工方案讨论会议纪要模板

施工方案讨论会议纪要模板施工方案讨论会议纪要模板会议时间:[日期]会议地点:[地点]参会人员:[列举参会人员姓名]主持人:[主持人姓名]会议纪要:1. 会议目的:本次会议旨在讨论施工方案,确保项目顺利进行,并就相关问题达成共识。

2. 项目背景:简要介绍项目背景,包括项目名称、地点、规模等。

3. 方案讨论:3.1 介绍当前的施工方案,并对方案进行详细说明。

3.2 与会人员针对方案提出自己的意见和建议。

3.3 对每个意见和建议进行讨论和综合,形成共识。

4. 问题澄清:4.1 针对方案讨论过程中出现的问题,进行逐一澄清。

4.2 对于无法立即解决的问题,指定责任人,并确定解决方案的时间表。

5. 方案调整和改进:5.1 根据会议讨论的结果,对施工方案进行必要的调整和改进。

5.2 确定调整和改进后的方案,并明确每个阶段的工作重点。

6. 风险评估和控制:6.1 对目前施工方案可能存在的风险进行评估。

6.2 提出相应的风险控制措施。

6.3 指定责任人,并明确措施的实施时间和监测方式。

7. 下一步工作计划:7.1 根据讨论会议的结果,制定下一步的工作计划。

7.2 确定每个参与单位的具体任务和工作目标。

7.3 确定工作计划的时间表,并进行监督和跟踪。

8. 其他事项:8.1 针对会议讨论过程中未涉及到的其他事项进行沟通和交流。

8.2 确定下一次会议的时间和地点。

会议纪要编写人:[编写人姓名]审核人:[审核人姓名]备注:此纪要为会议的概述,具体细节和决策请以会议记录为准。

以上为施工方案讨论会议纪要模板,可根据实际情况进行适当调整和修改。

深基坑安全技术交底会议纪要

2、督促施工单位建立健全安全生产责任制度,认真落实安全教育、安全交底及班前安全活动制度,按规定配置专职安全生产管理人员,特种作业人员必须持证上岗。
3、安全监理员每天进行巡视检查,发现异常情况及时处理。
4、要求所有工人都必须取得建筑工人平安卡后才能上岗作业。
5、督促施工单位严格按照规范、标准和经论证审查通过的深基坑工程设计文件和专项施工方案组织施工。
(3)要求驾驶人员及操作者,须领取经有关部门批准的驾驶证或操作证后方准开车。禁止其他人员擅自开车或开机。
(4)加强安全用电管理。施工临时用电采用TN-S系统,严格执行“三级配电二级保护”、“一机一闸一漏一箱”的规定,电气设备的电源,应按有关规定架设安装;电气设备均须有良好的接零保护,并装有可靠的触电保护装置。
(2)基准点布设:根据现场条件在离场地30-50m处埋设4个基准点。
(3)对支护结构水平位移监测,地面沉降监测,测斜观测点监测。
(4)保证监测频率;若各项监测指标超过设计值时,应及时通知监理、建设、设计等单位,共同研究,并查明原因,及时采取加固措施。
东莞市鸿业工程建设监理有限公司
金地龙城中央二期项目监理部
(5)所有操作人员,在施工操作时,应集中思想服从指挥,不得随意离开岗位,并经常注意机械运转是否正常,发现异常应及时纠正。
(6)搅拌机转动,应设专人看管,严禁伤人。
(7)每天下班后,应有专人负责关闭、切断电源。
16、在整个地下工程施工期间,安排专业监测单位对基坑进行监测和检查。
(1)观测对象:基坑顶部及深层位移、沉降、基坑外地面管线沉降、预应力锚索应力变化情况。
12、发现止水帷幕漏水、流土,坑内降水及开挖使坑外地面或道路下沉、建筑物倾斜、管道断裂时,应立即要求停止坑内降水和挖土,并立即用粘土或水泥土堵塞夯实再加化学浆液处理止水帷幕的渗漏,必要时重新补做止水帷幕或采用旋喷桩加固。

施工方案专题论证会议纪要

施工方案专题论证会议纪要会议背景为了确保施工项目的顺利进行,提高工程质量,减少安全风险,针对本次施工项目的方案进行论证是必要的。

本次会议旨在对施工方案进行专题论证,确保方案的可行性和有效性。

会议目的1.论证施工方案的科学性和合理性;2.确定施工方案中存在的问题,并提出解决方案;3.验证施工方案对工程质量和安全的控制措施;4.提出改进意见,完善施工方案。

会议议程1.主题介绍2.方案论证3.问题讨论4.完善施工方案5.改进意见总结会议详情主题介绍主持人首先介绍了会议的目的和意义,并对施工方案的编制背景进行了简要说明。

会议将重点讨论施工方案的科学性和可行性。

方案论证针对施工方案的每个关键环节和步骤,相关技术人员进行了详细的介绍和分析。

重点讨论了方案的可行性、风险控制措施以及工期安排等内容。

与会人员结合自身的经验和专业知识提出了一些可行性改进的建议,并就方案中存在的潜在问题进行了探讨。

问题讨论与会人员对方案中存在的问题进行了深入的讨论,提出了各自的意见和建议。

讨论过程中,就问题的解决方案和可能的效果进行了评估,并针对问题的紧急程度进行了优先级排序。

完善施工方案根据会议讨论的结果,各相关部门对施工方案进行了修改和完善,新增了一些控制措施,并对问题的解决方案进行了详细的描述和规划。

改进意见总结会议的最后,主持人进行了总结,并对会议讨论的结果进行了梳理。

总结中对改进意见进行了分类和归纳,明确了下一步的工作重点和时间计划。

会议成果本次会议的成果主要包括:1.对施工方案的论证结果;2.对方案中存在问题的解决方案;3.针对方案改进的意见和建议;4.方案的最终版本。

下一步工作计划根据会议的成果和讨论结果,下一步的工作计划如下:1.修改完善施工方案;2.按计划进行试点施工;3.监测和评估施工效果;4.及时修正和调整施工方案。

结论本次施工方案专题论证会议充分发挥了专业知识和经验的优势,通过团队的协作和讨论,对施工方案进行了全面的论证和改进。

施工组织设计方案专家论证审查纪要

施工组织设计方案专家论证审查纪要尊敬的各位专家:经过对施工组织设计方案进行专家论证审查,我们进行了全面系统的讨论和评审。

以下是本次审查的纪要:1.审查目的和原则本次审查的目的是对施工组织设计方案进行全面评估,确保设计方案符合法律法规和技术要求,并能够有效地实施。

审查原则包括完整性、可行性、经济性和安全性。

2.审查内容(1)施工组织设计方案的完整性:进行了全面的分析和设计,是否包含了施工方法、施工工期计划、施工资源需求等必要的内容。

(2)施工组织设计方案的可行性:设计方案是否合理,施工方法是否可行并能够实现预定的工期目标。

(3)施工组织设计方案的经济性:设计方案是否经济合理,施工过程中是否能节约资源、时间和成本。

(4)施工组织设计方案的安全性:设计方案是否能保障工程的施工安全,是否考虑了施工过程中可能出现的安全风险并提供了相应的防控措施。

3.审查结果(1)施工组织设计方案的完整性:经过审查,该设计方案确保了对施工过程的全面管理和控制,包含了施工方法、工期计划、资源需求等必要内容。

(2)施工组织设计方案的可行性:设计方案经过了合理的工艺和工序分析,施工方法可行且有明确的实施步骤,能够实现预定的工期目标。

(3)施工组织设计方案的经济性:设计方案考虑到了资源的合理利用和成本控制,能够在实施过程中节约资源、时间和成本。

(4)施工组织设计方案的安全性:设计方案充分考虑了施工过程中的安全风险,并提供了相应的防控措施,能够保障施工的安全。

4.专家意见(1)对设计方案的优点:设计方案确保了施工过程的全面管理和控制,合理利用资源,能够实现预定的工期目标,同时充分考虑了施工安全。

(2)对设计方案的改进建议:在设计方案中可以进一步明确每个施工阶段的实施步骤和工期计划,以及在施工过程中可能出现的风险点和相应的防控措施。

(3)对设计方案的通过意见:经过全面评估和讨论,认为设计方案符合法律法规和技术要求,具备可行性和可实施性,建议通过审查。
