污水处理储罐拆除及改造施工组织方案

合集下载

污水改造工程施工组织

污水改造工程施工组织

污水改造工程施工组织一、工程概况污水改造工程是指对城市或乡村地区的污水处理设施进行改造和升级,以提高治理效果和减少环境污染。

本工程施工地点位于某市XX镇,工程范围包括XX污水处理厂和周边管网改造等内容。

二、工程内容1. XX污水处理厂改造:包括对原有设施进行拆除、重建、扩建等工作,提高污水处理能力和处理效率。

2. 管网改造:包括对周边各条污水管道进行改造,修复老化管道、扩建新管道,保障污水顺利输送和处理。

3. 污泥处理:包括对污水处理厂产生的污泥进行处理和处置,做到资源化利用和减少对环境的影响。

三、施工组织1. 项目部设立:在工程开工前,项目管理部门要成立专门的项目组织机构,负责工程施工的组织、协调和管理工作。

2. 安全生产保障:严格遵守国家安全生产法规,确保现场安全,加强施工现场安全管理,对特种作业人员进行专项职业培训。

3. 施工队伍组织:根据施工进度和工作量,合理安排施工队伍,做好人员的进出管理、考勤管理和技术培训。

4. 设备材料管理:对施工设备、材料进行统一采购、管理和分配,确保施工进度和质量。

5. 环保措施:加强对环保措施的实施,严格按照环保要求进行施工,防止施工过程中对环境造成污染。

6. 质量管理:建立健全施工质量管理体系,加强对施工过程的监督和检查,确保工程质量达到设计要求。

7. 安全文明施工:在施工现场设立安全防护标志,规范施工作业流程,提高工人的安全意识和文明素质。

8. 员工培训:对施工人员进行安全、技术等方面的培训,提高员工的技术水平和安全意识,保障施工质量和安全。

四、施工工艺1. 拆除清理:先对原有设施进行拆除和清理,清理出空地用于新设施的建设。

2. 土方开挖:根据设计要求和现场实际情况,进行土方开挖工作。

3. 基础施工:基础施工是整个工程的基础,施工质量关系到后续设施的稳定和安全。

4. 结构施工:根据设计方案进行设施结构的建设和安装。

5. 设备安装:安装设备是整个工程的重点环节,需要严格按照设计要求进行施工。

储罐拆除施工方案

储罐拆除施工方案

储罐拆除施工方案
储罐拆除是一个复杂且危险的工程,需要精确的计划和合理的施工方案。

下面是一份关于储罐拆除施工方案的概述。

1. 安全评估:在进行拆除工作之前,必须进行全面的安全评估,包括评估储罐的结构是否稳固,储罐内部是否有危险品残留,评估周围环境是否有安全隐患,并制定相应的应急预案。

2. 环境保护措施:拆除储罐可能会对周围环境造成污染,因此需要制定相应的环境保护措施,包括设置防护罩、安装隔离带、排放废气处理等措施,确保拆除过程中不会对环境造成污染和危害。

3. 技术准备:拆除储罐需要使用特殊的工具和设备,以确保拆除过程的顺利进行。

需要准备的工具包括起重设备、切割设备、搬运设备等,确保能够有效地进行拆除工作。

4. 拆除过程:储罐拆除过程中,需要先进行储罐内物质的处理,如清空残留物质,避免对环境和施工人员造成危险。

然后,使用起重设备将储罐进行拆解,并切断连接管道和支撑结构。

最后将拆除的储罐物料送往指定的处理场所进行处理,确保不会对环境造成污染。

5. 安全防护:在整个拆除过程中,必须严格遵守安全操作规程,确保施工人员的安全。

施工人员需要佩戴个人防护装备,如安全帽、防护眼镜、防护服等,严禁私自操作和违反规定,确保拆除过程的顺利进行。

6. 拆除后清理:拆除工作完成后,需要对施工场地进行清理和修复,包括清除拆除过程中产生的废弃物和危险品残留物,修复地面和周围设施及环境。

以上是关于储罐拆除施工方案的一个概述,具体的方案还需要根据实际情况进行细化和调整。

在拆除过程中,安全永远是首要考虑因素,需要严格执行安全规程,确保施工人员的安全以及周围环境的保护。

污水处理厂工程拆除施工方案

污水处理厂工程拆除施工方案

污水处理厂工程拆除施工方案1. 背景污水处理厂工程拆除是整个工程的重要环节,为确保工程顺利进行,需要制定详细的拆除施工方案。

2. 目标本方案的目标是安全、高效地完成污水处理厂工程的拆除工作,确保拆除过程中不对环境造成污染,并保证工作人员的安全。

3. 施工准备在进行拆除工作之前,我们需要进行以下准备工作:- 安排合适的工作人员,包括有经验的拆除人员、工程监理人员和安全人员;- 确定拆除范围和拆除顺序,制定详细的拆除方案;- 准备必要的工具和设备,如拆除机械、安全防护设备等;- 检查并确保拆除现场周边的环境和设施安全;- 制定应急预案,以防发生意外情况。

4. 拆除工作步骤根据拆除方案,我们将按照以下步骤进行拆除工作:1. 确保施工现场的安全,设置警戒标志和防护措施;2. 拆除厂房结构物,包括墙体、屋顶等;3. 拆除处理设备,如污水处理槽、管道等;4. 清理和处理拆除产生的垃圾和废料;5. 确保拆除现场的清洁和整理。

5. 环境保护与安全措施在拆除工作中,我们将采取以下环境保护和安全措施:- 严格控制粉尘、噪音和振动等污染源的扩散;- 做好废水和固体废弃物的分类、收集和处理;- 利用防护设备保护工作人员的安全,如安全帽、防护眼镜等。

6. 拆除后处理完成拆除工作后,我们将进行相关的后处理工作,包括:- 清理拆除现场,保持环境卫生;- 将废弃物进行分类、收集和处理;- 检查施工现场的安全情况,并做好巡视和监测工作。

7. 总结本方案旨在确保污水处理厂工程的拆除工作安全、高效地进行,并保护好环境。

我们将严格按照拆除方案和相关安全要求进行操作,确保工程的顺利完成。

感谢您的阅读和支持!。

污水处理厂拆除施工方案3

污水处理厂拆除施工方案3

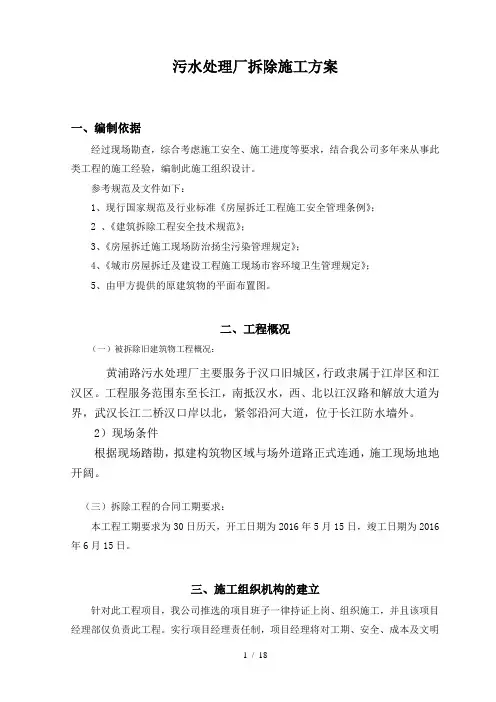

污水处理厂拆除施工方案一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。

参考规范及文件如下:1、现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》;2 、《建筑拆除工程安全技术规范》;3、《房屋拆迁施工现场防治扬尘污染管理规定》;4、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;5、由甲方提供的原建筑物的平面布置图。

二、工程概况(一)被拆除旧建筑物工程概况:黄浦路污水处理厂主要服务于汉口旧城区,行政隶属于江岸区和江汉区。

工程服务范围东至长江,南抵汉水,西、北以江汉路和解放大道为界,武汉长江二桥汉口岸以北,紧邻沿河大道,位于长江防水墙外。

2)现场条件根据现场踏勘,拟建构筑物区域与场外道路正式连通,施工现场地地开阔。

(三)拆除工程的合同工期要求:本工程工期要求为30日历天,开工日期为2016年5月15日,竣工日期为2016年6月15日。

三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗、组织施工,并且该项目经理部仅负责此工程。

实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。

各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。

并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

人员配备情况如下:劳动力安排计划表:施工组织管理架构框图:四、拆除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。

全面了解拆除工程的图纸和资料,进行实地勘察。

弄清建筑物的结构情况、建筑情况、水电及设备管道情况。

(2)学习有关规范和安全技术文件。

(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。

(4)向进场施工人员进行安全技术教育。

某某污水处理厂改造工程施工组织方案

某某污水处理厂改造工程施工组织方案

某某污水处理厂改造工程施工组织方案一、工程概述污水处理厂改造工程是为了提高现有污水处理能力和水质达标排放而进行的一项大规模改造工程。

本次改造工程主要包括设备升级、工艺优化、管道替换和新增设施等工作内容。

二、施工组织机构1.项目经理:负责工程的全面组织、协调和管理。

3.施工调度员:负责协调各施工分部门的工作进度和施工资源。

4.监理工程师:负责对施工过程进行监督和质量验收。

5.施工人员:根据施工计划进行工作,包括机械操作、管道安装、电气调试等。

三、施工准备工作1.制定详细的施工计划,明确工期和施工顺序,并与监理单位进行协商确认。

2.成立项目管理组织机构,明确各人员职责,并进行培训和交流。

3.调查研究现场环境和地质情况,确定施工工艺和设备选型。

4.采购所需材料和设备,并进行检验验收,合格后进行储存和保护。

四、施工流程1.拆除旧设备和管道:根据施工计划,先进行旧设备的拆除和管道的拆除,并进行废弃物的分类和处理。

2.设备升级和工艺优化:根据改造方案,进行新设备的安装和调试,并进行工艺优化,以提高污水处理能力和水质。

3.管道替换和新增设施:根据改造方案,进行管道的替换和新增设施的建设,包括池塘、滤池、管道桥梁等。

4.电气调试和系统运行:进行电气设备的调试和系统的联调,确保设备能够正常运行并满足设计要求。

5.试运行和性能验证:进行一段时间的试运行和性能验证,测试设备的稳定性和处理效果,并进行必要的调整和优化。

6.竣工验收和移交:经过试运行和性能验证,提交竣工验收报告,经监理单位验收合格后,移交给业主使用。

五、安全措施1.制定项目安全管理责任制度,明确各人员的安全责任和安全管理措施。

2.建立安全教育培训制度,加强施工人员的安全意识和技能培训,确保操作规范和安全防护知识到位。

3.配备必要的防护设备和器材,如安全帽、安全鞋、防护眼镜等,严格执行个人防护措施。

4.设置安全警示标志和安全围栏,确保施工现场的安全区域和危险区域的划分清晰明确。

污水处理储罐拆除及改造施工组织方案设计

污水处理储罐拆除及改造施工组织方案设计

实用标准文案XXXXXXXX公司污水处理系统储罐拆除及更换方案XXXXXXXXXX公司编制日期:XXX年XX月XX日目录第一章工程概况1.1工程概述1.2工程质量要求1.3工程特点1.4主要实物工程量第二章施工准备2.1技术准备2.2物资准备2.3施工队伍准备2.4现场准备2.5施工劳动力准备2.6施工任务划分2.7施工临时设施2.8本工程施工机具、设备配置第三章工程施工技术措施3.1容器清污施工技术措施3.2容器设备拆除施工技术措施3.2容器设备拆除施工技术措施3.3电气设备拆除施工技术措施3.4新罐设备安装流程及施工技术措施3.5工艺管道安装技术措施3.6新罐保温技术措施3.7道路运输措施第四章安全保证措施4.1安全培训4.2危险识别4.3风险评价5.5危险因素控制5.6应急管理第一章工程概况1.1工程概述本项目位于XXXXXXX污水处理区域内,旧罐编号:①、②、③、④(如图)腐蚀老化严重,不能满足正常的生产需求,先将该区域旧罐全部拆除,更换25m³不锈钢新罐一座。

1.2工程质量要求拆除工程质量达到合格标准。

1.3工程特点1.3.1工期紧张,需采取计划统筹方法、先进的施工工艺和控制手段,确保工期指标完成。

1.3.2场地、施工区域小,施工难度相对较大。

1.3.3罐内清淤难度大,易有易燃危险气体产生,并伴有淤泥、污水等污染环境。

为保证施工人员及站内生产的安全,尚需采用有效的安全保护及环保措施进行施工。

为保证工期我们将与建设单位协商,以保证本工程按期完成。

1.4主要实物工程量第二章施工准备我公司按有关承诺,积极作好开工前准备,保证工程正点或提前开工。

2.1技术准备2.1.1收集相关的施工标准及验收规范,开工前进行宣贯学习。

2.1.2编制施工组织设计、施工方案措施、施工作业指导书等,并报建设单位、批复。

2.1.3准备对基层施工班组进行详细的技术交底。

2.2物资准备2.2.1组织物资管理人员培训,了解工程相关技术要求。

污水处理拆除工程施工方法

污水处理拆除工程施工方法一、拆除内容主要拆除库房、砖混围墙、二层设备房、沉淀池、泵站、楼地面龙骨及饰面和阳光棚。

二、拆除工程施工顺序楼地面龙骨及饰面→砖混围墙→二层设备房→沉淀池、泵站→库房。

三、楼地面龙骨及饰面拆除楼地面龙骨及饰面拆除,要按顺序拆掉,工人站在移动脚手架上先将饰面逐块拆下码放整齐,再将吊件用手动压力钳将吊件剪断,也分别打成捆,待运。

拆除时吊杆等物品要根据建设单位要求进行保留或者拆除。

四、水电设备、管线的拆除1、首先与建设单位和监理单位进行现场仔细勘查,摸清原有管线布局,原有设备的性能和具体需要拆除的水电管线、设备等,作好书面交底记录,以便准确掌握哪些地方该拆,哪些地方不该拆,哪些地方先拆,哪些地方后拆。

2、在拆除工作开始前先将设备、电气、水暖等与外界联系的地方和可能影响拆除工作安全的所有接口关闭或切断,搭设好拆除施工用的脚手架平台,再将各种设备、管线等接头和连接处用专业工具拆开。

3、设备、管线拆除后由人工传导,轻放至地面,严禁高空抛掷。

4、拆除设备时严禁野蛮施工,不得以拆除设备为理由而造成设备的永久损坏。

对拆除的设备按类别集中存放,严禁乱堆乱放。

5、拆除电气设备前应先断电,确认所有器具均不带电后,方可进行拆除工作。

6、配电箱(柜)内电源电缆进线端拆除,箱(柜)内器具应保持完好,不得损坏。

7、电缆、电线拆除应多人操作,统一指挥。

五、门窗拆除施工1、拆除准备工作(1)门窗拆除工作开始前,技术人员对操作工人要进行全面的安全、技术交底。

使每一个施工人员都能掌握拆除施工中应注意的各种注意事项。

(2)为方便前期旧门窗拆除及后期新门窗安装,在施工现场搭设脚手架及安全防护网,以便于旧门窗的拆除工作及保护拆除人员安全问题。

2、拆除流程(1)准备好施工用钳子、錾子、螺丝刀等必要的工具。

(2)门窗拆除施工中,应先用螺丝刀等工具将门窗扇先卸下来,再用螺丝刀和手锤等工具将门卸下,门拆卸过程中,要一人拆卸,一人负责门窗的稳定。

污水处理设施拆除施工方案

污水处理设施拆除施工方案1. 概述本文档旨在提供污水处理设施拆除施工的详细方案。

拆除污水处理设施需要遵守相关环保法规和安全标准,确保拆除过程安全、高效,并尽可能减少环境影响。

2. 施工前准备在进行拆除工作之前,需要完成以下准备工作:- 编制详细的拆除计划,包括拆除顺序、拆除方法和拆除时间表。

- 安排专业拆除团队,确保拥有足够的人力资源和专业技术。

- 获取必要的拆除许可证和审批文件,确保拆除合法。

- 准备必要的安全设备和工具,如安全帽、手套、护目镜等。

3. 拆除过程根据拆除计划的安排,进行以下步骤:1. 断开供电、供水和排水系统,确保设施安全停用。

2. 清理设施周围的杂物和障碍物,保持施工区域整洁。

3. 开始拆除工作,按照拆除计划的顺序进行,使用适当的工具和设备,遵循安全操作规程。

4. 拆除过程中应注意保护周围环境和设施,避免对周边建筑或管道系统造成损坏。

5. 拆除完成后,清理拆除产生的废弃物和碎片,确保施工现场的整洁和安全。

4. 废弃物处理按照环保法规要求,对拆除产生的废弃物进行分类、处理和处置:- 将可回收的废弃物进行分类,并委托合法的废品回收厂进行处理。

- 将有害废弃物进行专门储存和处理,确保不对环境和人体健康造成伤害。

5. 安全措施在拆除过程中,应严格遵守以下安全措施:- 工人必须佩戴防护设备,如安全帽、手套、护目镜等。

- 建立工地安全警示标志,提醒人员注意安全。

- 加强现场管理,确保施工区域的安全与秩序。

- 建立应急预案,处理突发事故。

6. 环境保护拆除过程中,要注重保护环境,减少对周边环境的影响:- 防止污水泄漏或溢出,在进行拆除之前,应先排空和清洗相关设施。

- 控制粉尘、噪音和振动污染,采取合适的措施进行防护。

- 做好施工现场的环保清理,确保废弃物和污染物的妥善处理和处置。

以上是污水处理设施拆除施工方案的主要内容,我们将严格按照方案要求进行施工,保证拆除工作的质量和安全。

污水处理厂拆除施工方案3

污水处理厂拆除施工方案3一、引言污水处理厂是城市环境建设中重要的基础设施,随着城市发展和技术进步,旧的污水处理厂需要进行拆除和更新。

本文将详细介绍污水处理厂拆除施工方案3,包括拆除范围、施工方法、安全措施等内容。

二、拆除范围1. 污水处理厂的主体建造物:包括污水处理池、沉淀池、曝气池、滤池等。

2. 污水处理设备:包括泵站、管道、机械设备等。

3. 辅助设施:包括办公楼、实验室、仓库等。

三、施工方法1. 拆除主体建造物:采用机械拆除的方式,先进行拆除物料的清理,然后使用起重机、挖掘机等设备进行拆除。

在拆除过程中,要注意控制噪音、粉尘和振动,以防影响周围环境和建造物的安全。

2. 拆除设备:根据设备的具体情况,采用合适的拆除方法,如切割、拆卸等。

在拆除过程中,要注意设备的安全和周围环境的保护。

3. 拆除辅助设施:采用相应的拆除方法,如爆破、拆卸等。

在拆除过程中,要注意安全防护,避免对周围环境和建造物造成伤害。

四、安全措施1. 施工人员必须经过专业培训,具备相关证书和资质。

2. 在施工现场设置明显的安全警示标志,禁止无关人员进入。

3. 使用合格的施工设备和工具,定期检查和维护设备的安全性能。

4. 严格遵守施工操作规程,确保施工过程中的安全。

5. 配备专业的安全监测人员,定期检查施工现场的安全状况,及时发现和处理安全隐患。

6. 合理规划施工时间,避免施工活动对周边环境和居民生活造成过大影响。

7. 做好施工现场的环境保护工作,及时清理施工垃圾和污染物,防止对周围环境造成污染。

五、施工进度和质量控制1. 制定详细的施工计划,明确施工过程中的关键节点和工作内容。

2. 定期召开施工进度会议,及时沟通和解决施工中的问题。

3. 设置质量检查点,对施工过程进行全面监控和检测。

4. 严格按照像关标准和规范进行施工,确保施工质量符合要求。

5. 在施工完成后进行验收,确保拆除工作的质量和安全。

六、环境保护措施1. 在施工过程中,采取防尘、防噪音等措施,减少对周围环境的影响。

储罐拆除施工方案

储罐拆除施工方案一、背景介绍储罐拆除施工方案旨在确保储罐的安全拆除,同时最大限度地减少环境污染和人员伤害。

拆除施工将遵循环境保护法规和相关安全标准,确保施工过程中的合规性和安全性。

二、拆除前准备工作1. 整体评估:对储罐进行详细评估,确定拆除的必要性和可行性。

2. 环境影响评估:开展储罐拆除对环境的影响评估,制定相应的环境保护措施。

3. 安全风险评估:评估储罐拆除可能存在的安全风险,并制定应对措施。

4. 拆除方案设计:制定详细的拆除施工方案,包括时间安排、施工步骤和使用的设备。

三、施工流程1. 环境保护措施:在施工现场设置防护设施,避免储罐拆除过程中的环境污染。

2. 排空和清洁:将储罐内的残余液体和气体排空,并对储罐进行彻底清洁。

3. 拆除结构:按照拆除方案的要求,采取合适的工具和设备对储罐进行拆除。

4. 废料处理:对拆除后的储罐进行安全处理和处置,确保不对环境造成任何污染。

5. 安全检查:对施工现场进行全面的安全检查,确保没有遗留任何安全隐患。

四、人员培训和安全措施1. 培训要求:对参与拆除施工的人员进行相关的培训,包括安全操作规程和应急措施。

2. 个人防护装备:要求所有人员在施工现场严格遵守使用个人防护装备的规定。

3. 监控和紧急响应:设置监控系统,及时发现施工中的异常情况,并制定相应的紧急响应计划。

五、环境监测和评估1. 环境监测:在拆除施工过程中,进行噪声、振动、空气质量等环境参数的监测。

2. 环境评估:对施工过程中的环境影响进行实时评估,并及时调整措施,确保符合环境保护标准。

以上是储罐拆除施工方案的主要内容,请相关人员按照该方案进行拆除工作,并确保施工过程中的安全和环保。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXXXX公司污水处理系统储罐拆除及更换方案XXXXXXXXXX公司编制日期:XXX年XX月XX日目录第一章工程概况工程概述工程质量要求工程特点主要实物工程量第二章施工准备技术准备物资准备施工队伍准备现场准备施工劳动力准备施工任务划分施工临时设施本工程施工机具、设备配置第三章工程施工技术措施容器清污施工技术措施容器设备拆除施工技术措施容器设备拆除施工技术措施电气设备拆除施工技术措施新罐设备安装流程及施工技术措施工艺管道安装技术措施新罐保温技术措施道路运输措施第四章安全保证措施安全培训危险识别风险评价危险因素控制应急管理第一章工程概况工程概述本项目位于XXXXXXX污水处理区域内,旧罐编号:①、②、③、④(如图)腐蚀老化严重,不能满足正常的生产需求,先将该区域旧罐全部拆除,更换25m ³不锈钢新罐一座。

工程质量要求拆除工程质量达到合格标准。

工程特点工期紧张,需采取计划统筹方法、先进的施工工艺和控制手段,确保工期指标完成。

场地、施工区域小,施工难度相对较大。

罐内清淤难度大,易有易燃危险气体产生,并伴有淤泥、污水等污染环境。

为保证施工人员及站内生产的安全,尚需采用有效的安全保护及环保措施进行施工。

为保证工期我们将与建设单位协商,以保证本工程按期完成。

主要实物工程量第二章施工准备我公司按有关承诺,积极作好开工前准备,保证工程正点或提前开工。

技术准备收集相关的施工标准及验收规范,开工前进行宣贯学习。

编制施工组织设计、施工方案措施、施工作业指导书等,并报建设单位、批复。

准备对基层施工班组进行详细的技术交底。

物资准备组织物资管理人员培训,了解工程相关技术要求。

确定临时材料堆放场地,建立临时材料仓库。

编制自购工程材料、加工品计划。

编制施工所需手段用料,消耗材料计划。

施工队伍准备组建项目部,清理工程主要工作内容和实物量,落实人员及机具设备,进行施工任务划分。

进行施工人员、设备调迁。

对已配置的设备进行维护保养。

组织对特殊工种培训、练兵。

对参加施工的所有电焊工、起重工、管工、等进行培训和实际练兵,学习有关的工艺规程和标准。

施工劳动力准备表劳动力计划表施工任务划分各阶段施工任务具体划分如下:本工程施工机具、设备配置机具设备的配置本着优化办公设施,设备材料运输、设备安装、管道安装采用机械化作业等原则,充分提高工效。

第三章工程施工技术措施容器清污施工技术措施拆除旧罐前要与污水处理部门密切配合:确认好罐里的污水、污泥已经放净;在罐体人孔上架设鼓风机,进行罐体通风工作,排除罐体内部易燃易爆及有害气体,如:沼气、硫化氢等。

用报警器检测达到安全规定后方可进行拆除施工,所有储罐拆除前均按以下清罐方法进行清罐;设备上的管线与旧系统已断开,加好盲板,断开电源,确保施工准备工作到位施工前:现场施工人员均经过与施工相关的安全环保专业知识培训,只有在现场符合相关安全规范要求的前提下方可以施工。

在人孔打开,旧罐余留下来的污泥、垃圾用手推车运输,对于施工所产生的污物及泥土也要运到指定地点存放,防止污染环境。

现场配备施工禁令标牌、塑料布、防爆锹、桶、擦布、带塑料薄膜的尼龙编织袋等机具用具。

施工中:首先使用防爆工具将人孔打开,不要一次性将人孔螺栓全部卸掉,先将所有螺栓全部松动2~3扣,然后将人孔底部螺栓慢慢松开,同时用撬棍将人孔盖撬开缝隙,用螺栓的松紧控制缝隙的大小,使罐内的残留液体流到事先挖好的排污坑内,用罐车将其运送到甲方指定地点。

等到罐内不再流出液体时,将人孔全部打开。

同时打开透光孔,将罐顶呼吸阀、安全阀拆除使罐内外大气相通:在罐顶处安装6m3/min 防爆轴流风机1台,进行强制通风,风机电源要求防爆,接自施工现场配电箱。

通风24小时后用报警仪检测,达到安全规定后,经甲方现场确认后方可进入罐内施工,将污泥、污水用木锨排至清扫口,罐外人工用木锨装袋,严禁使用金属工具,以免与罐壁碰装产生火花,污泥、垃圾拉运到甲方指定地点直至将残留油污清除干净。

最后用可燃气体报警器检测,达到安全规定后,经甲方现场确认达到动火拆除条件后方可动火进行拆除;清污操作人员只能在作业区内进行,要将站内施工区与生产区隔断,施工人员不得随意进入站内其他生产场所。

施工后:施工结束及时清理场地,恢复原貌。

容器设备拆除施工技术措施施工前准备罐外圈脚手架安装、固定。

设备、容器进出口阀门拆除,切断设备、容器与系统的连接。

罐拆除储罐拆除施工顺序:施工准备→罐前工艺拆除→罐体吊离→罐拆除→卡车外运。

用安全测试仪检查罐内,达到安全系数后方可动火拆除;拆除前备好足量的灭火器等消防器材。

旧罐②、③、④拆除。

在罐外搭设双排脚手架,首先拆除罐顶上的呼吸阀、安全阀、劳动保护等附件,再拆除储罐地脚螺栓,待拆除完后,进行罐体吊离;吊运位置如图。

100T汽车吊位于吊车位置A点;50T吊车位于吊车位置B点。

每个储罐焊接4只10t吊耳,A点吊车,竖直对储罐进行吊离,吊至C点,用50T吊车进行抬尾,将储罐水平放置在C处。

为了安全起见选用4根6米10t的钢丝绳,吊点采用双面焊接的方法在钢板及钢管上随割随焊起重环。

吊拆作业作到旗、哨齐全,指挥手势明显,协调统一,吊拆人员由有经验的起重工担任火割工作随后进行,对罐体进行环向切割12~18段。

环段高度1000~1500mm。

用50t吊车将环段放平,再竖向切割,竖向切割时人员避开罐板外弹方向,按原罐壁板焊道切割,并用50T吊车配合切割将钢板装上卡车,运输至甲方指定地点存放。

泵拆除首先将机泵与所连工艺管道在法兰处断开后加盲板,然后再拆下机泵上的法兰及地角螺栓,将机泵整体吊拆。

拆除后的机泵采用滑道或滚杠人工将其运出室外,采用吊车装卸、15吨卡车运送到甲方指定位置。

阀门、工艺管道拆除阀门如果采用的是法兰螺栓连接的,用与螺栓相对应的扳手人工拆除。

若螺栓锈蚀严重,可采用松动剂对其进行处理。

阀门如果采用的是焊接连接的,采用火焊在连接的焊缝处进行切割拆除。

阀门拆除时严禁野蛮施工,用大锤或撬棍等重击,保持阀门的完好性,以利于阀门的二次利用。

所有阀门拆除后应分门别类进行摆放,对阀门的型号、规格做详细的记录,以便于与回收部门进行交接。

工艺管道拆除时,应尽可能的在焊缝处进行切割拆除。

以保证其再次利用的价值。

电气设备拆除施工技术措施电机拆除施工前在施工区与生产区交界处设置彩板隔离带。

因循环泵电机体积较大,采用倒链滚杠牵引至室外,在倒运过程中,应注意受力均匀,保持平衡防止损碰,并由生产单位物资部门回收。

新罐设备安装流程及施工技术措施新罐安装整个过程分为:安装准备及安装实施。

安装准备新罐移装:利用发酵老车间的9#罐。

先拆除老车间9#罐上方的混凝土屋顶。

利用100t汽车吊、卡车将新罐运输至C处,安装在原罐②、③、④处。

新罐改造:按循环系统管路、污泥系统管路及换热系统管路根据客户要求对新罐进行改造,开洞加工。

水泵安装及试运行:设备安装前,应对设备进行检查,不应有缺件,损坏和锈蚀现象;盘车应灵活、无阻、卡现象,无异常声音;设置减震器,管道与水泵连接应按无压力要求配管,连接后不应再进行焊接或气割,如需对管路进行修改,应拆卸管道后进行,以免焊渣或割下的废料进入泵内;水泵安装时,纵横水平度不应超过1/1000,测量时应以加工面为标准,设备不能倾斜;水泵安装时,平面位置偏差不大于±10mm,标高偏差不大于±30mm;水泵启动前必须充满液体、排净空气,不得空泵启动;起动前,应盘车灵活,其阀门应处于下列开启位置:入口阀门:全开。

出口阀门:离心泵全闭;其余泵全开;泵的运转应在各独立的附属系统试运转正常后进行,泵在设计负荷下连续运转不应小于2小时;试运转结束后,应关闭泵的出入口阀门和附属系统的阀门。

放净泵内积存的液体,防止锈蚀和冻裂。

工艺管道安装及技术措施工艺管道安装:水泵进出口,更换不锈钢304的管道、管件,包括:不锈钢管道、阀门、弯头、三通及大小头等。

按照施工规范及技术要求管材的表面质量应达到:内外表面应光滑,表面的局部缺陷应予清除,清除后外径或壁厚不得超出规定的负偏差值;清洁无针孔、裂纹、夹渣、折叠、皱皮和腐蚀等缺陷;不超过壁厚负偏差的腐蚀和凹陷。

管子切口应符合下列规定:1)切口表面应平整、无裂纹、皱皮、毛刺、凹凸缩口、溶渣、氧化物、铁屑等杂物。

2)切口端面倾斜偏差不应大于管子外径的1%,且不得超过3mm。

管道的坡向、坡度应符合设计要求,管子对口应检查平直度,在距坡口中心200mm 处测量,允许偏差为 1mm/m,全长允许偏不超过10mm。

法兰连接时应保持平行,其偏差不大于法兰外径的%不大于2mm,绝对不得用强紧螺栓的方法消除歪斜。

管子对口后应垫置牢固,避免焊接过程中产生变形,管道连接时不得强力组对。

法兰连接面应保持同轴,其螺栓孔中心偏差不超过孔径的5%,并保证螺栓能自由穿入,法兰连接应使用同上规格、同一材质的螺栓。

安装方向应一致,紧固螺栓应对称、均匀、松紧适度,紧固后露长度不大于2螺距。

管道焊缝位置若设计无要求时应按下列几点要求:1)直管段两环缝间不小100m,在管道焊缝上不得开孔。

2)焊缝距弯管起点不小于100mm,且不小于管外径。

3)环焊缝距支吊架净距离不小于50mm。

4)不锈钢管道焊缝外表应做酸洗处理。

5)焊缝外表应满足规范要求(见下图)。

管线安装工作中如有间断,应及时封闭管口,不锈钢管道安装时,不允许用铁质工具敲击。

所需要的所有固定材料、支架、悬吊架应该与有关管子一起安装,以保证管线安装在应有位置上,并且避免施加外力到已经连接的管子上,这对泵和压缩机管线尤为重要。

不锈钢管道与支架之间应垫入不锈钢垫片或氯子含量不超过 50ppm的非金属垫片。

管道阀门的安装:本工程的阀门包括手动球阀、手动闸阀、手动蝶阀等。

阀门到货后应检查其传动装置是否灵活可靠、有无卡涩现象;阀门的强度和严密性试验应用洁净水进行;阀门试验用的压力表需经计量检测合格并在有效期内,其精度不低于14级,压力表使用时不得少于2块;阀门试验用的压力为其公称压力的倍(强度),其试验时间不小于15分钟,以壳体,填料无渗漏为合格;除止回阀的阀门,严密性试验一般应以公称压力进行,在能够确定工作压力时,也可以用倍的工作压力进行试验以阀芯或阀瓣密封面不漏为合格;对严密试验不合格的阀门,需解体检查,并重新试验;法兰或螺栓连接的阀门应在关闭状态下安装,对焊阀门与管道连接时阀门不应关闭,以防止热变形。

阀门安装前应按设计施工图纸要求核对阀门型号、材质,并接介质流向确定其安装方向。

水平管口的阀门其阀杆应安装在上半周范围内。

新罐保温施工措施新安装的不锈钢储罐,采用100mm的岩棉,的不锈钢压型钢板进行罐体保温施工;外径小于3米的设备,为避免保温层局部开裂,可将保温层按梯形切割,然后紧贴设备壁,下图示:保温层敷设时,必须上下层对中错缝;分层施工时,里外层相互压缝。
