堆石棱体技术交底

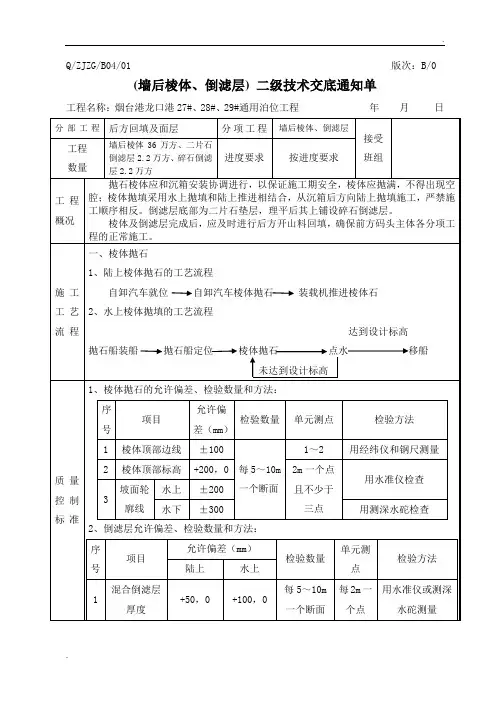

棱体抛石技术交底

Q/ZJZG/B04/01 版次:B/0(墙后棱体、倒滤层) 二级技术交底通知单工程名称:烟台港龙口港27#、28#、29#通用泊位工程 年 月 日分部工程 后方回填及面层分项工程 墙后棱体、倒滤层 接受 班组工程 数量墙后棱体36万方、二片石倒滤层2.2万方、碎石倒滤层2.2万方进度要求按进度要求工程概况 抛石棱体应和沉箱安装协调进行,以保证施工期安全,棱体应抛满,不得出现空腔;棱体抛填采用水上抛填和陆上推进相结合,从沉箱后方向陆上抛填施工,严禁施工顺序相反。
倒滤层底部为二片石垫层,理平后其上铺设碎石倒滤层。
棱体及倒滤层完成后,应及时进行后方开山料回填,确保前方码头主体各分项工程的正常施工。
施工工艺流程一、棱体抛石1、陆上棱体抛石的工艺流程自卸汽车就位 自卸汽车棱体抛石 装载机推进棱体石2、水上棱体抛填的工艺流程 达到设计标高抛石船装船 抛石船定位 棱体抛石 点水 移船未达到设计标高质量控制标准1、棱体抛石的允许偏差、检验数量和方法: 序号项目允许偏差(mm ) 检验数量 单元测点检验方法 1 棱体顶部边线±100每5~10m一个断面 1~2 用经纬仪和钢尺测量 2 棱体顶部标高 +200,0 2m 一个点且不少于三点用水准仪检查3坡面轮廓线水上 ±200 水下±300用测深水砣检查2、倒滤层允许偏差、检验数量和方法: 序号 项目 允许偏差(mm ) 检验数量 单元测点检验方法陆上 水上 1混合倒滤层厚度+50,0+100,0每5~10m 一个断面每2m 一个点用水准仪或测深水砣测量施工工艺水上棱体抛石分层分段进行,抛石速度紧随沉箱的安装进度。
1、水上棱体抛石采用带挖掘机的方驳抛石的方式进行。
抛石时,将方驳定位于抛石地点,靠近沉箱,由人工对抛石导标及GPS定位相结合的方式进行棱体抛石作业,抛石作业过程中一定要勤对标、勤点水,防止将棱体抛至沉箱顶上。
2、水上棱体抛石前期,因为基床抛石、夯实及整平的船舶干扰,要在基床抛石、夯实及整平的间隙进入场地内作业,待作业面展开后,水上棱体抛石和沉箱的安装即可进行平行作业,沉箱安装和棱体抛石形成流水作业。
砌体工程施工技术交底

(1)蒸压加气混凝土砌块和砌筑砂浆的强度等级应符合设计要求。
(2)检验方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试验报告。
3、一般项目
1、加气混凝土砌体填充墙横向和竖向灰缝砂浆饱满度应大于等于80%,用百格网检查。
2、圈梁、构造柱及墙体拉结筋的位置、锚固及搭接长度应符合设计及施工规范的要求,并进行隐蔽验收,填写隐蔽验收单。
4、施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。
5、制定该分项工程的质量目标、检查验收制度等到保证工程质量的措施。
6、由试验室出具完整的砌筑砂浆配合比试验报告。
二、材料要求
1、施工用水泥采用强度等级为22.5级或32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,需新鲜、无结块。
3、砌筑时应预先试排砌块,并优先使用整体砌块。不得已须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。长度小于等于150mm的砌块不得上墙。砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。当搭砌长度小于150mm时,即形成所为的通缝,竖向通缝不应大于2皮砌块,否则应配φ6钢筋网片或2φ6钢筋,长度宜为700mm。
9、加气混凝土填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。砌体每天的砌筑高度不应超过1.8m。
10、切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。
11、墙体洞口上部应放置2φ6的拉结筋,伸过洞口两边长度每边不少于500mm。
12、不同干密度和强度等级的加气混凝土不应混砌。加气混凝土砌块也不得与其它砖、砌块混砌。但在墙底、墙顶及门窗洞口处局部采用烧结普通砖和多孔砖砌筑不视为混砌。
碾压试验报告(堆石排水带及堆石棱体)

扩建工程碾压试验报告工程名称:水库扩建工程工程地址村委托单位:建工程项目部试验项目:碾压试验有限公司2016年04月11日批准:校核:检验人员:声明:1、报告无检测专用章无效。
2、复制报告未重新加盖检测专用章无效。
3、报告无检验人、校核人、审批人签字无效。
4、报告涂改无效。
5、对检测报告若有异议,应于收到报告之日起15日内提出。
工程名称:库扩建工程施工单位:库扩建工程项目部试验材料:堆石料(堆石排水带及堆石棱体)试验日期:2016年04月06日至2016年04月11日依据标准:①DL/T5129-2013《碾压式土石坝施工规范》;②SL 237-1999《土工试验规程》;③NB/T 35016-2013《土石筑坝材料碾压试验规程》;④SL 631-2012《水利水电工程单元工程施工质量验收评定标准-土石方工程》;碾压参数:(1)试验段面积:碾压试验段长度为35m,宽度为30m;(2)铺料层厚度:依据设计文件规定的堆石料(堆石排水带及堆石棱体)最大粒径,本次碾压试验铺料层厚度采用82cm、108cm、123cm;(3)洒水量:根据施工单位的工程经验并参照规范DL/T5129-2013《碾压式土石坝施工规范》第3.2.5条的规定,本次碾压试验采用碾压前洒水10%后进行碾压,视加水效果进行调整;(4)碾压遍数:根据施工图设计文件的规定,闷料后均采用振动碾进行碾压,分别碾压4遍、6遍、8遍、10遍;(5)施工设备:现场使用DL625B自行式振动碾:振幅1.9mm,行进速度小于2km/h,振动频率22HZ~30HZ。
(6)碾压搭接宽度:根据施工单位的工程经验并参照规范DL/T5129-2013《碾压式土石坝施工规范》条文说明第9.2.1.5条的规定,各碾压段之间的搭接宽度为1.2m,碾压时采用错距法。
(1)碾压试验成果见下表(表1):表碾压遍数N与平均干密度曲线图见下图(图1):图1:碾压遍数N与平均孔隙率曲线图见下图(图2):图2:(2)堆石料碾压前筛分试验结果(表2):表2:碾压前堆石料筛分曲线图(图3):图3:(3)堆石料碾压后筛分试验结果(表3):表3:碾压后堆石料筛分曲线图(图4):图4:(4)压实沉降量实测结果表(表4):表4:碾压遍数N与平均压实沉降量曲线图(图5):图5:(5)渗透系数试验结果表(表5):表5:注入流量与时间曲线图(图6):图6:(6)结论:一、根据碾压遍数N与平均干密度曲线图(图1)及碾压遍数N与平均孔隙率曲线图(图2)及根据工程实际情况,为提高施工效率,加快施工进度综合分析,松铺厚度108cm、碾压10遍,平均干密度与孔隙率均能满足设计指标要求,正常施工时建议采用松铺厚度108cm、碾压10遍的施工参数。

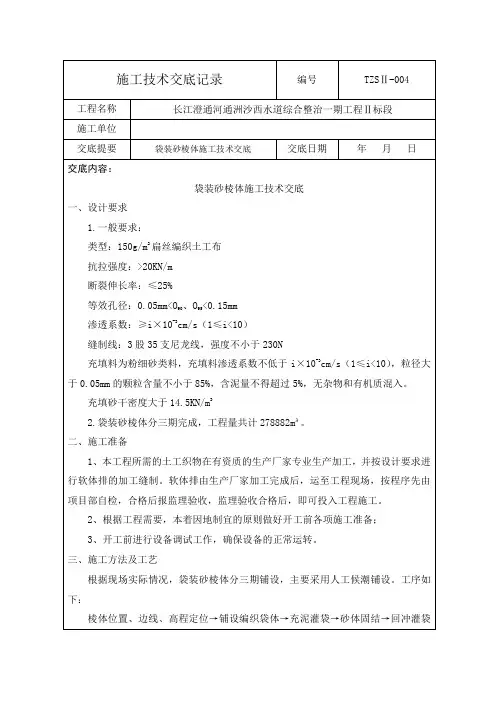

4袋装砂棱体_施工技术交底

棱体位置、边线、高程定位→铺设编织袋体→充泥灌袋→砂体固结→回冲灌袋→棱体饱满→铺设搭接施工下一只袋体
四、需要注意的问题
1、为确保工程质量和要求,在大规模充填施工前,对铺设范围内基层进行找平、处理,并将基层的凸出物及杂物清除,在滩地上进行试充试验,以取得有关参数(如泥浆浓厚度、布袋尺寸、布袋的充盈率、屏浆压力、屏浆时间、固结速度和沉积率等),以指导大面积的充填作业提供依据。
5、充泥灌袋棱体在施工时应分层铺设,每层应超前0.5米,与堤轴线保持平行或垂直,堆迭整齐,上、下层错缝排列,袋体之间应紧靠、挤密,不得留有通缝,铺袋时要压袋(搭接)施工,压袋长度以0.7~1.0米。
6、袋体在滤水完毕之前,不宜在其上部充填另一只袋体,应控制施工速率。
7、当下层管袋不平整时,为防止上层管袋在吹填过程中的水平位移,用袋装砂或袋装碎石在袋体两侧进行固定。但禁止采用块石固定,以保护编织布袋的完整性。
五、质量保证措施
1、加工质量控制
a)把好材料关
袋装砂棱体砂袋加工的原材料主要是土工织物,其物理性能随机性较大。我们将做到“三不”来把好材料关:无出厂合格证及自测报告不加工;无随机抽样的复试报告不加工;外观检测不符合要求不加工。并严格按照技术规格书确保土工织物的各项技术指标达到要求。
b)把好加工关
袋装砂棱体砂袋接缝是排体的薄弱点,所以对接缝的结构形式、缝纫针的大小、针距、缝纫线的质量都须按设计要求及规范要求严格控制。对袋体受力敏感部位,要采取相应的加强措施,从结构上、加工上着手,为砂被铺设提供可靠保证。
渗透系数:≥i×10-3cm/s(1≤i<10)
缝制线:3股35支尼龙线,强度不小于230N
堆石混凝土

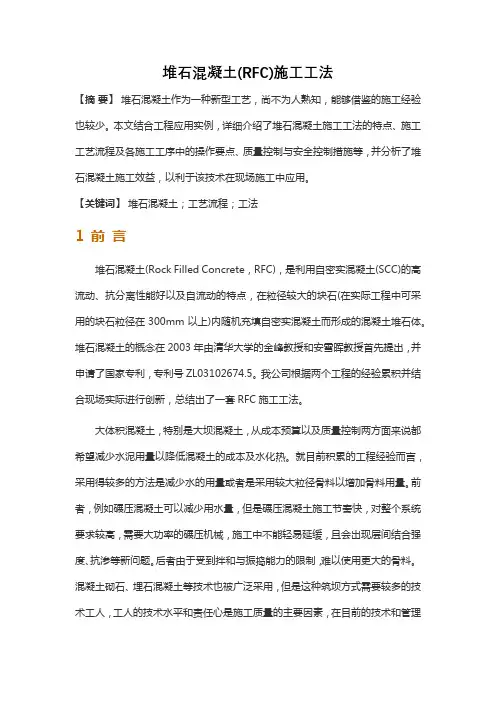

堆石混凝土(RFC)施工工法【摘要】堆石混凝土作为一种新型工艺,尚不为人熟知,能够借鉴的施工经验也较少。
本文结合工程应用实例,详细介绍了堆石混凝土施工工法的特点、施工工艺流程及各施工工序中的操作要点、质量控制与安全控制措施等,并分析了堆石混凝土施工效益,以利于该技术在现场施工中应用。
【关键词】堆石混凝土;工艺流程;工法1 前言堆石混凝土(Rock Filled Concrete,RFC),是利用自密实混凝土(SCC)的高流动、抗分离性能好以及自流动的特点,在粒径较大的块石(在实际工程中可采用的块石粒径在300mm以上)内随机充填自密实混凝土而形成的混凝土堆石体。
堆石混凝土的概念在2003年由清华大学的金峰教授和安雪晖教授首先提出,并申请了国家专利,专利号ZL03102674.5。
我公司根据两个工程的经验累积并结合现场实际进行创新,总结出了一套RFC施工工法。
大体积混凝土,特别是大坝混凝土,从成本预算以及质量控制两方面来说都希望减少水泥用量以降低混凝土的成本及水化热。
就目前积累的工程经验而言,采用得较多的方法是减少水的用量或者是采用较大粒径骨料以增加骨料用量。
前者,例如碾压混凝土可以减少用水量,但是碾压混凝土施工节奏快,对整个系统要求较高,需要大功率的碾压机械,施工中不能轻易延缓,且会出现层间结合强度、抗渗等新问题。
后者由于受到拌和与振捣能力的限制,难以使用更大的骨料。
混凝土砌石、埋石混凝土等技术也被广泛采用,但是这种筑坝方式需要较多的技术工人,工人的技术水平和责任心是施工质量的主要因素,在目前的技术和管理水平下很难保证施工质量,再加上近年来人工费用不断上涨,埋石混凝土等筑坝技术面临着越来越大的困难。
与这两个筑坝技术相比,RFC施工技术施工简便、水泥用量少、水化温升小、综合成本低、施工速度快、体积稳定性好、层间抗剪能力强,具有更为广泛的应用前景。
2 工法特点2.1 工艺简便,施工快速该工法主要包括两道工序:堆石入仓和自密实混凝土的生产浇筑。
棱体抛石技术交底

Q/ZJZG/B04/01 版次:B/0(墙后棱体、倒滤层) 二级技术交底通知单工程名称:烟台港龙口港27#、28#、29#通用泊位工程 年 月 日分部工程 后方回填及面层分项工程 墙后棱体、倒滤层 接受 班组工程 数量墙后棱体36万方、二片石倒滤层2.2万方、碎石倒滤层2.2万方进度要求按进度要求工程概况 抛石棱体应和沉箱安装协调进行,以保证施工期安全,棱体应抛满,不得出现空腔;棱体抛填采用水上抛填和陆上推进相结合,从沉箱后方向陆上抛填施工,严禁施工顺序相反。
倒滤层底部为二片石垫层,理平后其上铺设碎石倒滤层。
棱体及倒滤层完成后,应及时进行后方开山料回填,确保前方码头主体各分项工程的正常施工。
施工工艺流程一、棱体抛石1、陆上棱体抛石的工艺流程自卸汽车就位 自卸汽车棱体抛石 装载机推进棱体石2、水上棱体抛填的工艺流程 达到设计标高抛石船装船 抛石船定位 棱体抛石 点水 移船未达到设计标高质量控制标准1、棱体抛石的允许偏差、检验数量和方法: 序号项目允许偏差(mm ) 检验数量 单元测点检验方法 1 棱体顶部边线±100每5~10m一个断面 1~2 用经纬仪和钢尺测量 2 棱体顶部标高 +200,0 2m 一个点且不少于三点用水准仪检查3坡面轮廓线水上 ±200 水下±300用测深水砣检查2、倒滤层允许偏差、检验数量和方法: 序号 项目 允许偏差(mm ) 检验数量 单元测点检验方法陆上 水上 1混合倒滤层厚度+50,0+100,0每5~10m 一个断面每2m 一个点用水准仪或测深水砣测量施工工艺水上棱体抛石分层分段进行,抛石速度紧随沉箱的安装进度。
1、水上棱体抛石采用带挖掘机的方驳抛石的方式进行。
抛石时,将方驳定位于抛石地点,靠近沉箱,由人工对抛石导标及GPS定位相结合的方式进行棱体抛石作业,抛石作业过程中一定要勤对标、勤点水,防止将棱体抛至沉箱顶上。
2、水上棱体抛石前期,因为基床抛石、夯实及整平的船舶干扰,要在基床抛石、夯实及整平的间隙进入场地内作业,待作业面展开后,水上棱体抛石和沉箱的安装即可进行平行作业,沉箱安装和棱体抛石形成流水作业。
施工技术交底(全)【范本模板】
钢筋的冷拉严格采用控制冷拉率的方法,其冷拉率控制在6%,冷拉速度不宜过快,拉到规定控制冷拉率后,需稍停然后放松。
钢筋加工的形状、尺寸必须符合设计要求,受力钢筋顺长度方向允许偏差为±20mm。
热轧钢筋焊接采用闪电对焊和电弧焊、钢筋的焊接形式,焊接工艺和质量要求按照《钢筋焊接及验收规程》有关规定。
1.面积较小且数量不多和蜂窝或露石的砼表面可用1:2—1:2.5水泥砂浆抹平,在抹砂浆前,必须用钢丝刷或水泥刷基层。
2.对于较大面积蜂窝、露石、露筋应按照其全部梁度凿去薄弱的砼层和个别突出的骨料颗粒。然
交底人
质量员
安全员
接受交底人签名
C01-21
施工技术交底
工程名称
交底部位
砼工程
施工单位
交底日期
交底内容:
后在用此原砼强度等级高一级的细骨料砼填塞,并仔细捣实。
4、对影响砼结构性能的缺陷,必须上报处理。
交底人
质量员
安全员
接受交底人签名
C01—21
施工技术交底
工程名称
交底部位
脚手架工程
施工单位
交底日期
交底内容:
基本要求:
有足够的面积能够满足工人操作,材料堆置和运输需要。
坚固、稳定能够保证施工期间在各种荷载和气候条件下不变形,不倾斜,不摇晃.
搭拆简单,搬运方便,能多次周转使用.
二、操作工艺和技术要求:
1、脚手架均布荷载不得超过270kg/m²。
2、模板与砼的接触面涂隔离剂,对油脂类等影响结构或妨碍装饰工程的施工的隔离剂不宜采用,严禁隔离剂玷污钢筋与砼接槎处。
3、对模板及其支架应定期检查维修,钢模板及钢支架应防止锈蚀。
2024二建《水利实务》考前精粹
2024年二级建造师执业资格考试《水利实务》精粹【考点1】坝体排水:(1)贴坡排水。
紧贴下游坝坡的表面设置,它由1~2层堆石或砌石筑成,顶部应高于坝体浸润线的逸出点;(2)棱体排水。
棱体排水可降低浸润线,防止坝坡冻胀和渗透变形,保护下游坝脚不受尾水淘刷。
【考点2】反滤层:避免渗透变形。
反滤料:透水材料。
形式:2~3层粒径不同砂石料,沿渗流方向由小到大排列。
【考点3】重力坝的构造及作用:(1)廊道基础灌浆廊道:上游坝踵处,帷幕灌浆。
坝体检修和排水廊道。
设在靠近上游处。
(2)扬压力上浮力(下游有水)及渗透压力(上下游水位差)。
【考点4】水闸的结构及作用【考点5】水工建筑物等级划分【考点6】特征水位与特征库容【考点7】工程地质与水文地质:(1)常见的边坡变形破坏类型松弛张裂(拉张裂隙)、蠕动变形(长期缓慢)、崩塌(突然)、滑坡(滑动破坏)(2)防止边坡失稳措施:合理坡度、护面、基坑支护、降低地下水位。
(3)基坑降排水:管井法(稳渗,含砂、石的地层);井点法(不稳,易破坏)。
【考点8】岩层的产状:产状用岩层层面的走向、倾向和倾角三个要素表示,产状要素可以用地质罗盘测得走向和倾角,测量结果以倾向的方位角(从正北开始顺时针方向量)和倾角表示出来,如150∠60表示:倾向为150°(即南偏东30°),倾角为60°。
【考点9】混凝土:C25W4F100混凝土:C25:抗压强度等级,25MPa≤f(cu,k)<30MPa 。
W4:抗渗等级,试件能抵抗0.4MPa 静水压力不渗水。
F100:抗冻等级,含饱和水的试件抵抗100次的冻融循环,强度损失未超过25%,质量损失未超过5%。
【考点10】集料:细,按细度模数不同:粗砂;中砂(3.0~2.3);细砂;特细砂。
粗,常用四级配,条件许可时尽可能大;高强,不大于40mm。
【考点11】(1)和易性:流动性、黏聚性、保水性。
坍落度:塑性(50-90mm)。
大坝填筑技术交底
大坝填筑技术交底1 坝体填筑方案规划坝体填筑施工时段施工时段:至2014年1月底(汛前),坝体全断面需上升到621m 脱险高程以上;目标:填筑至702m高程。
填筑料源规划大坝所有填筑材料均为从石料场开采。
其中反滤料,垫层料由砂石料加工系统生产。
坝体填筑施工布置坝体填筑上坝道路根据施工总布置,坝体填筑上坝道路有4条。
⑴坝体710m高程以下的填筑料上坝,利用下游右岸1#、3#施工道路。
⑵坝体710m~730m高程的填筑料上坝,利用下游右岸上坝公路及5#施工道路。
⑶坝体730m~745m高程的填筑料上坝,利用下游左岸上坝公路及2#施工道路。
⑷坝体745m~764m高程的填筑料上坝,利用下游左岸上坝公路及4#施工道路。
坝体填筑上坝道路的具体布置详见“施工总布置”。
坝内临时道路⑴由于坝体填筑各施工道路上坝高程相差较大,因此,必须在两条相邻施工道路上坝高程之间的坝体内设置“之”字形斜坡道连接,以满足填筑料运输车辆到达填筑面的要求。
⑵坝内斜坡道路主要设置在堆石区内,按纵坡10~12%,路面宽度不小于8m,斜坡道的边坡不陡于1:。
⑶斜坡道处的堆石料应符合所在区的坝料要求,侧面未压实的堆石随坝体填筑上升找平过程中挖除,并与后填筑的堆石体一并压实成整体。
⑷随着坝体填筑面的升高,进入坝体填筑的施工道路由低高程的上坝道路转至上一高程道路后,与低高程道路连通的坝体内斜坡道随即回补填筑。
施工设备选型⑴填筑料挖装设备本工程开挖利用料和料场开采的填筑料挖装均以的液压反铲为主,辅助用轮式装载机挖装。
⑵填筑料运输设备堆石料、砂砾石料、过渡料、护坡区3D料、下游堆石棱体(3E)料等,均采用25t自卸汽车运输;反滤料、垫层料采用25t自卸汽车运输。
⑶坝面平料设备填筑时主要采用T220推土机进行平料,辅助用液压反铲配合人工平料。
⑷坝面主要碾压设备垫层料、过渡料及堆石料主要采用20t自行式振动碾碾压。
坝体填筑施工根据坝体标准剖面,坝体填筑分八大填筑区,以上游至下游依次为:上游粉土铺盖(1A)、回填石渣(1B)、垫层区(2A)、过渡区(3A)、主堆石区(3B)、次堆石区(3C)、堆石棱体区(3E)、干砌石护坡区(3D)。
初期坝技术交底
一;支沟2 灰库概况;支沟2 初期灰场占地约52.5hm 2 (不包括灰场管理站),设计考虑在谷口设1 座初期坝,初期坝坝顶标高1170m,初期坝高约18.0m。
支沟3 灰库概况支沟3 灰场占地约90hm 2 (不包括灰场管理站),设计考虑在谷口设1 座初期坝,坝顶高程为1162m,初期坝最大坝高约12.0m支沟3 与支沟2 下游谷口处分别修筑均质碾压土坝,作为两灰场初期坝,经计算后,两支沟初期坝高分别按12m 和18m 考虑,坝顶宽度均采用4.0m,两侧边坡坡度均为1∶2.5,下游坝体在中间标高处设马道,宽度3.0m。
初期坝平面布置及典型断面图附后二;坝体防渗及护面施工顺序两灰场初期坝坝体内坡从下向上依次为:均质碾压土坝→防渗复合土工膜→碎石垫层150mm 厚→干砌石护面300mm 厚。
外边坡采用干砌块石护坡,外坡从下向上依次为均质碾压土坝→土工布→200mm 厚粉土碾压层→干砌石护面300mm 厚,坝体外坡坝脚处设堆石棱体,高约2.0m,顶宽2m,内外边坡1:1.75。
在支沟3 初期坝西侧设挡灰小坝,在支沟 2 初期坝西侧由运灰道路及卸灰平台兼做挡灰坝支沟 3 初期小坝坝顶宽度采用 3.0m,坝高为2m,坝体两侧边坡坡度均为1∶2.5,内外坝坡做法及防渗做法参照初期坝做法执行;支沟2 运灰道路及卸灰平台兼做挡灰坝,运灰道路及卸灰平台尺寸见总图专业图纸,坝体碾压、护坡做法参照初期坝做法执行。
三;筑坝之前试铺工作根据灰场区域勘测资料,灰场区域地表地层岩性以黄土状粉土为主,储量丰富,因此碾压均质碾压土坝筑坝材料可采用库区内黄土状粉土,不需外购。
场址区内坝体护面所用石料贫乏,需外购。
黄土状粉土具有非自重湿陷性,根据《碾压式土石坝设计规范》DL/T5395-2007 中6.1.7 条及条文说明,若碾压作业可以完全消除其湿陷性,湿陷性黄土可以用作筑坝材料规范6.1.7 条文说明第5 条,碾压后的黄土是否具有湿陷性,决定于碾压过程中对其原状结构的破坏程度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Technical proposal for rockrfill prism
一技术参数technical parameters
1砂垫层(反滤Ⅰ区)材料要求sand cushion(No1# filter section)material requirements:dmax≤75mm,d90≤20mm,d5≥0.075mm;
(2)在施工现场设置专人对每车料进行合格确认,确认合格的卸料,不合格的禁止卸料;
质量要求quality requirements:相对密实度relative density≥0.75;
4堆石棱体材料要求material requirements for rockfill prism:dmax≤800mm,d15=10~45mm,d50=50~250mm;
5层厚layer thickness:堆石棱体填筑,层厚1m;filling of reckfill prism , thickness of 1m
测量放线lofting:测量出每层上下游坡比控制线和层厚控制线,并现场用油漆标示;slope ratio control line and layer thickness control line each layer should be measured and marked in painting upstream and downstream
堆石棱体技术方案
Technical proposal for rockfill prism
编号No:2015718
工程项目project name
斯里兰卡延河农业灌溉工程Yan Oya agricultural irrigation project in Sri Lanka
合同号Contract No
Chna CAMC Engineering ,LTD
施工队伍construction team
土方作业队construction team of earthwork
交底日期date of disclosure
交底地点venue
总工办QSHE office
交底内容contents of disclosure:堆石棱体作业规程operation regulation of rockfill prism详见下页see the next page for more details
2各工序施工方法construction method for each process
基面清理clearings of foundation surface:清理表面杂物、树根等,不能侵占堆石棱体的设计宽度;clearings of sundries on the surface ,roots etc , the occupancy of design width of rockfill prism is not allowed .
Dry masonry rubble in the drainage prism is constructed on the rockfill slope with the method of thread-ligating therapy while constructing ,to control slope ratio of external side , set up a pile at the 10m interval with height and thread between two piles marked on the pile , masonry from up to down and from inside to outside should be lifted ,joint should be fastened staggeringly , straight joint should not be allowed ,joints width is not more than 3cm ,the method of setting up stone outside can not be adopted , slope surface of masonry rubble and crest should be even but not loosen , and then fill joints with rubble and level .
4排水棱体的干砌块石是在堆石边坡上进行砌筑,砌筑时应采用立架挂线法控制外侧坡度,每隔10m立一根架桩,桩上定出相应标高,两桩之间挂线,砌筑时应自下而上,由内到外层层上升,接缝应相互交错牢固,不得有连续直缝现象,缝宽不得大于3cm,不允许采用外侧立石中间填心的方法,砌石的坡面,顶面必须平整且不得松动,然后用碎石填充面缝契紧找平。
上下游坡面处理slope treatment upstream and downstream:挖机将大块石摆成1:1(2.5)的坡;make big rocks into slopes at a rate of 1:1(2.5) by excavator
3反滤料填筑顺序先填粗砂再填砂砾石、过渡料,填筑厚度均按30cm一层摊铺;采用挖掘机进行摊铺找平;每层摊铺厚度30cm.待粗砂找平碾压完后立即进行削坡,再进行砂砾料、过渡料填筑,填筑方法同粗砂填筑;
合同号contract No
LK01E-A2-D002
单位工程名称unit project name
主坝main dam、1#副坝No1#saddle dam、2#副坝No2#saddle dam、3#副坝No3#saddle dam、4#副坝No3#saddle dam
施工单位construction company
卸料discharge:30t自卸车卸料discharge by 30t dump truck;
推平leveling:挖机或推土机平料excavator or bulldozer;
洒水watering:洒水车高压水枪洒水;watering by water bowser and high-pressure water gun
中工国际工程股份有限公司
China CAMC Engineering ,LTD
施工队伍construction team
土方作业队operation team of earthwork
交底日期Date of disclosure
交底地点venue
总工办QSHE office
交底内容contents of disclosure:
三施工质量控制措施measures about construction quality control
1料源控制source of sand control
(1)严格控制料源质量,不得将泥土等杂物与堆石料混装,严格控制含泥量,保证上坝料级配均匀合理;
Strictly control source of sand control , and do not mix rockfill material with sundries like soil , strictly control sand content to ensure grading composition upstream is uniform and reasonable
岸坡接缝处理joint treatment for bank slope:将周边岩体上的碎屑处理干净,接缝处禁止过大块石堆放,每一层碾压前用挖机作细部处理;keep the sundries on the rock out , no big rock besides joints ,details treatment each layer before compaction by excavator .
LK01E-A2-D002
单位工程名称unit project name
主坝main dam、1#副坝No1#saddle dam、2#副坝No2#saddle dam、3#副坝No3#saddle dam、4#副坝No4#saddle dam
施工单位construction company
中工国际工程股份有限公司
碾压compaction:振动碾与沿坝轴线平行的方向碾压,静2动4碾压,碾压时行驶速度2~3km/h;
Compaction in parallel with dam axis by vibrating roller ,static compaction two times , vibrating compaction 4tiems , running speed while rolling of 2-3km/h
审核人Checked by
郑志宏Mr.Zheng Zhihong
注note:
堆石棱体技术方案
Technical proposal for rockfill prism
编号:2015718
工程项目project name
斯里兰卡延河农业灌溉工程
Yan Oya agricultural irrigation project in Sri Lanka
被交底人签到表attendance registration:
序号No
姓名name
序号No
姓名name
序号No
姓名name
1
3
25
2
14
26
3
5
27
4
16
28
5
17
29
6
18
30
7
193182032921
33
10
22
34
11
23
35
12
24
36
交底人discloser
刘运雄Mr.Liu Yunxiong
2质量要求quality requirements:相对密实度relative density=0.7
