钢质栏杆技术标准

合集下载

不锈钢栏杆技术规定及管材规格

不锈钢栏杆技术规定及管材规格

不锈钢栏杆技术规定及管材规格一、设计规定:1 栏杆抗水平荷载:住宅建筑不应小于500N/m,人流集中的场所不应小于1000N/m。

2 栏杆材料应选择具有良好耐候性和耐久性材料,阳台、外走道和屋顶等遭受日晒雨淋的地方,不得选用木材和易老化的复合塑料等。

金属型材壁厚应符合以下要求:1)不锈钢:主要受力杆件壁厚不应小于1.5mm,一般杆件不宜小于1.2mm。

2)型钢:主有受力杆件壁厚不应小于 3.5mm,一般杆件不宜小于2.0mm。

3)铁合金:主要受力杆件壁厚不应小于3.0mm,一般杆件不宜小于2.0mm。

3 栏杆高度及立杆间距必须符合《住宅设计规范》GB50096的规定。

即多层住宅及以下的临空栏杆高度不低于1.05m,中高层住宅及以上的临空高度不低于1.1m,楼梯楼段栏杆和落地窗维护栏杆的高度不低于0.9m,楼梯水平段栏杆长度大于0.50m时,其高度不低于1.05m。

栏杆垂直杆件的净距不大于0.11m,采用非垂直杆件时,必须采取防止儿童攀爬的措施。

4 栏杆设计除应明确式样、高宽尺寸、材料品种外,还应有制作连接和安装固定的构造详图以及明确杆件的规格型号及壁厚等。

5 砌体栏杆压顶应设现浇钢筋混凝土压梁,并与主体小立柱可靠连接。

压梁高度不应小于120mm,宽度不宜小于砌体厚度,纵向钢筋不宜小于4φ10。

二、施工规定:1 金属栏杆制作和安装的焊缝,应进行外观质量检验,其焊缝应饱满可靠,不禁点焊。

2 预制埋件或后置埋件的规格型号、制作和安装方式除应符合设计要求外,尚应符合以下要求:1)主要受力杆件的预埋件钢板厚度不应小于4mm,宽度不应小于80mm,锚筋直径不小于6mm,每块预埋件不宜少于4根钢筋,埋入混凝土的锚筋长度不小于100mm,锚筋端部为180°弯钩。

当预埋件安在砌体上时,应制作成边长不小于100mm的混凝土预制块,混凝土强度等级不小于C20,将埋件浇筑在混凝土预制块上,随墙体砌块一同砌筑,不得留洞后塞。

钢结构护栏标准

钢结构护栏标准

钢结构护栏标准建筑防护栏杆的设计、施工和验收,做到安全适用、技术先进、经济合理,需要满足相关规范和标准。

一、设计要求1.1建筑防护栏杆应进行结构设计。

1.2建筑防护栏杆构件应满足承载力、刚度、稳定性的要求。

1.3建筑防护栏杆各部位的构造应避免对人体产生伤害,且应便于清洁、维护、更换。

1.4建筑防护栏杆宜采用装配式,宜减少施工现场的焊接接头。

1.5金属构件的厚度应符合下列规定:(1)不锈钢管立柱的壁厚不应小于2.0mm,不锈钢单板立柱的厚度不应小于8.0mm,不锈钢双板立柱的厚度不应小于6.0mm,不锈钢管扶手的壁厚不应小于1.5mm;(2)镀锌钢管立柱的壁厚不应小于3.0mm,镀锌钢单板立柱的厚度不应小于8.0mm,镀锌钢双板立柱的厚度不应小于6.0mm,镀锌钢管扶手的壁厚不应小于2.0mm;(3)铝合金管立柱的壁厚不应小于3.0mm,铝合金单板立柱的厚度不应小于10.0mm,铝合金双板立柱的厚度不应小于8.0mm,铝合金管扶手的壁厚不应小于2.0mm。

4.1.9室外金属防护栏杆应进行防雷设计,并应符合现行国家标准《建筑物防雷设计规范》GB50057的有关规定。

二、杆结构护栏加工制作2.1建筑防护栏杆立柱加工精度应符合下列规定:(1)立柱的高度允许偏差应为0mm~+2.0mm;(2)底板的垂直度允许偏差应为±1°;(3)立柱支承玻璃栏板的夹具距离允许偏差应为±0.5mm;垫圈直径允许偏差应为-0.3mm~0mm;(4)栏杆开孔位置允许偏差应为±0.5mm。

2.2平板型预埋件加工精度应符合下列规定:(1)锚板边长的允许偏差应为±5mm;(2)一般锚筋长度的允许偏差应为0mm~+10mm,两面为整块锚板的穿透式预埋件的锚筋长度的允许偏差应为0mm~+5mm,且均不应有负偏差;(3)锚固筋与锚板面的垂直度允许偏差为la/30,la为锚固钢筋长度(mm);(4)圆锚筋的中心线允许偏差应为±5mm。

不锈钢栏杆规范

不锈钢栏杆规范

不锈钢栏杆规范不锈钢栏杆规范是指在建筑设计和施工过程中,对不锈钢栏杆的设计、材质、工艺、安装等方面进行规范的文件。

下面是对不锈钢栏杆规范的1000字详细解读。

一、材质选择:1.不锈钢栏杆材质应符合国家标准GB/T 1220-2007《不锈钢棒》的相关要求,并按照相关规范进行选材。

2.常用的不锈钢材质有SUS304、SUS316等,根据使用环境的要求进行选择。

3.不锈钢栏杆材质应达到防锈、抗氧化、耐腐蚀的要求。

二、外观要求:1.不锈钢栏杆外观应平整、光滑、无划痕、无凹陷、无裂纹等缺陷。

2.不锈钢栏杆表面应进行镜面抛光处理,达到光洁度要求。

3.不锈钢栏杆颜色应均匀一致,无色差。

三、尺寸规范:1.不锈钢栏杆高度一般为1000mm,根据使用环境的要求可进行调整。

2.不锈钢栏杆的上、中、下三栏高度比例约为1:2:2,根据设计要求可进行调整。

3.不锈钢栏杆的栏杆间距应小于等于110mm,以确保安全。

四、安装规范:1.不锈钢栏杆的安装应按照设计图纸要求进行施工,确保安装的位置、角度准确无误。

2.不锈钢栏杆的固定方式可以选用膨胀螺栓、焊接等方式,固定牢固可靠。

3.不锈钢栏杆的连接处应采用不锈钢螺丝进行固定,连接牢固。

五、验收标准:1.不锈钢栏杆安装完毕后,应进行验收,验收要求如下。

2.不锈钢栏杆的安装位置、高度、连接牢固度等应符合设计要求。

3.不锈钢栏杆的外观应完好无损,无锈蚀、划痕等缺陷。

4.不锈钢栏杆的栏杆间距应符合规范要求,确保安全。

5.不锈钢栏杆颜色均匀一致,无色差。

六、维护保养:1.不锈钢栏杆应定期进行清洁,保持光洁度。

2.不锈钢栏杆表面如有划痕、污渍等,应及时进行清洁和修复。

3.不锈钢栏杆应避免与碱性物质接触,以防腐蚀。

以上就是不锈钢栏杆规范的详细解读,规范的制定和执行对于保证建筑安全和美观起到了重要的作用。

不锈钢栏杆的选材、施工和维护保养都应按照规范要求进行,以确保其质量和使用寿命。

栏杆技术标准

栏杆技术标准

栏杆技术要求一、 材料、设备及配件要求1.1 钢材栏杆钢材应选用国标碳素钢Q235B ,产品质量应符合相应的国家规范,并需提供出厂合格证和检验报告。

(厂家在材料进厂后应对材料进行检验,并提供复试报告)1.2连接件■ 连接螺栓的材质均为316型号不锈钢,外露不锈钢螺栓应带圆形盖帽,样式参照下图:另:木扶手应用不锈钢沉头螺丝固定。

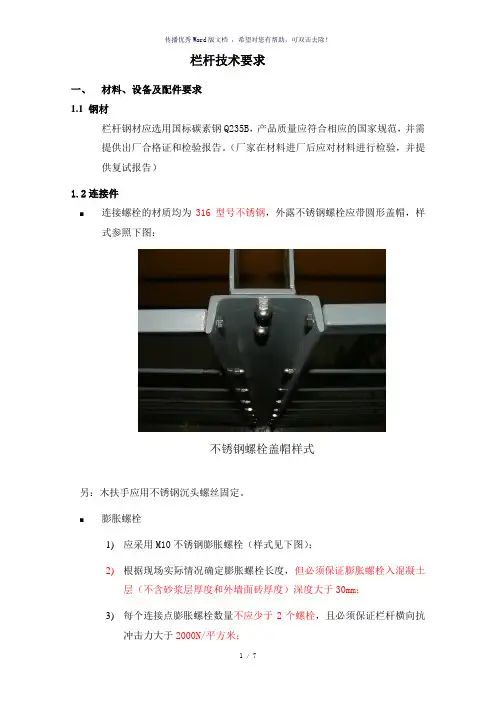

■ 膨胀螺栓1) 应采用M10不锈钢膨胀螺栓(样式见下图);2) 根据现场实际情况确定膨胀螺栓长度,但必须保证膨胀螺栓入混凝土层(不含砂浆层厚度和外墙面砖厚度)深度大于30mm ;3) 每个连接点膨胀螺栓数量不应少于2个螺栓,且必须保证栏杆横向抗冲击力大于2000N/平方米;不锈钢螺栓盖帽样式4)如需要在外墙打孔安装螺栓,则应先向孔内注建筑结构胶,然后再安装螺栓,避免渗漏;5)立柱安装完成后、底座周边采用耐候密封胶封堵严密;要求施工单位对栏杆安装引发渗漏做出保修承诺。

6)螺母下设尼龙或其他防松螺母垫圈。

其品种、规格、性能应符合现行性国家标准及设计要求,并必须有出厂质量保证书;7)螺栓、螺母及垫圈应涂油保护;8)紧固件与管、板材,板材与板材连接应紧固密贴,外观排列整齐;1.3焊条应使用国标E4322焊条。

1.4木扶手室外栏杆木扶手应为防腐木,并在投标时需提供样品、检测报告和厂家质量保证书确认,所有防腐年限应在10年以上。

为防止因环境恶劣造成木扶手翘曲、开裂,木扶手安装完毕后,涂刷2遍亚光木质清漆,二、设计要求■建筑设计要求:栏杆形式、净高、连接位置、固定方式详见设计附图。

按规范要求,低层、多层住宅的阳台栏杆扶手顶部离地完成面(可踩踏面)高度不应小于1.05m;小高层、高层住宅的阳台栏杆扶手顶部离地完成面(可踩踏面)高度不应小于1.10m。

楼梯间栏杆扶手顶部离地完成面(可踩踏面)高度不应小于1.10m,且立杆间距不应大于110mm。

封闭阳台栏杆也应满足以上阳台栏杆净高要求。

如栏杆总高度包含结构反梁高度的,则在结构反梁上的安装点应尽量靠近户内一侧,避免反梁成为可踩踏面。

不锈钢栏杆方案及技术标准

不锈钢栏杆方案及技术标准

不锈钢栏杆方案及技术标准(共5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--不锈钢栏杆技术质量标准一、技术标准编写依据如下,但执行标准不限于以下内容:1、《建筑装饰装修工程施工及验收规范》………………… GB50210-20012、《楼体栏杆栏板图集》………………… 06J403-13、《建筑无障碍设计图集》………………… 03J926二、材质及栏杆样式要求1、栏杆材质要求栏杆材质采用采用302不锈钢,所有用于固定栏杆和立杆的螺栓、垫圈和螺帽必须是不锈钢材质。

2、栏杆样式要求1)楼梯间栏杆为一类栏杆,楼梯间栏杆立杆为φ51×(即外径51mm,壁厚,以下均此表示法)不锈钢管,扶手为φ51×不锈钢管,竖向花管为φ19×不锈钢管,上下横杆为φ38×不锈钢管。

样式参考06J403-1图集中24页B13a 做法,选用详见下图:要求:每个梯段增加一个扶手与混凝土梯段连接的加强杆,加强杆为φ25×不锈钢管,连接方式同立柱;屋面层栏杆采用直接与混凝土连接;竖向花管净距不得大于110mm,立杆按上图所示,楼梯栏杆每三步设置1根立柱。

2)一层楼梯间通往地下室栏杆样式参考06J403-1图集中76页K8型做法,但要求图集中扶手钢管为φ51×不锈钢管,连墙杆为φ25×不锈钢管,连接方式同扶手。

详见下图:3)二层楼梯休息平台护栏直接坐在楼梯休息平台上返梁上,要求栏杆成活后距地面1100mm,竖向花管净距为110mm,立杆间距为700mm,下横杆距上返梁100mm,上横杆距扶手100mm。

主杆扶手、立杆为φ51×不锈钢管,竖向花管为φ19×不锈钢管,上下横杆为φ38×不锈钢管,样式参考下图楼梯间栏杆水平段做法,但上横杆直接与两侧墙连接(不选用下图带圆弧形式)。

4)室内不锈钢护窗栏杆样式参考下图做法,上下横杆为φ51×不锈钢管,竖向花管为φ25×不锈钢管。

钢质栏杆、铝合金栏杆施工工艺标准

钢质栏杆、铝合金栏杆施工工艺标准

钢质栏杆、铝合金栏杆施工工艺标准- 建筑技术钢质栏杆施工工艺标准一、工艺标准1、适用范围适用于阳台、平台(含屋面)及楼梯护窗栏杆等钢质栏杆。

2、工艺流程工厂制作→现场放线、预埋件施工→工厂金属基层防锈处理→工厂底、面漆喷涂→工厂包装后运输到现场→栏杆安装→连接点处理。

3、现场放线、埋件现场确认栏杆安装位置、高度、预埋件位置,该工作应于墙体抹灰打灰饼完成后,抹灰施工开始前进行。

埋件为后置埋件,在抹灰灰饼完成后,采用钢膨胀螺栓将6mm厚钢板固定在墙面上。

埋件深度应保证抹灰后将埋件及螺栓帽隐蔽,埋件安装前应做防锈处理。

4、工厂生产及底漆、面漆等,应根据设计要求确定钢构件厚度、漆面种类及厚度等。

5、栏杆安装剪刀楼梯栏杆安装可在墙体腻子完成后安装;其它楼梯栏杆可在楼梯地坪放线完成后,地坪施工前安装;护窗栏杆应在抹灰完成后安装;阳台、平台铁艺栏杆应在外墙面砖粘贴前完成。

栏杆进场后,栏杆直接与预埋件连接即可,应注意每个栏杆应与原测量数据一一对应,防止安装后出现违反强条现象出现。

6、连接点处理如若焊缝不能被将来的土建抹灰层所覆盖,则焊缝需要打磨光滑,采用人工打磨除锈、除油并对杆件涂刷油漆,油漆种类及厚度与大面栏杆相同:连接点处理完成后,可由土建单位对该处土建工作进行收口处理。

二、控制标准及注意事项1、临空高度在24m以下时,栏杆高度不应低于1.05m,临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m;楼梯栏杆及护窗栏杆高度不应低于0.9m;如底部有宽度大于或等于0.22m,且高度低于或等于0.45m的可踏部位,应从可踏部位顶面起计算。

室内外高差大于0.7m且窗台高度小于0.9m时,需要安装护窗栏杆,飘窗栏杆是沿墙设置还是沿飘窗设置,应征求主管部门意见后实施。

楼梯水平段栏杆长度大于0.50m时,其扶手高度不应小于1.05m。

2、栏杆离楼面或屋面0.10m高度内不宜留空;高于45米要考虑防雷接地。

栏杆技术标准

栏杆技术标准

不锈钢技术标准
设计条件
水平荷载1.0kN/m。

栏杆立柱固定方式以膨胀螺栓焊接钢板为主
栏杆立柱为拉丝不锈钢型材,栏杆挡板为6+6夹胶玻璃,扶手采用木扶手、与立柱材质相同的不锈钢扶手(详细参数参见表及附件图纸)。

法兰盘以建筑胶粘剂固定粘结固定。

1.1型材截面尺寸允许偏差
表1 单位:mm
1.2长度允许偏差
不锈钢的长度偏差应符合表2规定
表2
1.3 不锈钢外观要求
1.3.1发丝板应符合表3的规定
表3 发丝板要求
1.3.1镜面板应符合表4的规定
表4 镜面板要求
表4(续)
包装:产品正面用PVC保护膜覆盖。

注:所有标准应符合标准 SN/T 1671-2005
GB/T 3280-2007
GB/T 700-2006
GB/T 4237-2006。

不锈钢栏杆方案及技术标准

不锈钢栏杆方案及技术标准

不锈钢栏杆技术质量标准一、技术标准编写依据如下,但执行标准不限于以下内容:1、《建筑装饰装修工程施工及验收规范》………………… GB50210-20012、《楼体栏杆栏板图集》………………… 06J403—13、《建筑无障碍设计图集》………………… 03J926二、材质及栏杆样式要求1、栏杆材质要求栏杆材质采用采用302不锈钢,所有用于固定栏杆和立杆的螺栓、垫圈和螺帽必须是不锈钢材质。

2、栏杆样式要求1)楼梯间栏杆为一类栏杆,楼梯间栏杆立杆为φ51×1。

0(即外径51mm,壁厚1.0mm,以下均此表示法)不锈钢管,扶手为φ51×1。

0不锈钢管,竖向花管为φ19×0.8不锈钢管,上下横杆为φ38×1.0不锈钢管。

样式参考06J403-1图集中24页B13a做法,选用详见下图:要求:每个梯段增加一个扶手与混凝土梯段连接的加强杆,加强杆为φ25×1。

0不锈钢管,连接方式同立柱;屋面层栏杆采用直接与混凝土连接;竖向花管净距不得大于110mm,立杆按上图所示,楼梯栏杆每三步设置1根立柱。

2)一层楼梯间通往地下室栏杆样式参考06J403-1图集中76页K8型做法,但要求图集中扶手钢管为φ51×1.0不锈钢管,连墙杆为φ25×1.0不锈钢管,连接方式同扶手。

详见下图:3)二层楼梯休息平台护栏直接坐在楼梯休息平台上返梁上,要求栏杆成活后距地面1100mm,竖向花管净距为110mm,立杆间距为700mm,下横杆距上返梁100mm,上横杆距扶手100mm。

主杆扶手、立杆为φ51×1.0不锈钢管,竖向花管为φ19×0。

8不锈钢管,上下横杆为φ38×0。

8不锈钢管,样式参考下图楼梯间栏杆水平段做法,但上横杆直接与两侧墙连接(不选用下图带圆弧形式)。

4)室内不锈钢护窗栏杆样式参考下图做法,上下横杆为φ51×1。

0不锈钢管,竖向花管为φ25×0。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢质栏杆技术标准修订记录一、适用范围本技术标准适用于青岛万科所有室外钢质阳(露)台栏杆、钢质楼梯间栏杆及钢质花槽栏杆、女儿墙顶栏杆的制安工程招投标及现场施工指导。

二、依据2.1除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》2009年版《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工及验收规范》GB50210-2001《住宅装饰装修工程施工规范》GB50327-2001《木结构工程施工质量验收规范》GB50206-2002《钢结构工程施工质量验收规范》GB50205-2001《涂装前钢材表面锈蚀等级和除锈等级》GB 8923-1988《漆膜一般制备法》GB1727-92《漆膜厚度测定法》GB1764-79(89)《测定漆膜耐湿热、耐盐雾、耐候性(人工加速)的漆膜制备法》GB 1765-79(89)《民用建筑工程室内环境污染控制规范》GB 50325一2001结构要求及装饰要求详附件图纸三、材料、设备及配件要求3.1 钢材3.1.1. 栏杆钢材采用Q235钢材,产品质量应符合相应的国家规范,并需提供出厂合格证和检验报告。

室外钢构件(不锈钢构件除外)的金属表面必须进行热镀锌处理,整体镀锌,膜厚50-60μm,不允许采用冷镀锌钢材。

3.1.3. 对于栏杆非结构受力构件,钢材规格尺寸偏差不得超过其公称尺寸的8%,截面不允许有明显凹陷、扭曲、变形、裂纹。

3.1.4. 钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材公称尺寸(宽度、直径)的2% 。

3.1.5. 钢材表面的锈蚀等级应符合现行国家标准GB8923《涂装前钢材表面腐蚀等级和除绣等级》规定的C级及C级以上。

3.1.6. 钢材端边或断口处不应有分层、夹渣。

3.2 油漆3.2.1.室外镀锌件油漆系统必须采用海虹老人牌油漆系统,现场补漆应采用富锌底漆氟碳面漆打补,具体型号和要求见下表:3.3连接件3.3.1.连接螺栓的材质均为不锈钢(材质为304),外露不锈钢螺栓应带圆形盖帽,样式参照下图:如有木扶手应用不锈钢沉头螺丝固定。

3.3.2.如有膨胀螺栓应采用M10不锈钢膨胀螺栓,样式见下图。

长度有7cm或11cm 两种,具体选用根据现场情况确定,不锈钢膨胀螺栓入混凝土层深度应大于3cm(不含砂浆层厚度和外墙面砖厚度)。

每连接点应不少于2个螺栓。

如有隐蔽膨胀螺栓应采用镀锌膨胀螺栓,外面加装饰盖,装饰盖应打密封胶密封防水,每连接点应不少于2个螺栓。

不锈钢膨胀螺栓3.4焊条应使用国标E43焊条。

3.5扶手室外木扶手使用防腐木(根据项目确定木质)、室内木扶手红榉或者沙梨、松木。

所有防腐年限应在10年以上。

栏杆所涉及所有木结构请按标准:VKSZ/GCBZ/ED001《标准化木构件(花架、扶手、百页)》执行。

四、设计、制作、安装及施工要求4.1设计要求4.1.1.建筑设计要求:栏杆高度按照国家设计和验收规范要求执行;栏杆总高度包含结构反梁高度的,则在结构反梁上的安装点应尽量靠近户内一侧,避免反梁成为可踩踏面。

栏杆形式、净高、连接位置、固定方式详见设计附图。

4.1.2. 结构设计要求:所有由万科提供的图纸仅对栏杆形式及用材作出要求,不对结构安全负责,承包商须自行进行栏杆抗水平冲击力等结构安全计算并对结构安全负责。

扶手顶部至少应能承受每米1kN的水平荷载。

4.1.3.图纸要求:栏杆正式施工前承包商应根据招标要求细化安装节点及安装施工图交万科地产项目经理部确认后,分别给总包(三方合同情况)、监理及万科地产项目经理部各一套。

4.2工序要求4.2.1.栏杆制作与安装的工序按如下方式进行:工厂备料及开料——工厂制作――现场放线、预埋件施工(预埋件预埋由总包完成)――工厂金属基层防锈处理——工厂底、中、面漆喷涂——工厂包装后运输到现场——进场检验――栏杆安装――验收。

4.2.2.原则上框架部分四面焊接、非受力部分两面焊接,招标前焊接需进行二次深化,焊接部位应打磨光洁,焊缝应饱满,焊后清理干净表面熔渣及飞溅物,不得有裂纹、夹渣、焊瘤、烧穿、弧坑、咬边气孔等缺陷,质量应符合国家相应标准或规范《建筑钢结构焊接规程》(JGJ81-91);4.3金属表面油漆及防锈要求4.3.1.喷漆前除锈宜采用抛丸或喷砂除锈,除锈等级需达到国标Sa2.5级,钢材表面无可见的油脂、污垢、氧化皮、铁锈等附着物;4.3.2.油漆工艺采用喷漆,油漆制作全部在工厂完成;现场如需要修补,应采用与原油漆面同色同种的油漆进行修补;4.3.3.防腐等级(室内普通级,室外加强级),涂层寿命达到20年以上金属表面基层酸洗、磷化、镀锌、聚氨酯粉末喷涂(室外粉,喷涂厚度≥50μm)4.3.4.镀锌要求:使用范围:立杆、各项配件都采用热镀锌镀层厚度≥50μm。

不论采用何种防腐形式,厂家都必须提供防腐寿命≥10年的质量保证。

镀锌底材处理:用适当的清洁剂除去灰尘,油脂等。

用(高压)淡水清洗掉盐和其他污物。

高压水冲洗时如有必要加上硬尼龙刷擦洗去除锌盐(白锈)。

对金属喷吐表面应尽快覆涂以免污染。

4.3.5. 油漆:海虹老人牌品牌油漆处理方式如下:1、所有室外钢材表面均应进行热镀锌处理2、底漆选用海虹老人牌15553型底漆,涂刷一度,厚度≥50μm3、面漆选用海虹老人牌55210或552C0型面漆,涂刷二度,总厚度≥60μm4、环氧专用稀释剂08450,聚胺酯专用稀释剂08080施工条件:施工表面必须干燥清洁,温度高于露点以避免冷凝。

在冰点以下时要注意表面上的结冰,以免影响附着力。

注意事项:若重涂间隔过长,建议将漆膜打磨粗糙以确保附着力。

在施工中应注意防火及环保措施。

在狭窄处或空气不流通处施工是必须提供强力通风。

■粉末喷涂应厚度均匀,色泽一致,不得出现皱皮,不均和漏喷等现象;■粉末喷涂表面硬度≥2H;■木扶手底部与钢板连接处应开槽处理;■至现场及在安装过程中钢质构件表面均应覆保护膜,做好成品保护;■所有栏杆成品或单元式成品应全部在工厂制作及完成喷漆,现场仅进行成品安装或单元式大件拼装。

■现场应采用预埋件形式安装栏杆成品。

4.3.6.室外钢质栏杆(包括阳台栏杆、花槽栏杆、女儿墙顶栏杆)表面防锈做法按以下方案进行:■酸洗除锈、除油;■生铁表面热镀锌处理,厚度均匀,50—60μm;■刷涂环氧锌基底漆一层(环氧底漆15553,干漆膜厚度≥50μm)■喷涂聚氨脂面漆55210或552C0二层(干漆膜厚度≥60μm);4.3.7 室内栏杆(适用于室内楼梯间等非阳光直射部分钢质栏杆)■金属生铁表面,喷砂或抛丸除锈达国标Sa2.5级,表面无可见的油脂、污垢、氧化皮、铁锈等附着物;可使用成品热镀锌管,必须保证整体镀锌厚度不低于50μm。

■聚氨酯粉末喷涂(室外粉,喷涂厚度≥60μm)4.4杆件连接所有杆件焊接须在工厂完成,焊接部位应打磨光洁,焊缝质量应符合国家相应标准或规范;栏杆弯曲处必须柔和无棱角;栏杆各水平、竖直构件之间相对尺寸必须相同;4.5 进场及进场验收4.5.1. 承包商项目经理及现场技术人员应至少在正式施工前7天进场查看施工条件,并于总包单位做施工工艺协商及施工准备;材料应至少在正式安装前二天进场并统一堆放于预定位置。

4.5.2.栏杆成品或半成品进场时包装保护应完好无损,并至少按1%比例且不少于3件分批进场成品进行拆除外包装抽检。

检查内容包含栏杆高度、扶手材料、配件材料、制作工艺、表面油漆质量、数量、规格等是否符合设计要求(详见附件验收表格),发现不合格应立即退场整改。

抽检后承包商应恢复成品外包装,此部分费用已包含在合同总价中,不另计。

4.6 预埋件制作与施工室外钢质栏杆(包括阳台栏杆、花槽栏杆、女儿墙顶栏杆)预埋件按以下方案进行:4.6.1.根据图纸深化要求完成栏杆工程承包商应委派专人进行设计交底并现场协助配合总包单位做好预埋工作。

预埋件与栏杆主体可采用现场焊接的形式。

焊点需被结构抹灰层覆盖。

预埋件表面应平整无翘曲,周边整齐。

4.6.2. 栏杆侧面连接点应与结构钢筋牢固焊接。

如侧面为砖墙的应考虑砌筑时预埋埋件,不允许用膨胀螺钉与砖墙连接。

4.6.3. 栏杆与埋件连接两面均应满焊,并要求焊缝端部封口,焊缝高度执行规范要求。

焊接处无夹渣、焊瘤、虚焊等现象。

若焊缝不能被将来的土建抹灰层所覆盖,则焊缝需要打磨光滑,采用人工打磨除锈、除油并对杆件进行处理:见《万科钢结构防腐系统要求》。

4.6.4.埋件应按照规范要求做好防锈和防腐工作。

4.6.5.埋件的上口与混凝土结构面基本保持平齐;预埋件中心线位置的允许偏差为10mm(用钢尺检查)。

楼层之间预埋钢板出平面的偏差为15mm,全高范围内出平面偏差为25mm。

如预埋件出现偏差超过以上标准,栏杆工程承包商负责采取纠偏措施或另行采取加固方式,不另外增加有关费用。

4.7. 成品或半成品安装4.7.1 除成品与预埋件连接可采用焊接外,其他钢质成品或半成品在现场仅采用螺栓连接方式。

如表面漆有破坏应及时修补;4.7.2如有木扶手需后安装,则应采用沉头螺丝。

注意扶手不能松动、翘曲,其高度、角度、构造应符合设计要求。

转角弧度正确,与相邻扶手连接通顺,接头严密平整,表面光滑、整洁、美观。

4.8 样品在投标报价期间,承包方需提交带剖面的成品样板一份留万科封存, 且在为单个项目供货前均应先送样板至项目地盘封存,日后所有货品验收均按已审定样品的外观与质量为标准。

4.9 成品验收■对栏杆安装净高度进行量尺核查,应符合国家强制性规范要求和设计要求。

■核对已封存样板,对扶手、杆件、配件等进行外观检查。

表面防腐防锈处理符合设计要求,材料型号、尺寸、花纹符合设计要求,所有的焊接及材料表面的凸起打磨平整、无焊渣残留、无毛刺。

杆件无弯曲现象。

■对安装牢固程度的进行检查,无松动、摇晃现象。

■面漆喷涂厚度均匀,无淋挂、起皱或起色,喷漆色泽均匀,与样板核对一致。

成品表面干净,无砂浆、油污污染。

■栏杆安装允许偏差如下表:五、成品保护5.1 栏杆成品或半成品在工程制作完成后应将其用牛皮纸或瓦楞纸严密包裹,其外缠绕胶带纸用于防水并使其牢固,外露杆件连接部分以利于现场拼装。

细小杆件可采取部分整体包装形式。

安装完成后包装纸不能马上拆除,应在所有土建泥水活完成后并分项工程验收前拆除。

安装完毕至交工前整个过程中如发现有包装纸松脱,应及时恢复。

5.2 清除栏杆表面污染物时禁止用锋利的刀具铲刮,以免损伤面层。

5.3 如有木质扶手可在装饰、装修工程验收合格后再行安装。

5.4 栏杆、竖杆、扶手运输过程中必需有防潮、防碰保护措施。

栏杆在地盘暂时存放时应置于干净的户内,应水平或侧立于高度大于200MM的垫木上。
