坡屋面砂浆卧瓦施工技术交底
水泥砂浆卧瓦施工技术交底大全

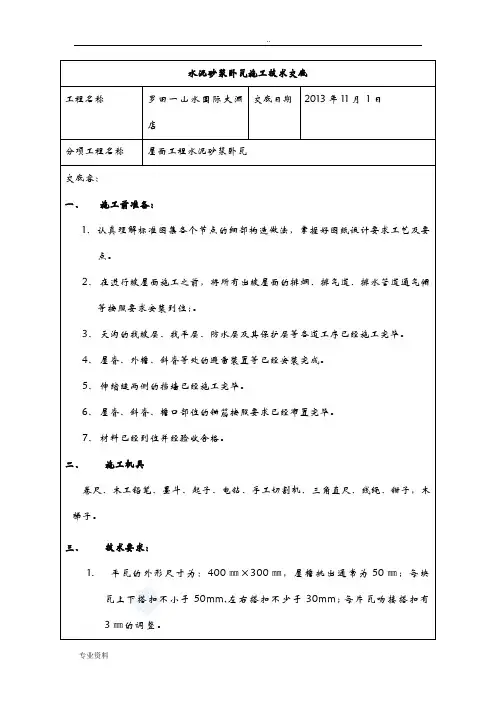

水泥砂浆卧瓦施工技术交底工程名称罗田一山水国际大酒交底日期2013年11月1日店分项工程名称屋面工程水泥砂浆卧瓦交底容:一、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点。
2、在进行坡屋面施工之前,将所有出坡屋面的排烟、排气道、排水管道通气帽等按照要求安装到位;。
3、天沟的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕。
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成。
5、伸缩缝两侧的挡墙已经施工完毕。
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕。
7、材料已经到位并经验收合格。
二、施工机具卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,木梯子。
三、技术要求:1.平瓦的外形尺寸为:400㎜×300㎜,屋檐挑出通常为50㎜;每块瓦上下搭扣不小于50mm,左右搭扣不少于30mm;每片瓦吻接搭扣有3㎜的调整。
350mm的整数,经计算约为335mm) .○2由于砼坡屋面正面均为梯形或平行四边形,即脊线与斜脊线或水沟线不成直角,所以取一条与正脊线垂直的直线,保证屋面平瓦施工瓦位置线的正度,也是控制平瓦左右位置的参考线。
该线可根据现场实际情况进行偏移调整,然后按照540mm(两片瓦)间距排平瓦横向线。
2)、为保证铺完后屋面瓦达到水平、垂直、对角线三向的标齐,应在屋檐往上第一层瓦和脊线往下第一层瓦位置作预铺瓦,然后挂线控制平整度。
面积大的屋面利用边筋搭扣3㎜的调整围来调节成整片瓦,面积小的屋面也可调节到中拱切割。
调节整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也不会因累积尺寸变化发生错乱。
可按两片瓦的宽度,将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则块。
3、主瓦铺贴在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
坡屋面施工技术交底记录

斜屋面结构梁截面形式、高度、标高取值规定、水平梁截面形式、高度、标高取值参照下图所示
斜屋面梁截面示意图
5、斜屋面水平梁模板支设及加固施工
梁侧立杆距梁侧的距离均为300mm;沿梁两侧立杆搭设水平杆。梁底、梁侧模板采用15mm厚木胶板,采用步步紧、木方以及斜撑板进行加固,禁止采用木胶板压条加固。
⑤、浇筑砼前,应检查钢筋位置和保护层厚度,严格按设计和规范要求执行。
⑥、捣实砼时,振动棒移动间距不应大于作用半径的1.5倍。砼应分层振捣密实,每层砼均应振捣至气泡排出为止。为保证上、下层砼结合良好,振动棒应插入下层砼5㎝。平板振动器在相邻两段之间搭接振捣3––5㎝.
⑦、为防止钢筋移位,严禁振动棒撞击钢筋,在钢筋密集处,可采取带刀片的振动棒进行振捣。
一、工程概况
本工程为东方今典•境界13#楼、16#楼、19#楼,位于焦作市中原路东侧,世纪路北侧.主体七层,屋面为34度坡屋面,无地下室。
二、施工准备
1、材料准备
按施工要求及施工顺序和用料计划,及时按施工材料管理制度进料,现场材料可满足需要;所有主材必须有出厂合格证,钢材、水泥、砂石料等必须经检验合格;模板、碗扣件、钢管、扣件数量能保证满足同时施工需要。
5、施工现场发生伤亡事故,必须立即报告领导,抢救伤员,保护现场. 9、当日施工完后应清理产生的施工垃圾,做到工完场清。
1、施工方法
在施工中应采用措施,控制混凝土的坍落度130—150mm,采用Φ33小振动棒,按序插振,防止漏插。对于死角部位可以采用板外振与人工插钎相结合.利用焊接板筋做抗滑移带和确定混凝土流向、分段施工。为了保证板面的平整度,随捣随用砂浆抹平.
坡屋面砂浆卧瓦施工技术交底

表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:屋面小青瓦铺设概况:一、材料要求1、P.C 32.5复合硅酸盐水泥,严禁混用不同品种、不同标号的水泥,具备出厂合格证及经复试合格。
中砂,不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物,含泥量不大于5%。
2、瓦件的包装、捆扎应符合运输及搬运的相关要求;材料进场经验收合格后,各瓦件需根据屋面瓦施工布置按安装顺序分类堆放待用。
3、屋面瓦质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。
二、主要机具主要机具:砂轮切割机、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等。
三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。
根据设计要求的标高、坡度,找好规矩并弹线;4、斜屋面找平层已施工完毕,且已通过验收。
5、斜屋面周圈防护架已搭设完毕,通过验收。
6、材料已经到位并经验收合格。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:四、施工工艺:本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦由甲方提供。
施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。
砂浆卧瓦交底

砂浆卧瓦交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII表C1-3技术交底记录表C1-3技术交底记录表C1-3技术交底记录表C1-3技术交底记录在铺设屋面瓦时,结合部连接防水处理必须认真考虑。
水平结合部、垂直结合部、女儿墙斜板压顶部位或单坡屋脊采用水泥封实,所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
共 10 页 / 第 4 页审核人交底人接受交底人表C1-3技术交底记录工程名称辛集中央国际城楼交底日期2013-05-10 工程编号分项工程名称坡屋面砂浆卧瓦交底提要屋面水泥砂浆卧瓦施工准备、操作工艺、质量要求及其它措施交底内容:4.6铜丝套挂施工1)、施工技术要求:○1在距屋面构架梁边30mm,位置和斜脊位置,以及檐口、斜天沟位置预埋Φ10圆钢,间距1500mm,露出屋面板30mm。
○2钢筋网片采用Φ6圆钢,纵向间距350mm横向间距300mm。
各节点必须全部绑扎牢固。
钢筋网片与预埋Φ10圆钢绑扎牢固。
○3因本工程坡度太大,瓦片在瓦底满铺砂浆的基础上还必须采用双股18#铜丝与钢筋网片绑扎固定牢固。
2)、锚固钢筋及网片在距构架梁30mm处及斜脊、斜天沟、檐口上100mm处预埋直径10㎜圆钢、间距1500㎜埋置在现浇板内8㎝,高出板面3㎝,以便焊接或用镀锌铅丝绑扎。
钢筋网采用直径6㎜钢筋间距350*300网片,檐口处竖向钢筋与横向钢筋焊接或用镀锌铅丝绑扎牢固,交叉点采用镀锌铅丝捆扎牢固。
3)、施工工艺:○1主瓦安装由屋檐左下角开始,自左向右,由下而上。
○2屋面瓦安装,主瓦均采用18号铜丝穿过钉孔套挂在钢筋网上。
○3施工中,钢筋网用1:3水泥砂浆覆盖,主瓦采用满铺砂浆卧浆施工。
○4所有配件瓦都采用1:3水泥砂浆满座施工。
共 10 页 / 第 5 页审核人交底人接受交底人表C1-3技术交底记录工程名称辛集中央国际城楼交底日期2013-05-10工程编号分项工程名称坡屋面砂浆卧瓦交底提要屋面水泥砂浆卧瓦施工准备、操作工艺、质量要求及其它措施交底内容:5.平瓦屋面的施工要求5.1屋面、檐口瓦:挂瓦次序从檐口由下到上、自左向右方向进行。
坡屋面砂浆卧瓦施工技术交底修复的

1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写交底内容:6、安装屋脊瓦:铺完主瓦,最后做脊瓦,屋脊铺设要求平、直。
a、铺设脊瓦应从封头脊瓦幵始,逆风向铺设,搭接铺至末端封头脊瓦,脊瓦搭接瓦尾的宽度每边不小于40mm铺设时,沿屋脊中心位置挂线,以保证脊瓦瓦面平直,无起伏现象。
b、脊瓦底部要垫塞平稳,采用1:3水泥砂浆座浆,座浆要饱满,使屋脊不沉陷变形。
c、脊瓦间缝隙用与瓦同色色料,渗水泥砂浆配制勾缝。
d、脊瓦两侧与主瓦相交的缝隙用水泥砂浆填实后贴入正档勾修饰防水,若不贴正档勾可用色料水泥砂浆修饰。
7、铺设斜脊处瓦:屋面瓦铺设至斜脊处,板瓦筒瓦根据斜屋脊角度、长度进行切割,斜屋脊采用筒瓦装饰,铺设时应注意防止砂浆污染瓦片及对成品瓦片的保护,切割后剩余部分瓦可根据现场情况用与其他1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写交底内容:11、有关搭盖尺寸及检验方法见下表12、允许偏差项目,见下表六、成品保护:1、瓦片运输堆放应避免二次倒运,运输时应轻拿轻放,不得抛扔、碰撞,进入施工 现场后应堆放整齐。
坡屋面瓦施工安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 施工单位:[施工单位名称]3. 施工地点:[具体施工地点]4. 施工时间:[预计施工时间]二、施工内容1. 施工范围:[详细描述施工范围,如:某栋建筑物的坡屋面瓦施工]2. 施工内容:[包括但不限于屋面瓦铺设、瓦面找平、瓦面排水系统设置等]三、安全技术交底1. 施工前的准备工作- 确保施工现场安全标志、警示标志齐全,并定期检查维护。
- 对施工人员进行安全技术培训,确保其了解并掌握相关安全知识。
- 检查施工设备、工具及材料,确保其安全可靠。
2. 施工过程中的安全注意事项- 高空作业安全- 施工人员必须佩戴安全帽、安全带等防护用品。
- 施工过程中,必须设置安全防护网,确保施工人员在高空作业时的安全。
- 高空作业时,不得超载使用吊装设备,确保吊装安全。
- 防滑措施- 施工现场必须设置防滑设施,如防滑垫、防滑涂料等。
- 施工人员必须穿着防滑鞋,确保行走安全。
- 电气安全- 施工现场电气线路必须符合规范要求,并定期检查维护。
- 严禁私拉乱接电线,确保电气安全。
- 材料堆放安全- 材料堆放应整齐有序,不得超高堆放。
- 堆放区应设置警示标志,确保安全。
3. 具体施工技术流程- 屋面瓦铺设- 先进行屋面瓦基层处理,确保基层平整、干燥。
- 按照设计要求,铺设屋面瓦,确保瓦面平整、牢固。
- 瓦面排水系统设置,确保排水畅通。
- 瓦面找平- 使用专业工具进行瓦面找平,确保瓦面平整度符合要求。
- 瓦面防水- 按照防水要求,进行瓦面防水处理,确保防水效果。
四、应急措施1. 高处坠落- 立即启动应急预案,组织人员救援。
- 对伤员进行急救,并及时送往医院。
2. 触电- 立即切断电源,确保现场安全。
- 对触电人员进行急救,并及时送往医院。
3. 其他意外事故- 立即启动应急预案,组织人员救援。
- 对伤员进行急救,并及时送往医院。
五、总结本次安全技术交底旨在提高施工人员的安全意识,确保施工安全。
屋面砂浆卧瓦安全技术交底模板

一、交底目的为确保屋面砂浆卧瓦施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、施工人员要求1. 所有参与屋面砂浆卧瓦施工的人员必须经过专业培训,取得上岗资格。
2. 从事高处作业的人员需身体健康,无心脏病、高血压等不适于高处作业的疾病。
3. 作业人员应穿戴符合安全规定的防护用品,包括安全帽、安全带、防护眼镜、防滑鞋等。
三、施工前准备1. 施工前,对施工现场进行全面检查,确保脚手架、防护栏杆、安全网等安全设施完好无损。
2. 对施工工具进行检验,确保其性能良好,无损坏。
3. 施工现场应设置明显的警示标志,提醒人员注意安全。
四、施工安全注意事项1. 高处作业安全:- 作业人员必须正确佩戴安全带,并高挂低用。
- 施工过程中,严禁攀爬脚手架、防护栏杆或安全网。
- 屋面坡度大于25度时,必须使用移动式板梯,板梯应设有牢固的挂钩,必要时系好安全带。
- 挂瓦范围的下方应有警示标志或围栏,禁止人员通过和停留。
2. 物料运输安全:- 用车运输瓦片时,应注意车辆稳定,不得猛跑,前后车距离应不小于2米;坡度行车两车距离应不小于10米。
- 垂直运输瓦片时,应用器物吊运,不准从下向上手抛。
- 人工传递瓦片时,上下方人员要注意递准和接稳,位置应相互避开。
3. 操作规范:- 操作人员不准穿硬底鞋、易滑鞋和拖鞋。
- 施工过程中,精神要集中,严禁嬉笑打闹,不准互相上下抛掷物品。
- 在已铺设好的保温板、防水层上行走时,应穿软底、平地鞋,鞋底要防滑。
4. 环境安全:- 屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
- 施工过程中,如遇恶劣天气,如雷雨、6级以上大风,应立即停止施工,做好防护措施,人员撤离现场。
五、事故处理1. 发生事故时,立即停止施工,保护现场,并及时上报。
2. 根据事故原因,采取相应的处理措施,防止事故扩大。
3. 对事故责任人进行严肃处理,对全体施工人员进行安全教育。
六、交底记录本安全技术交底由项目经理或技术负责人进行,所有参与施工的人员均应签字确认。
坡屋面砂浆卧瓦施工技术交底

小青瓦铺装分项工程施工技术交底记录本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦由承包人提供。
施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。
再根据实际的误差调节山檐安装瓦件的预留位置。
两檐边通常预留60mm弹线,必要时调整,在20mm范围内调整,这两条弹线也是主瓦铺设的始线与终线,另外,还需要每隔2m弹一道控制线。
2、调浆:调配1:3 水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
3、选瓦:采用手敲、听声,尺量分类堆放等手段对瓦尺寸、色泽进行分类。
对不符合要求的一律剔除。
做到同一坡面统一尺寸、色泽协调一致。
5、铺屋面、檐口瓦:为保证屋面达到三线(水平、垂直、对角线)标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预先铺设。
卧瓦层:用20mm厚1:3水泥砂浆做卧瓦层。
筒板瓦铺砌做法为一搭七露三,露面1/3 。
从檐口开始,由下至上、自左而右施工。
坡屋面檐口瓦头要挑出砼檐边50-70mm,瓦与结构挑檐基层接缝处要用水泥砂浆封严。
要先挂水平线,以控制檐口及各排瓦的平整度。
平整度、垂直度误差不大于10mm。
每一排底瓦和上瓦铺装时必须要拉线铺装,必须保证底瓦、上瓦铺装顺直。
卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
砂浆最薄处20mm,在两垄瓦之间应用1:3水泥砂浆将两瓦之间填饱满,砂浆饱满度须达到100%。
搭接缝抹平后,应及时将面层残存的水泥浆清洗干净,并做好成品保护。
6、安装屋脊瓦:铺完主瓦,最后做脊瓦,屋脊铺设要求平、直。
a、铺设脊瓦应从封头脊瓦开始,逆风向铺设,搭接铺至末端封头脊瓦,脊瓦搭接瓦尾的宽度每边不小于40mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

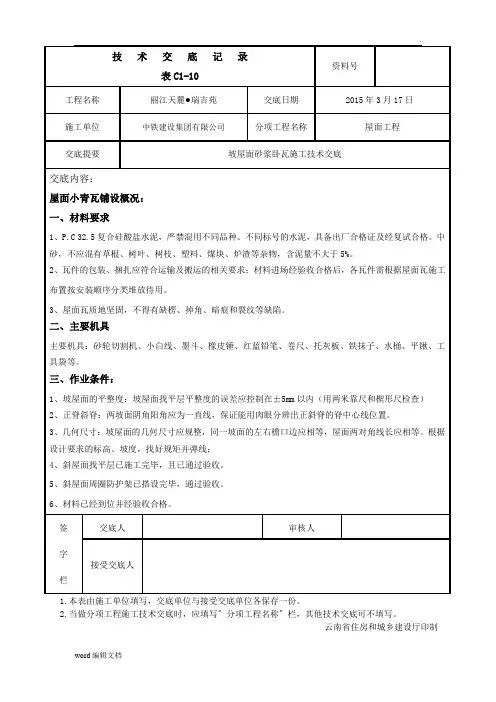

技术交底记录资料号表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:屋面小青瓦铺设概况:一、材料要求1、P.C 32.5复合硅酸盐水泥,严禁混用不同品种、不同标号的水泥,具备出厂合格证及经复试合格。
中砂,不应混有草根、树叶、树枝、塑料、煤块、炉渣等杂物,含泥量不大于5%。
2、瓦件的包装、捆扎应符合运输及搬运的相关要求;材料进场经验收合格后,各瓦件需根据屋面瓦施工布置按安装顺序分类堆放待用。
3、屋面瓦质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。
二、主要机具主要机具:砂轮切割机、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等。
三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。
根据设计要求的标高、坡度,找好规矩并弹线;4、斜屋面找平层已施工完毕,且已通过验收。
5、斜屋面周圈防护架已搭设完毕,通过验收。
6、材料已经到位并经验收合格。
签交底人审核人字接受交底人栏1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录资料号表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:四、施工工艺:本工程斜屋面挂瓦施工采用屋面瓦卧浆(1:3水泥砂浆)做法,屋面瓦由甲方提供。
施工顺序1、测量放线:在屋脊处弹出分中线,尽量使屋面对称或平行,然后从屋檐往上弹第一条平行线确定屋檐第一层瓦位置,由于砼屋面在浇筑中可能出现的误差,山檐于屋檐不一定成直角,所以需取一条与屋檐线为直角的山檐线。
再根据实际的误差调节山檐安装瓦件的预留位置。
两檐边通常预留60mm弹线,必要时调整,在20mm范围内调整,这两条弹线也是主瓦铺设的始线与终线,另外,还需要每隔2m弹一道控制线。
2、调浆:调配1:3水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
3、选瓦:采用手敲、听声,尺量分类堆放等手段对瓦尺寸、色泽进行分类。
对不符合要求的一律剔除。
做到同一坡面统一尺寸、色泽协调一致。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录表C1-10资料号工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:5、铺屋面、檐口瓦:为保证屋面达到三线(水平、垂直、对角线)标齐,应在屋檐第一排瓦和屋脊处最后一排瓦施工前进行预先铺设。
卧瓦层:30mm厚用1:3水泥砂浆做卧瓦层。
筒板瓦铺砌做法为一搭七露三,露面1/3。
从檐口开始,由下至上、自左而右施工。
坡屋面檐口瓦头要挑出砼檐边50-70mm,瓦与结构挑檐基层接缝处要用水泥砂浆封严。
要先挂水平线,以控制檐口及各排瓦的平整度。
平整度、垂直度误差不大于10mm。
每一排底瓦和上瓦铺装时必须要拉线铺装,必须保证底瓦、上瓦铺装顺直。
卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。
瓦缝咬合紧密,无翘缝(俗称“喝风”)。
砂浆最薄处25mm,在两垄底瓦之间应用1:3水泥砂浆将两瓦之间填饱满,砂浆饱满度须达到100%。
搭接缝抹平后,应及时将面层残存的水泥浆清洗干净,并做好成品保护。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录表C1-10资料号工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:6、安装屋脊瓦:铺完主瓦,最后做脊瓦,屋脊铺设要求平、直。
a、铺设脊瓦应从封头脊瓦开始,逆风向铺设,搭接铺至末端封头脊瓦,脊瓦搭接瓦尾的宽度每边不小于40mm。
铺设时,沿屋脊中心位置挂线,以保证脊瓦瓦面平直,无起伏现象。
b、脊瓦底部要垫塞平稳,采用1:3水泥砂浆座浆,座浆要饱满,使屋脊不沉陷变形。
c、脊瓦间缝隙用与瓦同色色料,渗水泥砂浆配制勾缝。
d、脊瓦两侧与主瓦相交的缝隙用水泥砂浆填实后贴入正档勾修饰防水,若不贴正档勾可用色料水泥砂浆修饰。
7、铺设斜脊处瓦:屋面瓦铺设至斜脊处,板瓦筒瓦根据斜屋脊角度、长度进行切割,斜屋脊采用筒瓦装饰,铺设时应注意防止砂浆污染瓦片及对成品瓦片的保护,切割后剩余部分瓦可根据现场情况用与其他签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录表C1-10资料号工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:阴脊、阳脊处。
8、铺设阴沟处:屋面如有拐角,就必然会出现阴沟,阴沟处留设屋面合水沟,沟宽13cm,沟底采用半块板瓦(切割长边)铺设,沟壁采用水泥砂浆抹平,沟底板瓦低于两边板瓦底部,防止交接处积水。
沟边屋面瓦按照角度、长度进行切割。
6.4、验收:做淋水试验,检查屋面瓦铺设情况。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录资料号表C1-10工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:五、质量要求:1、脊瓦在两坡面瓦上的搭盖宽度,每边不小于40mm。
2、瓦伸入天沟、檐沟的长度为50~70mm。
3、天沟、檐沟的防水层伸入瓦内宽度不小于150mm。
4、瓦头挑出封檐板的长度为50~70mm。
5、突出屋面的墙或烟囱的侧面瓦伸入泛水宽度不小于50mm。
6、平瓦及其脊瓦的质量必须符合设计要求和验收规范的规定。
检验方法:观察检查和检查出厂合格证或质量检验报告。
筒板瓦应边缘整齐,表面光洁,不得有分层、裂纹和露砂等缺陷。
7、平瓦必须铺置牢固。
砂浆饱满度达到100%。
8、铺设平整、牢固;瓦面平整,行列整齐,搭接紧密,檐口平直。
检验方法:观察检查。
9、脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。
检验方法:观察或手扳检查。
10、瓦屋面不得有渗漏现象,雨后观察或淋水试验。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录表C1-10资料号工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:11、有关搭盖尺寸及检验方法见下表项次项目搭盖尺寸(mm)检验方法1 脊瓦在两坡面瓦上的搭盖宽度每边≥40 尺量检查2 瓦头挑出檐口的长度50~703 脊瓦下端距坡面瓦的高度≤8012、允许偏差项目,见下表。
序号项目允许偏差(mm)检验方法1 表面平整度 5 用2m靠尺和楔形塞尺检查六、成品保护:1、瓦片运输堆放应避免二次倒运,运输时应轻拿轻放,不得抛扔、碰撞,进入施工现场后应堆放整齐。
2、禁止无关人员随意上施工完的瓦屋面。
在施工过程中需防止重物撞击屋面。
3、及时清理残留在瓦面的砂浆;瓦面挂瓦产生垃圾,必须人工搬运到楼外指定地点。
4、上瓦行走要落脚在瓦片中部,轻走轻踩,严禁踩踏瓦角、瓦边这些部位,以防碎瓦。
5、脚手架拆除时,应注意保护成活的瓦片。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制技术交底记录表C1-10资料号工程名称丽江天麓●瑞吉苑交底日期2015年3月17日施工单位中铁建设集团有限公司分项工程名称屋面工程交底提要坡屋面砂浆卧瓦施工技术交底交底内容:七、安全环保措施:1、施工时戴好安全帽,穿防滑鞋,挂好安全带,不允许穿湿滑的鞋上屋面作业。
不得在施工现场追逐、玩耍。
酒后不得进入施工作业面。
2、砂浆放在专用的器具内,不得直接堆放在屋面板上。
砂浆随伴随用,拌好的砂浆要在2小时内用完,严禁使用隔夜砂浆。
3、施工时需将材料和工具收好,不允许高空坠物。
如需交叉作业时必须错开作业面。
4、檐口2米范围内严禁堆放任何材料。
5、风力超过5级以上天气禁止作业。
雷雨天气禁止作业。
6、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
7、清理后的碎瓦块、砂灰等垃圾用水泥袋装好,运到垃圾分离处。
8、砂浆搅拌机械进入现场前,对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,无漏电、漏水现象。
机械修理工应经常检查砂浆搅拌机械的运行情况,发现问题及时进行维护、保养,以保证施工机械处于良好运行状态。
搅拌现场应经常洒水湿润,在搬运水泥时,轻拿轻放。
签字栏交底人审核人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写〞分项工程名称〞栏,其他技术交底可不填写。
云南省住房和城乡建设厅印制THANKS !!!致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考。
