建筑设计工作联系单

合集下载

《工作联系单》(yz修改征求意见稿)

《工作联系单》(yz修改征求意见稿)
工作联系单
业务编号:变更编号:合同编号:
由:xxxx项目管理部
致:xxxx建筑工程有限公司
事由:
关于xxxx项目一期G210住宅设计变更的事宜
内容:
1、xx项目一期G210应xx要求,进行相应修改,详见xx图纸(工程号),
变更单号(如果有的话),详见XXX联系单(如果没有图纸的话)
2、项目名称:xx项目一期G210住宅;图号:首层局部平面修改图,TJ2。出图日期:2012年11月8日。
3、明确施工单位及具体地块、栋号范围;
4、现场与此图有关的工作是否开始施工,是否存在返工或签证的问题,按修改图进行施工和结算。(例:现场已/未按原施工图纸施工,属于施工前/后变更,是否存在返工,是否做签证处理,按变更后图纸进行施工和结算。)
联系人:
电话:
负责人签名:
时间:年月日
回执
如现场有签证发生,施工方签收时应做如下描述:
收到修改图时,相应工作已按原图完成施工,烦请项目部给予签证确认,结算时按修改图计算。接收人签名:时间:年月日
注:1、本工作联系单由发起人根据实际情况填写有关内容,仅为工作联系通知用途。
2、本工作联系单可作为设计变更单及现场签证单的附件资料参考使用(独立使用不具有任何经济效力)。

施工现场工程联系单(3篇)

施工现场工程联系单(3篇)

第1篇项目名称:XX大厦工程项目地点:XX市XX区XX路XX号联系人:张工联系电话:138xxxx5678一、工程概况1. 工程名称:XX大厦工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上20层,地下2层,总建筑面积约10万平方米4. 工程类别:住宅、商业、办公综合楼5. 工程概况:本工程为钢筋混凝土框架结构,采用现浇楼板、梁、柱,外墙采用干挂石材,屋面采用坡屋面,地下室采用地下车库,设有消防、电梯、空调等配套设施。

二、联系事项1. 施工进度:根据施工计划,目前已完成地下室结构施工,正在进行地上主体结构施工。

预计主体结构施工将于2023年6月完成,装修工程预计于2024年3月完成。

2. 材料供应:请各供应商按照合同约定的时间、地点、规格、数量供应材料,确保材料质量符合国家标准和设计要求。

3. 施工现场管理:请各施工、监理、设计单位严格按照施工图纸和施工规范进行施工,确保工程质量、安全、文明施工。

4. 施工安全:施工现场必须配备必要的安全防护设施,加强施工现场安全管理,防止安全事故发生。

5. 施工协调:各施工、监理、设计单位应加强沟通协调,确保工程顺利进行。

三、具体联系内容1. 施工单位:请按照施工进度计划,确保各分部分项工程按期完成。

2. 监理单位:请对施工现场进行全过程监督,确保工程质量、安全、文明施工。

3. 设计单位:请及时解决施工过程中遇到的设计问题,确保设计变更及时、准确。

4. 材料供应商:请按照合同约定,确保材料供应及时、质量合格。

5. 施工单位、监理单位、设计单位、材料供应商之间应加强沟通,共同解决施工过程中遇到的问题。

四、联系方式1. 施工单位:张工,联系电话:138xxxx56782. 监理单位:李工,联系电话:139xxxx12343. 设计单位:王工,联系电话:137xxxx56784. 材料供应商:赵工,联系电话:136xxxx5678请各相关单位收到此联系单后,按照要求落实各项工作,确保工程顺利进行。

设计联络单-关于内装图纸过程问题提疑记录

设计联络单-关于内装图纸过程问题提疑记录

********项目(一标段)

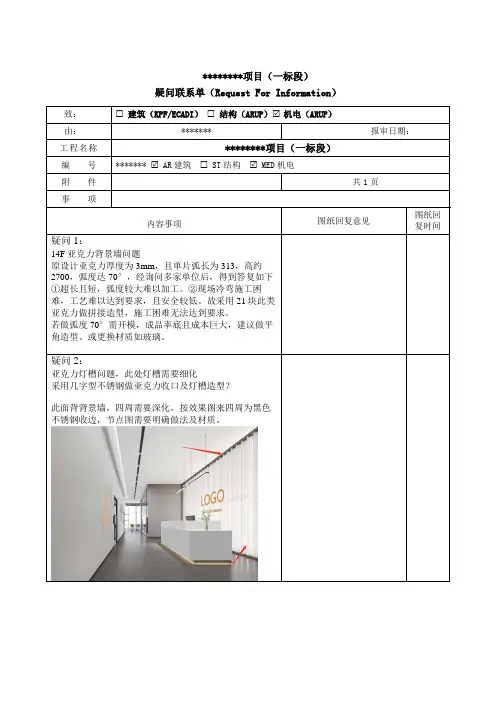

疑问联系单(Request For Information)
致: 建筑(KPF/ECADI) 结构(ARUP) 机电(ARUP)
由:*******报审日期:工程名称********项目(一标段)
编号******* AR建筑 ST结构 MED机电
附件共1页
事项
内容事项图纸回复意见图纸回复时间
疑问1:
14F亚克力背景墙问题
原设计亚克力厚度为3mm,且单片弧长为313,高约2700,弧度达70°,经询问多家单位后,得到答复如下①超长且短,弧度较大难以加工。

②现场冷弯施工困难,工艺难以达到要求,且安全较低。

故采用21块此类亚克力做拼接造型,施工困难无法达到要求。

若做弧度70°需开模,成品率底且成本巨大,建议做平角造型、或更换材质如玻璃。

疑问2:
亚克力灯槽问题,此处灯槽需要细化
采用几字型不锈钢做亚克力收口及灯槽造型?
此面背背景墙,四周需要深化,按效果图来四周为黑色不锈钢收边,节点图需要明确做法及材质。

建筑工程设计变更联系单表格

建筑工程设计变更联系单表格

12 本单一式二份;施工单位、建设单位签字确认后生效本单一式二份;施工单位、建设单位签字确认后生效本单一式二份;施工单位、建设单位签字确认后生效工程设计变更管理规定为完善工程建设管理,规范工程设计变更行为和有效实现工程的投资、工期和质量三大目标控制,加强对工程施工阶段的施工图管理,合理控制工程造价,减少因设计变更带来的造价增加或延误施工工期,结合建筑工程的特点,制定本规定。

第一章总则第一条适用范围:所有工程在合同签订后的实施过程中所发生的工程变更,包括设计变更、特殊情况下发生的且不是由于施工单位原因造成的现场签证及其他原因引起的索赔等。

设计变更是指工程完成招标后,对比招标所用施工图纸,设计院发出的所有的修改施工图(包括对施工图纸的修改、增补、废除,出新版图纸等)。

第二条设计变更应立足于确保结构安全,改善使用功能,合理控制造价和方便施工,安全施工,保证施工质量和工期。

第三条本规定中的设计原因是指设计单位施工图成品文件中存在的问题和错误;非设计原因是指工程建设施工现场外部条件发生了改变,或建设、使用单位的要求发生了改变。

第四条建设单位、施工单位、监理单位不得变更建设工程设计文件;确实需要变更工程设计文件的,应当由设计单位出具变更文件。

设计单位对修改的设计文件承担相应责任。

第五条参与工程建设的各有关单位应共同努力,提高工程建设管理水平,提高设计质量,减少一般设计变更,避免重大设计变更,努力控制工程造价。

第二章管理原则第六条变更设计应当遵循“优化设计、优化施工”的原则,以达到“提高工程质量、缩短工期、节约工程成本”之目的。

第七条变更设计实行审批管理制;未经审查批准的设计,不得擅自变更;禁止利用设计变更提高设计标准、降低安全储备、延长工期、提高工程造价。

第八条发包人拥有对工程变更的最终审批权,经审批同意的工程变更总金额超过规定数额的,可按《合同管理办法》签订补充合同。

第九条发包人:项目组是发包人现场管理的代表,负责对审批权限内的工程变更实行审批,对审批权限外的变更,负责上报公司审批。

(图纸)工 作 联 系 单

(图纸)工 作 联 系 单
15、RG-14图,2-MKQ7门框墙立面门顶标有9C16,而在4-4剖面门顶标为10C16,是否按4-4剖面配筋施工,请明确。
16、RG-16图,2-MKQ10门框墙立面门顶标有9C16,而在2-2剖面门顶标为10C16,是否按2-2剖面配筋施工,请明确。2-MKQ11、3-MKQ1、3-MKQ2门框墙存在同上问题。
17、RG-23图中,板支座附加筋尺寸只标注梁的一边,另一边是否也按尺寸长度制作与安装,请明确。
18、RG-24图中,说明第一点,本层梁板砼强度等级为C35,抗渗等级为P6。是否可不用抗渗砼。
19、RG-24图中,LX19(2)、LX18(2)、LX20(1)、L28、LX17、LX15、LX16、LX11、LX12、LX1、LX2、LX3、LX7、KLX6梁无定位尺寸,请补充。
11、RG-03图,①~②×M-N轴3-MKQ27门框墙平面尺寸与RG-22配筋图中的定位尺寸不一致,请明确按那图施工。
12、RG-17图,3-MKQ3负二层门框墙立面门顶标有9C16,而在3-3剖面负二层门顶标为10C16,负一层门顶标有9C16,在3-3剖面负一层门顶标为7C16,是否按3-3剖面配筋施工,请明确。
3、图纸《结施-1-30》,(3-4轴/D-A轴)人防PD-1没有详图。
为不影响我司的总体进度,望甲方、设计、监理尽快回复,谢谢!
承包单位:广东兆达建工集团有限公司
项目经理:
日期:
监理单位意见:Biblioteka 监理单位:广西建荣工程项目管理有限公司
监理工程师:
日期:
设计单位意见:
设计单位:华南理工大学建筑设计研究院
现场负责人:
日期:
建设单位意见:
建设单位:百色壮丽投资有限公司

建筑工程中工程联系单、变更、核定单使用

建筑工程中工程联系单、变更、核定单使用

工程联系单、工程变更单、工程签证单的使用一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。

发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。

工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。

其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。

工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。

工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。

比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。

有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。

费用的确认与获得,必须走“工程签证”才会被确认。

没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。

所以常规理解工程联系单都是不产生费用的日常事项。

如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。

二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。

设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。

1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。

技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。

技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。

工程联系单-

工程联系单-
事由:
我单位承建的黄梅山矿棚户区改造景观绿化工程,原图纸设计中,室外照明工程的配电箱,安装在门卫室西侧外墙,现门卫室西侧外墙为落地窗无法安装,建议移动至东侧消防控制室内,请设计明确配电箱安装方式、电表接入的管线规格和方式,接地线安装方式等。
承包单位(章):
项目经理:
日期:
监理单位意见:
监理单位(盖章):年月日
承包单位(章):
项目经理:
日期:
监理单位意见:
监理单位(盖章):年月日
设计单位意见:
设计单位(盖章):年月日
建设单位意见:
建设单位(盖章):年月日
工程联系单
联系单位:马鞍山市根本园林绿化工程有限公司
主送单位
安徽汇华建筑设计有限公司
编号:015
抄送单位
铜陵市建设监理有限责任公司
事由
关于黄梅山棚户区改造景观绿化工程
内容:
我单位承建的黄梅山矿棚户区改造景观绿化工程,施工中发现,室外排水沟工程,1#、2#、3#之间排水沟位置,存在大量混凝土基础,需破除后方可施工,如何处理,请相关的单位确认!
承包单位(章):
项目经理:
日期:
监理单位意见:
监理单位(盖章):年月日
设计单位意见:
设计单位(盖章):年月日
建设单位意见:
建设单位(盖章):年月日
承包单位(章):
项目经理:
日期:
监理单位意见:
监理单位(盖章):年月日
设计单位意见:
设计单位(盖章):年月日
建设单位意见:
建设单位(盖章):年月日
工程联系单
联系单位:马鞍山市根本园林绿化工程有限公司
主送单位
安徽汇华建筑设计有限公司
编号:008

与设计单位联系单

与设计单位联系单

与设计单位联系单
尊敬的设计单位,
您好!我们是某某公司,现致函与贵单位联系,欲就以下事项与您沟通:
首先,我们对贵单位过去设计的作品非常满意,对您所展现的专业素质和创意表现深表钦佩。

我们希望能够进一步合作,为我们的新项目寻求您的设计方案。

其次,我们期望能够了解贵单位最新的设计流行趋势和市场需求,以便与您充分沟通,确保设计方案符合我们的需求,并能够有竞争力。

最后,我们希望可以安排一个面谈时间,以便更详细地讨论合作细节。

我们希望能够与贵单位建立长期的合作关系。

若您有意与我们合作,烦请回复此函,告知您方便的面谈时间。

期待能够与贵单位进一步合作,共同成长。

衷心感谢您的关注与配合!
此致,
某某公司
日期:2022年10月10日非常感谢贵单位过去对我们的支持
与合作,我们非常期待与贵单位携手合作,共同开创美好的未来。

同时,我们也相信贵单位的专业能力和创意水平一定能够为我们的项目增光添彩。

我们公司注重与供应商建立长期的合作伙伴关系,我们相信只有双方密切的合作与沟通,才能够实现共赢的局面。

我们希望能够与贵单位建立起信任、尊重和合作的良好关系,共同促进彼此的发展壮大。

在此,我们期待收到贵单位的答复,若您有任何问题或需要进一步了解我们的项目需求,欢迎随时与我们联系。

谢谢!
最诚挚的问候,
某某公司
日期:2022年10月10日。
