市政园林绿化工程质量管理检查评分表
园林景观建设工程质量验收、检查评定表【范本模板】

分项工程质量评定表注:实测点数必须等于、小于应查点数,如超过应查点数,其超过的点数应从合格点数中减去.年月日部分工程质量检查评定表园林工程质量控制资料核查表大树移植工程观感质量评定表注:1。
检查数量:全数检查。
2。
评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
3.观感评分应有二人以上共同评定。
绿化单位工程观感质量评定表注:1.标准分的确定通常情况下、按表中的规定;特殊情况,可另行确定和分配标准分,然后分别评定等级。
2.检查数量:主要景点、地段全数检查;其他按面积抽查10%,但树木不少于2000m2,草坪和地被不少于1000m2,花坛不少于100m2,少于以上数量应全数检查。
3。
评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
4。
观感评分应由3人以上共同评定。
假山叠石单位(子单位)工程观感质量评定表注:1.检查数量:应全数检查(可分为若干个检查点)。
2。
评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
3.观感评分应有3人以上共同评定。
绿化单位工程质量综合评定表编号:园林建筑及小品单位(子单位)工程质量综合评定表编号:检验批质量验收记录分项工程质量验收记录分部(子分部)工程验收记录单位(子单位)工程质量竣工验收记录表编号:园林建设项目单位(子单位)工程综合观感质量检查记录编号:园林建筑及小品单位(子单位)工程观感质量评定表注:1。

园林绿化工程承包商综合评价评分表

园林绿化工程承包商综合评价评分表项目名称:单位及项目负责人:园林绿化工程承包商综合评价评分表使用说明一、引言园林绿化工程作为城市建设中不可或缺的一部分,其质量直接影响到城市的环境美观与居民的生活质量。
为了规范园林绿化工程承包商的管理,确保工程质量、进度、安全等各方面均达到合同及设计要求,特制定本《园林绿化工程承包商综合评价评分表》(以下简称“评分表”)。
本评分表旨在通过全面、客观的评价体系,对承包商的综合表现进行量化评分,以便业主单位或管理部门进行科学决策。
二、评分表结构说明评分表由多个评价项目组成,每个评价项目下设有具体的评价内容和评价标准,以及相应的基本分和加减分规则。
评价项目包括但不限于质量控制、进度控制、安全管理、协调配合度、技术服务能力、售后服务等六大方面,每个方面又细分为若干个子项,确保评价的全面性和细致性。
三、使用步骤填写基本信息:在评分表顶部填写项目名称、单位及项目负责人的相关信息,确保评价的针对性和准确性。
逐项评价:根据评价标准,对每个评价项目下的子项进行逐一评分。
评分时应遵循客观、公正的原则,依据实际施工情况和合同条款进行判断。
计算总分:将每个评价项目的得分相加,得到总分。
总分是评价承包商综合表现的重要依据。
加减分处理:根据加减分规则,对承包商在特定情况下的表现进行加减分处理。
加减分应严格按照标准执行,避免主观臆断。
签署意见:评价小组成员在完成评分后,应在评分表底部签署姓名和日期,以示负责。
四、评价标准解析质量控制:重点关注工程质量和材料的合规性。
乔木和灌木的成活率、硬质景观工程的质量、竣工后的质量问题整改情况等均是评价的重点。
通过严格的质量控制标准,确保园林绿化工程达到设计要求。
进度控制:评价承包商的工期管理能力。
总工期超过计划将受到扣分处罚,以此激励承包商加强进度管理,确保工程按时完工。
安全管理:强调施工现场的安全管理。
发生安全事故将根据事故等级进行扣分处理,以此督促承包商加强安全意识,确保施工安全。
园林绿化质量验收评定表

复核:
质量等级:
年月Hale Waihona Puke 日编号: 工程名称
桩号及工程部位
基本要求:
项 检查项目
次
大、中乔木
栽植土块
小乔木和大、中灌
1
块径
木
( mm)
小灌木
石砾等杂 2 物块茎
( mm)
树木 草坪、地被、花卉
< 100cm
3
地形
100-300cm > 300 ㎝
合计
外观鉴定
武荆高速公路应城连接线绿地景观工程乙标段 绿化栽植土壤检验评定表
0.8 厘米,杂草不超过
0.5%,草根径中的杂草不得超过 项
检查项目 次
0.5% ,过长草修剪,无病虫害,生长势基本良好。
4 花苗地被生长基本健壮,发育基本匀齐,根系基本良好,无损伤及病虫害
规定值或
实际值或实测偏差值
平均值
质量评定
允许偏差( mm) 1 2 3 4 5 6 7 8 9 10 或代表值 规定分 合格率
绿化植物材料质量检验评定表
编号:
工程名称
所属分部工程名称
合同号
桩号及工程部位
施工单位
监理单位
基本要求: 1 植物材料树木树杆基本挺直,树冠基本完整,生长基本健壮,根系良好。乔木灌木应无病虫害,其他树木有病虫害的不得超过
1%,且不影响树木生长
外观。土球基本完整,无裸出土球根系,裸根树木主根无劈,根系基本完整,要素无损伤,切口平整。草块尺寸基本一致,土层厚度不小于
实得分
胸 乔径 1 木
5-10cm 10-20cm > 20cm 高度
— 10 — 20
30 +300 — 200
园林绿化局现场考核评分表汇总

、健身设施、儿童游戏
,并
、指示牌、禁令牌、宣
、绿地、设
水体保洁 1、树干无钉子、铁丝、晾晒衣物等破坏树木生长的现象。 2、绿地无垃圾杂物,叶面无陈旧性积尘。 3、公园内垃圾箱不满溢,垃圾日产日清,无
、公园水体、水池清洁
、公园内厕所无明显异
30分 1、树干有钉子、铁丝、晾晒衣物等破坏树木生长的现象,每处扣0.1 分。 2、绿地上有垃圾杂物,不整洁,每处扣0.5 分。 4、在公园内焚烧垃圾,每处扣10分。 3、公园内垃圾箱或垃圾收集点满溢的,一次扣0.1分。 4、公园内垃圾箱或垃圾收集点周围存在散落垃圾、有污迹、存积水或其它杂物,每处扣1分。 5、公园内有卫生死角的,每处扣0.5分。 6、水面有生活垃圾及其它漂浮物未及时清理的,每处扣0.1分。 7、有杂生水生植物,每处扣0.1 分。 8、公园内厕所卫生状况差、有明显异味的,每次扣 0.1分。 9、公园内厕所发现蚊蝇滋生、蹲位有明显污迹或蜘蛛网,每处扣5分。 10、公园内厕所地面、墙面、洗手盆及厕盆有残留污物或污迹,每平方米扣2分。
注:1、本表适用于城管局对园林绿化局的考核检查,满分为100分;
2、各分项分值扣完为止,不计负分。
8、物资采购及库房管理工作 3分 无物资台账扣1分;无出入库记录扣1分;无物资消耗统计资料扣1分;部门的实物资产出现损坏丢失现象扣1分; 9、投诉处理及整改工作
3分 接到投诉未在规定时间内处理并反馈扣1分;接到整改通知单未及时整改并反馈扣1分;无投诉处理反馈记录扣1分。
40分)
1、安全生产工作 10分 无安全生产工作安排扣1分;无安全生产工作总结扣1分;无安全生产工作检查记录扣1分;未对管辖范围内的消防设施器材进行检查扣1分;每发生一起安全生产事故扣0.5分; 2、综合治理工作 5分 无综合治理工作安排扣1分;无综合治理工作总结扣1分;每发生一起治安案件扣1分;每发生一起刑事案件扣1分;每发生一起盗窃案件扣1分; 3、计划生育工作 5分 每发生一起违反计划生育法律法规政策和有关规定的扣2分; 4、宣传报道工作 5分 未按规定完成各类宣传信息的收集、整理、编写和报送工作每条1分; 5、普法教育工作 5分 无普法教育工作安排扣1分;未完成普法教育任务扣1分; 6、党建、群团工作 10分 无党建工作安排扣1分;无党建工作总结扣1分;无学习记录扣1分;无党群工作各项规章制度扣1分;未开展群团工作扣1分;
绿化养护考核评分表

1.未及时清理萌蘖,藤物,萌条,抹芽不及时,0.5分;
2..树皮损伤,1分。
及时清理死树,挖除死树桩并补种植同规格同品种。
1.未及时清除死树并补植,扣1分。
有树木支撑的,要求支撑整齐,美观,牢固,无缺损。
1.支撑绑扎不牢,断桩,扣0.5分。
做好树木裹干,涂白等防寒措施,春季及时去除防寒物。
1.未按要求涂白、裹干,做好防寒措施,扣3分,
绿化养护考核评分表
项目
考核标准
扣分标准
扣分
问题改正
(5分)
完成检查中提出须整改的问题
1.未完成1项问题扣1分。
人员机械配备
(8分)
按时上下班,工作期间有人在岗
1.未按时上下班1人次扣0.5分;
2.现场无人在岗扣1分。
配备的园林机械能匹配完成相应工作
1. 配备园林机械少,无法完成相应绿化养护工作使养护不达标扣1分
3.苗木死亡,扣3分。
病虫防治
(10分)
食叶性害虫危害的叶片每株(㎡)小于5%,刺吸性害虫危害的叶片每株(㎡)小于10%,无蛀干性害虫危害,病害叶片每株(㎡)小于5%,叶片上无虫粪,虫网。
1.乔木、花灌木,种植块,扣0.5分,
2.地被扣0.5分。
及时上报病虫害发生治理情况。
1.爆发性病虫害未及时治理造成植物死亡或景观损失的,除承担相关责任外,每次扣5分;
着统一工作服,服装整齐,礼貌用语,微笑服务
1.服装未统一、不整齐扣2分;
2.未礼貌服务的扣1分。
花灌木
养护
(10分)
树形美观,长势良好,无明显枯枝死梢,枝条分布合理,均匀,通风透光。

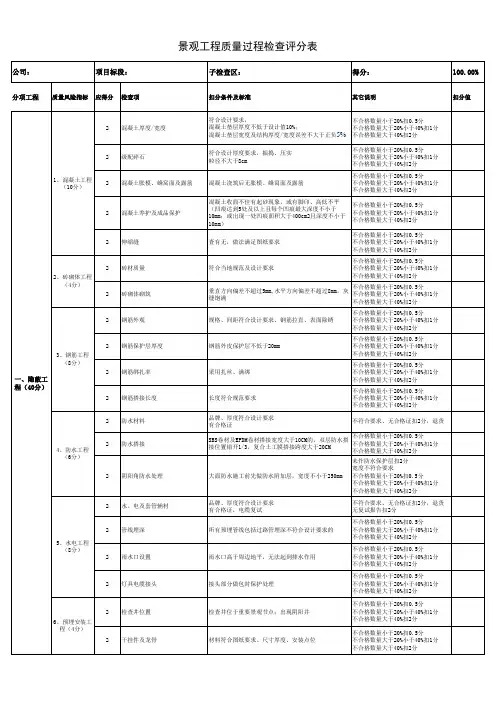

景观工程质量过程检查评分表

混凝土浇筑后无胀模、蜂窝面及露筋
不合格数量小于20%扣0.5分 不合格数量大于20%小于40%扣1分 不合格数量大于40%扣2分
混凝土收面不佳有起砂现象,或有脚印、高低不平 (凹痕达到5处及以上且每个凹痕最大深度不小于 10mm;或出现一处凹痕面积大于400cm2且深度不小于 10mm)
不合格数量小于20%扣0.5分 不合格数量大于20%小于40%扣1分 不合格数量大于40%扣2分
不合格数量小于20%扣2分 不合格数量大于20%小于40%扣4分 不合格数量大于40%扣6分
不合格数量小于20%扣0.5分 不合格数量大于20%小于40%扣1分 不合格数量大于40%扣2分
不合格数量小于20%扣0.5分 不合格数量大于20%小于40%扣1分 不合格数量大于40%扣2分
颜色、粒径与封样一致
措施的;
5处以上不合格扣2分
4、电箱下引出线混乱每一处;
5、电线老化、破皮未包扎的;
2、文明施工 (1分)
1
场容场貌、材料堆放、工完场清
1、材料未集中堆放、堆放不整齐、无垫放措施、无有 效标识,堆放高度超出规范要求; 2、场区内每天景观专业清运出来的垃圾未集中堆放, 垃圾堆放场未进行围合;
1-2处不合格扣0.3分 3-4处不合格扣1.6分 5处以上不合格扣1分
装饰面完整,无切割划痕、缺棱掉角裂纹等;无水泥 不合格数量小于20%扣1分
、油渍、油漆等污染;表面洁净,图案清晰,色泽一 不合格数量大于20%小于40%扣2.5分
致1、,石接材缝:严密,美观,拚缝处的图案、花纹吻合,无 不合格数量大于40%扣4分
缝宽:密缝铺装,缝宽不超过1mm;留缝铺装缝宽以设 不合格数量小于20%扣0.5分
1-2处不合格扣0.3分 3-4处不合格扣0.6分 5处以上不合格扣1分 并需更换。
园林景观建设工程质量验收、检查评定表

编号:分项工程质量评定表注:实测点数必须等于、小于应查点数,如超过应查点数,其超过的点数应从合格点数中减去。
年月日编号:部分工程质量检查评定表编号:园林工程质量控制资料核查表大树移植工程观感质量评定表注:1.检查数量:全数检查。
2.评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
3.观感评分应有二人以上共同评定。
绿化单位工程观感质量评定表注:1.标准分的确定通常情况下、按表中的规定;特殊情况,可另行确定和分配标准分,然后分别评定等级。
2.检查数量:主要景点、地段全数检查;其他按面积抽查10%,但树木不少于2000m2,草坪和地被不少于1000m2,花坛不少于100m2,少于以上数量应全数检查。
3.评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
4.观感评分应由3人以上共同评定。
编号:假山叠石单位(子单位)工程观感质量评定表注:1.检查数量:应全数检查(可分为若干个检查点)。
2.评定标准:全数检查的点均符合相应质量标准合格规定的项目,评为四级;其中,有20%~49%的点达到本标准优良规定着,评为三级;有50%~79%的点达到本标准优良规定者,评为二级;有≧80%的点达到本标准优良规定者,评为一级;有不符合本标准合格规定者,评为五级,并应整改。
精品文档3.观感评分应有3人以上共同评定。
精品文档编号:绿化单位工程质量综合评定表精品文档编号:园林建筑及小品单位(子单位)工程质量综合评定表编号:检验批质量验收记录编号:分项工程质量验收记录编号:分部(子分部)工程验收记录编号:单位(子单位)工程质量竣工验收记录表精品文档编号:园林建设项目单位(子单位)工程综合观感质量检查记录编号:园林建筑及小品单位(子单位)工程观感质量评定表注:1.检查数量:应全数检查(可分为若干个检查点);室内按有代表性的点随机抽验10%。
绿化工程质量评定表

绿化工程G-1公路绿化单位工程观感质量评定表G-2公路绿化单位工程质量综合评定表G-3公路绿化栽种土壤查验报告单G-4公路绿化植物资料工程基本项目单G-5公路绿化植物资料查验报告单G-6公路绿化植物树木栽种工程基本项目表G-7公路绿化草坪花坛、地被栽种工程基本项目表G—1贵阳市乌当区云锦庄—开阳公路工程项目公路绿化单位工程观感质量评定表承包单位:监理单位:工程名称桩号及部位序标准号项目名称分一地形20二树木50 1姿态和生长势15 2病虫害5 3定向摆列7 4栽种定位5 5垂直度8 6修剪10三草坪15 1平坦度11合同号:编号:施工时间查验时间评定等级一级二级三级四级五级备注100%90%80%70%0%2切草边4四花坛5五地被10合分,实质得分,得分率%应得计结承包人:日期:论结监理工程师:日期:论G—2贵阳市乌当区云锦庄—开阳公路工程项目公路绿化单位工程质量综合评定表承包单位:合同号:监理单位:编号:工程名称施工时间桩号及部位查验时间项次项目评定状况审定状况评定状况合格优秀分项工1栽种土方工程程质量2植物资料工程1评定汇3树木载植工程总草坪、花坛、4地被载植工程5评定等级观感应得分2质量实得分评定得分率%承包人:日期:结论监理工程师:日期:结论G-3贵阳环城高速公路南环线项目公路绿化栽种土壤查验报告单承包单位:贵州省交通工程有限企业监理单位:贵州三维建设工程监理咨询有限企业工程名称回填土施工时间合同号:第十三合同段编号:桐木岭管理中心1、2、3 号宿桩号及部位查验时间舍楼项同意误差查验方法项目查验结果次(cm)和频次栽种土块大、中乔木≤6察看或尺1块径小乔木和大、中灌木≤5量检查小灌木≤4石砾、瓦砾树木≤22等杂物块径草坪、地被、花卉≤1<100cm±10水平仪3地形标高全高100-300cm±15丈量>300cm±30结承包人:日期:论结监理工程师:日期:论G-4贵阳环城高速公路南环线项目公路绿化植物资料工程基本项目表承包单位:贵州省交通工程有限企业合同号:第十三合同段监理单位:贵州三维建设工程监理咨询有限企业编号:工程名称南环线站点景观绿化工程施工时间桩号及部位桐木岭地道出口查验时间项项目等级质量要求次姿态合格树木基本挺直 ,树冠基本完好 ,生长基本健康 ,根系发育优秀。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
15
草坪和草本地被播种、铺设成坪后,覆盖率低于95%,单块裸露面积大于25cm²,杂草及病虫害面积大于5%的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
序号
检查内容与打分标准
标准分
扣分
扣分原因
16
花卉栽植花苗的品种、规格、栽植密度、栽植图案不符合图纸设计要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
33
配水管网管道安装管道连接、管道切口不符合要求的,每发现一处扣1分,发现5处(含)以上的扣10分。
10
34
给水管道安装完成后应进行打压试水,管道压力不符合图纸及设计要求的扣5分。
5
6.2检查和整改记录不全的扣5分,对查出的问题没有实施整改闭环的扣5分;
6.3质量专项检查前没有计划的扣2分,检查后没有总结的扣2分。
8
5
2
7
分包单位管理情况
7.1未定期对分包队伍进行质量考核的扣5分,质量考核内容不深入不全面的扣3分;
7.2分包单位未编制分包施工质量技术措施、质量技术交底等资料的扣5分,未经项目部审核的扣3分。
5
30
主体结构钢筋保护层超出规范要求的,每发现一处扣2分,发现3处(含)以上的扣5分。
5
31
假山置石基础工程及主体构造工程的抗风、抗震强度不符合设计要求,每发现一处扣2分,发现2处(含)以上的扣5分。
5
序号
检查内容与打分标准
标准分
扣分
扣分原因
32
灌溉以上的扣5分。
4
总分:100分
总标准分:
总实得分:
得分率:%
市政园林绿化工程实体质量检查表
受检单位受检项目检查内容日期
序号
检查内容与打分标准
标准分
扣分
扣分原因
1栽植基础工程(30分)
1
土层厚度、土壤检测报告、绿化前场地清理、不符合要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
2
地形造型尺寸、栽植土表层整理、栽植土粒径不符合要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
3
栽植穴定点放线、表层土是否与底土分开堆放以及需要扩大树穴(槽)、置换种植土、疏松土壤等不符合要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
4
栽植穴直径(应大于土球或裸根苗根系展幅40~60cm)、穴深(穴径3/4~4/5)不符合要求的发现1处扣1分,发现3处(含)以上的扣5分。
5
5
栽植土壤和栽植土壤厚度不符合要求的发现一处扣5分,未按要求进行土壤见证取样检测的扣5分。
5
17
苗木运输的车辆及吊装机具不满足苗木吊装、运输需要的发现一处扣1分,发现3处(含)以上的扣5分。
5
18
落叶乔木修剪不符合图纸设计及规范要求的每发现一处扣1分,发现3处(含)以上的扣5分。
5
19
灌木及藤本修剪不符合图纸设计及规范要求的每发现一处扣1分,发现3处(含)以上的扣5分。
5
20
竹类材料品种、规格、栽植密度不符合图纸设计要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
4
3
未进行园林绿化工程(绿化工程)质量验收划分的扣2分;质量验收划分未报监理审批的扣2分。
4
4
图纸会审、设计变更、洽商记录、定点放线记录:审批手续(签字、盖章、审批意见)不齐全的缺一项扣1分。
4
5
园林植物进场检验记录以及材料、配件出厂合格证书和进场检验记录,填写不及时、不齐全、不真实的每缺一项扣1分。
5
27
卵石面层铺设,水泥砂浆厚度、卵石大小、铺设质量不符合图纸设计及规范要求时,每发现一处扣1分,发现3处(含)以上的扣5分。
5
28
水泥花砖、混凝土板块、花岗岩面层等铺设,尺寸大小、外观质量不符合图纸设计及规范要求时,每发现一处扣1分,发现3处(含)以上的扣5分。
5
29
路缘石、侧石安装圆滑无折角,表面平整度不符合要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
10
2.栽植工程(85分)
6
植物材料种类、品种名称及规格不符合要求的扣10分。
10
7
乔、灌木的姿态和长势、病虫害不符合要求的每发现1处扣1分,每批次发现3处(含)以上的扣5分。
5
8
乔木胸径、高度、冠径每十株检查一株(少于20株全数检查),不合格一株扣2分,不合格2株(含)以上的扣5分。
5
9
灌木、球类苗木高度、冠径每十株检查一株(少于20株全数检查),不合格一株扣2分,不合格2株(含)以上的扣5分。
4.2未明确和落实质量责任终身制的扣5分。
5
5
5
质量管理制度体系建设情况
5.1未有效建立包含质量管理、质量责任、质量检查、质量考核、质量事故报告处理、质量奖惩等制度体系的,缺一项制度扣3分;
5.2编制的制度缺乏针对性或可操作性的扣5分。
15
5
6
质量检查和整改情况
6.1未实施日常巡检,以及项目经理牵头,质量、技术、工程相关部门参加的专项检查的扣5分;检查频度或深度不够的扣3分;
4
15
工程定位测量、放线记录:内容不规范,发现一处扣1分;每缺一项扣2分。
4
16
原材料出厂合格证书及进场检(试)验报告,每缺一项扣1分。
4
17
施工试验报告及见证检测报告,每缺一项扣1分。
4
18
隐蔽工程验收记录,每缺一项扣1分。
4
序号
检查内容与打分标准
标准分
扣分
扣分原因
19
无施工质量日志的扣4分;施工质量日志填写不连续、不真实的扣2分。
4
20
管道、设备强度试验、严密性实验记录,每缺一项扣1分。
4
21
系统清洗、灌水、通水实验记录,每缺一项扣1分。
4
22
检验批、分项、分部工程验收记录不及时的,每缺一项扣1分。
4
23
有防水要求的淋(蓄)水试验记录,每缺一份扣1分。
4
24
喷泉水景效果检查记录,每缺一份扣1分。
4
25
技术交底记录,新材料、新工艺施工记录,每缺一项扣1分。
4
2.园林附属工程(60分)
11
开工报告:审批手续(签字、盖章、审批意见)不齐全的缺一项扣1分,无开工报告的扣4分。
4
12
计量器具、检测设备未鉴定的扣2分;未建立计量器具管理台账的扣2分。
4
13
未进行园林绿化工程(园林附属工程)质量验收划分的扣2分;质量验收划分未报监理审批的扣2分。
4
14
图纸会审、设计变更、洽商记录:审批手续(签字、盖章、审批意见)不齐全的缺一项扣1分。
市政园林绿化工程项目工程质量检查评分表
受检单位受检项目检查内容管理体系日期
序号
检查内容
打分标准
标准分
实得分
扣分原因
1
质量目标和计划管理情况
1.1未制定工程项目质量目标或项目质量计划扣5分;
1.2质量目标或计划未分解到施工、技术、质量、材料等岗位的扣3分。
5
2
质量管理机构建设和责任落实情况
2.1项目部未设置质量管理机构的扣5分,未明确质量管理机构职责的扣3分。
5
总分:100分
总标准分:
总实得分:
得分率:%
市政园林绿化工程质量保证资料检查表
受检单位受检项目检查内容日期
序号
检查内容与打分标准
标准分
扣分
扣分原因
1.绿化工程(40分)
1
开工报告:审批手续(签字、盖章、审批意见)不齐全的缺一项扣1分,无开工报告的扣4分。
4
2
计量器具、检测设备未鉴定的扣2分;未建立计量器具管理台账的扣2分。
4
6
隐蔽工程验收记录及相关材料检测试验记录,每缺一项扣1分。
4
7
无施工质量日志的扣4分;施工质量日志填写不连续、不真实的扣2分。
4
8
检验批、分项、分部工程验收记录不及时的,每缺一项扣1分。
4
9
土壤理化性质检测报告、水理化性质检测报告、种子发芽试验记录,每缺一份扣1分。
4
10
技术交底记录,每缺一份扣1分。
5
10
藤本主蔓长、主蔓径和棕榈类植物株高、地径每十株检查一株(少于20株全数检查),不合格一株扣2分,不合格2株(含)以上的扣5分。
5
11
苗木栽植后栽植穴周围筑10~20cm围堰、支撑物支柱应埋入地下30cm、苗木主干与支撑杆连接处衬软垫不合格的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
12
9.2培训或交底内容等缺乏针对性和可操作性的,或与施工组织设计、重大专项方案等有关内容不匹配不相符的扣5分;未交底到作业班组人员的扣3分。
5
5
10
质量创优工作的组织与实施情况
10.1组织开展国家、行业和地方工程质量奖项创建活动,编制有针对性的质量创奖规划得2分,按创优规划组织实施的得2分;
10.2每获得市级质量奖项或省部(行业)及以上QC小组活动成果的加2分。
5
21
植物栽植(播种或铺设)成活率应符合图纸及合同要求,不符合要求的,每发现一处扣1分,发现3处(含)以上的扣5分。
5
3.园林附属工程(95)
22
园路、广场铺装材料的品种、质量、规格不符合图纸及设计要求的,每发现一处扣1分,发现5处(含)以上的扣10分。
10
23
园路、广场铺装工程面层表面平整度不符合要求的每发现一处扣1分,发现3处(含)以上的扣5分。
5
5
8
重大技术质量文件的编制和交底情况
