锚杆拉拔试验规范
锚杆及锚索拉拔力检验规范

河北省矾山磷矿有限公司之邯郸勺丸创作砂浆锚杆及树脂锚索拉拔力检验规范为加强井巷工程施工管理,进一步规范锚网喷、锚注及锚索等支护形式的施工行为,搞好工程质量,结合我矿地质条件和施工图设计要求,特制定本拉拨力检查规范。
一、总则根据GB50086-2001《锚杆喷射混凝土支护技术规范》,MT/T879-2000《煤矿预应力锚固施工技术规范》,MT 5009-1994《煤矿井巷工程质量检验评定尺度》,锚杆、锚索支护必须进行拉拔力试验强度检测,质量符合设计要求,才干正常交付使用。
矿山井建工程中的锚杆支护、锚喷支护、锚网喷支护、长锚索支护的拉拔力试验由生产技术处工程质量组负责组织进行,采矿部、平安处、施工单配合工作。
二、检验目的拉拔力测试的目的是判定巷道围岩的可锚性、评价锚杆锚索、树脂、围岩锚固系统的性能和锚固力,检验必须现场进行。
三、检验设备(1)、SW-300锚杆拉拔仪(工作压力63MPa、丈量范围0-300kN)。
(2)主要用于锚杆、钢筋等锚固体的锚固力检测,是锚杆施工支护工程和锚索质量检测的必备仪器。
四、拉拔检验要求1、抗拔力应符合以下规定合格:最低值不小于设计的 90%优良:最低值不小于设计值。
检查数量:每装置300根锚杆,抽试三组进行测试,每组不得少于3 根,其中每组拱顶锚杆2根,边帮锚杆1根;锚索测试数量取总数的5%。
2、锚杆合格条件为同组锚杆锚固力或拉拔力的平均值,应大于或等于轴向拉力设计值;同组单根锚杆的轴向锚固力或拉拔力,不得低于设计值的90%。
测试要求:ф16mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于42.5KN。
3、锚索合格条件为首先锚索支护资料要符合施工措施的规定,且最小锚固长度要≥1.5米;分级张拉,分级方式为0—30千牛—60千牛—90千牛—130千牛。
测试要求:ASTMA419-98(1*7×15.24mm)单根钢绞线,抗拔力大于120KN。
五、拉拔检验程序1、树脂锚固拉拔测试应在装置后0.5~4.0小时进行,水泥砂浆锚固拉拔测试应在装置后15天进行,时间过短影响固化后的强度,时间过长则因巷道围岩发生变形影响丈量结果。
锚杆拉拔试验规程完整

树脂及砂浆锚杆拉拔力试验规程1 总则根据GB50086-2001《锚杆喷射混凝土支护技术规》,锚杆支护必须进行强度检测,一般采取锚杆拉拔力试验。
2 试验目的锚杆拉拔力试验的目的是判定巷道围岩的可锚性、评价锚杆、树脂、围岩锚固系统的性能和锚杆的锚固力。
试验必须在现场进行,使用的材料和设备与巷道正常支护相同。
3 试验工具和设备试验的工具与设备主要有:(1)锚杆拉力计(量程>200kN、分辨率≤1.0kN)(2)钻孔机具。
4 准备工作4.1 地点的选择试验地点应尽量靠近掘进工作面,围岩较平整,未发生脱落、片帮等现象。
试验锚杆应避开钢带(钢筋梯)安装,距邻近锚杆不小于300mm。
4.2 锚杆、锚固剂试验用锚杆的表面应无锈、油、漆或其他污染物。
树脂锚固剂按设计选用。
4.3 钻孔用锚杆钻机在选择的地点钻孔。
试验前测量钻孔直径、锚杆直径、树脂药卷直径。
4.4 锚杆安装(1)将树脂锚固剂放入孔中,用锚杆将其慢慢推到孔底;(2)用锚杆钻机将锚杆边旋转边推进到孔底,然后再旋转5~10秒停止;(3)等待30秒后,退下锚杆钻机;(4)做好标记,以备试验。
5 拉拔试验拉拔试验在锚杆安装后0.5~4.0小时进行。
时间过短影响锚固剂固化后的强度,时间过长则因巷道围岩发生变形影响测量结果。
按图A.1所示安设仪器,确保锚杆拉力计油缸的中心线与锚杆轴线重合。
试验前,检查手动泵或电动泵的油量和各连接部位是否牢固,确认无误后再进行试验。
试验由两人完成,一人加载,一人记录(见表A.1)。
试验时应缓慢均匀地操作手动泵压杆。
当锚杆出现明显位移时,停止加压,记录锚杆拉力计此时的读数,即为拉拔试验值。
6 锚杆拉拔测试要求(1)平巷每安装300根锚杆或掘进100米巷道,抽试三组锚杆,其中每组拱顶锚杆2根,边帮锚杆1根;设计变更或材料变更时另作一组拉拔力测试。
(2)《锚杆规》规定,锚杆质量合格条件为:同组锚杆锚固力或拉拔力的平均值,应大于或等于轴向拉力设计值(kN),即PAn≥PA ;同组单根锚杆的轴向锚固力或拉拔力,不得低于设计值的90%,即PAmin ≥0.9PA ;PAn—同批试件抗拔力的平均值(KN);PA ---锚杆设计锚固力(KN);PAmin---同批试件抗拔力的最小值(KN);试验要求:(1)、锚杆:ф16mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于42.5KN,计算式201㎜2=42.21 kN;(2)、ф18mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于53.5KN,计算式254.5㎜2=53.45kN;(3)、ф20mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于66KN,计算式314.2㎜2=65.98kN;(4)、ф22mm左旋无纵筋等强螺纹钢(Ⅰ级)锚杆,抗拔力大于80KN,计算式380.1㎜2=79.82kN;ф22mm左旋无纵筋等强螺纹钢(Ⅱ级)锚杆,抗拔力大于114.5KN,计算式 PA380.1㎜2=114.03kN。

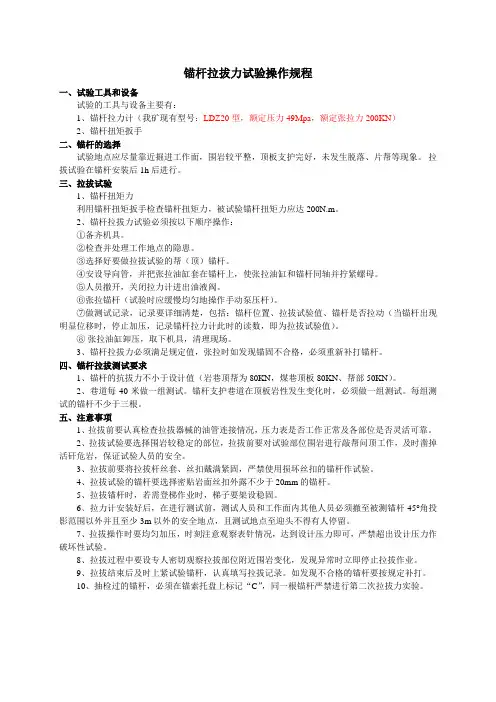

锚杆锚索拉拔实验操作规程

一、试验工具和设备试验的工具与设备主要有:1、锚杆拉力计(我矿现有型号:LDZ20型,额定压力49Mpa,额定张拉力200KN)2、锚杆扭矩扳手二、锚杆的选择试验地点应尽量靠近掘进工作面,围岩较平整,顶板支护完好,未发生脱落、片帮等现象。
拉拔试验在锚杆安装后1h后进行。
三、拉拔试验1、锚杆扭矩力利用锚杆扭矩扳手检查锚杆扭矩力,被试验锚杆扭矩力应达200N.m。
2、锚杆拉拔力试验必须按以下顺序操作:①备齐机具。
②检查并处理工作地点的隐患。
③选择好要做拉拔试验的帮(顶)锚杆。
④安设导向管,并把张拉油缸套在锚杆上,使张拉油缸和锚杆同轴并拧紧螺母。
⑤人员撤开,关闭拉力计进出油液阀。
⑥张拉锚杆(试验时应缓慢均匀地操作手动泵压杆)。
⑦做测试记录,记录要详细清楚,包括:锚杆位置、拉拔试验值、锚杆是否拉动(当锚杆出现明显位移时,停止加压,记录锚杆拉力计此时的读数,即为拉拔试验值)。
⑧张拉油缸卸压,取下机具,清理现场。
3、锚杆拉拔力必须满足规定值,张拉时如发现锚固不合格,必须重新补打锚杆。
四、锚杆拉拔测试要求1、锚杆的抗拔力不小于设计值(岩巷顶帮为80KN,煤巷顶板80KN、帮部50KN)。
2、巷道每40米做一组测试。
锚杆支护巷道在顶板岩性发生变化时,必须做一组测试。
每组测试的锚杆不少于三根。
五、注意事项1、拉拔前要认真检查拉拔器械的油管连接情况,压力表是否工作正常及各部位是否灵活可靠。
2、拉拔试验要选择围岩较稳定的部位,拉拔前要对试验部位围岩进行敲帮问顶工作,及时凿掉活矸危岩,保证试验人员的安全。
3、拉拔前要将拉拔杆丝套、丝扣戴满紧固,严禁使用损坏丝扣的锚杆作试验。
4、拉拔试验的锚杆要选择密贴岩面丝扣外露不少于20mm的锚杆。
5、拉拔锚杆时,若需登梯作业时,梯子要架设稳固。
6、拉力计安装好后,在进行测试前,测试人员和工作面内其他人员必须撤至被测锚杆45°角投影范围以外并且至少3m以外的安全地点,且测试地点至迎头不得有人停留。

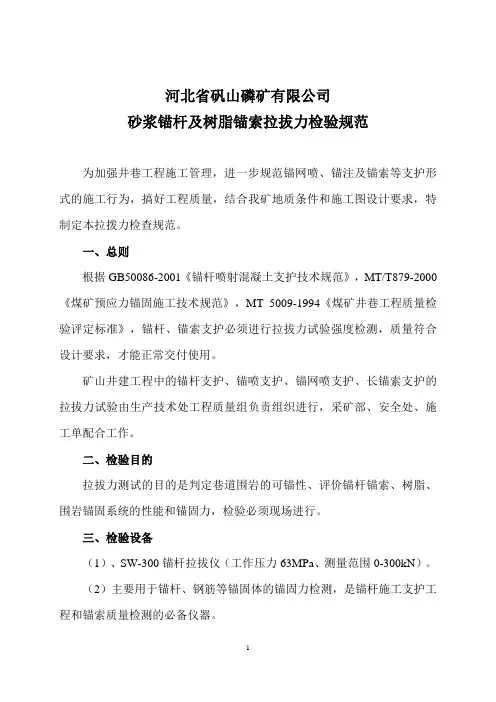

锚杆及锚索拉拔力检验规范

河北省矾山磷矿有限公司砂浆锚杆及树脂锚索拉拔力检验规范为加强井巷工程施工管理,进一步规范锚网喷、锚注及锚索等支护形式的施工行为,搞好工程质量,结合我矿地质条件和施工图设计要求,特制定本拉拨力检查规范。
一、总则根据GB50086-2001《锚杆喷射混凝土支护技术规范》,MT/T879-2000《煤矿预应力锚固施工技术规范》,MT 5009-1994《煤矿井巷工程质量检验评定标准》,锚杆、锚索支护必须进行拉拔力试验强度检测,质量符合设计要求,才能正常交付使用。
矿山井建工程中的锚杆支护、锚喷支护、锚网喷支护、长锚索支护的拉拔力试验由生产技术处工程质量组负责组织进行,采矿部、安全处、施工单配合工作。
二、检验目的拉拔力测试的目的是判定巷道围岩的可锚性、评价锚杆锚索、树脂、围岩锚固系统的性能和锚固力,检验必须现场进行。
三、检验设备(1)、SW-300锚杆拉拔仪(工作压力63MPa、测量范围0-300kN)。
(2)主要用于锚杆、钢筋等锚固体的锚固力检测,是锚杆施工支护工程和锚索质量检测的必备仪器。
四、拉拔检验要求1、抗拔力应符合以下规定合格:最低值不小于设计的90%优良:最低值不小于设计值。
检查数量:每安装300根锚杆,抽试三组进行测试,每组不得少于3 根,其中每组拱顶锚杆2根,边帮锚杆1根;锚索测试数量取总数的5%。
2、锚杆合格条件为同组锚杆锚固力或拉拔力的平均值,应大于或等于轴向拉力设计值;同组单根锚杆的轴向锚固力或拉拔力,不得低于设计值的90%。
测试要求:ф16mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于42.5KN。
3、锚索合格条件为首先锚索支护材料要符合施工措施的规定,且最小锚固长度要≥1.5米;分级张拉,分级方式为0—30千牛—60千牛—90千牛—130千牛。
测试要求:ASTMA419-98(1*7×15.24mm)单根钢绞线,抗拔力大于120KN。
五、拉拔检验程序1、树脂锚固拉拔测试应在安装后0.5~4.0小时进行,水泥砂浆锚固拉拔测试应在安装后15天进行,时间过短影响固化后的强度,时间过长则因巷道围岩发生变形影响测量结果。
锚杆拉拔试验

2 锚索拉拔试验
预应力锚索拉拔试验
验收试验
检查数量一般为锚索数量的5%~10%。
1 验证荷载取值2 荷载增量进 时间隔的确定2 锚索拉拔试验
验收试验 3 验证荷载的观测时间
4 位移合格判定
5 按荷载判定锚 索合格的标准
验证荷载的观测时间与现场适应性试验相同。
与现场适应性试验相同。 使用相对精度为0.5%的精确量测设备,可在5
4 位移蠕变合格判定
可用千斤顶维持荷载15min后,记录锚头的位移,若蠕变不超过 ,认为锚索合格,否则,按上一条规定做进一步试验。
2 锚索拉拔试验
适应性试验 5 锁定荷载的观测时间
2 锚索拉拔试验
适应性试验 6 锁定荷载下的位移与时间
7 显性自由段长度
8 锚索的评价 按验证试验评价方法,
评价锚索。
(3) 位移速率 当考虑了温度,结构移动和锚索体蠕变后,观测的位移速率应不大于1% e (初始锁定荷载损失为1%时对应的锚索位移量)。
2 锚索拉拔试验
锚索拉拔试验
适应性试验 通过验证试验后的锚索在使用前应进行现场 适应性试验,以检查锚索在特定现场条件下的适 应性。试验锚索一般不少于3根。
1 荷载取值
(2)荷载损失率合格,显性自由段合格。荷载取值 符合要求,位移稳定,蠕变合格,锚索位移合格。
验收试验完成后,若积累松弛或蠕变分别超过初始残余荷载的5% 或 5%e 应对锚索重新张拉,且在 110%PW 时锁定。
为了安全,最大试验荷载应不大于锚索体材料强度标准值 f ptk 的80%。
2 荷载与位移 每次荷载应保持不少于1min的稳定时间,对于峰值荷载稳定时间
应不少于15min,且隔5min测读一次位移。
锚杆锚索拉拔实验操作规程

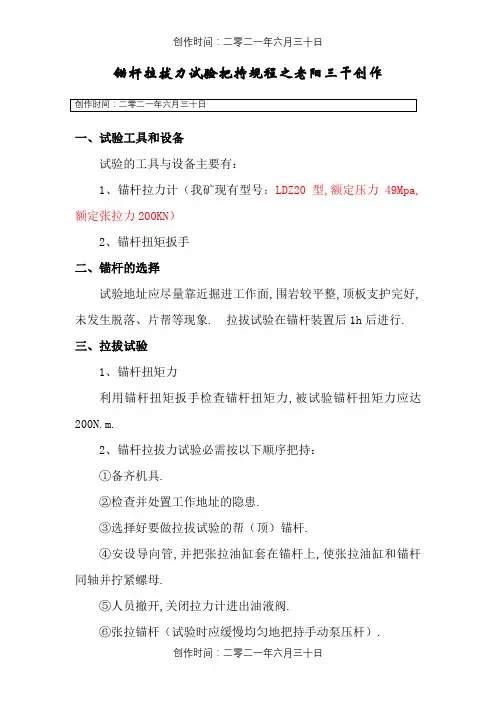

锚杆拉拔力试验把持规程之老阳三干创作一、试验工具和设备试验的工具与设备主要有:1、锚杆拉力计(我矿现有型号:LDZ20型,额定压力49Mpa,额定张拉力200KN)2、锚杆扭矩扳手二、锚杆的选择试验地址应尽量靠近掘进工作面,围岩较平整,顶板支护完好,未发生脱落、片帮等现象. 拉拔试验在锚杆装置后1h后进行.三、拉拔试验1、锚杆扭矩力利用锚杆扭矩扳手检查锚杆扭矩力,被试验锚杆扭矩力应达200N.m.2、锚杆拉拔力试验必需按以下顺序把持:①备齐机具.②检查并处置工作地址的隐患.③选择好要做拉拔试验的帮(顶)锚杆.④安设导向管,并把张拉油缸套在锚杆上,使张拉油缸和锚杆同轴并拧紧螺母.⑤人员撤开,关闭拉力计进出油液阀.⑥张拉锚杆(试验时应缓慢均匀地把持手动泵压杆).⑦做测试记录,记录要详细清楚,包括:锚杆位置、拉拔试验值、锚杆是否拉动(当锚杆呈现明显位移时,停止加压,记录锚杆拉力计此时的读数,即为拉拔试验值).⑧张拉油缸卸压,取下机具,清理现场.3、锚杆拉拔力必需满足规定值,张拉时如发现锚固分歧格,必需重新补打锚杆.四、锚杆拉拔测试要求1、锚杆的抗拔力不小于设计值(岩巷顶帮为80KN,煤巷顶板80KN、帮部50KN).2、巷道每40米做一组测试.锚杆支护巷道在顶板岩性发生变动时,必需做一组测试.每组测试的锚杆很多于三根.五、注意事项1、拉拔前要认真检查拉拔器械的油管连接情况,压力表是否工作正常及各部位是否灵活可靠.2、拉拔试验要选择围岩较稳定的部位,拉拔前要对试验部位围岩进行敲帮问顶工作,及时凿失落活矸危岩,保证试验人员的平安.3、拉拔前要将拉拔杆丝套、丝扣戴满紧固,严禁使用损坏丝扣的锚杆作试验.4、拉拔试验的锚杆要选择密贴岩面丝扣外露很多于20mm的锚杆.5、拉起锚杆时,若需登梯作业时,梯子要架设稳固.6、拉力计装置好后,在进行测试前,测试人员和工作面内其他人员必需撤至被测锚杆45°角投影范围以外而且至少3m以外的平安地址,且测试地址至迎头不得有人停留.7、拉拔把持时要均匀加压,时刻注意观察表针情况,到达设计压力即可,严禁超越设计压力作破坏性试验.8、拉拔过程中要设专人密切观察拉拔部位附近围岩变动,发现异常时立即停止拉拔作业.9、拉拔结束后及时上紧试验锚杆,认真填写拉拔记录.如发现分歧格的锚杆要按规定补打.10、抽检过的锚杆,必需在锚索托盘上标识表记标帜“C”,同一根锚杆严禁进行第二次拉拔力实验.锚索涨拉试验把持规程一、试验工具和设备试验的工具与设备主要有:1、锚索涨拉机具(我矿现有型号:LDZ20型,额定压力49Mpa,额定张拉力200KN)二、锚杆的选择试验地址应尽量靠近掘进工作面,围岩较平整,顶板支护完好,未发生脱落、片帮等现象. 涨拉试验在锚索装置后1h后进行.三、拉拔试验1、锚索涨拉试验必需按以下顺序把持:①备齐机具.②检查并处置工作地址的隐患.③选择好要做涨拉试验的锚索. 实测锚索外露锁具长度、锚索端头垂直至空中一固定点距离.④安设导向管,并把涨拉油缸套在锚索上,使涨拉油缸和锚索同轴并拧紧螺母.⑤人员撤开,关闭拉力计进出油液阀.⑥涨拉锚索(试验时应缓慢均匀地把持气动阀).⑦做测试记录,记录要详细清楚,包括:锚索位置、涨拉试验值、锚索是否拉动(实测此时锚索外露锁具长度、锚索端头垂直至空中一固定点距离,与初始值进行比力).⑧涨拉油缸卸压,取下机具,清理现场.2、锚索涨拉实验必需满足规定值,涨拉时如发现锚固分歧格,必需重新补打锚索.四、锚杆拉拔测试要求1、锚索的预紧力不小于设计值. 锚索预紧力为100~120KN.2、每20m锚索抽样检查1根,拉力应到达设计预紧力值.五、注意事项1、拉拔前要认真检查涨拉机具的油管连接情况,压力表是否工作正常及各部位是否灵活可靠.2、拉拔试验要选择围岩较稳定的部位,拉拔前要对试验部位围岩进行敲帮问顶工作,及时凿失落活矸危岩,保证试验人员的平安.3、涨拉前要将油缸挂钩挂至永久支护的网片上,防止油缸脱落伤人.4、试验的锚索要选择密贴岩面丝扣外露很多于100mm的锚索.5、涨拉锚索时,若需登梯作业时,梯子要架设稳固.6、涨拉机具装置好后,在进行测试前,测试人员和工作面内其他人员必需撤至被测锚杆45°角投影范围以外而且至少3m以外的平安地址,且测试地址至迎头不得有人停留.7、涨拉把持时要均匀加压,时刻注意观察表针情况,到达设计压力即可,严禁超越设计压力作破坏性试验.8、涨拉过程中要设专人密切观察锚索附近围岩变动,锚固体从岩土层中拔出或锚索从锚固体中拔出;锚索端头总位移量超越设计允许位移值时,立即停止涨拉作业.9、涨拉结束后认真填写涨拉记录.如发现分歧格的锚索要按规定补打.10、抽检过的锚索必需在锚索托盘上标识表记标帜“C”,同一根锚索严禁进行第二次拉拔力实验.。
锚杆拉拔试验规程

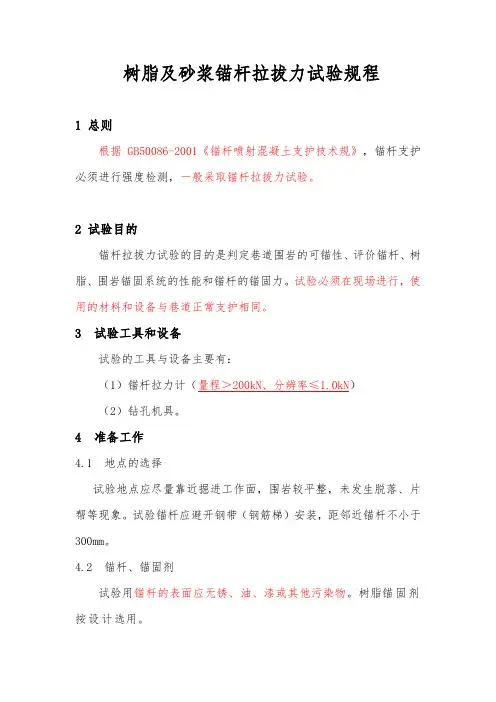

树脂及砂浆锚杆拉拔力试验规程1 总则根据GB50086-2001《锚杆喷射混凝土支护技术规范》,锚杆支护必须进行强度检测,一般采取锚杆拉拔力试验。
2 试验目的锚杆拉拔力试验的目的是判定巷道围岩的可锚性、评价锚杆、树脂、围岩锚固系统的性能和锚杆的锚固力。
试验必须在现场进行,使用的材料和设备与巷道正常支护相同。
3 试验工具和设备试验的工具与设备主要有:(1)锚杆拉力计(量程>200kN、分辨率≤1.0kN)(2)钻孔机具。
4 准备工作4.1 地点的选择试验地点应尽量靠近掘进工作面,围岩较平整,未发生脱落、片帮等现象。
试验锚杆应避开钢带(钢筋梯)安装,距邻近锚杆不小于300mm。
4.2 锚杆、锚固剂试验用锚杆的表面应无锈、油、漆或其他污染物。
树脂锚固剂按设计选用。
4.3 钻孔用锚杆钻机在选择的地点钻孔。
试验前测量钻孔直径、锚杆直径、树脂药卷直径。
4.4 锚杆安装(1)将树脂锚固剂放入孔中,用锚杆将其慢慢推到孔底;(2)用锚杆钻机将锚杆边旋转边推进到孔底,然后再旋转5~10秒停止;(3)等待30秒后,退下锚杆钻机;(4)做好标记,以备试验。
5 拉拔试验拉拔试验在锚杆安装后0.5~4.0小时进行。
时间过短影响锚固剂固化后的强度,时间过长则因巷道围岩发生变形影响测量结果。
按图A.1所示安设仪器,确保锚杆拉力计油缸的中心线与锚杆轴线重合。
试验前,检查手动泵或电动泵的油量和各连接部位是否牢固,确认无误后再进行试验。
试验由两人完成,一人加载,一人记录(见表A.1)。
试验时应缓慢均匀地操作手动泵压杆。
当锚杆出现明显位移时,停止加压,记录锚杆拉力计此时的读数,即为拉拔试验值。
6 锚杆拉拔测试要求(1)平巷每安装300根锚杆或掘进100米巷道,抽试三组锚杆,其中每组拱顶锚杆2根,边帮锚杆1根;设计变更或材料变更时另作一组拉拔力测试。
(2)《锚杆规范》规定,锚杆质量合格条件为:同组锚杆锚固力或拉拔力的平均值,应大于或等于轴向拉力设计值(kN),即PAn≥PA ;同组单根锚杆的轴向锚固力或拉拔力,不得低于设计值的90%,即PAmin ≥0.9PA ;PAn—同批试件抗拔力的平均值(KN);PA ---锚杆设计锚固力(KN);PAmin---同批试件抗拔力的最小值(KN);试验要求:(1)、锚杆:ф16mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于42.5KN,计算式201㎜2=42.21 kN;(2)、ф18mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于53.5KN,计算式254.5㎜2=53.45kN;(3)、ф20mm左旋无纵筋等强螺纹钢锚杆,抗拔力大于66KN,计算式314.2㎜2=65.98kN;(4)、ф22mm左旋无纵筋等强螺纹钢(Ⅰ级)锚杆,抗拔力大于80KN,计算式380.1㎜2=79.82kN;ф22mm左旋无纵筋等强螺纹钢(Ⅱ级)锚杆,抗拔力大于114.5KN,计算式 PA380.1㎜2=114.03kN。
主动网锚杆拉拔试验规范标准

锚杆拉拔试验规范标准采取锚杆拉拔力试验的标准一般是根据GB50086-2001《锚杆喷射混凝土支护技术规范》,锚杆支护必须进行强度检测。
1.锚杆工程所用原材料、钢材、水泥浆、水泥砂浆标号必须符合设计要求。
2.锚固体的直径、标高、深度和倾角必须符合设计要求。
3. 锚杆的组装和安放必须符合《土层锚杆设计与施工规范》(CECS22:90)的要求。
4.锚杆的张拉、锁定和防锈处理必须符合设计和施工规范的要求。
5.土层锚杆的试验和监测必须符合设计和施工规范的规定。
6.隧道锚杆拉拔试验采用的标准是《中空锚杆技术条件》TB/T3209-2008锚杆拉拔试验的基本项目:1.水泥、砂浆及接驳器必须经过试验,并符合设计和施工规范的要求,有合格的试验资料。
2.在进行张拉和锁定时,台座的承压面应平整,并与锚杆的轴线方向垂直。
3.进行基本试验时,所施加最大试验荷载(QMAX)不应超过钢丝、钢绞线、钢筋强度标准值的0.8倍。
4.基本试验所得的总弹性位移应超过自由段理论弹性伸长的80%,且小于自由段长度与1/2锚固段长度之和的理论弹性伸长。
基坑锚杆试验一、锚杆托板安装质量检测1、锚杆托板应安装牢固,与组合构件一同紧贴围岩表面,不松动;2、质量检测一半采用实地观察和现场扳动;3、每个测点应以一排为单位进行检测。
组合件与铺网安装质量检测应符合以下要求:1、采用现场观察法检测;2、组合构件应与金属网紧贴巷道表面;3、尺量网片搭接长度及连网点距离要符合设计要求;4、网间要求连接牢固。
二、锚索安装工程质量检测1、锚索拉拔实验采用锚索张拉设备在井下巷道中完成,与锚杆类似。
2、锚索预紧力检测采用锚索张拉设备对已安装锚索的预紧力进行检测。
最低值应不小于设计值的90%。
对于不合格的锚索要进行重新张拉。
3、锚索的几何参数包括间、排距。
依据《煤炭工业锚喷支护施工技术规范》和《煤炭工业锚喷技术设计规范》锚杆(锚索)锚固拉拔力试验应符合下列规定:安装锚,锚杆抗拔力不低于100KN,锚索抗拔力不低于200KN 锚杆的抗拔力为100KN,锚索为200KN,用抗拔力器进行拉力试验,达到设计要求的90%,为合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
锚杆拉拔试验规范
锚杆拉拔试验是评价土体-锚杆-锚杆锚固体系工作性能的一项
重要试验。
它是指在一定速度和加载方式下,对锚杆或锚索进行的拉拔试验。
锚杆拉拔试验旨在模拟锚固体系受到的实际作用力,评价锚固体系的工作性能和抗拉性能。
一、试验设备:
1. 锚杆或锚索:试验所用的锚杆或锚索应符合相关规范的要求,并经过可靠和正确的安装。
2. 试验机:试验机应满足试验所需的最大拉拔力和变形要求,并保证加载速度的精确控制。
3. 测量仪器:包括压力传感器、位移测量仪、应变测量仪等,用于对试验过程中的力和变形进行准确测量。
二、试验前准备:
1. 安装锚杆或锚索:根据设计要求和规范要求,选择合适的锚杆或锚索,并确保其正确安装。
2. 建立试验方案:制定试验方案,包括试验的加载方式、加载速度、试验过程中的记录和测量要点等。
3. 布置测点:根据试验方案,布置测点,测点应包括锚固体系的受力点和变形点。
4. 安装测量仪器:按照试验方案的要求,安装压力传感器、位移测量仪、应变测量仪等测量仪器。
三、试验过程:
1. 校准仪器:在试验开始前,进行测量仪器的校准,确保仪器的精确度和准确性。
2. 加载试验:按照试验方案的要求,进行加载试验。
在试验过程中,应确保加载速度的准确控制,避免过快或过慢。
3. 记录数据:试验过程中,应及时记录试验时间、加载力、位移、应变等数据,并进行有效的数据管理和保存。
4. 异常处理:如果试验过程中出现异常情况,如过大的位移或应变,应及时停止试验,并进行相应的处理和记录。
四、试验结果的评价与分析:
1. 试验结束后,根据试验数据,进行试验结果的评价和分析。
评价指标包括锚固体系的工作性能和抗拉性能。
2. 根据评价结果,对锚固体系进行合理的优化设计和施工调整,以提高其工作性能和抗拉性能。
3. 根据试验结果,对锚固体系的工作性能进行预测,为类似工程提供参考和指导。
五、试验报告的编写:
1. 编写试验报告,包括试验目的、试验设备、试验方法、试验过程、试验结果等内容。
2. 试验报告应详细记录试验过程中的数据和信息,具备一定的可读性和可操作性。
3. 试验报告应准确反映试验结果,并提出相应的结论和建议。
六、试验安全与质量控制:
1. 对试验过程和试验设备进行安全控制,确保试验人员和试验设备的安全。
2. 在试验前,对试验设备进行质量控制,保证其符合试验要求,并进行相应的校准和调整。
3. 对试验结果进行质量评价,确保试验结果的准确性和可靠性。
锚杆拉拔试验的规范和标准可以根据不同的需求和工程特点来确定,上述所述的是一般性的试验规范,具体试验规范应根据实际情况进行制定。
同时,试验过程中应注意试验安全和质量控制,确保试验结果的准确性和可靠性。
