新清单计价规范最新完整

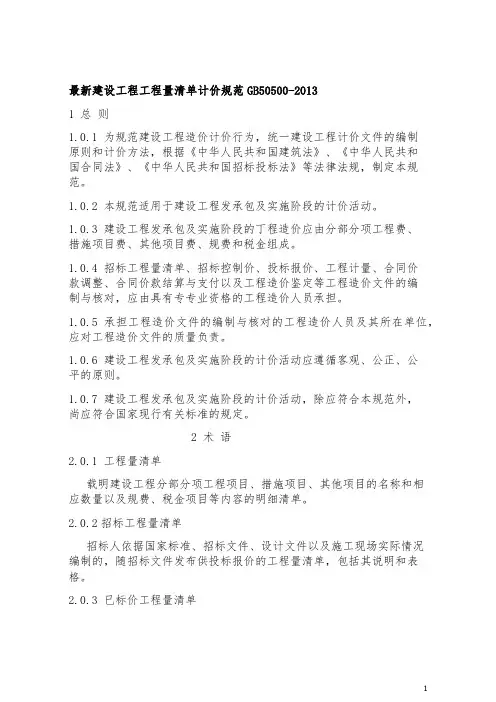

最新建设工程工程量清单计价规范GB50500-2013

最新建设工程工程量清单计价规范GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
最新《建设工程工程量清单计价规范》GB50500-2013

最新《建设工程工程量清单计价规范》GB50500-20131 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
清单计价规范及计算规则(详细版本).

附件:1、《建设工程工程量清单计价规范》1 总则1.0.1为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程工程量清单计价活动。
1.0.3 全部使用国有资金投资或国有资金投资为主 (以下二者简称“国有资金投资”的工程建设项目. 必须采用工程量清单计价。
1.0.4非国有资金投资的工程建设项目,可采用工程量清单计价。
1.0.5 工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.7 本规范附录 A 、附录 B 、附录 C 、附录 D 、附录 E 、附录 F 应作为编制工程量清单的依据。
1 附录 A 为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程。
2 附录 B 为装饰装修工程工程量清单项目及计算规则, 适用于工业与民用建筑物和构筑物的装饰装修工程。
3 附录 C 为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程。
4 附录 D 为市政工程工程量清单项目及计算规则,适用于城市市政建设工程。
5 附录 E 为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程。
6 附录 F 为矿山工程工程量清单项目及计算规则,适用于矿山工程。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量等的明细清单。
2.0.2 项目编码分部分项工程量清单项目名称的数字标识。
2.0.3 项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征2.0.4 综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。
最新清单计价规范

最新清单计价规范最新清单计价规范一、项目的计价方式1. 单价计价:按单位数量或者长度、面积等计算,以单价乘以数量得出总价。
例如,建筑材料的计价一般采用这种方式。
2. 固定总价计价:根据项目的整体工作量和难易程度,确定一个固定的总价。
例如,装修工程的计价一般采用这种方式。
3. 单位设备计价:按照设备的规格、品牌以及数量等确定一个单位设备的价格,并根据需求的设备数量计算出总价。
例如,电子设备的计价一般采用这种方式。
二、计价的基本原则1. 公正原则:计价应该公正、合理,不能过高或过低,要在市场价位范围内进行计算。
2. 经济原则:计价要根据项目的特性和需求,以经济合理的方式进行计算,避免资源的浪费。
3. 透明原则:计价应该明确、清晰,不得含有模糊不清的条款,确保计价可被理解和审查。
三、计价的要素1. 工程量:计价前需要对工程项目进行测量和量取,确定工程的实际数量。
2. 单价:确定项目中所使用的材料、设备等的单价,以市场实际价格为依据。
3. 剖析费:根据项目所需的材料、设备等,确定计算所需的材料、设备剖析费用。
4. 利润:计算项目的利润,一般按照预定利润率计算。
5. 税费:根据地区的法律法规,确定项目需要缴纳的税费。
四、计价的流程1. 建立清单:根据项目需求,对所需的材料、设备等进行列举及规格说明,建立清单。
2. 确定单价:根据市场实际价格和项目需求,确定各项材料、设备等的单价。
3. 计算数量:对清单中所需的材料、设备等进行数量的计算,得出项目的总数量。
4. 计算总价:根据单价和数量,计算出项目的总价。
5. 加上剖析费、利润和税费:根据实际需求,将剖析费、利润和税费计算到总价中。
6. 审核和确认:对计算结果进行审核和确认,确保计价的准确性和可靠性。
五、计价的注意事项1. 对于大型项目,可以委托专业的计价机构进行计价,确保计价的公正性和专业性。
2. 在计价过程中,应该遵循相关的法律法规,确保计价的合法性和合规性。
2023新清单计价规范

2023新清单计价规范随着时间的推移,社会发展的不断进步,人们对于生活质量的要求也越来越高。
这也促使各行各业的经营者不断地调整自己的经营模式和服务标准,以适应市场的需求。
为了进一步规范消费市场,保护消费者的合法权益,作为一个成熟的市场经济国家,我国出台了一系列的计价规范,这些规范被广泛的应用于各行各业,为经营者和消费者之间的交易提供了保障。
而随着时间不断地推移,这些规范也需要不断的进行更新和升级,为此,下面我们就来探讨一下2023新清单计价规范。
1、价格透明度规范消费者在购买商品或服务时,最关心的就是价格的透明度问题,如果价格不透明,消费者就无法了解商品或服务是否存在过高的利润,这就会导致消费者的不满和购买行为的不稳定。
因此,2023新清单计价规范从价格透明度的角度出发,对经营者的价格行为进行规范。
首先,要求经营者向消费者公开商品和服务的价格,包括各种加费的说明。
同时,经营者应当遵守商品和服务的价格定价原则,保证价格合理公正,并在销售前告知消费者。
其次,禁止经营者采取价格欺诈行为。
例如虚构原价、捆绑销售、乱收费等行为,给消费者带来不必要的损失。
最后,要求经营者对价格作出明确的标准,对于同一种商品或服务,价格应当保持一致,不得以不同的方式收费。
2、消费者权益保护规范为了保障消费者的合法权益,2023新清单计价规范要求经营者在经营过程中,必须遵守一定的规范,以避免不必要的纠纷和争议。
首先,要求经营者对商品和服务的质量负责。
例如,如果出现商品质量问题或者服务不满意,经营者应该承认责任,提供相应的赔偿或者退款。
其次,要求经营者遵守交易过程的公平性规则。
经营者不得对消费者进行歧视或者进行不必要的消费附加要求。
为消费者提供公平、公正、文明的交易环境。
最后,要求经营者确保消费者知情权和选择权的行使。
也就是说,经营者应当向消费者提供充分明确的商品或服务信息,并在销售过程中尊重消费者的主动选择。
3、经营者诚信行为规范经济市场必须是基于诚信的基础之上的,为了维护市场的公正、透明和健康发展,不仅消费者应该遵守规范行为,经营者同样需要遵守规范行为。
新清单计价规范最新完整

1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
新《建设工程工程量清单计价规范》的理解与应用工程量清单计价规范

新《建设工程工程量清单计价规范》的理解与应用工程量清单计价规范摘要:新《建设工程工程量清单计价规范》GB50500-2022是在原《建设工程工程量清单计价规范》GB50500-2003的基础上进行修订,自2022年12月1日起实施。
“08规范”涵盖了工程建设从招投标开始到竣工结算办理的全过程,对清单计价的指导思想进行了进一步的深化,在“政府宏观调控、企业自主报价、市场形成价格”的基础上提出了“加强市场监管”的思路,以进一步强化清单计价的执行。
关键词:招标投标合同签订工程结算纠纷调解2022年7月9日国家住房和城乡建设部以第63号公告,批准《建设工程工程量清单计价规范》GB50500-2022为国家标准,自2022年12月1日起实施。
“08规范”新增条文92条,其中强制性条文15条。
增加了工程量清单计价中有关招标控制价、投标价、合同价款约定、工程计量与价款支付、索赔与现场签证、工程价款调整、竣工结算、工程计价争议处理等内容,“08规范”是推行工程量清单计价改革的重要基础。
推行工程量清单计价是适应我国工程投资体制和建设管理体制改革的需要,是深化我国工程造价管理改革的一项重要工作,对于规范建设工程发、承包双方的计价行为。
维护建设市场秩序,建立市场形成工程造价的机制将发挥重要的作用。
一、新《规范》修编的指导思想和原则1、新修订的“08规范”充分考虑了建筑法、合同法、招标投标法以及国家的有关政策,在现有的法规框架下,补充和完善了工程量清单计价规范的内容。
如根据招标投标法近年来实施的情况,对规范的适用范围。
“08规范”中规定。
全部使用国有资金或以国有资金投资为主的工程项目,必须采用工程量清单计价。
与"03规范”相・比,扩大了规范实施的范围。
在规范有关合同价款确定的内容中,也体现了合同法和高法对施工合同司法解释的精神。
2、“08规范”总结了“03规范”实施以来的经验,针对执行中存在的问题,特别是在清理拖欠工程款的工作中普遍反映的问题,以及在工程实施阶段中有关工程价款调整、支付、结算等方面缺乏依据的问题。
建设工程工程量清单计价规范(GB50500-2022)

建设工程工程量清单计价规范(GB50500-2022)建设工程工程量清单计价规范(GB50500-2022)修编情况简介一、修编目的1、为了更加广泛深入地推行工程量清单计价,规范建设工程发承包双方的计量、计价行为制定好准则。
2、为了与当前国家相关法律、法规和政策性的变化规定相适应,使其能够正确地贯彻执行。
3、为了适应新技术、新工艺、新材料日益发展的需要,促使规范的内容不断更新完善。
4、总结实践经验,进一步建立健全我国统一的建设工程计价、计量规范标准体系。
二、修编的必要性1、相关法律等的变化,需要修改计价规范《中华人民共和国社会保险法》的实施;《中华人民共和国建筑法》关于实行工伤保险,鼓励企业为从事危险作业的职工办理意外伤害保险的修订;国家发展改革委、财政部关于取消工程定额测定费的规定;财政部开征地方教育附加等规费方面的变化,需要修改计价规范。
《建筑市场管理条例》的起草,《建筑工程施工发承包计价管理办法》的修订,为“08规范”的修改提供了基础。
2、“08规范”的理论探讨和实践总结,需要修改计价规范3、一些作为探索的条文说明,经过实践需要进入计价规范“08规范”出台时,一些不成熟的条文采用了条文说明或宣贯教材引路的方式。
经过实践,有的已经形成共识,如计价风险分担、物价波动的价格指数调整、招标控制价的投诉处理等,需要进入计价规范正文,增大执行效力。
4、附录部分的不足,需要尽快修改完善一是有的专业分类不明确,需要重新定义划分,增补“城市轨道交通”、“爆破工程”等专业;二是一些项目划分不适用,设置不合理;三是有的项目特征描述不能体现项目自身价值,存在缺乏表述或难于描述的现象;四是有的项目计量单位不符合工程项目的实际情况;五是有的计算规则界线划分不清,导致计量扯皮;六是未考虑市场成品化生产的现状;七是与传统的计价定额衔接不够,不便于计量与计价。
5、附录部分需要增加新项目,删除淘汰项目随着科技的发展,为了满足计量、计价的需要,应增补新技术、新工艺、新材料的项目,同时,应删除技术规范已经淘汰的项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 总则1.0.1 为规范建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,制定本规范。
1.0.2 本规范适用于建设工程发承包及实施阶段的计价活动。
1.0.3 建设工程发承包及实施阶段的丁程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
1.0.4 招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专专业资格的工程造价人员承担。
1.0.5 承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
1.0.6 建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
1.0.7 建设工程发承包及实施阶段的计价活动,除应符合本规范外,尚应符合国家现行有关标准的规定。
2 术语2.0.1 工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
2.0.2 招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
2.0.3 已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
2.0.4 分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
2.0.5 措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
2.0.6 项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
2.0.7 项目特征构成分部分项工程项目、措施项目自身价值的本质特征。
2.0.8 综合单价完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润以及一定范围内的风险费用。
2.0.9 风险费用隐含于已标价工程量清单综合单价中,用于化解发承包双方在工程合同中约定内容和范围内的市场价格波动风险的费用。
2.0.10 工程成本承包人为实施合同工程并达到质量标准,在确保安全施工的前提下,必须消耗或使用的人工、材料、工程设备、施工机械台班及其管理等方面发生的费用和按规定缴纳的规费和税金。
2.0.1l 单价合同发承包双方约定以工程量清单及其综合单价进行合同价款计算、调整和确认的建设工程施工合同。
2.0.12 总价合同发承包双方约定以施工图及其预算和有关条件进行合同价款计算、调整和确认的建设工程施工合同。
2.0.13 成本加酬金合同承包双方约定以施工工程成本再加合同约定酬金进行合同价款计算、调计算、调整和确认的建设工程施工合同。
2.0.14 工程造价信息工程造价管理机构根据调查和测算发布的建设工程人工、材料、工程设备、施工机械台班的价格信息,以及各类工程的造价指数、指标。
2.0.15 工程造价指数反映一定时期的工程造价相对于某一固定时期的工程造价变化程度的比值或比率。
包括按单位或单项工程划分的造价指数,按工程造价构成要素划分的人工、材料、机械等价格指数。
2.0.16 工程变更合同工程实施过程中由发包人提出或由承包人提出经发包人批准的合同工程任何一项工作的增、减、取消或施工工艺、顺序、时间的改变;设计图纸的修改;施工条件的改变;招标工程量清单的错、漏从而引起合同条件的改变或工程量的增减变化。
2.0.17 工程量偏差承包人按照合同工程的图纸(含经发包人批准由承包人提供的图纸)实施,按照现行国家计量规范规定的工程量计算规则计算得到的完成合同工程项目应予计量的工程量与相应的招标工程量清单项目列出的工程量之间出现的量差。
2.0.18 暂列金额招标人在工程量清单中暂定并包括在合同价款中的一笔款项。
用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。
2.0.19 暂估价招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。
2.0.20 计日工在施工过程中,承包人完成发包人提出的工程合同范围以外的零星项目或工作,按合同中约定的单价计价的一种方式。
2.0.21 总承包服务费总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
2.0.22 安全文明施工费在合同履行过程中,承包人按照国家法律、法规、标准等规定,为保证安全施工、文明施工,保护现场内外环境和搭拆临时设施等所采用的措施而发生的费用。
2.0.23 索赔在工程合同履行过程中,合同当事人一方因非己方的原因而遭受损失,按合同约定或法律法规规定承担责任,从而向对方提出补偿的要求。
2.0.24 现场签证发包人现场代表(或其授权的监理人、工程造价咨询人)与承包人现场代表就施工过程中涉及的责任事件所作的签认证明。
2.0.25 提前竣工(赶工)费承包人应发包人的要求而采取加快工程进度措施,使合同工程工期缩短,由此产生的应由发包人支付的费用。
2.0.26 误期赔偿费承包人未按照合同工程的计划进度复施工,导致实际工期超过合同工期(包括经发包人批准的延长工期),承包人应向发包人赔偿损失的费用。
2.0.27 不可抗力发承包双方在工程合同签订时不能预见的,对其发生的后果不能避免,并且不能克服的自然灾害和社会性突发事件。
2.0.28 工程设备指构成或计划构成永久工程一部分的机电设备、金属结构设备、仪器装置及其他类似的设备和装置。
2.0.29 缺陷责任期指承包人对已交付使用的合同工程承担合同约定的缺陷修复责任的期限。
2.0.30 质量保证金发承包双方在工程合同中约定,从应付合同价款中预留,用以保证承包人在缺陷责任期内履行缺陷修复义务的金额。
2.0.31 费用承包人为履行合同所发生或将要发生的所有合理开支,包括管理费和应分摊的其他费用,但不包括利润。
2.0.32 利润承包人完成合同工程获得的盈利。
2.0.33 企业定额施工企业根据本企业的施工技术、机械装备和管理水平而编制的人工、材料和施工机械台班等消耗标准。
2.0.34 规费根据国家法律、法规规定,由省级政府或省级有关权力部门规定施工企业必须缴纳的,应计入建篷筑安装工程造价的费用。
2.0.35 税金国家税法规定的应计人建筑安装工程造价内的营业税、城市维护建设税、教育费附加和地方教育附加。
2.0.36 发包人具有工程发包主体资格和支付工程价款能力的当事人以及取得该当事人资格的合法继承人,本规范有时又称招标人。
2.0.37 承包人被发包人接受的具有工程施工承包主体资格的当事人以及取得该当事人资格的合法继承人,本规范有时又称投标人。
2.0.38 工程造价咨询人取得工程造价咨询资质等级证书,接受委托从事建设工程造价咨询活动的当事人以及取得该当事人资格的合法继承人。
2.0.39 造价工程师取得造价工程师注册证书,在一个单位注册、从事建设工程造价活动的专业人员。
2.0.40 造价员取得全国建设工程造价员资格证书,在一个单位注册、从事建设工程造价活动的专业人员。
2.0.41 单价项目工程量清单中以单价计价的项目,即根据合同工程图纸(含设计变更)和相关工程现行国家计量规范规定的工程量计算规则进行计量,与已标价工程量清单相应综合单价进行价款计算的项目。
2.0.42 总价项目工程量清单中以总价计价的项目,即此类项目在相关工程现行国家计量规范中无工程量计算规则,以总价(或计算基础乘费率)*计算的项目。
2.0.43 工程计量发承包双方根据合同约定,对承包人完成合同工程的数量进行的计算和确认。
2.0.44 工程结算发承包双方根据合同约定,对合同工程在实施中、终止时、已完工后进行的合同价款计算、调整和确认。
包括期中结算、终止结算、竣工结算。
2.0.45 招标控制价招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,以及拟定的招标文件和招标工程量清单,结合工程具体情况编制的招标工程的最高投标限价。
2.0.46 投标价投标人投标时响应招标文件要求所报出的对已标价工程量清单汇总后标明的总价。
2.0.47 签约合同价(合同价款)发承包双方在工程合同中约定的工程造价,即包括了分部分项工程费、措施项目费、其他项目费、规费和税金的合同总金额。
2.0.48 预付款在开工前,发包人按照合同约定,预先支付给承包人用于购买合同工程施工所需的材料、工程设备,以及组织施工机械和人员进场等的款项。
2.0.49 进度款在合同工程施工过程中,发包人按照合同约定对付款周期内承包人完成的合同价款给予支付的款项,也是合同价款期中结算支付。
2.0.50 合同价款调整在合同价款调整因素出现后,发承包双方根据合同约定,对合同价款进行变动的提出、计算和确认。
2.0.51 竣工结算价发承包双方依据国家有关法律、法规和标准规定,按照合同约定确定的,包括在履行合同过程中按合同约定进行的合同价款调整,是承包\按合同约定完成了全部承包工作后,发包人应付给承包人的合同总金额。
2.0.52 工程造价鉴定工程造价咨询人接受人民法院、仲裁机关委托,对施工合同纠纷案件中的工程造价争议,运用专门知识进行鉴别、判断和评定,并提供鉴定意见的活动。
也称为工程造价司法鉴定。
3 一般规定3.1 计价方式3.1.1 使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
3.1.2 非国有资金投资的建设工程,宜采用工程量清单计你。
3.1.3 不采用工程量清单计价的建设工程,应执行本规范除工程量清单等专门性规定外的其他规定。
3.1.4 工程量清单应采用综合单价计价。
3.1.5 措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
3.1.6 规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
3.2发包人提供材料和工程设备3.2.1 发包人提供的材料和工程设备(以下简称甲供材料)应在招标文件中按照本规范附录L.1的规定填写《发包人提供材料和工程设备一览表》,写明甲供材料的名称、规格、数量、单价、交货方式、交货地点等。
承包人投标时,甲供材料单价应计人相应项目的综合单价中,签约后,发包人应按合同约定扣除甲供材料款,不予支付。
3.2.2 承包人应根据合同工程进度计划的安排,向发包人提交甲供材料交货的日期计划。
