施工环保措施建筑废弃物分类处理与资源化利用计划

施工环保措施建筑废弃物分类处理与资源化利用计划

施工环保措施建筑废弃物分类处理与资源化利用计划一、背景介绍随着城市建设的快速发展,建筑废弃物的数量也在不断增加。

建筑废弃物的不合理处理不仅会造成环境污染,还会浪费有限的资源。

为了实现可持续发展目标,施工环保措施以及建筑废弃物的分类处理与资源化利用计划变得尤为重要。

二、施工环保措施1.合理布局和使用工地在工地布局方面,需要合理规划施工区域、材料堆放区域和废弃物暂存区域。

同时,要严格控制工地人员出入,确保工地环境的整洁与安全。

2.建立健全废弃物管理制度制定施工废弃物管理规范,明确责任部门和责任人。

定期开展废弃物管理培训,提高工人的环保意识,确保施工废弃物的准确分类与处理。

3.使用环保材料选择符合环保标准的建筑材料,减少对环境的污染。

比如使用可再生材料、具备节能环保性能的材料等,以提高整体施工环境的绿色化水平。

三、建筑废弃物分类处理计划1.分类标准根据废弃物的性质和可再利用程度,将建筑废弃物分为可回收物、可再利用物、有害物质和其他垃圾等四类。

确保废弃物能够得到有效分类和处理。

2.分类设施建立适当的分类设施,如可回收物的收集容器、再利用物的暂存区、有害物质的特殊处理区等。

同时,设置醒目而易于理解的分类指引牌,方便工人根据指引将废弃物投放到正确的区域。

3.资源化利用对可回收物和可再利用物进行资源化利用,如废弃混凝土的再生利用、废旧砖瓦的二次利用等。

同时,建立相关的回收渠道,与专业的废物再利用单位进行合作,实现废弃物的最大化利用。

四、监测与评估1.监测手段建立废弃物排放监测体系,通过安装环境监测仪器和设备,对施工现场进行实时监测,确保废弃物处理工作的准确性和合规性。

2.评估措施定期对施工现场的废弃物处理情况进行评估,通过对数据的分析和对比,评估施工环保措施和废弃物处理计划的有效性,及时进行调整和改进。

五、建议与展望为了推动建筑行业更加环保可持续的发展,除了施工环保措施和废弃物分类处理与资源化利用计划,还应加强政府的监管与引导。

施工现场环境管理目标与管理方案

施工现场环境管理目标与管理方案

施工现场环境管理目标与管理方案施工现场环境管理是指对施工现场的环境因素进行合理的管理和控制,以减少对环境的污染和破坏,并保护工人和周边居民的身体健康。

施工现场环境管理的目标是确保施工过程符合环境保护标准,并在施工完成后恢复原有的环境状态。

为了达到这一目标,需要制定有效的管理方案。

一、管理目标1.减少环境污染:施工过程中会产生各种废气、废水、废弃物等污染物,管理目标是最大限度地减少这些污染物的排放,减少其对环境的影响。

2.确保工人和居民健康安全:在施工现场周边居住的居民和参与施工的工人需要保证其健康安全,管理目标是减少他们因施工现场环境污染而导致的健康风险。

3.合规管理:施工环境管理需要符合法律、法规和相关标准,管理目标是确保施工现场的环境管理符合法律法规要求,并通过相关认证标准。

二、管理方案1.制定环境管理计划:在项目启动阶段,需要制定详细的环境管理计划,包括环境目标、控制措施、责任分工和监测方法等。

计划需要明确环境管理的要求和目标,并根据具体情况制定相应的管理措施。

2.建立环境管理体系:施工现场应建立一套完整的环境管理体系,包括责任分工、工作流程和文件管理等。

管理体系应明确各部门和人员的职责和权限,确保施工现场环境管理工作的有序进行。

3.预防控制措施:通过合理的控制措施,减少环境污染源的产生和排放。

例如,在施工现场设置防尘网、喷淋设备等,减少扬尘污染;设置固液分离设备和污水处理设备,减少废水污染;合理处理废弃物,减少固体废弃物对环境的影响。

4.监测和评估:建立环境监测和评估机制,定期对施工现场的环境状况进行检测和评估。

监测内容包括空气质量、水质、噪声、振动等因素,评估结果用于调整和改进环境管理的措施。

5.宣传教育:通过宣传教育,增强工人和居民的环境保护意识,使其积极参与到环境管理中来。

施工现场可以组织环境保护知识培训,定期开展环境保护宣传活动,提高环境意识和责任感。

6.审核和验收:施工完成后,对环境管理工作进行审核和验收,确保环境管理措施的实施效果和运行情况。

施工方案中的施工现场垃圾处理与回收利用

施工方案中的施工现场垃圾处理与回收利用

施工方案中的施工现场垃圾处理与回收利用随着建筑行业的发展,施工现场垃圾处理与回收利用日益成为一个重要的环境保护问题。

合理处理和利用施工现场产生的垃圾,不仅能减少对环境的污染,还能节约资源和降低施工成本。

因此,施工方案中的施工现场垃圾处理与回收利用显得尤为重要。

一、施工现场垃圾的分类和收集在施工现场,垃圾的分类和收集是进行垃圾处理和回收利用的第一步。

通常将施工现场垃圾分为可回收物、有害物质和其他垃圾三类。

1. 可回收物可回收物主要包括废纸、废木材、废金属、废塑料等。

在施工现场,施工人员可以将这些可回收物集中存放在指定的垃圾箱中,并及时送往回收站进行统一处理。

2. 有害物质有害物质是指对环境和人体有潜在危害的废弃物,如废油漆、废电池、废灯管等。

这些物质应当单独存放,并严格按照相关法规进行处理和处置。

3. 其他垃圾其他垃圾主要包括厨余垃圾和其他不可回收的垃圾。

对于这类垃圾,施工人员应设置合适的垃圾桶,并制定相应的清理措施。

二、施工现场垃圾的处理方式1. 垃圾减量减少施工现场产生的垃圾数量是一种重要的处理方式。

在施工方案中,可以通过精确的物料计划、施工工艺优化等方法,合理控制原材料的使用量,从而减少废弃物的产生。

2. 垃圾分类处理施工方案应明确垃圾分类处理的要求,并合理安排垃圾收集设施,确保各类垃圾能得到有效的分类和收集。

通过分类处理,可有效实现垃圾的资源化利用。

3. 垃圾转运和处置施工现场收集到的垃圾需要进行转运和处置。

转运过程中,要确保垃圾不会二次污染环境,并按照相关规定进行垃圾运输。

而针对不同类型的垃圾,应选择合适的处理方式,如进行焚烧、填埋或进行资源化利用等。

三、施工现场垃圾的回收利用回收利用施工现场产生的垃圾是实现可持续发展的重要手段。

在施工方案中,可以将废弃的建筑材料进行再次利用,如废砖瓦可以用于路面铺设,废木材可以用于制作家具等。

此外,通过垃圾分类和回收利用,还可以生产新型建材,如利用废弃塑料生产塑木板,利用废弃玻璃制作玻璃制品等。

施工废物管理计划

施工废物管理计划

施⼯废物管理计划施⼯废物管理计划1.1.1总体要求本项⽬的施⼯管理将致⼒于减少⽬标75%(以重量计)的施⼯废弃物填埋量。

在施⼯过程中不可避免产⽣的废弃物应该通过本地和地区相关废弃物管理公司、组织和机构进⾏再利⽤、重选利⽤或回收利⽤。

分包商应该根据总包商提供的“废弃物管理计划”尽⼒减少施⼯现场产⽣的废弃物的量,并进⾏材料回收。

分包商应该根据现场产⽣的废弃物的类型采⽤指定的操作程序,并提供⽂件证明根据废弃物管理计划对材料进⾏再利⽤、回收利⽤和处置。

1.1.2施⼯废弃物管理团队组织结构注:施⼯废弃管理员的职责是保证施⼯现场的清洁,管理施⼯废弃物产⽣量。

他负责安排施⼯废弃物管理协调员的⼯作,使得施⼯产⽣的废弃物被存放在正确的为⽌,并保持施⼯现场清洁卫⽣。

同时他还负责定期组织废弃物暂存点的清理,并制作过程管理报告。

施⼯废弃物协调员组织他的团队来管理其负责区域内的废弃物。

他负责其区域内的施⼯废弃物得到妥善的分类和存放在适宜的地点。

他还负责废弃物暂存点的定期外运。

1.1.3施⼯废弃物种类施⼯、拆除和场地清理残骸(CDL)是指在施⼯、拆除和场地清理过程中产⽣的⽆毒固体废弃物。

CDL废弃物可以被重选利⽤,再利⽤或者回收利⽤,其包括但是不限于如下的种类(有害垃圾及场地开挖⼟不计算在内):a.沥青混凝⼟;b.波特兰⽔泥混凝⼟;c.瓷砖产品;d.碎⽯;e.清洁填⼟;f.⾦属;g.⽊材产品,包括托板;h.修剪后留下的植物和树⼲;i.⽯膏板;j.乳胶漆;k.塑料管道;l.玻璃;m.绝缘产品;n.隔声天花板;o.弹性地板;p.地毯;q.纸板。

处理⾮上述类别的废弃物需要得到业主及专业⼯程师的咨询指导。

1.1.4施⼯废弃物储存在施⼯场地内易到达处设中⼼废弃物存储区,并通过分类、再利⽤这些废弃物来避免垃圾填埋。

存储区需采⽤收集器,收集器装满后,废弃物应经过称重记录后再运输到专业处理单位去。

因此,中央存储区设有称重⼯具,并有防⾬措施。

建筑公司废物处理与处置管理方案

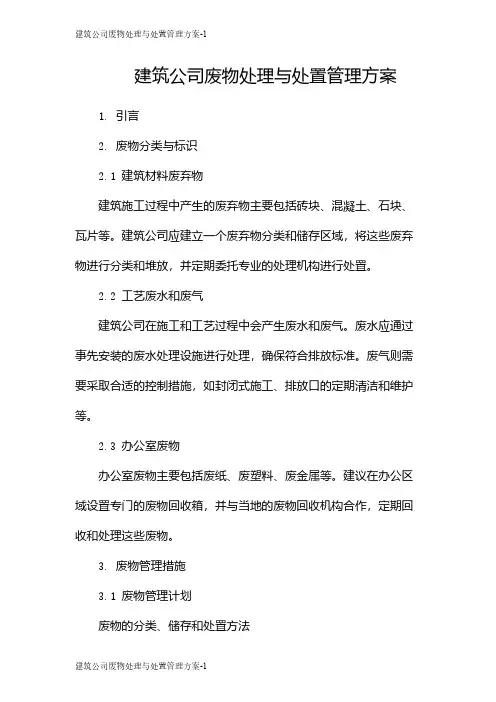

建筑公司废物处理与处置管理方案

建筑公司废物处理与处置管理方案1. 引言2. 废物分类与标识2.1 建筑材料废弃物建筑施工过程中产生的废弃物主要包括砖块、混凝土、石块、瓦片等。

建筑公司应建立一个废弃物分类和储存区域,将这些废弃物进行分类和堆放,并定期委托专业的处理机构进行处置。

2.2 工艺废水和废气建筑公司在施工和工艺过程中会产生废水和废气。

废水应通过事先安装的废水处理设施进行处理,确保符合排放标准。

废气则需要采取合适的控制措施,如封闭式施工、排放口的定期清洁和维护等。

2.3 办公室废物办公室废物主要包括废纸、废塑料、废金属等。

建议在办公区域设置专门的废物回收箱,并与当地的废物回收机构合作,定期回收和处理这些废物。

3. 废物管理措施3.1 废物管理计划废物的分类、储存和处置方法定期的废物收集和运输安排废物处理合同的签订和维护废物的原因和控制措施废物管理的监测和评估。

3.2 废物分类和储存区域建筑公司应在施工现场设置专门的废物分类和储存区域。

不同类型的废物应有明确的标识和分隔,以确保废物不交叉污染。

储存区域应定期清洁和维护,避免废物的堆积和散落。

3.3 废物处理合同建筑公司应与专业的废物处理机构签订合同,确保废物的安全处置和合规操作。

合同中应明确废物的处理方式和费用,以及双方的权责和违约责任。

3.4 废物再利用和资源回收建筑公司应鼓励废物的再利用和资源回收。

例如,废弃的建筑材料可以进行再加工和重新使用办公室废纸可以进行回收再生利用。

建筑公司可以与相关的再利用和回收机构合作,实现废物资源的最大化利用。

4. 废物管理的监测和评估4.1 废物监测建筑公司应建立一个废物监测系统,定期对废物的产生量和处理情况进行监测。

监测数据应记录并及时分析,以发现问题并采取相应的措施进行改进。

4.2 废物评估建筑公司应定期对废物管理措施进行评估,确定其效果和可行性。

评估结果应用于制定和调整废物管理计划,以不断提升废物管理的效率和环保性。

5. 总结建筑公司废物处理与处置管理方案是建筑公司实现可持续发展的重要组成部分。

文明施工专项方案建筑废弃物分类处理与资源化利用

文明施工专项方案建筑废弃物分类处理与资源化利用

文明施工专项方案建筑废弃物分类处理与资源化利用文明施工专项方案:建筑废弃物分类处理与资源化利用随着城市建设的不断发展,建筑废弃物的数量逐渐增多,对环境和资源的影响也日益凸显。

为了保护环境、实现可持续发展,文明施工中的建筑废弃物分类处理与资源化利用成为当务之急。

本文将介绍文明施工中的专项方案,旨在最大限度地减少建筑废弃物对环境的影响,并探讨资源化利用的潜力。

一、分阶段管理建筑废弃物文明施工中,对建筑废弃物的分阶段管理至关重要。

在建筑施工前,应根据工程规模和施工周期制定废弃物管理计划,并明确责任人。

施工过程中,要定期清理工地,将废弃物分类存放于指定区域,确保工地清洁整齐。

施工结束后,进行废弃物的清理和处理,以确保环境卫生。

二、建筑废弃物分类处理的原则1. 分类准则建筑废弃物主要包括混凝土、砖块、石材、木材、金属、玻璃、塑料等。

根据材料属性和可再利用性,可将建筑废弃物分为可回收物、有害垃圾和其他垃圾三类。

2. 分类方法可回收物包括可再利用的废弃物,如砖块、玻璃等。

有害垃圾包括含有有毒物质的废弃物,如废油漆、废电池等。

其他垃圾包括无法再利用的杂物,如包装材料、破损家具等。

对于不同类型的建筑废弃物,采取不同的处理方式,以提高资源利用率和环保效益。

三、资源化利用的探索与实践1. 废弃物再生利用通过适当的处理和加工,部分可回收的建筑废弃物可以得到再生利用。

例如,将废弃的混凝土砖块进行破碎、筛分后,可以再次利用于道路基层的建设。

同时,废弃的木材可以用于制作新的家具和装饰材料。

通过废弃物的再生利用,不仅减少了资源的浪费,还降低了新材料的生产成本。

2. 废弃物能源利用在一些先进的文明施工中,建筑废弃物的能源利用也逐渐受到重视。

废弃物中的有机物可以通过适当的处理,如厌氧消化、压榨,转化为沼气、生物质颗粒燃料等,用于供热、发电等。

这种能源利用方法不仅能减少废弃物的排放,还可以提供清洁能源,实现资源的可持续利用。

3. 废弃物科技创新废弃物的资源化利用还需要科技创新的支持。

2024年施工固体废弃物控制(3篇)

2024年施工固体废弃物控制(3篇)

2024年施工固体废弃物控制引言:随着人类经济和社会的发展,建筑施工活动也日益频繁。

然而,施工活动所产生的固体废弃物给环境和人类健康带来了巨大的负面影响。

因此,控制施工固体废弃物,实现可持续发展成为了当前与未来的重要任务。

本文将探讨2024年施工固体废弃物控制的方法和策略。

一、问题与挑战:施工固体废弃物控制面临着以下的问题与挑战:1.庞大的数量:随着城市化进程的推进,建筑施工活动规模不断扩大,废弃物产生的数量也在快速增加。

2.多样化的废弃物:施工固体废弃物的种类繁多,包括建筑垃圾、装修废料、废弃设备等,这给分类和处理带来了困难。

3.处理成本高:传统的施工固体废弃物处理方式包括填埋和焚烧,这些处理方式不仅对环境造成污染,而且成本高昂。

二、方法和策略:为了有效地控制2024年施工固体废弃物,以下的方法和策略可以被采用:1.建立废物分类制度:建立施工废物分类制度,将不同种类的施工固体废弃物进行分类,方便后续的处理和回收利用。

2.优化材料使用:在施工过程中,选择可再生材料和可回收材料,并尽量减少材料的浪费,以降低废物的产生量。

3.采用绿色建筑技术:绿色建筑技术可降低施工过程中废弃物的产生量和对环境的影响。

4.推广资源化利用:施工固体废弃物中的一部分材料仍然具有可利用的价值,可以通过相关技术进行资源化利用,减少废物的堆填和焚烧。

5.加强监管和执法力度:加强对施工固体废弃物的监管和执法力度,严格执行相关法规和政策,确保施工废物的合理处理。

6.加强宣传和教育:通过宣传和教育提高施工人员和公众对施工固体废弃物问题的认识,增强大家参与废物控制的意识和行动。

三、成果和影响:通过实施上述方法和策略,预计2024年施工固体废弃物控制将取得以下的成果和影响:1.减少废物的产生和排放量,有效保护环境和资源。

2.提高废物的分类和回收利用率,降低处理成本。

3.推动建筑行业向绿色可持续发展方向转变,促进产业结构升级。

4.增加就业机会和经济效益,促进相关产业的发展。

施工废弃物管理及回收方案

施工废弃物管理及回收方案

施工废弃物管理及回收方案按照我司环境与职业健康安全管理手册,要求制定管理措施,降低材料消耗,减少废弃物产生;对施工废弃物则进行分类管理,根据施工废弃物的种类制定相应的控制措施。

施工过程对可利用的施工废弃物进行再利用,并对回收的废料按要求进行统计。

(1)固体废弃物的分类1)无毒无害有利用价值的废弃物废旧钢材、木材;材料设备包装盒、桶、袋;废旧机械金属配件;废旧建筑砖瓦;废旧办公用品等。

2)无毒无害无利用价值的废料废弃建筑垃圾;废弃碎砖、碎石、砂头;生活垃圾。

3)有毒有害类废旧日光灯管、电池、蓄电池;废弃圆珠笔芯、计算器;废弃复写纸、胶片、色带;废弃墨盒、磁盘、硒鼓;废弃橡胶、塑料制品;废弃有毒有害化学包装物;废弃油污桶、化学添加剂袋。

(2)固体废弃物的收集、存放1)施工现场在施工作业前,应设置固体废弃物堆放场地或容器,对有可能因雨水淋湿造成污染的,搭设防雨设施。

2)现场堆放的固体废弃物应标示名称、有无毒害、可否回等,并按标识分类堆放。

3)有毒有害类的废弃物不与无毒无害的废弃物混放。

4)固体废弃物按平布置规划位置堆放整齐,与现场文明施工要求相适应。

5)固体废弃物收集由工程部在工作安排时予以明确,并由安全管理部安排专人负责日常管理。

6)各分包单位的固体废弃物按要求分类运运堆放场所堆放。

.(3)固体废弃物的处理1)固体废弃物的处理由管理负责人根据废弃物存放量及存放场所的情况安排处理或每周处一次。

2)由项目经理审核废弃物管理负责人提出的处理报告,由项目材料部门和废弃物管理者共同处理废弃物。

3)固体废弃物根据分类进行处理,不得混堆处理。

4)对于无毒无害有利用价植的废弃物,如在其它工程项目可再次利用的,可调其它项目再次利用,对于不能再次利用的,向有经营许可证的废品回收部回收。

5)对于无毒无害无利用价值的固体废弃物,委托环卫垃圾清运单位清运处理。

6)对于有毒有害的固体废弃物的处理,无论是否有利用价值,均委有危害物经营许可证的单位处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1章 ...................................................................................................................................... 编制说明及依据11.1.编制说明11.2.编制依据1第2章.................................................................................................................................................... 工程概况22.1.工程简介22.2.工程概况22.3.施工过程废弃物32.4.办公及生活类废弃物42.5.处理目标和指标42.6.废弃物管理措施5第3章................................................................................................................................................ 施工废弃物63.1.减量化63.2.开发和利用63.3.与其他垃圾的处理方式之间的区别7第4章................................................................................................................................ 生活及办公类废弃物84.1.生活及办公类废弃物简介84.2.废水84.3.废纸94.4.废旧电池9第5章........................................................................................................................................ 废弃物处理措施115.1.废弃物清运115.2.废弃物收尾工作12第6章........................................................................................................................................ 检查分析及改进136.1.不足与分析136.2.整改措施136.3统计表 0第1章编制说明及依据1.1.编制说明每个行业都会产生各种垃圾,尤其是建筑行业每年都会产生大量的各种建筑垃圾。

至2006年,据有关部门统计,我国现有建筑总面积400多亿平方米,以每万平方米建筑施工过程中产生建筑废渣500t至600t的标准推算,我国现有建筑面积至少产生了20亿吨建筑垃圾。

到2020年,我国还将新增建筑面积约300亿平方米,新产生的建筑垃圾将会是一个天文数字。

目前我国建筑垃圾的数量已占到城市垃圾总量的30%~40%,建筑垃圾产生的污染相当于汽车排放尾气的两倍!建筑垃圾的带来的危害如此巨大,已经得到了各界充分重视。

所以,推进建筑垃圾综合利用,实现经济效益、生态效益和社会效益的同步推进、协调发展,是今后的发展方向。

建筑垃圾的资源化利用牵涉到社会、经济、环境等多项问题,是个系统工程。

1.2.编制依据建筑垃圾处置核准(包括建筑垃圾的倾倒、运输、中转、回填、消纳、利用等) 其设立依据有:1)《中华人民共和国固体废物污染环境防治法》第十六条“收集、贮存、运输、利用、处置固体废物的单位和个人,必须采取防扬散、防流失、防渗漏或者其他防止污染环境的措施。

不得在运输过程中沿途丢弃、遗撒固体废物”。

第十九条“对收集、贮存、运输、处置固体废物的设施、设备和场所,应当加强管理和维护,保证其正常运行和使用”。

第四十条“建设城市生活垃圾处置设施、场所,必须符合国务院环境保护行政主管部门和国务院建设行政主管部门规定的环境保护和城市环境卫生标准”。

2)《城市市容和环境卫生管理条例》(中华人民共和国国务院令101号)第二十八条“城市人民政府市容环境卫生行政主管部门对城市生活废弃物的收集、运输和处理实施监督管理”。

3)《城市建筑垃圾管理规定》(建设部令139号)第七条“处置建筑垃圾的单位,应当向城市人民政府市容环境卫生主管部门提出申请,获得城市建筑垃圾处置核准后,方可处置”。

第十六条“建筑垃圾处置实行收费制度,收费标准依据国家有关规定执行”。

4)《国务院对确需保留的行政审批项目设定行政许可的决定》(国务院第412号令)序号第101“城市建筑垃圾处置由城市人民政府市容环境卫生行政主管部门核准”。

第2章工程概况2.1.工程简介工程名称:悦来新城会展公园(配套服务用房)建设单位:重庆悦来投资集团有限公司设计单位:中机中联工程有限公司勘察单位:重庆市勘测院监理单位:重庆华兴工程咨询有限公司质监单位:两江新区建设管理服务中心质量监督站安监单位:两江新区建设管理服务中心安全监督站施工单位:重庆建工工业有限公司2.2.工程概况1、基础拟建"悦来海绵生态展示中心"项目地处位于悦来新城会展城国际博览中心片区,城市次干道悦城路,拟开挖基坑顶标高F1区312.00~320.5m、F2区319.00~322.95m、车库322.3m,悦城路道路标高331.3~336.6m,两者之间最小水平距离约2m,悦城路路面与基底高差约11.5~14.3m,主体结构西侧为景观填土区域,将形成景观边坡,回填区域高度约为11m,边坡高度和重要性为一级,地块大致呈矩形。

南北向长约170m,宽约70km,用地面积0.02km2。

该项目主要由1个展示中心和1个车库组成,其中海绵生态展示中心为3F建筑,车库为1F建筑,车库与展示中心的2层为同一平层。

±0.00相应绝对标高317.00M。

2、施工本工程的施工范围包含:悦来会展公园配套服务用房平场土石方、边坡支护、电气、给排水、建筑、节能与绿建、结构、暖通、消防、钢结构工程、外装工程(含幕墙工程)等。

3、使用功能一层为配套用房、雨水回用机房、消防控制室、景观水池,二层为配套用房、空调机房、电梯、卫生间、消防水泵房、戊类储藏间、空调机房、制冷机房、配电房、车库、水池,三层为配套用房、空调机房、电梯、卫生间、消防水池、空调机房、广场、观景露台。

2.3.施工过程废弃物施工期,固体废弃物主要是土石方工程及混凝土浇筑、砌筑、装饰装修的废料和弃土等。

除此之外,还有少量施工人员生活垃圾。

根据初步的建设方案,估计项目挖方量约6 万m3,回填方量0.5万m3,弃方 5.5 万m3,运至高义口工程回填;按0.8t/100m2 建筑面积(9983m2)计,估算出拟建项目产生的建筑垃圾量=79.86t,运至黄茅坪渣场处置。

生活垃圾按每天施工人员100 人计,每人每天产生生活垃圾0.5kg,则每天产生50kg,全年产生生活垃圾共计1.6 吨,袋装化收集后委托经开区环卫部门负责清运至垃圾填埋场。

房子装修阶段将产生一定量的装修垃圾,按总建筑面积9983m2 计算,每0.013m2计,则产生的装修垃圾共约130t,工程的装修垃圾应由建设方统一外运至黄茅坪渣场处置。

在施工现场中,不同结构类型建筑物所产生的建筑施工垃圾各种成分的含量有所不同,但其主要成分一致,主要有散落的砂浆和混凝土、剔凿产生的砖石和混凝土碎块、打桩截下的钢筋混凝土桩头、废金属料、竹木材、各种包装材料,约占建筑垃圾总量的80%,其它垃圾成分约占20%,其构成如下:垃圾成分建筑施工垃圾组成比例垃圾成分施工垃圾主要组成部分占其材料购买量的比例砖混结构框架结构框剪结构碎砖(砌块)30~5015~3010~203~12砂浆8~1510~2010~205~10混凝土8~1515~3015~351~4桩头-8~158~205~15包装材料5~155~2010~20—屋面材料2~52~52~53~8钢材1~52~82~82~8木材1~51~51~55~10其他10~2010~2010~20—合计100100100—垃圾产生量(kg/m2)50~20040~15040~150—2.4.办公及生活类废弃物在项目过程中,施工人员及管理人员在生活和办公时不免产生废弃物,如电池、塑料等不易降解的生活垃圾,如不能正确分类处理而是随意丢弃对环境的影响巨大。

2.5.处理目标和指标污染源目标指标办公及生活类废弃有毒有害废旧电池、打印机墨盒、复印机墨盒、日光灯管全部实行分类管理分类管理率100%;可回收无毒无害纸类:办公用纸、复印纸、信封信纸、报刊广告纸、包装纸、纸箱盒;塑料类:塑料袋、包装泡沫、塑料布、塑料包装、塑料办公用品、保鲜膜;瓶罐类:酒瓶、易拉罐、玻璃瓶、塑料瓶物不可回收无毒无害生活垃圾,包括纸巾、厕纸、复写纸、蜡纸和弃置弃置处理守法率100%施工过程废弃物有毒有害化学稀料、废油漆、油漆桶、聚苯板、涂料、防水卷材边角余料、石棉瓦碎块可回收无毒无害木材、各种钢材及有色金属的边角余料、材料包装品(盒、纸、桶、箱、袋)、废旧密目网、废旧橡胶制品不可回收无毒无害破碎砖头瓦块、混凝土渣块、破碎石材、过期水泥、破碎陶瓷及玻璃制品2.6.废弃物管理措施1)加强垃圾分类收集的程度,避免采用混合收集,减小垃圾资源化、无害化处理的难度;2)提高建筑垃圾回收利用率,建筑垃圾分配现场的施工人员分拣,提高可以回收的资源;3)采用新技术、新工艺、新设备,垃圾处理采用填埋、焚烧、分类循环利用等;4)提高建设工作者的环境意识;宣传垃圾处理的重要性;5)施工现场配备一名工人专门负责垃圾的管理,将垃圾类别的标志牌尽量做到清晰易识别,项目负责人对其进行不定期检查和监督,争取切实做好施工人员的环境意识和资源合理利用的观念,保护好现场的环境。

第3章施工废弃物3.1.减量化1)加强建筑施工的组织和管理工作,提高建筑施工管理水平,减少因施工质量原因造成返工而使建筑材料浪费及垃圾大量产生。

在施工现场中,施工人员大多数以民工为主,他们普遍素质不高,施工技术水平偏低,这对现场的施工管理提出了更高的要求。

加强现场管理,做好施工中的每一个环节,提高施工质量,将可以有效地减少垃圾的产生。

在工地产生的建筑垃圾中,因建筑施工质量返工引起的垃圾量比例较大,而且造成材料浪费。

施工技术人员应该尽可能的应用总结出来的办法,把施工质量隐患防范于未然。

2)加强施工现场施工人员环保意识。

在施工现场上的许多建筑垃圾,如果施工人员注意就可以大大减少它的产生量,例如落地灰、多余的砂浆、混凝土、三分头砖等,在施工中做到工完场清,多余材料及时回收再利用,不仅利于环境保护,还可以减少材料浪费,节约费用。
