10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范
10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范

第一章总则

第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。

第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。配电线路的工程应按已批准的设计进行施工。

35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。

有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。

第1.0.3条架空电力线路的安装应按已批准的设计进行施工。

第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。设备应有铭牌。

当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后

方可使用。

第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。

第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。

第二章原材料及器材检查

第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:

一、超过规定保管期限;

二、因保管、运输不良等原因而有变质损坏可能;

三、对原试验结果有怀疑或试样代表性不够者。

第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:

一、不应有松股、交叉、拆叠、断裂及破损等缺陷;

二、不应有严重腐蚀现象;

三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;

四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。

第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。

第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。

第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。

第2.0.6条金属附件及镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。

螺杆与螺母应配合良好。加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径130mm公差》的粗牙三级标准。

第2.0.7条金具组装配合应良好,安装前应进行外观检查、且应满足下列要求:

一、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;

二、线夹船体压板灵活,与导线接触面符合要求;

三、镀锌良好,无锌皮剥落,锈蚀现象。

第2.0.8条绝缘子在安装前应进行外观检查、且应满足下列要求:

一、瓷件与铁件组合无歪斜曹,且结合紧密,铁件镀锌良好;

二、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;

三、弹簧销、弹簧垫的弹力适宜。

第2.0.9条环形钢筋混凝土电杆制造质量应符合现行国家标准《环形钢筋混凝土电杆》的规定。安装前应进行外观检查,且应满足下列要求:

一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象;

二、放置地平面检查时,应无纵向裂纹,横向裂纹的宽度不应超过0.1毫米;

三、杆身弯曲不应超过杆长的1/1000。

第2.0.10条预应力钢筋混凝土电杆制造质量应符合现行国家标准《环形预应力混凝土电杆》的规定。安装前应进行外观检查,且应满足下列要求:

一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象;

二、应无纵,横向裂缝;

三、杆身弯曲不应超过杆长的1/1000。

第2.0.11条混凝土预制构件的制造质量应符合设计要求。表面不应有蜂窝、露筋、裂缝等缺陷。

第2.0.12条采用岩石制造的底盘、卡盘、拉线盘,其强度应符合设计要求。安装时不应使岩石结构的整体性受到破坏。

第三章电杆基坑与基础埋设

第3.0.1条基坑施工前的定位应符合下列规定:

一、直线杆顺线路方向位移,35KV架空电力线路不应超过设计档距的1%;10KV及以下架空电力电缆线路不应超过设计档距的3%。直线杆横线路方向位移不应超过50毫米;

二、转角杆、分支杆的横线、顺线路方向位移均不应超过50毫米。

第3.0.2条电杆基础坑底应符合设计规定。电杆基础坑深度的允许偏差为+100毫米、-50毫米。同基基础坑在允许偏差范围内应按最深一坑操平。

第3.0.3条双杆基坑应符合下列规定:

一、根开的中心偏差不应超过±30毫米;

二、两杆坑探度宜一致词。

第3.0.4条电杆基坑底采用底盘时,底盘的圆槽面应与电杆中心线垂直,找正后应填上劣实至底盘表面。底盘安装允许偏差,应使电杆组立后满足电杆允许偏差规定。

第3.0.5条电杆基础采用卡盘时,应符合下列规定:

一、安装前应将其下部土壤分层回填夯实;

二、安装位置、方向、深度应符合设计要求。深度允许偏差为±50毫米。当设计无要求时,上平面距地面不应小于500毫米;

三、与电杆连接应紧密。

第3.0.6条基坑回填土应符合下列规定:

一、土块应打碎。

二、35KV架空电力线路基坑每回填300毫米应夯实一次;10KV以及上架空电力线路基坑每回填5000毫米应夯实一次。

三、松软土质的坑,回填土时应增夯实次数或采取加固措施。

四、回填土后的电杆基坑宜设置防沉土层,土层上部面积不宜小于坑口面积;培土高度应超出地面300毫米。

五、当采用抱杆立杆留有滑坡时,滑坡(马道)回填土应夯实,并留有防沉土层。

第3.0.7条现浇基础、岩石基础应按现行国家标准《110-500KV架空电力线路施工及验收规范》的有关规定执行。

第四章电杆组立与绝缘子安装

第4.0.1条电杆顶端应封堵良好。当设计无要求时,下端可不封堵。

第4.0.2条钢圈连接的钢筋混凝土电杆宜采用电弧焊接,且应符合下列规定:

一、应由经过焊接专业培训并经考试合格的焊工操作,焊完后的电杆经自检合格后,在上部钢圈处打上焊工的代号钢印;

二、焊接前,钢圈焊口上的油脂、铁锈、泥垢等物应清除干净;

三、钢圈应对齐找正,中间留2~5毫米的焊口缝隙。如钢圈有偏心时,其错口不应大于2毫米;

四、焊口宜先点焊3~4处,然后对称交叉施焊。点焊所用焊条牌应与正式焊接用的焊

条牌号相同;

五、当钢圈厚度大于6毫米时,应采用V型坡口多层焊接,多层焊缝的接头应错开,收口时将熔池填满。焊缝中严禁堵塞焊条或其它金属;

六、焊缝应有一定的加强面,其高度和遮盖宽度应符合表4.0.2的规定:

表4.0.2 焊缝加强面尺寸(mm)

七、焊缝表面应呈平滑的细鳞形与基本金属平缓连接、无拆皱、间断、漏焊及未焊满的陷槽,并不应有裂纹。基本金属的咬边深度不应大于0.5毫米,且不应超过圆周长的10%。

八、雨、雪、大风天气施焊应采取妥善措施;施焊中电杆内不应有穿堂风。当气温低于-20℃时,应采取预热措施,预热温度100~120℃,焊后应使温度缓慢下降;严禁用水降温。

九、焊完后整杆弯曲度不应超过电杆全长的2/1000,超过时应辖断重新焊接。

十、当采用气焊时,应符合下列规定:

1.钢圈的宽度不应小于140毫米。

2.加热时间宜短,并采取必要的降温措施。焊接后,当钢圈与水泥粘接处附近水泥产生宽度大于0.05毫米纵向裂缝时,应予补修。

3.电石产生的乙炔气体,应经过滤。

第4.0.3条电杆的钢圈焊后应将表面铁锈和焊缝的焊渣,及氧化层除净,进行防腐处理。

第4.0.4条单电杆立好后应正直,位置偏差应符合下列规定:

一、直线杆的横向位移不应大于50毫米;

二、直线电杆的倾斜,35KV架空电力线路不应大于杆长3%;10KV及以下架空电力线路杆梢不应大于杆稍直径的1/2;

三、转角杆的横向位移不应大于50毫米;

四、转角杆应向外角预偏,紧线后不应向内角倾斜,其外角的倾斜位移不应大于一个杆梢直径。

第4.0.5条终端杆立好后,应向拉线侧予偏,其预偏值不应大于杆梢直径。紧线后不应向受力侧倾斜。

第4.0.6条双杆立好后应正直,位置偏差应符合下列规定:

一、直线杆结构中心与中心桩之间的横向位移,不应大于50毫米;转角杆结构中心与中心桩之间的横、顺向位移,不应大于50毫米;

二、迈步不应大于30毫米;

三、根开不应超过±30毫米。

第4.0.7条以抱箍连接的叉梁,其上端抱箍组装尺寸的允许偏差应在±5毫米范围内;

分段组合叉梁组合后应正直,不应有明显的鼓肚、弯曲、各部连接应牢固。

第4.0.8条以螺栓连接的构件应符合下列规定:

一、螺杆应与构件面垂直,螺头平面与构件间不应有间隙。

二、螺栓紧好后,螺杆丝扣露出的长度,单螺母不应少于两个螺距;双螺母可与螺母相平。

三、当必须加垫圈时,每端垫圈不应超过2个。

第4.0.9条螺栓的穿入方向应符合下列规定:

一、对立体结构:水平方向由内向外;垂直方向由下向上。

二、对平面结构:顺线路方向,双面构件由内向外,单面构件由送电侧穿入或按统一方向;横线路方向、两侧由内向外,中间由左向右(面向受电侧)或按统一方向:垂直方向,由下向上。

第4.0.10条线路单横担的安装,直线杆应装于受电侧;分支杆、90度转角杆(上、下)及终端杆应装于拉线侧。

第4.0.11条横担安装应平正,安装偏差应符合下列规定:

一、横担端部上下歪斜不应大于20毫米;

二、磺担端部左右扭斜不应大于20毫米。

三、双杆的横担,横担与电杆连接的高差不应大于连接距离的5/1000;左右扭斜不应大于横担总长度的1/100。

第4.0.12条瓷横担绝缘子安装应符合下列规定:

一、当直立安装时,顶端顺线路歪斜不应大于10毫米;

二、当水平安装时,顶端宜向上翘起5~15度,顶端顺线路歪斜不应大于20毫米;

三、当安装于转角杆,顶端竖直安装的瓷横担支架应安装在转角的内角侧(瓷横担安装在支架的外角侧)。

四、全瓷式瓷横担绝缘子的固定处应加软垫。

第4.0.13条绝缘子的安装应符合下列规定:

一、安装应牢固,连接可靠,防止积水。

二、安装进应清除表面灰垢、附着物及不应有的涂料。

三、悬式绝缘子安装,尚应符合下列规定:

1.与电杆、导线金具连接外,无卡压现象。

2.耐第串上的弹簧销子、螺栓及穿钉应由上向下穿。不有特殊困难时可由内向外或由左向或穿入。

3.悬垂串上的弹簧销子、螺栓及穿钉应电侧穿入。两边线应由内向外,中线应由左向右穿入。

四、绝缘子裙边与带电部位的间隙不应小于50毫米。

第4.0.14条采用的闭口销开口销不应有折断、裂纹等现象。当采用开口销时应对称开口,开口角度应为30-60度。

严禁用线材或其它材料代替闭口销、开口销。

第4.0.15条 35KV架空电力线路的瓷悬式绝缘子,安装前应采用不低于5000V的兆欧表逐个进行绝缘电阻测定。在干燥情况下,绝缘电阻值不得小于500兆欧。

第五章拉线安装

第5.0.1条拉线盘的埋设深度和方向,应符合设计要求。拉线棒与拉线垂直,连接处应采用双螺母,其外露地面部分的长度应为500-700毫米。

拉线坑应有斜坡,回填土时应将土块打碎后夯实。拉线坑宜设防沉层。

第5.0.2条拉线安装应符合下列规定:

一、安装后对地平面夹角与设计值的允许偏差,应符合下列规定:

1.35KV架空电力线路不应大于1度;

2.10KV及以下架空电力线路不应大于3度;

3.特殊地段应符合设计要求。

二、承力拉线应与线路方向的中心线对正;分角拉线应与线路分角线方向对正;防风拉线应与线路方向垂直。

三、跨越道路的拉线,应满足设计要求,且对通车路面边缘的垂直距离不应小于5米。

四、当采用UT型线夹及楔形线夹固定安装时,应符合下列规定:

1.安装前丝扣上应涂润滑剂;

2.线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹凸肚在尾线侧,安装是不庆损伤线股;

3.拉线弯曲部分不应有明显松股,拉线断头处与拉线主线应固定可靠,线夹处露出的尾线长度为300-500毫米,尾线回头后与本线应扎牢;

4.当同一组拉线使用双线夹并采用连板时,其尾线端的方向应统一;

5.UT型线夹或花篮螺栓的螺杆应露扣,并应有不小于1/2螺杆丝扣长度可供调紧,调整后,UT型线夹的双螺母应并紧,花篮螺栓应封固。

五、当采用绑扎固定的拉线安装时,应符合下列规定:

1.拉线两端应设置心形环;

2.钢绞线拉线,宜采用直径不小于3.2毫米的镀锌铁线绑扎固定。绑扎应整齐、紧密,缠绕长度应符合表5.0.2的规定;

最小缠绕长度表5.0.2

第5.0.3条采用拉柱杆拉线的安装,应符合下列规定:

一、拉桩杆埋设深度,当设计无要求时,应符合下列规定:

1.采用坠线的,不应小于拉线柱长的1/6;

2.采用无坠线的,应按其受力情况确定。

二、拉线柱应向张力反方向倾斜10~20度;

三、坠线与拉线柱夹角不应小于30度;

四、坠线上端固定点的位置距拉线柱顶端应为0.25米;

五、坠线采用镀锌铁线绑扎固定时,最小缠绕长度应符合表5.0.2的规定。

第5.0.4条当一基电杆上装设多条拉线时,各条拉线的受力应一致。

第5.0.5条采用镀锌铁线合股组成的拉线,其股数不应少于三股,镀锌铁线的单股直径不应小于4.0毫米,绞合应均匀、受力相等,不应出现抽筋现象。

第5.0.6条合股组成镀锌铁线拉线,可采用直径不小于3.2毫米镀锌铁线绑扎固定,绑扎应整齐紧密,缠绕长度为:

五股及以下者,上端:200毫米;中端有绝缘子的两端:200毫米;下缠150毫米,花缠250毫米,上缠L100毫米。

当合股组成的镀锌铁线拉线采用自身缠绕固定时,缠绕应整齐紧密,缠绕长度:3股线不应小于80毫米,5股线不应小于150毫米。

第5.0.7条混凝土电杆的拉线当装设绝缘子时,在断拉线情况下,拉线绝缘子距地面不应小于2.5米。

第5.0.8条顶(撑)杆的安装,应符合下列规定:

一、顶杆底部埋深不宜小于0.5米,且设有防沉措施。

二、与主杆之间夹角应满足设计要求,允许偏差为±5度。

三、与主杆连接应紧密、牢固。

第六章导线架设

第6.0.1条导线在展放过程中,对已展放的导线应进行外观检查,不应发生磨伤、断股、扭曲、金钩等现象。

第6.0.2条导线在一处损伤,同时符合下列情况时,应将损伤处棱角与毛刺用0号砂纸磨光,可不作补修:

一、单股损伤深度小于直径的1/2。

二、钢芯铝绞线、钢芯铝合金绞线损伤截面积小于导电部分截面积的5%,且强度损失小于4%。

三、单金属绞线损伤截面积小于4%。

注:1.“同一处”损伤截面是指该损坏处在一个节距内的每股铝丝沿铝股损伤最严重外的深度换算出的截面积总和(下同)。

2.当单股损伤深度达到直径的1/2时按断股论。

四、金钩破股已形成无法修复的永久变形。

第6.0.3条当导线在同一处损伤需进行修补时,应符合下列规定:

一、损伤补修处理标准应符合表6.0.3的规定。

表6.0.3导线损伤补修处理标准

二、当采用缠绕时,应符合下列规定:

1.受损伤处的线股应处理平整;

2.应选与导线同金属的单股线为缠绕材料,其直径不应小于2毫米;

3.缠绕中心应位于损伤最严重处,缠绕应紧密,受损伤部分应全部覆盖,其长度不应小于100毫米;

三、当采用补修预绞丝补修时,应符合下列规定:

1.受损伤处的线股应处理平整;

2.补修预绞丝长度不应小于3个节距,或应符合现行国家标准《电力金具》预绞丝中的预定;

3.补修预绞丝的中心位于损伤最严重处,且与导线接触紧密,损伤处应全部覆盖。

四、当采用补修管补修时,应符合下列规定:

1.损伤处的铝(铝合金)股线应先恢复其原绞制状态;

2.补修管的中心应位于损伤最严重处,需补修导线的范围应于管内各20毫米处;

3.当采用液压施工时应国家现行标准《架空送电线路导线及避雷线液压施工工艺流程》(试行)的规定。

第6.0.4条导线在同一处损伤有下列发情况之一者,应将损伤部分全部割去,重新以直线续管连接:

一、损失强度或损伤截面积超过本规范第6.0.3条以补修管补修的规定。

二、连续损伤其强度,截面积虽未超过本规范第6.0.3条以补修管补修的规定,但损伤长度已超过补修管能补修的范围。

三、钢芯铝绞线的钢芯断一股。

四、导线出现灯笼的直径超过导线直径的1.5倍而又无法修复。

五、金钩、破股已形成无法修复的永久变形。

第6.0.5条作为避雷线的钢绞线、其损伤处理标准,应符合表6.0.5的规定。

表6.0.5钢绞线损伤处理标准

第6.0.6条不同金属、不同规格、不同绞制方向的导线严禁在档距内连接。

第6.0.7条采用接续管连接的导线或避雷线,应符合现行国家标准《电力金具》的规定,连接后的握着力与原导线或避雷线的保证计算拉断力比,应符合下列规定:

一、接续管不小于95%。

二、螺栓式耐张线夹不小于90%。

第6.0.8条导线与连接管连接前应清除导线表面和连接管内壁的污垢,清除长度应为连接部分的2倍。连接部位铝质接触面,应涂一层电力复合脂,用细钢丝刷清除表面氧化膜,保留涂料,进行压接。

第6.0.9条导线与接续管采用钳压连接,应符合下列规定:

一、接续管型号与导线的规格应配套;

二、压口数及压后尺寸应符合表6.0.9的规定;

三、压口位置、操作顺序应按图6.0.9进行。

四、钳压后导线端头露出长度,不应小于20毫米,导线端头绑线应保留;

五、压接后的接续管弯曲度不应大于管长的2%;有明显弯曲时应校直;

六、压接后或校直后的接续管不应有裂纹;

七、压接后接续管两端附近的导线不应有灯笼、抽筋等现象;

八、压接后接续管两端出口处、合缝处及外露部分,应涂刷电力复合脂。

九、压后尺寸的允许误差,铝绞线钳接管为±1.0毫米;钢芯铝绞线钳接管为±0.5毫米。

钳压压口数及压后尺寸表6.0.

LGJ185/25 26 39.0 66 74.5173.5

LGJ240/30 2×1443.0 62 68.5 161.5

续表

压接管上数字1、2、3、……表示压接操作顺序。

第6.0.10条导线或避雷线采用液压连接时,应符合国家现行标准《加榨送电电线路导线及避雷线液压施工工艺流程》中有有关规定。

第6.0.11条 35KV架空电力线路的导线或壁雷线,当采用爆炸压接时,应符合国家现行标准《架空电力线路爆炸压接施工工艺流程》(试行)中的有关规定。

第6.0.12条 10KV架空电力线路的导线,当采用缠绕方法连接时,连接部分的线股应缠绕良好,不应有断股、松股等缺陷。

第6.0.13条10KV架空电力线路的在同一档距内,同一根导线上的接头,不应超过1个。导线接头位置与导线固定处的距离大于0.5米,当有防震装置时,应在防震装置以外。

第6.0.14条35KV架空电力线路的在同一档距内,同一根导线或避雷线上不应超过1个直线接续管及3个补修管。补修管之间、补修管与直线接续管之间及直线接续管(或补修管)与耐张线夹之间的距离不应小于15米。

第6.0.15条35KV架空电力线路观测弧垂时应实测导线或避雷线周围空气的温度;弧垂观测档的选择,应符合下列规定:

一、当紧线段在5档及以下时,靠近中间选择1档。

二、当紧线段在6-12档时,靠近两端各选择1档。

三、当紧线段在12档以上时,靠近两端及中间各选择1档。

第6.0.16条 35KV架空电力线路的紧弧重应挂线后随即检查,弧垂误差不应超过设计弧垂的+5%、-2.5%,且正误差最大值不应超过500毫米。

第6.0.17条10KV及以下架空电力线路的导线紧好后,弧垂误差不应超过设计弧垂的±5%。同档内各相导线弧垂宜一致,水平排列的导线垂相差不应大于500毫米。

第6.0.18条 35KV架空电力线路导线或避雷线各相间的弧垂宜一致,在满足弧垂允许误差规定时,各相间弧垂的相对误差,不应超过200毫米。

第6.0.19条导线或避雷线紧好后,线上不应有树枝等杂物。

第6.0.20条导线的固定应牢固、可靠,且应符合下列规定:

一、直线转角杆:对针式绝缘子,导线应固定在转角外侧的槽内;对瓷横担绝缘子导线应固定在第一裙内。

二、直线跨越杆:导线应双固定,导线本体不应在固定处出现角度;

三、裸铝导线在绝缘子或线夹上固定时应缠铝包带、缠绕长度应超出接触部分30毫米;铝包带的缠绕方向应与外层线股的绞制方向一致。

第6.0.21条10KV及以下架空电力线路的裸铝导线在蝶式绝缘子上作耐张且采用绑扎方式固定时,绑扎长度应符合表6.0.21的规定:

绑扎长度值表6.0.21

第6.0.22条 35KV架空电力线路采用悬垂线夹时,绝缘子应垂直地平面。特殊情况下,其在顺线路方向与垂直位置的倾斜角,不应超过5度。

第6.0.23条35KV架空电力线路的导线或避雷线安装的防震锤,应与地平面垂直,其安装距离误差不应大于±30毫米。

第6.0.24条 10-35KV架空电力线路当采用并沟线夹连接引流线时,线夹数量不应少于2个。连接面应平整、光洁。导线及并沟线夹槽内应清除氧化膜,涂电力复合脂。

第6.0.25条 10KV及以下架空电力线路的引流线(跨接线或弓子线)之间、引流线与主干线之间的连接应符合下列规定:

一、不同金属导线的连接应有可靠的过渡金具;

二、同金属导线,当采用绑扎连接时,绑扎长度应符合表6.0.25的规定;

绑扎长度值表6.0.25

三、绑扎连接时应接触紧密、均匀、无硬弯。引流线应呈均匀弧度;

四、当不同截面导线连接时,其绑扎长度应以小截面导线为准,其直径不应小于2.0毫米。

第6.0.26条绑扎用的绑线,应选用与导线同金属的单股线,其直径不应少于2.0毫米。

第6.0.27条1~10千伏线路每相过引线、引下线与邻相的过引线、引下线或导线之间,安装后的净空距离不应小于300毫米;1千伏以下电力线路,不应小于150毫米。

第6.0.28条线路的导线与拉线、电杆或构成架之间安装后的净空距离,35KV时,不应小于600毫米;1~10KV时,不应小于200毫米;1千伏以下时,不应小于100毫米。

第6.0.29条 1KV以下电力线路当采用绝缘线架设时,应符合下列规定:

一、展放中不应损伤导线的绝缘层和出现扭、弯等现象。

二、导线固定应牢固可靠,当采用蝶式绝缘子作耐张且用绑扎方式固定时,绑扎长度应符合本规范第6.0.21条的规定。

三、接头应符合有关规定,破口处应进行绝缘处理。

第6.0.30条沿墙架设的1KV以下电力线路,当采用绝缘线时,除应满足设计要求外,还应符合下列规定:

一、支持物牢固可靠。

二、接头符合有关规定,破口处缠绕绝缘带。

三、中性线在支架上的位置,设计无要求时,安装在靠墙侧。

第6.0.31条导线架设后,导线对地及交叉跨越距离,应符合设计要求。

第七章10KV及以下架空线路上的电气设备

第7.0.1条电杆上电气设备的安全,应符合下列规定:

一、安装应牢固可靠;

二、电气连接应接触紧密,不同金属连接,应有过渡措施;

三、瓷件表面光洁,无裂纹、破损等现象;

第7.0.2条杆上变压器及变压器台的安装,尚应符合下列规定:

一、水平倾斜不应大于台架根开的1/100;

二、一、二次引线应排列整齐、绑扎牢固;

三、油沈,油位正常,外壳干净;

四、接地可靠;接地电阻值符合规定;

五、套管压线螺栓等部件齐全;

六、呼吸孔道通畅。

第7.0.3条跌落式熔断器的安装,尚应符合下列规定:

一、各部分零件完整;

二、转轴光滑灵活、铸件不应有裂纹、砂眼、锈蚀;

三、瓷件良好;熔丝管不应有吸潮膨胀或弯曲现象;

四、熔断器安装牢固、排列整齐、高低一致,熔管轴线与地面的垂线夹角为15~30度;熔断器水平相间距离不小于500毫米;

五、操作时灵活可靠、接触紧密,合熔丝管时上触头应有一定的压缩行程;

六、上、下引线应压紧、与线路导线的连接应紧密可靠。

第7.0.4条杆上断路器和负荷开关的安装,尚应符合下列规定:

一、水平倾斜不大于托架长度的1/100;

二、引线连接紧密,当采用绑扎连接时,长度不小于150毫米;

三、外壳干净,不应有漏油现象,气压不低于规定值;

四、操作灵活,分、合位置指示正确可靠。

五、外壳接地可靠;接地电阻值符合规定;

第7.0.5条杆上隔离开关安装,尚应符合下列规定::

一、瓷件良好;

二、操动机构动作灵活;

三、隔离刀刃合闸时接触紧密,分闸后应有不小于200毫米的空气间隙;

四、与引线的连接应紧密可靠;

五、水平安装的刀刃,分闸时,宜使静触头带电;

五、三相连动隔离开关的三相隔离刀刃应分、合同期。

第7.0.6条杆上避雷器的安装,尚应符合下列规定:

一、瓷套与固定抱箍之间应加垫层;

二、排列整齐、高低一致,相间距离:1-10KV时,不小于350毫米,1KV以下时,不小于150毫米;

三、引线短而直、连接紧密,采用绝缘线时,其截面应符合下列规定:

1.引上线:铜线不小于16毫米2;铝线不小于25毫米2。

2.引下线:铜线不小于25毫米2;铝线不小于35毫米2。

四、与电气部分连接,不应使避雷器产生外加应力;

五、引下线接地可靠、接地电阻值符合规定。

第7.0.7条低压熔断器和开关安装各部接触应紧密,便于操作。

第7.0.8条低压保险丝(片)的安装,尚应符合下列规定:

一、无弯拆、压偏、伤痕等现象。

二、严禁用线材代替保险丝(片)。

第八章接户线

第8.0.1条 10KV及以下电力接户线的安装,其各部电气距离应满足设计要求。

第8.0.2条 10KV及以下电力接户线的安装,尚应符合下列规定:

一、档距内不应有接头。

二、两端应设绝缘子固定,绝缘安装应防止瓷裙积水。

三、采用绝缘线时,外露部位应进行绝缘处理。

四、两端遇有铜铝连接时,应设有过渡措施。

五、进户端支持物应牢固。

六、在最大摆动时,不应有接触树木和其它建筑物现象。

七、1KV及以下的接户线不应从高压引线间穿过,不应跨越铁路。

第8.0.3条 10KV及以下由两个不同电源引入的接户线不宜同杆架设。

第8.0.4条10KV及以上接户线固定端当采用绑扎固定时,其绑扎长度应符合表8.0.4的规定。

表8.0.4 绑扎长度

第九章接地工程

第9.0.1条接地体规格、埋设深度应符合设计规定。

第9.0.2条接地装置的连接应可靠。连接前,应清除连接部位的铁锈及附着物。

第9.0.3条接地体的连接采用搭接焊时,应符合下列规定:

一、扁钢的搭接长度应为其宽度的2倍,四面施焊。

二、圆钢的搭接长度应为其直径的6倍,双面施焊。

三、圆钢与扁钢连接时,其搭接长度应为圆钢直径的6倍。

四、扁钢与钢管、扁钢与角钢焊接时,除应在接触部位两侧进行焊接外,并应焊以由钢带弯成的弧形(或直角形)与钢管(或角钢)焊接。

第9.0.4条采用垂直接地体时,应垂直打入,并与土壤保持良好接触。

第9.0.5条采用水平敷设的接地体,应符合下列规定:

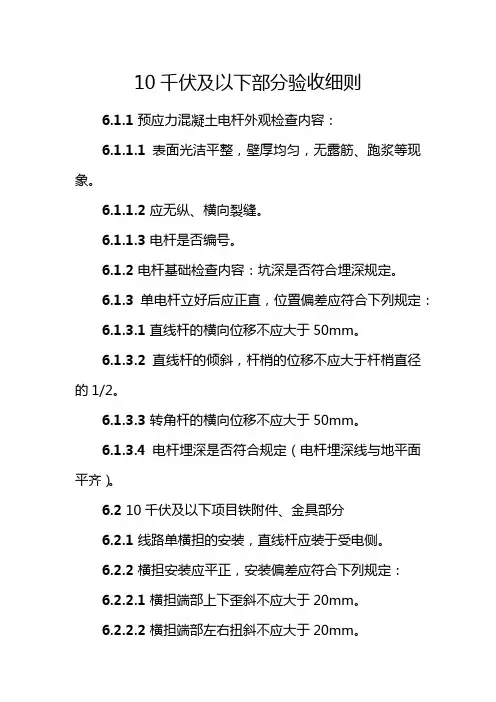

一、接地体应平直,无明显弯曲。

二、地沟底面应平整,不应有石块或其它影响接地体与土壤紧密有杂物。

三、倾斜地形沿等高线敷设。

第9.0.6条接地引下线与接地体连接,应便于解开测量接地电阻。

接地引下线应紧靠杆身,每隔一定距离与杆身固定一次。

第9.0.7条接地电阻值,应符合有关规定。

第9.0.8条接地沟的回填宜选取无石块及其它杂物的泥土,并应夯实。在回填后的沟面应设有防沉层,其高度宜为100-300毫米。

第十章工程交接验收

第10.0.1条在验收时应按下列要求进行检查:

一、采用器材的型号、规格;

二、线路设备标志应齐全;

三、电杆组立的各项误差;

四、拉线的制作和安装;

五、导线的弛垂、相间距离、对地距离及交叉跨越距离及对建筑物接近距离;

五、电器设备外观应完整无缺损;

六、相位正确、接地装置符合规定;

七、沿线的障碍物、应砍伐的树及树枝等杂物应清除完毕。

10KV_架空配电线路典型设计

10KV 架空配电线路典型设计 第一章总说明 1.1 概述 10K V 架空配电线路典型设计包括架空配电线路的气象条件、导线型号的选取及导线应力弧垂表、多样化杆头布臵、预应力及非预应力直线杆的选用、无拉线转角杆及带拉线转角杆的选用、金具及绝缘子选用、绝缘导线防雷、柱上开关及电缆头布臵、耐张及分支杆引线布臵等。 1.2 气象条件 典型设计在广泛调研的基础上选取以下A、B、C 三种气象条件,见下表。架空配电线路典型设计用气象电线路典型设计用气象区表1-1 10KV 架空配电线路典型设计用气象区气象区最高最低覆冰大气温度最大风安装外过电压内过电压年平均气温最大风覆冰风速安装外过电压内过电压覆冰厚度(mm) 冰的密度(kg/m 3) A -10 +10 0 +20 35 B +40 -20 -5 -5 -10 +15 +10 25 10 10 C -40 -5 -15 -5 30 15 17.5 5 10 15 10 0.9×10 3 10 15 10 导线选取和使用 1.3 导线选取和使用 1.3.1 导线截面的确定 (1)10K V 架空配电线路导线根据不同的供电负荷需求可以采用50、70、95、120、150、185、240mm2 等多种截面的导线。 (2)同杆架设的380/220V架空配电线路导线根据不同的供电负荷需求可以采用50、70、95、120、150、185 mm2 等多种截面的导线。 (3)使用时应根据各自的需要选择3~4种常用截面的导线,可使杆型选择、施工备料、运行维护得以简化。导线型号选取、导线适用档距、 1.3.2 导线型号选取、导线适用档距、安全系数及允许最大直线转角角度(1)出线走廊拥挤、树线矛盾突出、人口密集的城区、集镇推荐采用JKL YJ 系列交联架空绝缘铝线;出线走廊宽松、安全距离充足、空旷的乡村地区均可采用裸导线。 (2)导线的适用档距是指导线可以使用到的最大档距,实际运用中要结合电杆的使用条件最终确定导线的使用档距。 (3)考虑到绝缘导线多用于城区、乡镇,其适用档距不超过80m。 (4)裸导线最大使用至100m,超过100m 的使用档距不在本典型设计考虑的范围之内。 (5)为减少小截面裸导线的断线几率,95mm2 及以下的裸导线均采用LGJ 钢芯铝绞线。

最新10KV及以下架空配电线路1

10K V及以下架空配电 线路1

10KV及以下架空配电线路安装工艺要求

一、电杆基坑及基础埋设 1、基坑施工前的定位符合下列规定: ⑴、直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过50mm。 ⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。 2、电杆基础坑深应符合设计规定。电杆基础坑深度允许偏差应为 +100mm、-50mm。同基基础坑在允许偏差范围内按最深一坑操 平。 3、双杆基坑应符合下列规定: ⑴、根开的中心偏差不应超过±30mm。 ⑵、两杆坑深宜一致。 4、基坑回填土应符合下列规定: ⑴、土块应打碎。 ⑵、10KV及以下架空电力线路基坑每回填30mm应历夯一次。 ⑶、松软土值的基坑,回填土时应增加夯实次数或采取加固措施。 ⑷、回填土后的电杆基础宜设防沉土层。土层上部面积不宜小于坑口面积;培地高度应超出地面300mm。 二、电杆组与绝缘子安装 1、单电杆立好后应正直,位置偏差应符合下列规定: ⑴、直线杆的横向位移不应大于50mm。

⑵、10KV及以下架空电力线路杆梢的位移不应大于杆梢直径的 1/2。 ⑶、转角杆的横向位移不应大于50mm。 ⑷、转角杆应向外角预偏紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径。 2、终端杆立好后,应向拉线侧预偏。期预偏值不应大于杆梢直 径。紧线后不应向受力倾斜。 3、以螺栓连接的构件应符合下列规定: ⑴、螺栓应与构件面垂直,螺头平面预构件间不应有间隙。 ⑵、螺栓紧好后,螺杆丝扣露处的长度,单螺母不应少于两个螺距;双螺母可预螺母相平。 ⑶、当必须加垫圈时,每端垫圈不应超过2个。 4、螺栓的穿入方向应符合下列规定: ⑴、对立体结构:水平方向由内向外垂直方向由下向上。 ⑵、对平面结构:顺线路方向,双面构件内由向外,单面克件由送 电侧穿入或按统一方向,横线路方向,两侧由内向外,中间由左向右(面向受电侧)或按统一方向;垂直方向,由下向上。 5、线路单横担的安装,直线杆应装于受电侧;分支杆90°转角杆 (下)及终端杆应装于拉线侧。 6、横担安装应平正,安装偏差应符合下列规定:⑴、横担端部上 下歪斜不应大于20mm; ⑵、横担端部左右扭斜不应大于20mm;

10KV及以下架空配电线路工程施工及

10KV及以下架空配电线路工程施工及 验收规范 10KV及以下架空配电线路 工程施工及自验规范 10KV及以下配电线路工程应按程序及已批准的设计进行施工。 第一章器材检验 第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 1、超过规定保管期限; 2、因保管、运输不良等原因而有变质损坏可能; 3、对原试验结果有怀疑。 第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷; 2、裸铝绞线不应有严重腐蚀现象; 3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。 第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。 第四条采用黑色金属制造的金具零件应热镀锌。 第五条金具在使用前应进行外观检查、且应满足下列要求: 1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 2、线夹船体压板与导线接触面应光滑; 3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。

第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。第七条金具上的各种联结螺栓应有防松装臵,采用的防松装臵应镀锌良好、弹力合适、厚度符合规定。 第八条绝缘子安装前应进行外观检查且应满足下列要求: 1、瓷件与铁件应结合紧密,铁件镀锌良好; 2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 3、严禁使用硫磺浇灌的绝缘子。 第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。 第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象; 12、按规定支点放臵检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过周长; 3、杆身弯曲不应超过杆长的。 第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。 第二章电杆基坑 第一条基坑施工前的定位应符合下列规定: 1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米; 2、转角杆:位移不应超过50毫米。 第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定: 1、双杆两底盘中心的根开误差不应超过30毫米; 2、双杆的两杆坑探度高差不应超过20毫米。

10kV 架空配电线路基本组成及杆上设备详解

1. 何为配电线路 输送电能的线路一般称为电力线路,其中由发电厂向电力负荷中心输送电能的线路以及电力系统之间的联络线路为输电线路,架设于变电(开关站)与变电站之间;由电力负荷中心向各个电力用户分配电能的线路为配电线路。故输电或者配电线路不能按电压等级来区分,只有看其功能作用,在一些地区110kV线路是分配给用户的配电线路,但在一些农村地区35kV也属于变电站与变电站之间的联络线路的输电线路。电力线路又分架空电力线路与电缆电缆线路,故配电线路又分架空配电线路及电缆配电线路。架空配电线路又分高压架空配电线路(35kV、110kV)、中压架空配电线路(20kV、10kV、6kV、3kV)、低压架空配电线路(220V、380V),本次小编介绍的主要是中压架空线路,部分涉及低压架空线路,下列阐述的架空配电线路主要指中压架空配电线路,小编不再重复说明。 ▲电网示意图 架空配电线路是采用电杆将导线悬空架设,直接向用户供电的配电线路。架空配电线路每条线路的分段点设置单台开关(多为柱上)。为了有效的利用架空走廊,在城市市区主要采用同杆并架方式。有双回、四回同杆并架;也有10kV、380V上下排同杆并架。架空线路按在网络的位置分主干线路和分支线路,在主干线路中间可以直接“T”

接成分支线路(大分支线路),在分支线路中间可以直接“T”接又形成分支线路(小分支线路)。主干线和较大的分支线应装设分段开关。主干线路的导线截面一般为120-240mm2,分支线截面一般不少于70mm2。 架空线路具有架设简单;造价低;材料供应充足;分支、维修方便;便于发现和排除故障等优点,缺点是易受外界环境的影响,供电可靠性较差;影响环境的整洁美观等。架空配电线路主要由电杆、横担、导线、拉线、绝缘子、金具及杆上设备等组成,结构示意图如下图所示。 ▲架空配电线路基本结构 架空线路最常见的有放射式和环网式两类。农村、山区中架空线路由于负荷密度较少、分散,供电线路长,导线截面积较少,大多部具备与其它电源联络的条件,一般采用树枝状放射式供电。低压架空线路也采用树枝状放射式供电。 城市及近郊区中压配电线路一般采用放射性环网架设,多将线路分成三段左右,每段与其它变电站线路或与本变电站其它电源线路供电,提高供电可靠性及运行灵活性。

最新10千伏及以下架空配电线路验收规范

第一章总则 第1.0.1条本篇适用于10千伏及以下架空配电线路(简称配电线路)安装工程的施工及验收。 有关大跨越及铁塔安装工程的施工及验收可参照《送电线路施工及验收规范》(GBJ233—81)进行。 第1.0.2条配电线路的工程应按已批准的设计进行施工。 第1.0.3条凡所使用的器材及设备均应符合国家或部颁的现行技术标准,并有合格证明。设备应有铭牌。 第1.0.4条配电线路工程的建设,除应符合本篇规定外,尚应符合本规范“电力变压器、互感器篇”、“高压电器篇”、“接地装置篇”、“电气设备交接试验标准篇”等的有关规定。 第1.0.5条采用新工艺、新技术、新材料施工时,应制订不低于规范水平的标准或工艺要求。 第1.0.6条设备安装用的紧固件,除地脚螺栓外,应采用镀锌制品。 第1.0.7条配电线路工程在施工及交接验收时,应进行下列检查: 一、竣工的工程是否符合设计; 二、工程质量是否符合规定; 三、调整、试验项目及其结果是否符合本规范规定; 四、按本篇规定提出的技术资料和文件是否齐全。 第二章器材检验 第2.0.1条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 一、超过规定保管期限; 二、因保管、运输不良等原因而有变质损坏可能; 三、对原试验结果有怀疑。 第2.0.2条线路使用的线材,施工前应进行外观检查,且应满足下列要求: 一、不应有松股、交叉、拆叠、断裂及破损等缺陷; 二、裸铝绞线不应有严重腐蚀现象; 三、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。 第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。

第2.0.4条采用黑色金属制造的金具零件应热镀锌。 第2.0.5条金具在使用前应进行外观检查、且应满足下列要求: 一、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 二、线夹船体压板与导线接触面应光滑; 三、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。 第2.0.6条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。 第2.0.7条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。 第2.0.8条绝缘子在安装前应进行外观检查、且应满足下列要求: 一、瓷件与铁件应结合紧密,铁件镀锌良好; 二、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 三、严禁使用硫磺浇灌的绝缘子。 第2.0.9条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。 第2.0.10条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求: 一、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象; 二、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长; 三、杆身弯曲不应超过杆长的2/1000。 第2.0.11条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。 第三章电杆基坑 第3.0.1条基坑施工前的定位应符合下列规定: 一、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米; 二、转角杆:位移不应超过50毫米。 第3.0.2条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定: 一、双杆两底盘中心的根开误差不应超过30毫米;

10kV-架空配电线路基本组成及杆上设备详解

10kV-架空配电线路基本组成及 杆上设备详解 1. 何为配电线路 输送电能的线路一般称为电力线路,其中由发电厂向电力负荷中心输送电能的线路以及电力系统之间的联络线路为输电线路,架设于变电(开关站)与变电站之间;由电力负荷中心向各个电力用户分配电能的线路为配电线路。故输电或者配电线路不能按电压等级来区分,只有看其功能作用,在一些地区110kV 线路是分配给用户的配电线路,但在一些农村地区35kV 也属于变电站与变电站之间的联络线路的输电线路。电力线路又分架空电力线路与电缆电 缆线路,故配电线路又分架空配电线路及电缆配电线路。架空配电线路又分高压架空配电线路(35kV、110kV)、中压 架空配电线路(20kV、10kV、6kV、3kV)、低压架空配电线路(220V、380V),本次小编介绍的主要是中压架空线路, 部分涉及低压架空线路,下列阐述的架空配电线路主要指中压架空配电线路,小编不再重复说明。

▲ 电网示意图 架空配电线路是采用电杆将导线悬空架设,直接向用户供电的配电线路。架空配电线路每条线路的分段点设置 单台开关(多为柱上)。为了有效的利用架空走廊,在城市市区主要采用同杆并架方式。有双回、四回同杆并架;也有10kV、380V 上下排同杆并架。架空线路按在网络的位置分主干线路和分支线路,在主干线路中间可以直接“T”接成分支线路(大分支线路),在分支线路中间可以直接“ T”接又形成分支线路(小分支线路)。主干线和较大的分支线应装设分段开关。主干线路的导线截面一般为120-240mm2 ,分支线截面一般不少于70mm2 。 架空线路具有架设简单;造价低;材料供应充足;分支、维修方便;便于发现和排除故障等优点,缺点是易受外界环境的影响,供电可靠性较差;影响环境的整洁美观等。架空配电线路主要由电杆、横担、导线、拉线、绝缘子、金 具及杆上设备等组成,结构示意图如下图所示。

10kv以下架空线路验收规范

竭诚为您提供优质文档/双击可除10kv以下架空线路验收规范 篇一:10kV及以下架空线路施工及验收规范 篇二:10kV及以下架空配电线路工程施工及验收规范 10kV及以下架空配电线路 工程施工及自验规范 10kV及以下配电线路工程应按程序及已批准的设计进行施工。 第一章器材检验 第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 1、超过规定保管期限; 2、因保管、运输不良等原因而有变质损坏可能; 3、对原试验结果有怀疑。 第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求: 1、不应有松股、交叉、拆叠、断裂及破损等缺陷; 2、裸铝绞线不应有严重腐蚀现象; 3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。

第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。 第四条采用黑色金属制造的金具零件应热镀锌。 第五条金具在使用前应进行外观检查、且应满足下列要求: 1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 2、线夹船体压板与导线接触面应光滑; 3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。 第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。 第七条金具上的各种联结螺栓应有防松装臵,采用的防松装臵应镀锌良好、弹力合适、厚度符合规定。 第八条绝缘子安装前应进行外观检查且应满足下列要求: 1、瓷件与铁件应结合紧密,铁件镀锌良好; 2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 3、严禁使用硫磺浇灌的绝缘子。 第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。 第十条普通钢筋混凝土电杆在使用前应进行外观检查、

10KV及以下架空配电线路的工程施工及验收要求规范

10KV及以下架空配电线路 工程施工及自验规范 10KV及以下配电线路工程应按程序及已批准的设计进行施工。 第一章器材检验 第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 1、超过规定保管期限; 2、因保管、运输不良等原因而有变质损坏可能; 3、对原试验结果有怀疑。 第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求: 1、不应有松股、交叉、拆叠、断裂及破损等缺陷; 2、裸铝绞线不应有严重腐蚀现象; 3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。 第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。

第四条采用黑色金属制造的金具零件应热镀锌。 第五条金具在使用前应进行外观检查、且应满足下列要求: 1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 2、线夹船体压板与导线接触面应光滑; 3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。 第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。 第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。 第八条绝缘子安装前应进行外观检查且应满足下列要求: 1、瓷件与铁件应结合紧密,铁件镀锌良好; 2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 3、严禁使用硫磺浇灌的绝缘子。 第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。

第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求: 1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象; 2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长; 3、杆身弯曲不应超过杆长的2/1000。 第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。 第二章电杆基坑 第一条基坑施工前的定位应符合下列规定: 1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米; 2、转角杆:位移不应超过50毫米。 第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定: 1、双杆两底盘中心的根开误差不应超过30毫米;

10千伏及以下架空配电线路施工及验收规范

10千伏及以下架空配电线路施工及验收规范 第一章总则 第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。 第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。配电线路的工程应按已批准的设计进行施工。 35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。 有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。 第1.0.3条架空电力线路的安装应按已批准的设计进行施工。 第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。设备应有铭牌。 当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。 第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。 第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。 第二章原材料及器材检查 第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 一、超过规定保管期限; 二、因保管、运输不良等原因而有变质损坏可能; 三、对原试验结果有怀疑或试样代表性不够者。 第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定: 一、不应有松股、交叉、拆叠、断裂及破损等缺陷; 二、不应有严重腐蚀现象; 三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;

四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。 第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。 第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。 第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。 第2.0.6条金属附件及镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。 螺杆与螺母应配合良好。加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径130mm公差》的粗牙三级标准。 第2.0.7条金具组装配合应良好,安装前应进行外观检查、且应满足下列要求: 一、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 二、线夹船体压板灵活,与导线接触面符合要求; 三、镀锌良好,无锌皮剥落,锈蚀现象。 第2.0.8条绝缘子在安装前应进行外观检查、且应满足下列要求: 一、瓷件与铁件组合无歪斜曹,且结合紧密,铁件镀锌良好; 二、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 三、弹簧销、弹簧垫的弹力适宜。 第2.0.9条环形钢筋混凝土电杆制造质量应符合现行国家标准《环形钢筋混凝土电杆》的规定。安装前应进行外观检查,且应满足下列要求: 一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象; 二、放置地平面检查时,应无纵向裂纹,横向裂纹的宽度不应超过0.1毫米; 三、杆身弯曲不应超过杆长的1/1000。 第2.0.10条预应力钢筋混凝土电杆制造质量应符合现行国家标准《环形预应力混凝土电杆》的规定。安装前应进行外观检查,且应满足下列要求: 一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象; 二、应无纵,横向裂缝;

10KV架空配电线路设计

10KV架空配电线路 设 计 规 划 2016 年3 月29 日

第一章总说明 1.1 概述 采油厂油区为近年发展较快区域,电力负荷增长较快,,本次 2 规划分支线采用(LGJ-70mm或JKLYJ-10/70 )。 10KV 架空配电线路设计包括架空配电线路的气象条件、导线型号的选取及导线应力弧垂表、多样化杆头布置、预应力及非预应力直线杆的选用、无拉线转角杆及带拉线转角杆的选用、金具及绝缘子选用、绝缘导线防雷、柱上开关及电缆头布置、耐张及分支杆引线布置等。 1.2 气象条件 线路所经地段地质 采油厂地处境内,沿线为典型的陕北黄土塬、梁、峁地貌。地形起伏较大,沟壑纵横,冲沟发育,地形较破碎。海拔高度在1100~1300m,相对高差在50~100m,属于一般山地地形。土壤电阻率不大于 3.0X 104Q .cm 具体参数如下: 土壤容重丫=16 t/ m3 抗剪角 B =30° 上拔角 a =20°地耐力P=15 t/ m2 2.气象条件 气象条件为西北皿级气象,风速30米/秒,覆冰厚度10mm。

1.3导线选取和使用 1.3.1 导线截面的确定 (1)10KV架空配电线路导线根据不同的供电负荷需求可以采用50、70、95、120、150、185、240mr i等多种截面的导线。

(2)同杆架设的380/220V 架空配电线路导线根据不同的供电负 荷需求可以采用50、70、95、120、150、185 m&等多种截面的导线。 (3)使用时应根据各自的需要选择3?4种常用截面的导线,可使杆型选择、施工备料、运行维护得以简化。 1.3.2 导线型号选取、导线适用档距、安全系数及允许最大直线转角角度 ( 1 )出线走廊拥挤、树线矛盾突出、人口密集的城区、集镇推荐采用JKLYJ 系列交联架空绝缘铝线;出线走廊宽松、安全距离充足、空旷的乡村地区均可采用裸导线。 (2)导线的适用档距是指导线可以使用到的最大档距,实际运用中要结合电杆的使用条件最终确定导线的使用档距。 ( 3)考虑到绝缘导线多用于城区、乡镇,其适用档距不超过80m。 (4)裸导线最大使用至100m超过100m的使用档距不在本典型设计考虑的范围之内。 (5)为减少小截面裸导线的断线几率,95mm及以下的裸导线均采用LGJ钢芯铝绞线。 (6) 120mm及以上的裸导线用于80m及以下使用档距时采用LJ 铝绞线,超过80m使用档距时采用LGJ钢芯铝绞线。 (7) 95mm及以上的裸导线用于80m以上使用档距时安全系数取值较用于80m以下使用档距时小。 (8) 10KV各气象区导线型号选取、适用档距、安全系数及允许最大直线转角角度详见表1-2。

010-1第十章 10kV以下架空配电线路-说明计算规则

第十章10kV以下架空配电线路 说明 一、本章定额按平地施工条件考虑,若在其它地形条件下施工,其人工和机械按下表予以调整。 地形系数调整表 二、地形划分的特征: 1.平地:地形比较平坦、地面比较干燥的地带。 2.丘陵:地形有起伏的矮岗、土丘等地带。 3.一般山地:指一般山岭或沟谷地带、高原台地等。 4.泥沼地带:指经常积水的田地或泥水淤积的地带。 三、预算编制中,全线地形分几种类型时,可近各种类型长度所占百分比求出综合系数进行计算。 四、土质分类如下: 1.普通土:指种植土、粘砂土、黄土和盐碱土等,主要利用锹、铲即可挖掘的土质。 2.坚土:指土质坚硬难挖的红土、板状黏土、重块土、高岭土,必须用铁镐、条锄挖松、再用锹、铲挖掘的土质。 3.松砂石:指碎石、卵石和土的混合体。各种不坚实砾岩、页岩、风化岩,节理和裂缝较多的岩石等(不需用爆破方法开采的),需要镐、撬棍、大锤、楔子等工具配合才能挖掘。 4.岩石:一般指坚实的粗花岗岩、白云岩、片麻岩、玢岩、石英岩、大理岩、石灰岩、石灰质胶结的密实砂岩的石质,不能用一般挖掘工具进行开挖,必须采用打眼、爆破或打凿才能开挖。 5.泥水:指坑的周围经常积水。坑的土质松散,如淤泥和沼泽地等挖掘时因水渗入和浸润而成泥浆,容易坍塌,而用挡土板和适量排水才能施工。 6.流砂:指坑的土质为砂质或分层砂质,挖掘过程中砂层有上涌现象,容易坍塌,挖掘时需排水和采用挡土板才能施工。 五、线路一次施工工程量按5根以上电杆考虑,如5根以内者,其全部人工、机械乘以系数1.3。 六、如果出现钢管杆的组立,按同高度混凝土杆组立的人工、机械乘以系数1.4,材料不调整。 七、导线跨越架设: 1.每个跨越距按50m以内考虑,大于50m而小于100m时按2处计算,依此类推。 2.在同跨越档内,有多种(或多次)跨越物时,应根据跨越物种类分别执行定额。 3.跨越定额仅考虑因跨越而多耗的人工、机械台班和材料,要计算架线工程量时,不扣除跨越档的长度。 八、杆上变压器安装不包括变压器调试、抽芯、干燥工作。 251

10KV 及以下架空配电线路施工工艺

10KV 及以下架空配电线路施工工艺 安装工艺要求 一、电杆基坑及基础埋设 1、基坑施工前的定位符合下列规定: ⑴、直线杆顺线方向位移, 10KV 及以下架空电力线路不应超过设计档距的 3%,直线杆横线路方向位移不超过 50mm。 ⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过 50mm。 2、电杆基础坑深应符合设计规定。电杆基础坑深度允许偏差应为+100mm、-50mm。同基基础坑在允许偏差范围内按最深一坑操平。 3、双杆基坑应符合下列规定: ⑴、根开的中心偏差不应超过±30mm。 ⑵、两杆坑深宜一致。 4、基坑回填土应符合下列规定: ⑴、土块应打碎。 ⑵、 10KV 及以下架空电力线路基坑每回填 30mm 应历夯一次。 ⑶、松软土值的基坑,回填土时应增加夯实次数或采取加固措施。 ⑷、回填土后的电杆基础宜设防沉土层。土层上部面积不宜小于坑口面积; 培地高度应超出地面 300mm。 二、电杆组与绝缘子安装 1、单电杆立好后应正直,位置偏差应符合下列规定: ⑴、直线杆的横向位移不应大于 50mm。 ⑵、 10KV 及以下架空电力线路杆梢的位移不应大于杆梢直径的 1/2。 ⑶、转角杆的横向位移不应大于 50mm。 ⑷、转角杆应向外角预偏紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径。 2、终端杆立好后,应向拉线侧预偏。期预偏值不应大于杆梢直径。紧线后不应向受力倾斜。 3、以螺栓连接的构件应符合下列规定: ⑴、螺栓应与构件面垂直,螺头平面预构件间不应有间隙。 ⑵、螺栓紧好后,螺杆丝扣露处的长度,单螺母不应少于两个螺距;双螺母可预螺母相平。⑶、当必须加垫圈时,每端垫圈不应超过 2 个。 4、螺栓的穿入方向应符合下列规定: ⑴、对立体结构: 水平方向由内向外垂直方向由下向上。 ⑵、对平面结构: 顺线路方向,双面构件内由向外,单面克件由送电侧穿入或按统一方向,横线路方向,两侧由内向外,中间由左向右(面向受电侧) 或按统一方向; 垂直方向,由下向上。 5、线路单横担的安装,直线杆应装于受电侧; 分支杆90° 转角杆(下) 及

10kV及以下架空配电线路的导线架设安装工程

10kV及以下架空配电线路的导线架设安装工程 发表时间:2019-06-17T09:27:11.060Z 来源:《当代电力文化》2019年第03期作者:杨通海[导读] 本文通过对10kV及以下架空配电线线路的安装过程。(国网四川省电力公司北川羌族自治县供电分公司,四川绵阳 622750) 摘要:本文通过对10kV及以下架空配电线线路的安装过程。而且结合多年工作以及实践,来分析理解架空绝缘导线,让我们了解它的特点规格、应用区域、敷设方式和设计施工,供同行们参考和学习。 关键词 10KV输电线路;架空配电线路;导线架设0 引言 架空线路是指用绝缘子这种物质将用来输电的导线固定于地面直立杆塔上从而传输电能的一种输电线路。此外,该线路的架设需要进行实地的观测。因为施工是一个工程完成建设的核心,工程其施工的质量好坏和工程造价合不合理,根本上关系到了工程线路建设的重要的经济效益、社会效益、环境效益。因而,我们对设10kV及以下架空配电线路的导线架设安装工程尤其注意[1][2]。 1 10kV及以下架空配电线路的施工准备 (1)材料要求 1)所采用的器材、材料应符合同家现行技术标准的规定,并应有产品合格证。 2)导线:①导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。②不应有严重腐蚀现象。③绝缘导线表而应平整,光滑、色泽均匀,绝缘层厚度应符合规定。绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。 3)悬式绝缘子、蝶式绝缘子:①瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。②瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。③弹簧销、垫的弹力适宜。④高压绝缘子的交流耐压试验结果必须符合施工规范的规定。 4)绑线:裸导线的绑线应选用与导线同金属的单股线,直径不应小于2.0mm,绝缘导线应选用绝缘绑线。 5)耐张线夹、并沟线夹、钳压管、铝带:①表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。②线夹转动灵活,与导线接触面符合要求。③碗头挂板、平行挂板、直角挂板、U型挂环、球失挂环、拉板、连扳、曲型垫等。④表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。 6)螺栓:①螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀现象。②螺杆与螺母的配合应良好,加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。③螺栓宜有防松装置,防松装置弹力应适宜,厚度应符合规定。 (2)主要机具 1)紧线器、倒链、开口滑轮、放线架、活扳手、油压线钳、手锤、钢锯、刀锯,细钢丝刷等。 2)斧子、铁线、大小尼龙绳、挑杆、竹梯、温度计、望远镜、脚扣、安全带、手推车等。 (3)作业条件 1)拉线已安装完毕。 2)线路上障碍物处理完毕,放线时通过其它线路的越线保护架搭设完毕。 3)导线截面在150mm2以上或线路较长时,在线路首端(紧线处)打好紧线用的地锚钎子。 2 10kV及以下架空配电线路具体施工工艺 (1)放线 将导线运到线路首端(紧线处),用放线架架好线轴,然后放线。 一般放线有两种方法:一种方法是将导线沿电杆根部放开后,再将导线吊上电杆;另一种方法是在横担上装好开口滑轮,一边放线一边逐档将导线吊放在滑轮内前进。 放线过程中,应对导线进行外观检查,不应发生磨伤、断股、扭曲、金钩、断头等现象。当导线发生下列状况、应采取相应措施。 1)当导线在同一处损伤,同时符合下列情况时,应将损伤处棱角与毛刺用0号砂纸磨光,可不作补修:①单股损伤深度不小于直径1/2。②钢芯铝绞线、钢芯铝合金绞线损伤截面积小于导电部分截面积的5%,且强度损失小于4%。③单金属绞线损伤截面积小于4% 2)当导线在同一处损伤状况超过以上范围时,均应进行补修。补修做法应符合施工及验收规范的规定。 3)导线直避免接头,不可避免时,接头应符合下列要求:①在同一档路内,同一根导线上的接头不应超过一个。导线接头位置与导线固定处的距离应大于0.5m,当有防震装置时,应在防震装置以外。②不同金属、不同规格、不同绞制方向的导线严禁在挡距内连接。③当导线采用缠绕方法连接时,连接部分的线股应缠绕良好,不应有断股,松股等缺陷。④当导线采用钳压管连接时,应清除导线表面和管内壁的污垢。连接部位的铝质接触面应涂一层电力复合脂,用细钢丝刷清除表面氧化膜,保留涂料,进行压接。压口数及压口位置,深度等应符合规范规定。 (2)紧线 1)在线路末端将导线卡固在耐张线夹上或绑回头挂在蝶式绝缘子上。裸铝导线在线夹上或在蝶式绝缘子上固定时,应缠包铝带,缠绕方向应与导线外层绞股方向一致,缠绕长度应超出接触部分30mm。 2)绑扎用的绑线,应选择与导线同金属的单股线,其直径不应小于2mm。 3)绝缘子安装应符合下列规定:①安装应牢固、连接可靠、防止积水。②安装时应清除表面灰垢、附着物及不应有的涂料。③绝缘子裙边与带电部位间隙不应小于50mm。 4)悬式绝缘子安装、还应符合下列规定:①与电杆、导线金具连接处,无卡压现象。②耐张串上的弹簧销子、螺栓及穿钉应由上向下穿。③悬垂串上的弹簧销子、螺栓及穿针应向受电侧穿入。两边线应由内向外,中线应由左向右穿入。 5)在首端杆上,挂好紧线器或在地锚上拴好倒链。先将两边线用人力初步拉紧,然后用紧线器或倒链紧线。观测导线弛度达到要求后,将导线卡固在耐张线夹上或套在蝶式绝缘子上绑回头(裸铝导线应缠包钢带),最后,平衡绷起其它导线,注意调整好各导线的弛度,并找平[3]。

10KV及以下架空配电线路工艺要求

10KV及以下架空配电线路安装工艺要求 呼伦贝尔电业局农电部 2011年6月22日

一、电杆基坑及基础埋设 1、基坑施工前的定位符合下列规定: ⑴、直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过50mm。 ⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。 2、电杆基础坑深应符合设计规定。电杆基础坑深度允许偏差应为+100mm、-50mm。同基基础坑在允许偏差范围内按最深一坑操平。 3、电杆的埋深应符合设计规定,一般为杆高的1/6,有底盘时坑深等于埋深加底盘厚度,电杆埋深如下表: 4、电杆的拉线基础与堤坝基础间的水平距离不应小于电杆埋设深度的2倍。电杆的拉线基础与沟渠边沿距离不应小于1.0M,小于1.0M 时应有保护基础措施。 5、双杆基础坑应符合下列规定: 1)根开中心偏差不应超过+30mm,两杆坑深度应相等; 2)直线杆、跨越杆、直线耐张杆。两杆坑基底标高应相等; 3)转角耐张双杆基础坑,内角坑高于外角坑2----3cm,使转角杆向外侧有一定倾斜。 6、15M及以上的转角、耐张杆,在沼泽地带;地下水位较高的杆位,应设底盘。为防止洪水冲刷和基础冻胀,可采用高杆深埋措施。 电杆基础用底盘时,底盘圆形平面应与电杆中心垂直,找正后应

填土夯实至底盘平面。底盘的原槽直径不允许超过电杆根直径50mm。 7、电杆基础用卡盘时应符合以下原则: 1)安装前应将其下部分层夯实,安装方向、位置、深度应符合设计要求;无设计要求时,上平面据地面不应小于500mm,安装方向应考虑主风向。 2)卡盘弧面应与电杆吻合,卡盘螺栓应紧固可靠。 3)12m及以下电杆除在沼泽地、或地下水位较高或砂壤路径外可不用卡盘;15M及以上水泥杆当倾覆稳定安全系数不够时应使用卡盘。 8、基坑回填土应符合下列规定: ⑴土块应打碎。 ⑵10KV及以下架空电力线路基坑每回填30cm应夯实一次。 ⑶松软土质的基坑,回填土时应增加夯实次数或采取加固措施。 ⑷回填土后的电杆基础宜设防沉土层。土层上部面积不宜小于坑口面积;堆土高度应超出地面30cm。 二、电杆组立与绝缘子安装 1、单电杆立好后应正直,架线后位置偏差应符合下列规定: ⑴直线杆各方向位移不应大于50mm。 ⑵转角杆向外角平分线位移不应大于150mm。 ⑶分支杆向拉线侧位移100mm。 ⑷终端杆立好后,应向拉线侧位移100mm----200mm,紧线后不应向受力侧倾斜。 2、以螺栓连接的构件应符合下列规定:

10KV及以下架空配电线路 - 副本

10KV及以下架空配电线路工程施工及自验规范 10KV及以下配电线路工程应按程序及已批准的设计进行施工。 第一章器材检验 第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 1、超过规定保管期限; 2、因保管、运输不良等原因而有变质损坏可能; 3、对原试验结果有怀疑。 第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求: 1、不应有松股、交叉、拆叠、断裂及破损等缺陷; 2、裸铝绞线不应有严重腐蚀现象; 3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。 第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。 第四条采用黑色金属制造的金具零件应热镀锌。 第五条金具在使用前应进行外观检查、且应满足下列要求: 1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷; 2、线夹船体压板与导线接触面应光滑; 3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。 第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。第七条金具上的各种联结螺栓应有防松装臵,采用的防松装臵应镀锌良好、弹力合适、厚度符合规定。 第八条绝缘子安装前应进行外观检查且应满足下列要求: 1、瓷件与铁件应结合紧密,铁件镀锌良好; 2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷; 3、严禁使用硫磺浇灌的绝缘子。 第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。 第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求: 1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象; 2、按规定支点放臵检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长; 3、杆身弯曲不应超过杆长的2/1000。 第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。第二章电杆基坑 第一条基坑施工前的定位应符合下列规定: 1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米; 2、转角杆:位移不应超过50毫米。 第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定:1、双杆两底盘中心的根开误差不应超过30毫米;

10KV及以下架空线路的拉线

10KV及以下架空线路的拉线

10KV及以下架空线路的拉线 1 范围 本工艺标准运用于10kV及以下架空配电线路的拉线安装工程。 2 施工准备 2.1 材料要求: 2.1.1 所采用的器材、材料应符合国家现行技术标准的规定,并应有产品合 格证。 2.1.2 钢绞线: 2.1.2.1 不应有松股、交叉、折叠、断裂及破损等缺陷。 2.1.2.2 镀锌良好,无锈蚀现象。 2.1.2.3 最小截面个应小于25mm2。 2.1.2.4 应符合国家或部颁的现行技术标准,并有合格证件。 2.1.3 镀锌铁丝: 2.1. 3.1 不应有死弯、断裂及破损等缺陷。 2.1. 3.2 镀锌良好,不应锈蚀。 2.1. 3.3 拉线主线用的铁丝直径不应小于 4.0mm,缠绕用的铁丝直径不应小于 3.2mm。 2.1.4 拉线棒: 2.1.4.1 不应有死弯、断裂、砂眼、气泡等缺陷。 2.1.4.2 镀锌良好,不应锈蚀。

的外螺纹配 合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。 2.1.8.3 螺栓宜有防松装置,防松装置弹力应适宜,厚度应符合规定。 2.1.9 其它材料:竹套管、油漆、沥青油、玻璃丝布等。 2.2 主要机具 2.2.1 铁铣、夯、紧线器、剪线钳。 2.2.2 倒链、活扳手、脚扣、安全带等。 2.3 作业条件 2.3.1 各种材料备齐,电杆组立完毕。 2.3.2 高压绝缘子的交流耐压试验已完成,并符合施工规范规定。 3 操作工艺 3.1 工艺流程: 拉线下料→拉线组合制作→拉线安装 3.2 拉线下料: 3.2.1 根据规范和设计要求、拉线的组合方式确定拉线上、中、底把的长度 及股数。每把铅丝合成的股数应不少于三股,底把股数应比上、中把多两股。

农村10千伏架空配电线路的运行分析(正式版)

文件编号:TP-AR-L7512 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编订:_______________ 审核:_______________ 单位:_______________ 农村10千伏架空配电线路的运行分析(正式版)

农村10千伏架空配电线路的运行分 析(正式版) 使用注意:该安全管理资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、常见配线路故障原因分析 1、线路、设备自身缺陷造成线路故障 由于线路、设备维护不到位,缺陷没有得到及时 的消缺处理,使得发生事故。线路架设和配电设备运 行没有满足技术要求,如跌落式保险用铝丝代替等引 起线路跳闸。农业线路由于没有列入农网改造计划, 其线路长、线径小、分支多、老化严重、低值绝缘子 较多,设施陈旧,档距弧垂过大,管理比较混乱等容 易发生故障。 2、地方经济发展过快,造成负荷过快增长造成

线路故障 现在城镇人口增加和工业园区招商引资的力度加大,大量企业像雨后春笋般的建设,早期的电力规划已远远落后于电力负荷的增长。造成线路长期过载运行的“卡脖子”现象,而电力投资没有跟上引起供需矛盾造成的故障。 3、恶劣天气等自然灾害影响造成线路故障 恶劣强对流天气时有发生,而电力线路抵御自然灾害的能力比较差造成安全生产事故。如台风风速超过最大设计风速等。 雷击造成有绝缘子击穿或爆裂、断线、配变烧毁等。分析其设备原因主要有:绝缘子质量不过关,尤其是P-15、P-20针式绝缘子质量存在缺陷,近一、两年来,本地区频频发生雷击针式绝缘子爆裂事故,引起10kV线路接地或相间短路;10kV线路防雷

相关文档
最新文档
