泛光照明各分项工程主要施工方法方案
泛光照明施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,城市夜景照明工程逐渐成为城市景观建设的重要组成部分。
泛光照明作为一种高效、节能、环保的照明方式,广泛应用于城市地标建筑、城市广场、公园等场所。
为确保泛光照明工程顺利进行,提高工程质量,特制定本泛光照明施工方案。
二、施工准备1. 施工组织设计根据工程特点,成立专门的施工项目部,明确各岗位人员职责,制定详细的工作计划,确保施工进度和质量。
2. 技术准备(1)施工图纸及技术资料:熟悉施工图纸,了解设计意图,掌握施工工艺,确保施工过程中不偏离设计要求。
(2)设备、材料准备:根据工程量,提前采购照明灯具、电缆、支架等设备、材料,确保设备、材料质量符合国家标准。
(3)施工方案编制:根据工程特点,编制详细的施工方案,明确施工工艺、质量要求、安全措施等。
3. 人员准备组织专业施工队伍,包括电气工程师、施工员、电工、焊工等,确保施工人员具备相应的资质和技能。
4. 施工现场准备(1)施工现场布置:按照施工方案,合理规划施工现场,确保施工区域安全、整洁。
(2)临时设施:搭建施工临时设施,如临时办公区、材料堆放区等。
(3)施工道路:确保施工现场道路畅通,方便材料运输和施工人员通行。
三、施工工艺1. 施工流程(1)施工准备:完成施工组织设计、技术准备、人员准备、施工现场准备等工作。
(2)基础施工:根据设计要求,完成支架基础施工,确保支架稳定。
(3)支架安装:按照设计要求,安装支架,确保支架垂直、水平。
(4)灯具安装:安装照明灯具,确保灯具位置、角度符合设计要求。
(5)电缆敷设:敷设电缆,确保电缆走向合理、安全。
(6)接线和调试:完成灯具接线,进行调试,确保照明效果达到设计要求。
(7)竣工验收:完成施工后,进行竣工验收,确保工程质量。
2. 施工要点(1)基础施工:根据设计要求,确定支架基础位置,进行开挖、夯实,确保基础稳定。
(2)支架安装:按照设计要求,安装支架,确保支架垂直、水平,固定牢固。
泛光照明各分项工程主要施工方法方案

泛光照明各分项工程主要施工方法方案目录一、项目概述 (2)二、泛光照明分项工程分类 (2)三、主要施工方法方案 (3)3.1 施工准备 (4)3.2 施工流程 (6)3.3 施工技术要点 (7)四、分项工程施工方法详解 (8)4.1 照明基础工程 (9)4.2 灯具安装与调试工程 (11)4.3 照明线路工程 (13)4.4 控制系统工程 (13)4.5 安全防护工程 (14)五、质量控制与验收标准 (15)5.1 质量标准与规范遵循原则 (17)5.2 质量检查与验收程序及方法 (18)5.3 问题整改与复查要求 (19)六、工程进度安排与安全保障措施 (20)6.1 施工进度计划安排及时间节点要求 (22)6.2 施工安全保障措施及应急预案制定与实施要求等详细内容将在下文中详细介绍23一、项目概述本项目旨在通过先进的泛光照明技术,提升夜间环境的美观性和功能性。
泛光照明是一种采用特殊照明设备和技术,对建筑物、构筑物或其他大型物体进行均匀、柔和的光照,以创造出舒适、美观且实用的夜间照明效果。
本项目的实施将遵循高效、安全、经济的原则,确保照明效果的最佳展现。
项目将分为多个分项工程进行,包括但不限于:照明设计、设备选型与采购、安装调试、现场测试及验收等。
每个分项工程都将制定详细的施工方案,以确保整体项目的顺利进行。
在施工过程中,我们将严格遵守相关法律法规和行业标准,确保施工质量和安全。
我们将注重环保和节能,选用节能环保的照明设备和材料,减少对环境的影响。
通过本项目的实施,我们期望为城市夜景增添一道亮丽的风景线,提升城市形象,同时也为人们的生活和工作提供更加舒适和便捷的夜间环境。
二、泛光照明分项工程分类建筑照明:包括室内照明、室外照明、广告牌照明等,主要负责建筑物内外的照明。
桥梁照明:包括桥面照明、桥墩照明、桥塔照明等,主要负责桥梁的照明。
广场照明:包括地面照明、喷泉照明、雕塑照明等,主要负责广场的照明。
亮化工程、泛光照明--主要施工方法方案

第一章主要分部分项施工方案第一节现场组织管理机构1、组织专班成立我公司“xx亮化设计施工一体化工程项目部”,由项目经理和项目技术负责人组成项目领导班子,全面履行工程合同, 对本工程的工期、质量、安全、成本和文明施工等进行有计划的组织协调管理。
2、机构人员资格:参加施工的各类人员应符合相应的技术等级的要求并应对其进行质保教育和必要的技能培训,并考核合格后方可使用;主要管理人员应进行专门的质保培训,特殊岗位人员应持有国家授权机构颁发的岗位资格证书,决不允许无证操作。
项目经理部应定期按“年度培训计划”进行人员培训,人员资格由质量保证部门负责审查。
项目经理部主要管理人员和特殊岗位人员名单及岗位证书复印件,按规定向甲方提供。
主要管理人员不得随意变动,确实需要变动时,应提前向甲方通报,征得甲方同意。
项目经理部下设置技术质量部、工程部、安全环境部、物资设备部、商务合约部、档案室等实行施工专业管理的有效性和公正性。
(1)指挥协调层职责与分工项目指挥协调层主要负责工程的整体施工、监督与指导和对工程的具体情况,对工程项目班子的建立,人员组成提出合理建议,协调相关人员的调动和组织,决策工程重大的管理目标。
(2)施工项目经理部的职责与权限在公司总经理的领导下,施工项目经理部对管理部门及人员负责全面组织实施施工管理,对施工合同中的各类指标负责,行使招标文件及施工合同规定的各项权力,履行合同约定的义务和责任,对整个工程实施综合协调和管理。
a.对施工承包方案进行总体策划。
b.组织编制施工总进度计划、进出场计划、主要物质材料的订货及进场计划、图纸及变更图等,并下达执行指令和监督落实。
c.对接建设方、监理,及时了解建设方、监理的要求,并及时组织有关部门和人员进行落实。
d.协助建设方进行设计管理,及时提供对设计进行优化的建议,并对设计变更、图纸计划等进行管理,确保设计工作满足工程施工和确保质量工作需要。
e.协调各单位之间的关系,做好交叉施工的协调管理,可以召集本施工项目的专题会议。
泛光灯照明工程施工方案

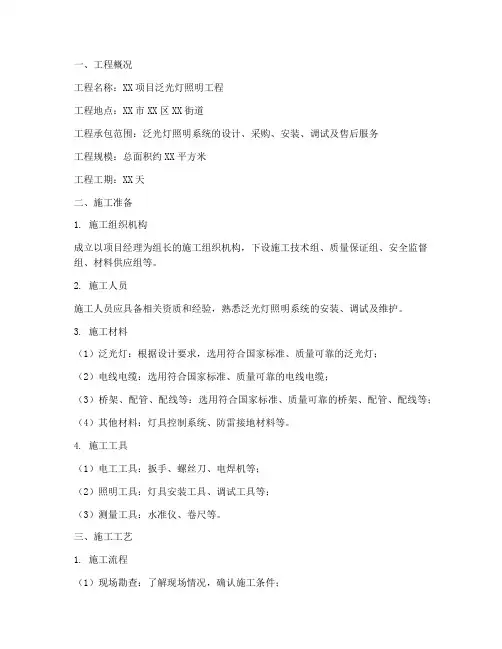

一、工程概况工程名称:XX项目泛光灯照明工程工程地点:XX市XX区XX街道工程承包范围:泛光灯照明系统的设计、采购、安装、调试及售后服务工程规模:总面积约XX平方米工程工期:XX天二、施工准备1. 施工组织机构成立以项目经理为组长的施工组织机构,下设施工技术组、质量保证组、安全监督组、材料供应组等。
2. 施工人员施工人员应具备相关资质和经验,熟悉泛光灯照明系统的安装、调试及维护。
3. 施工材料(1)泛光灯:根据设计要求,选用符合国家标准、质量可靠的泛光灯;(2)电线电缆:选用符合国家标准、质量可靠的电线电缆;(3)桥架、配管、配线等:选用符合国家标准、质量可靠的桥架、配管、配线等;(4)其他材料:灯具控制系统、防雷接地材料等。
4. 施工工具(1)电工工具:扳手、螺丝刀、电焊机等;(2)照明工具:灯具安装工具、调试工具等;(3)测量工具:水准仪、卷尺等。
三、施工工艺1. 施工流程(1)现场勘查:了解现场情况,确认施工条件;(2)施工设计:根据现场情况,进行泛光灯照明系统设计;(3)材料采购:根据设计要求,采购相关材料;(4)施工安装:按照设计要求,进行泛光灯照明系统的安装;(5)调试:完成安装后,进行泛光灯照明系统的调试;(6)验收:验收合格后,交付使用。
2. 施工方法(1)电管暗敷设:根据设计要求,确定电管敷设路径,进行电管暗敷设;(2)管内穿线:将电线电缆穿入电管,并进行固定;(3)金属桥架施工:根据设计要求,进行金属桥架的安装;(4)电缆敷设:将电缆敷设至金属桥架,并进行固定;(5)配电箱(盘)安装:按照设计要求,进行配电箱(盘)的安装;(6)防雷、接地施工:按照设计要求,进行防雷、接地施工;(7)灯具安装:按照设计要求,进行灯具的安装;(8)调试:对泛光灯照明系统进行调试,确保其正常运行。
四、质量控制1. 材料质量控制:选用符合国家标准、质量可靠的材料,并进行验收;2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量;3. 调试质量控制:对泛光灯照明系统进行调试,确保其正常运行。
泛光照明各分项工程主要施工方法方案

泛光照明各分项工程主要施工方法方案目录一、内容概括 (3)1.1 背景与意义 (3)1.2 方案编制依据 (5)1.3 方案范围与内容 (5)二、泛光照明设计概述 (6)2.1 设计目标与要求 (8)2.2 灯光效果设计 (8)2.3 系统布局与配置 (10)三、泛光照明施工准备 (11)3.1 材料设备采购 (11)3.2 施工现场布置 (12)3.3 人员组织与培训 (13)四、泛光照明各分项工程主要施工方法 (15)4.1 灯具安装 (16)4.1.1 灯具选型与配置 (17)4.1.2 灯具运输与安装 (18)4.1.3 灯具固定与调试 (19)4.2 灯光控制系统施工 (20)4.2.1 系统设计 (22)4.2.2 系统设备安装 (23)4.2.3 系统调试与测试 (25)4.3 照明电源与配电系统施工 (27)4.3.1 电源线路敷设 (28)4.3.2 配电设备安装 (30)4.3.3 电气安全防护 (31)4.4 照明系统调试与验收 (33)4.4.1 调试方案制定 (34)4.4.2 调试过程监控 (36)4.4.3 验收标准与流程 (36)五、质量控制与安全管理 (38)5.1 质量控制措施 (39)5.2 安全管理措施 (40)5.3 应急预案制定 (42)六、环境保护与节能降耗 (43)6.1 环境保护措施 (44)6.2 节能降耗措施 (44)6.3 可持续发展理念融入 (45)七、结论与展望 (46)7.1 方案总结 (48)7.2 未来发展趋势展望 (49)一、内容概括本方案旨在详细阐述泛光照明各分项工程的主要施工方法,以确保项目能够高效、安全地完成。
方案首先对泛光照明工程的整体架构进行简要介绍,包括项目背景、目标及预期效果。
方案将深入探讨各个分项工程的施工方法,包括但不限于灯具安装、电气布线、调试与测试等关键环节。
在灯具安装方面,方案将详细描述灯具的选择标准、安装位置确定、以及安装过程中的注意事项和技巧。
泛光照明工程施工组织方案

泛光照明工程施工组织方案一、工程概况本次泛光照明工程是对某大型商业中心室外广场进行照明改造,主要包括广场地面、建筑外墙、景观树木等部位的照明设计和施工。
工程总面积约5000平方米,总投资额约200万元。
二、施工条件1. 施工场地:施工场地位于商业中心室外广场,地势平坦,无明显障碍物。
2. 施工人员:施工队伍将由项目经理、工程师、技术工人等组成,共计20人左右。
3. 施工设备:施工所需设备包括挖掘机、照明设备、电缆和管线等。
三、施工方案1. 施工前期准备(1)组织施工人员进行安全生产教育培训,确保安全施工。
(2)购置所需材料和设备,并做好清单和验货入库工作。
(3)设计并制定详细的施工计划和工期安排。
2. 施工过程管理(1)泛光照明工程主要包括灯具安装、线路铺设和主干管线敷设,施工过程中需注意安全和美观。
(2)严格按照施工图纸要求进行施工,确保每项工程质量达标。
(3)加强对施工现场的管理和监督,确保各项工程按计划进行。
3. 施工后期工作(1)进场清理:施工结束后,组织清理工作完成施工场地的清理,保持施工场地的整洁。
(2)验收:安排专业人员对施工工程进行验收,确保工程质量符合标准要求。
(3)交付使用:工程验收合格后,将工程交付使用,为商业中心带来更好的照明效果。
四、安全措施1. 安全教育:在施工前对所有施工人员进行安全教育培训,特别是对高空作业和电气作业的安全要求进行强调。
2. 安全防护:对施工现场进行全面安全防护,确保施工人员在操作时穿戴安全帽、安全带等防护用具。
3. 安全监督:设立专门的安全督导组,对施工现场安全情况进行实时监控,及时发现并解决安全隐患。
五、环境保护1. 节能环保:在照明设备选择上,尽量选用节能环保型产品,减少能耗和环境污染。
2. 设立垃圾分类点:在施工现场设立垃圾分类点,对施工产生的废弃物进行分类处理和回收利用。
3. 施工场地清理:施工结束后,对施工场地进行彻底清理,确保不留下任何垃圾和建筑材料。
泛光照明施工工程资料(3篇)

第1篇一、工程概况泛光照明施工工程是一项涉及城市景观、建筑照明、道路照明等多个领域的综合性工程。
本工程旨在提升城市夜景形象,改善城市照明环境,提高市民生活质量。
工程内容包括泛光照明灯具的安装、调试、维护等。
二、施工准备1. 施工图纸:严格按照设计图纸进行施工,确保工程质量。
2. 施工材料:选用符合国家标准的照明灯具、电线电缆、桥架等材料。
3. 施工设备:配备专业的施工设备,如吊车、电动扳手、切割机等。
4. 施工人员:组织一支具备丰富经验的专业施工队伍,进行现场施工。
三、施工方法1. 照明灯具安装:按照设计要求,将照明灯具固定在建筑物的顶部、侧面或底部。
2. 电线电缆敷设:采用暗敷设方式,将电线电缆敷设在预留的线槽或桥架中。
3. 桥架安装:按照设计要求,将桥架固定在建筑物上,确保桥架水平、垂直。
4. 配电箱(盘)安装:将配电箱(盘)安装在预留的位置,确保配电箱(盘)牢固、安全。
5. 照明线路敷设:将照明线路按照设计要求连接到各个灯具、配电箱(盘)。
6. 照明调试:对安装完成的照明系统进行调试,确保照明效果达到设计要求。
四、施工进度1. 施工准备阶段:完成施工图纸、材料、设备、人员等准备工作。
2. 施工阶段:按照施工计划,分阶段完成照明灯具安装、电线电缆敷设、桥架安装、配电箱(盘)安装、照明线路敷设等工作。
3. 调试阶段:对安装完成的照明系统进行调试,确保照明效果达到设计要求。
4. 验收阶段:完成施工任务后,组织相关单位进行验收。
五、质量控制1. 施工材料:选用符合国家标准的照明灯具、电线电缆、桥架等材料。
2. 施工工艺:严格按照施工规范和操作规程进行施工,确保工程质量。
3. 施工过程:加强施工过程中的质量检查,发现问题及时整改。
4. 调试过程:对安装完成的照明系统进行严格调试,确保照明效果达到设计要求。
六、安全措施1. 施工现场:设置安全警示标志,确保施工安全。
2. 施工人员:进行安全培训,提高安全意识。
泛光照明施工方案(两篇)2024

引言:泛光照明施工方案(二)是为了满足现代建筑和景观设计的需要而设计的一种照明解决方案。
本文旨在通过引言概述、正文内容、总结等部分详细介绍泛光照明施工方案(二)的相关内容。
概述:泛光照明施工方案(二)是一种灯光效果独特、能够为建筑物和景观增添魅力的照明方案。
在泛光照明施工方案(二)中,采用了先进的照明技术和设备,通过精确的灯光控制和分布,实现了照明效果的最佳展示。
正文内容:一、灯光选型与布局1.选择适合泛光照明的灯具:在泛光照明施工方案(二)中,灯具的选择至关重要。
需要考虑到灯具的亮度、色温、色彩呈现等因素,以确保照明效果的质量和效果。
2.布局设计的原则:对于泛光照明施工方案(二),必须合理规划灯具的布局。
要考虑到建筑物或景观设计的特点,选择合适的灯具摆放位置,以达到最佳的照明效果。
二、照明控制系统1.智能化控制系统的应用:泛光照明施工方案(二)中,智能化控制系统的应用可以实现灯光的精确控制,包括亮度、色温、颜色等方面的调节,以满足不同需求。
2.远程控制和定时控制:采用远程控制和定时控制技术,可以实现对泛光照明的远程操作和定时开关,提高照明的便捷性和灵活性。
三、能源节约与环保1.选择高效节能的灯具:在泛光照明施工方案(二)中,应选择高效节能的LED灯具,以降低能源消耗,并且提高使用寿命,减少维护成本。
2.光污染治理措施:在泛光照明施工方案(二)设计中,应注意光污染的控制,采取合适的措施减少光污染对周围环境的影响。
四、安全性与可靠性1.电气设计的合理性:在泛光照明施工方案(二)中,电气设计要合理,包括电线选择、安装和绝缘等方面,以确保电气安全性和可靠性。
2.防水防雷措施:应选择具备良好的防水和防雷能力的灯具和设备,确保泛光照明施工方案(二)的安全性。
五、维护与管理1.定期检查与维护:泛光照明施工方案(二)中的设备和灯具需要定期检查和维护,以确保其正常运行和寿命。
2.灯光效果调整:根据需求和使用情况,定期对泛光照明施工方案(二)进行灯光效果的调整,以适应不同时期和活动的需求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泛光照明各分项工程主要施工方法方案1、总体施工方案本工程施工工期为60日历天竣工,并达到验收使用条件。
按照目前现场情况和工作情况来看,60天的工作日比较紧张,如果没有科学的统筹和必要的条件,实现预定的工期目标,就会存在一定的难度。
因此,我们必须克服估计到的困难,在公司的统一指挥下,做到有组织、有步骤、有安排、有检查的将各项工作落到实处,遵循灯光工程施工的规范和程序,采用全面平行施工、立体交叉施工等科学有效的施工方法,紧张有序的将各项工作贯彻始终。
1.1首先作好进场前准备工作,对工人进行施工技术交底和施工安全交底;取得开工命令;同时针对每分部灯光工程的特征作必要的测量、试灯工作。
1.2管、线敷设;1.3灯具基础制作安装;1.4灯具安装;1.5配电控制箱安装;1.6试亮灯及效果调试。
2、各分项工程的主要施工方法及施工管理措施电路配管、配线施工及电器、灯具安装除遵以下守规范外,尚应符合国家现行有关标准规范的规定。
《电缆敷设施工工艺标准》《低压电缆头制作安装施工工艺标准》《电气装置安装工程施工规范》《城市环境(装饰)照明规范》《接地装置施工及验收规范》《建筑电气工程施工质量验收规范》 (GB50303-2002)《建筑照明标准》 (GB50034-2004)《综合布线系统安装施工工艺标准》《钢结构工程施工及验收规范》《地面与楼面工程施工及验收规范》本工程首先作好进场前准备工作,取得开工命令,并根据几个分项工程各自的特征制定合适的具体施工方法如下:2.1 电缆、照明线路敷设的施工方法2.1.1 电缆、照明线路施工准备1)施工前期准备①挑选施工经验丰富、头脑清楚,有责任感的施工班长,施工班长并根据现场情况列出用人计划。
②进度:根据管槽完工时间和后续布线系统安装和装修封顶的时间要求,列出电缆敷设进度计划。
③质量保证方法:根据具体工程情况,列出保证质量的方法。
2)检查管槽穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题:管槽规格小、接口处有毛刺、埋地安装管槽阻塞、有水等;埋地管槽穿线前必须全面试穿。
3)文档准备布线系统系统图、布线系统平面图、穿线技术要求、空白穿线报告、穿线交底。
穿线交底的对象是施工队队长,交底的核心内容是要使穿线者理解质量要求,过程如下:①理解布线系统总体结构和平面图,不要穿错路线。
②能明确区分要敷设的各种电缆,不要用错电缆。
③熟悉电缆要经过的管路。
④有丰富的穿线经验,懂得预防典型的影响穿线质量和进度的问题。
⑤理解并牢记我们对于综合布线系统电缆敷设的特殊要求。
⑥思路清晰,把电气器具点分组,一条一条地敷设,不多穿,不漏穿。
穿放费力容易导致电缆损伤,也容易缠绕、打结,非常影响进度。
⑦忠实严谨地做标号,并记录长度刻度。
⑧严格按照附件中图纸所述工程内容和质量要求完成穿线,并忠实地记录电缆末端刻度。
⑨按照电缆分组要求的方法把配线架端电缆分组绑扎整齐,用短路法全面测试通端,核对标号。
⑩要求在施工过程中爱护电缆,忠实地填写《电缆敷设报告》。
2.1.2 金属桥架、金属管、管线敷设施工方法:①槽式桥架应敷设在干燥和不易受机械损伤的场所,横向安装的应在图纸天花板的标高之上120mm。
②槽式桥架的连接应连续无间断;每节槽式桥架的固定点不应少于两个;在转角、分支处和端部均应有固定点,并应紧贴墙面固定;槽式桥架接口应平直、严密,槽盖应齐全、平整、无翘角。
③桥架支架采用螺钉或其他紧固件固定,紧固后其端部应与桥架支架内表面光滑相接;桥架的出线口应位置正确、光滑、无毛刺。
④槽式桥架敷设应平直整齐;水平或垂直允许偏差为其长度的2‰,且全长允许偏差为20mm;并列安装时,槽盖应便于开启。
⑤在可拆卸盖板的槽式桥架内,包括绝缘层在内的导线接头处所有导线截面积之和,不应大于槽式桥架截面积的75%;在不易拆卸盖板的槽式桥架内,导线的接头应置于槽式桥架的接线盒内。
⑥金属槽式桥架应可靠接地,但不应作为设备的接地导体,金属槽式桥架连接处两边要用2.5mm铜线和螺栓连接,确保接地良好。
⑦槽式桥架、管、线敷设必须特别注意美观和规范,横平竖直,力求隐蔽和暗敷,接线盒做好防水处理,固定夹和螺栓螺钉全部采用不锈钢等防腐材质;槽式桥架应平整、无扭曲变形,内壁应光滑、无毛刺;金属槽式桥架应经防腐处理。
⑧明敷金属导线应穿管或加线槽板保护,吊顶内的导线应穿金属管或B1级PVC管保护,导线不得裸露。
⑨开挖、填平电缆沟必须符合施工规范。
2.1.3 电缆、照明线路敷设工序、穿线工序的技术管理制度首先进行管槽检查,钢管加护口,埋地钢管试穿,并严格按照《电气装置安装工程施工规范》、《电缆敷设施工工艺标准》施工。
①所有的钢管口都要安放塑料护口,穿线人员应携带护口,在穿线时随时安放。
余长:电缆在出槽式桥架外余长90cm,余线应仔细缠绕好收在出线盒内。
在配线箱处从配线柜入口算起余长为配线柜的(长+宽+深)。
②分组绑扎:余线应按分组表分组,从槽式桥架出口捋直绑扎好,绑扎点间距不大于50cm。
不可用铁丝或硬电源线绑扎。
③垂直电缆通过过渡箱转入垂直钢管往下一层走时要在过渡箱中要绑扎悬挂,避免电缆重量全压在弯角的里侧电缆上,这样会影响电缆的传输特性。
在垂直槽式桥架中的电缆要每米绑扎悬挂一次。
④槽式桥架内布放电缆应平直,无缠绕,无长短不一。
如果槽式桥架开口朝侧面,电缆要每隔1米绑扎固定一次。
⑤转弯半径:电缆转弯半径应不小于160mm。
⑥电缆按照电气器具平面图标号,每个标号对应一条1对电线,对应的位置不能弄错。
两端的标号位置距末端25厘米,用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带。
⑦穿线完成后,所有的电缆应全面进行通断测试。
测试方法:把两端电缆的芯全部剥开,露出铜芯。
在一端把数字万用表拨到通断测试档,两表笔稳定地接到一对电缆芯上;在另一端把这对电缆芯一下一下短暂地接触。
如果持表端能听到断续的“嘀嘀”声,就OK,每根电缆的5芯都要测。
这样测试能发现的问题是断线、断路和标号错。
⑧一般电线此在出线合末端到配电箱入口每隔1米用要在电线皮上用浅色塑料线码号胶带标记或贴纸质号签再缠透明胶带。
⑨电缆敷设完成后扣槽式桥架盖,并做好《技术交底记录表》交项目经理检查和验收。
2.1.4 施工过程中电缆、照明线路敷设的质量保护措施对所有参与穿线的人员讲解布线系统结构、穿线过程、质量要点和注意保护电缆。
电缆敷设施工质量保护措施具体如下:①穿钢管时钢管两端要加护套,所有电缆经过的管槽连接处都要处理光滑,不能有任何毛刺,以免损伤电缆。
②拽线时每根线拉力应不超过30公斤,以免拉伸电缆导体。
③整个工程中电缆的贮存、穿线放线都要耐心细致,避免电缆受到任何挤压、碾、砸、钳、割或过力拉伸。
布线时既要满足所需的余长,又要尽量节省,避免任何不必要的浪费。
④布线期间,电缆拉出电缆后尚未布放到位时如果要暂停施工,应将电缆仔细缠绕收起,妥善保管,不得随意散置在施工现场。
2.1.5 电缆、照明线路敷设记录和检查穿线完成后我方的施工负责人要对施工方的工作进行如下检查:①检查《电线敷设报告》和完整的《技术交底记录表》。
②包括长度刻度表,和测试结果。
③现场检查电缆主干、分组绑扎情况、抽查标号、刻度,抽测通断。
④检查完成后,交项目经理审核。
2.2 电器灯具等的施工方法在灯具施工过程中按照《电气装置安装工程施工规范》、《接地装置施工及验收规范》、《建筑照明标准》 (GB50034-2004)进行施工和检查。
2.2.1 灯具及支架安装的施工方法1)灯具支架制作安装①灯具支架制作完成后须先刷防锈底漆,再刷与环境颜色接近的油漆;②支架固定采用不锈钢膨胀螺栓;③灯具支架的强度应符合抗台风和抗腐蚀要求;④支架安装位置和角度力求隐蔽并避免眩光;2)普通投光灯具安装:安装前检查灯具完好性;①灯具安装必须紧固可靠;②所有灯具(光纤头、光带、导光管例外)一律在固定以后再安装光源;③水底灯的安装:电源导线采用防水型橡胶电缆,在水下穿管敷设,④线盒具有良好的密封性,电缆穿过墙壁时用环氧树脂密封。
一般壁灯安装:室内成排壁灯安装高度差不超过2mm。
2.3新材料、新工艺施工措施(一)线光源支架制作安装:1.采用轻质铝合金材料并可喷涂与环境颜色接近的油漆2.支架固定采用不锈钢膨胀螺栓3.灯具支架强度应符合抗台风和抗腐蚀要求4.灯具支架的位置和角度力求隐蔽并避免眩光(二)投光灯灯具安装1.安装前检查灯具完好性2.灯具安装必须紧固可靠3.所有灯具一律在固定后再安装光源4.线盒具有完好的密封性5.安装完后检查灯具的投光角度(三)LED魔方灯安装1.魔方灯安装前必须固定在安装支架上,接头做好绝缘处理2.每组魔方灯的位置必须以护栏支柱为中心3.灯具摆放必须与防护栏平行(四)LED点光源安装1.LED点光源安装前必须使用安全绳索套牢2.安装时需要仔细检查灯具是否摆放整齐3.严格把握LED点光源之间的距离4.使用不锈钢爆炸螺丝固定5.电缆线接线口严格做好绝缘禁止将线接错,造成短路现象(五)轮廓灯的安装1.灯具安装前必须试亮,以看灯具是否有中间断开2.金属固定卡的间距保持一致,灯具在安装后不得出现翻转现象3.灯具两端接口处以及与电源线接口处做好绝缘防护(六)T5内打投光灯安装1.安装前必须使用安全绳索对灯具进行保护2.使用不锈钢爆炸螺丝紧固3.灯具间隔、方向和角度必须保持一致4.电源接口处进行绝缘保护5.灯具间电线使用T型管套管保护6.严格按照电气原理图要求布线,禁止将线接错2.4 投光灯具的接线要求和调试1)投光灯具的接线及线头处理:①金卤灯灯管附近的导线应采用耐热绝缘材料制成的护套,不得直接使用具有延燃性绝缘的导线。
②线头处理及连接应符合电气规范,紧固可靠,做好绝缘、防水处理;2)投光灯具试亮灯及效果调试:①为杜绝安全事故,第一次试亮灯前提前一周到通知到每一施工岗位;②第一次试亮必须在白天进行,禁止在晚上首次亮灯,以杜绝重大电气事故;③调试效果阶段始终要注意三相荷载的平衡;3)完成效果调试以后,全面检查管线、支架、灯具的紧固是否可靠,作相应完善工作。
照明灯具安装工作完成后,有金属外壳的灯具进行接地测试,做好《灯具接地测试记录》交项目经理检查和验收。
2.5 施工过程中灯具半成品、成品质量保证措施1)电气施工人员在安装灯具时,应积极主动和土建人员联系,等待喷浆或涂料刷完后进行照明器具安装;安装时,电气施工人员一定要保护好土建成品,防止墙面弄脏碰坏。
当室外泛光照明电气器具已安装完毕后,土建修补喷浆或墙面时,一定要密封保护好电气设备及其附属成品,防止污染。
2)严禁在技术工种管线上吊装装修重量,如确有困难,应采用长支架或对称斜拉予以处理,对于确实有必要改动的管线,应通知项目设计师协调解决,严禁私自改动或吊装重物,也不得在技术工种管线上吊装装修重量。
