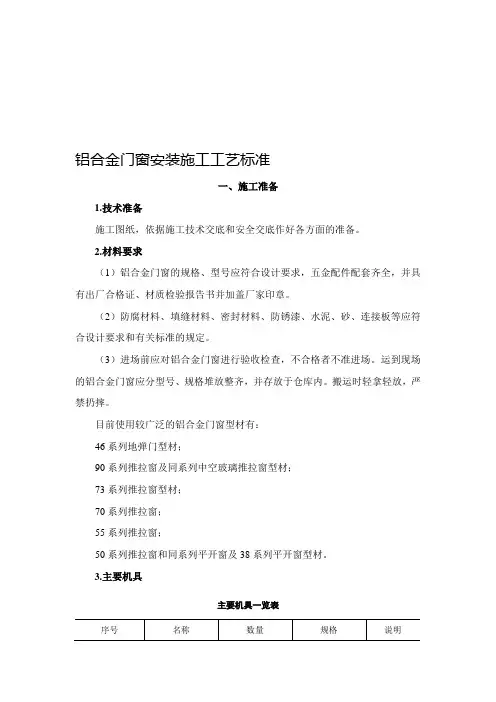

最新铝合金门窗安装施工工艺标准完整版
铝合金门窗施工安装工艺标准

垂直控制线。 5、进出位控制线:是按控制窗的进出位,可以根据土建给的外墙外墙泥底
面、模数定位,调节窗框的安装位置,保证室内两边尺寸相等。
C
砂浆塞缝
控制要点:
1、首先对洞口基层清理,淋水湿润, 2、采用1:2水泥砂浆填缝,应保持一定 的干湿度, 3、要求填塞密实;但不宜使用海砂成分 的砂浆。 4、在填塞砂浆疑固期4小时内,在洞口 四周涂扫两遍水泥基做防水处理。
2015-11-24
塞缝后外侧刷水泥油
在填塞砂浆疑固期4 小时内,在洞口四周 涂扫两遍水泥油,水 泥油刷涂均匀。
刷水 泥油
窗框成品保护
控制要点: 窗框安装完成后应采
用薄膜对窗框进行保护, 围护应均匀紧密无外露。 (薄膜应由工厂包装,现场 铝窗安装完成后,应对薄 膜损坏位置进行修补。)
三、安装窗扇及五金件
控制要点
1、窗扇与固定玻璃应在内外墙水 工收口完成后再进行安装。 2、安装窗扇时首先要对窗框凹槽 进行清理, 3、五金件应配置齐备、有效,且 安装应符合设计要求; 4、 开启扇应启闭灵活、无卡滞、 无噪声,开启量应符合设计要求。 5、 铝门窗开启扇、五金件安装完 成后应进行全面调整检查。
淋水试验
门窗扇安装完毕后,应对全部外门窗 (100%)进行渗漏 水检验,淋水试验经营运管理中心和监理公司检验。
铝合金门窗 施工安装工艺标准
编制: 彭文杰
校对:赵满年
安装工序流程:
1
三线定位
2
安装窗框
3
安装窗扇
一、三线定位与预留洞口尺寸说明:
最新铝合金门窗安装施工工艺标准完整版

铝合金门窗安装施工工艺标准一、施工准备1.技术准备施工图纸,依据施工技术交底和安全交底作好各方面的准备。
2.材料要求(1)铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。
(2)防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。
(3)进场前应对铝合金门窗进行验收检查,不合格者不准进场。
运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。
搬运时轻拿轻放,严禁扔摔。
目前使用较广泛的铝合金门窗型材有:46系列地弹门型材;90系列推拉窗及同系列中空玻璃推拉窗型材;73系列推拉窗型材;70系列推拉窗;55系列推拉窗;50系列推拉窗和同系列平开窗及38系列平开窗型材。
3.主要机具主要机具一览表4.作业条件(1)主体结构经有关质量部门验收合格。
工种之间已办好交接手续。
(2)检查门窗洞口尺寸及标高是否符合设计要求。
有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。
(3)按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。
(4)检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。
二、施工操作工艺1.工艺流程2.操作工艺(1)划线定位1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。
2)门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。
每一层必须保持窗下皮标高一致。
(2)铝合金窗披水安装按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。
(3)防腐处理1)门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。
如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。
铝合金门窗的安装施工工艺标准

铝合金门窗的安装施工工艺标准(一) 施工工艺铝门窗应按设计水平标高和平面位置校正,先弹线找规矩,用经纬仪打出外面边线,并在各层窗口做好标识使上下层垂直。
并用射钉枪将门窗框上铁片与砖墙、柱或梁面钉牢,安装牢固,开启灵活,缝隙均匀。
用低碱性防水水泥砂浆将门窗框与砖墙四周的缝隙填实,固定铝窗临时用木契,填缝时应及时拔出,以免造成空鼓现象。
安装窗框时不得打开铝合金塑料包括,必须待窗口腻子完成后再打开,保证水泥浆不与铝合金外框接触,以免腐蚀。
门窗开关要灵活,螺丝牢固,小五金安装位置正确。
铝合金内外侧缝隙均满打密封胶,以此实现铝合金的水密性和气密性,以及隔声和保温性能。
铝门窗玻璃胶应顺直、美观、不渗水、漏水。
(二) 质量标准:1、铝合金门窗的品种、规格、尺寸、开启方式及型材壁厚应符合设计要求。
检验方法:观察;尺量检查;检查产品合格证、性能检测报告、进场检验记录。
2、铝合金门窗的安装位置、连接方式、防腐处理及填嵌、密封处理应符合设计要求。
检验方法:检查隐蔽工程检查记录。
3、铝合金门窗框和副框的安装必须牢固。
预埋件、锚固件的数量、位置、埋设方式、与框和墙体的连接方式必须符合设计要求,固定点应距窗角、中横框、中竖框150-200 mm,固定点间距应小于500mm。
检验方法:手扳检查;尺量检查;检查隐蔽工程检查记录。
4、铝合金门窗窗扇必须安装稳定,并应开关灵活,关闭严密,无倒翘。
推拉门窗扇必须有可靠的防脱落措施。
检验方法:观察;开启和关闭检查。
5、铝合金门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。
检验方法:观察;开启和关闭检查,手扳检查。
铝合金门窗安装施工工艺流程及施工方法

铝合金门窗安装施工工艺流程及施工方法一、施工工艺流程弹线→门窗框安装→框侧缝隙处理→门窗扇安装→密封胶施工→清理二、施工方法1、弹线:(1)在上下左右调整的基础上,先弹出门窗洞口中心线,从中心线确定其洞口宽度。
在洞口两侧弹出同一标高的水平线,且水平线在同一楼层内标高均应相同。
(2)门窗框在墙体的位置,应符合设计要求,如设计未作规定时,应安装在墙体的中间部位,统一在预留洞口侧面弹出位置线。
2、门窗框安装:铝合金门窗安装的位置、开启方向,必须符合设计要求。
(1)按照弹线位置,将门窗框临时用木楔固定。
木楔必须安置在门窗框四角和窗梃能受力处,以免窗梃受力而弯曲变形。
(2)用水平尺和托线板反复校正门窗框的垂直度和水平度,并调整木楔直至门窗框垂直水平。
完成上述工序后,应再复核一次。
(3)应用膨胀螺丝或射钉将铝框连接件固定在墙体结构上。
铝框连接件的相隔间距应小于或等于500mm,推拉窗在锁扣位置上必须设置一个连接件,连接件一般采用内外交错布置详见上图。
(4)墙体连接的数量、位置、连接方法必须作隐蔽记录。
3、门窗框与墙体安装缝隙的密封(1)铝合金门窗框安装固定后,应先进行隐蔽工程验收,检查合格后再进行门窗框与墙体安装缝隙的密封处理。
(2)填充材料是水泥砂浆时,应在铝合金框与砂浆的接触面处刷二度沥青酚醛漆。
(3)铝合金窗框安装完成后,在窗下槛与边框、中立框的框角节点缝隙处嵌密封胶,防止框角向内窗台渗水。
4、铝合金门窗框与墙体的连接(1)铝合金门窗框与混凝土连接,采用射钉将墙体连接件固定在混凝土墙上,或采用预埋铁件与锚固板焊接。
(2)铝合金门窗框与砖墙连接,采用塑料膨胀螺丝将镀锌锚固板固定在砖墙上,砖墙严禁用射钉固定详见右图。
5、窗扇安装应先将铰链要求位置固定在铝合金门、窗框上,然后将门、窗扇嵌入框内临时固定,调整合适后,再将门、窗扇固定在铰链上,必须保证上、下两个转动部分在同一轴线上。
门窗扇安装后应进行第二次检查,允许偏差应符合规定的要求。
铝合金门窗安装施工工艺标准

铝合金门窗安装施工工艺标准Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】铝合金门窗安装施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰装修工程施工质量验收规范》GB50210-2001 1、范围本工艺标准适用于工业与民用建筑的铝合金门窗安装。
2、施工准备材料及主要机具:2.1.1铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。
2.1.2铝合金门窗所用的五金配件应与门窗型号相匹配。
所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。
2.1.3防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。
号以上水泥;中砂按要求备齐。
2.1.5与结构固定的连接铁脚、铁接铁板,应按图纸要求的规格备好。
并做好防腐处理。
2.1.6焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。
2.1.7嵌缝材料、密封膏的品种、型号应符合设计要求。
2.1.8防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。
2.1.9密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。
主要机具:铝合金切割机、手电钻、圆锉刀、半圆锉刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。
作业条件:2.2.1结构质量经验收后达到合格标准,工种之间办理了交接手续。
2.2.2按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。
2.2.3检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。
2.2.4铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。
铝合金门窗施工工艺标准 (2)

铝合金门窗施工工艺标准一、工艺流程:获取型号、规格资料→开料单→制作门窗框→安装门窗框→制作门窗扇→安装门窗扇→安装门窗配件→三性试验→质量检查→产品保护。
二、操作要求:1、铝合金门窗安装前,应先检查门窗的数量、品种、规格、开启方向、紧固件等符合要求后方可进行安装。
2、当为了保证外墙饰面砖的整块,需要改变洞口尺寸时,应先征得建设(监理)的同意,方可进行改动。
3、门窗在工地堆放不应直接接触地面下部应放置垫木且应立放,立放角度不应少于70度,并采取防倾倒措施。
4、安装过程中应及时清理我铝合金门窗表面的水泥砂浆、密封膏等,以保护表面质量。
5、门窗及零附件质量均应符合现行国家标准、行业标准的规定,按设计要求选用。
不得使用不合格产品。
6、铝合金门窗选用的零附件及固定件,除了不锈钢外,均应经防腐蚀处理。
7、铝合金门窗装入洞口应横平竖直,外框与洞口应弹性连接牢固,不得将门窗外框直接埋入墙体。
8、横向及竖向组合时,应采取套插,搭接形式曲面组合,搭接长度宜为10mm,并用密封膏密封。
9、安装密封条时应留有伸缩余量,一般比门窗的装配边长20-30mm,在转角处应斜面断开并用胶粘剂粘贴牢固,以免产生收缩缝。
10、若铝合金门窗为明螺丝连接时,应用与门窗颜色相同的密封材料将其掩埋密封。
11、安装后的门窗必须有可靠的刚性,紧固件距角端为150mm,中间间距不得大于500mm,不得钉在砖墙上。
12、门窗外框与墙体的缝隙填塞应按设计要求处理。
若设计无要求时,应采用矿棉条或玻璃棉毡条分层填塞,缝隙外表留5-8mm深的槽口填嵌密封材料。
13、铝合金门窗关闭要严密,间隙基本均匀,扇与框搭接量要符合设计要求。
14、铝合金门窗的附件要齐全,安装位置要正确、牢固、灵活实用,达到各自功能,端正美观。
15、门窗框与墙体间缝隙填塞要饱满密实,表面平整光滑;填塞材料、方法要符合设计要求。
16、门窗外观应洁净,无划痕碰伤,无锈蚀;涂胶表面光滑平整,厚度均匀和无气孔。
(完整版)断桥铝合金门窗安装施工工艺

_________________________________________________________________________________________________ 断桥铝合金门窗安装施工工艺为规范铝合金门窗的施工操作,提高铝合金门窗的安装质量,保证铝合金门窗的各项性能,特制定此安装施工工艺,请各安装队遵照执行。
安装方法总体上分为干法施工和湿法施工两大类,目前公司所承接的铝合金门窗工程安装方法都是干法施工,目前干法施工有两种方式:一种是带钢副框的安装方式,一种是企口式安装方式(后塞法安装),现将施工工艺分述如下:带钢副框施工工艺一、钢副框安装1、安装前,熟悉掌握所安装工程的铝合金门窗安装接点、安装要求(详细安装技术图纸及工程平、立面图由项目管理人员提供。
有关技术方面的疑问由现场设计技术人员指导解决)。
2、根据总包提供的(_gen ju zong bao ti gong de)50或1米线、建筑轴线、灰饼放出安装钢副框所需的水平线、窗中线、进出位线。
3、检查钢副框规格、尺寸、窗号是否符合要求,检查钢副框焊接点、表面处理、安装铁件或涨管安装孔是否满足安装条件。
4、安装前检查安装用水管、靠尺、卷尺等测量工器具是否精确能不能满足安装要求。
安全带、安全绳、安全帽的佩带,佩带前检查有无断裂、老化现象、佩带后检查是否规范、牢固。
施工电器用具必须符合有关规定要求。
现场安装、焊接用电必须按照总包或监理要求操作。
5、调整好钢副框的水平度ⅱ垂直度,用木楔定位、塞紧,然后固定钢副框。
安装过程中注意钢副框的横平、竖直,注意副框面不能出现凹凸现象。
如涨管安装,下口一定要根据施工防水接点要求做好防水处理工作。
砖墙体安装时,必须使用涨管安装。
(目前大多数钢副框外口为保温板,要求安装铁件时铁件弯曲不能超过钢副框立面)6、副框安装无误后,副框与墙体之间的间隙有两种处理方案:一种由土建抹灰灌浆处理一种由我方施工人员聚氨酯发泡填充。
铝合金门窗安装施工工艺标准

铝合金门窗安装施工工艺标准(FJ-TJ-TY-006-2016)1.适用范围本工艺标准适用于建筑工程铝合金门窗的安装工艺2.主要依据的标准和规范2.1《建筑工程施工质量验收统一标准》GB 50300-20132.2《建筑装饰装修工程质量验收规范》GB 50210-20013.施工准备3.1技术准备3.1.1 施工图纸,依据施工技术交底和安全交底做好各方面的准备。
3.2机具准备3.2.1主要机具:电钻、电焊机、水准仪、电锤、活扳手、钳子、水平尺、线坠、螺丝刀。
3.3材料要求3.4作业条件3.4.1主体结构经有关质量部门验收合格。
工种间已办好交接手续。
3.4.2检查门窗洞口尺寸及标高是否符合设计要求。
有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。
3.4. 3按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。
3.4. 4检查铝合金门窗,如有劈棱窜角和翘曲不平,偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。
4.施工操作工艺4.1工艺流程4.2操作方法4.2.1划线定位4.2.1.1根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。
若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。
4.2.1.2门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。
每一层必须保持窗下皮标高一致。
4.2.2铝合金窗披水安装4.2.3防腐处理4.2.3.1门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。
如设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。
4.2.3.2安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铝合金门窗安装施工工艺标准
一、施工准备
1.技术准备
施工图纸,依据施工技术交底和安全交底作好各方面的准备。
2.材料要求
(1)铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。
(2)防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。
(3)进场前应对铝合金门窗进行验收检查,不合格者不准进场。
运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。
搬运时轻拿轻放,严禁扔摔。
目前使用较广泛的铝合金门窗型材有:
46系列地弹门型材;
90系列推拉窗及同系列中空玻璃推拉窗型材;
73系列推拉窗型材;
70系列推拉窗;
55系列推拉窗;
50系列推拉窗和同系列平开窗及38系列平开窗型材。
3.主要机具
主要机具一览表
序号名称数量规格说明
1 电钻
2 牧田6410
2 电焊机 1 BX—200
3 水准仪 1
4 电锤 2 SDQ—77
5 活扳手 2
6 钳子 2
7 水平尺 1
8 线坠 2
9 螺丝刀 5
4.作业条件
(1)主体结构经有关质量部门验收合格。
工种之间已办好交接手续。
(2)检查门窗洞口尺寸及标高是否符合设计要求。
有预埋件的门窗口还应
检查预埋件的数量、位置及埋设方法是否符合设计要求。
(3)按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。
(4)检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、
变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才
能安装。
二、施工操作工艺
1.工艺流程
划线定位→铝合金窗批水安装→防腐处理→铝合金门窗的安装就位→铝合
金窗的固定→门窗框与墙体间间隙的处理→门窗扇及门窗玻璃的安装→安装五
金配件
2.操作工艺
(1)划线定位
1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量
出门窗边线。
若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将
门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。
2)门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。
每一层必须保持窗下皮标高一致。
(2)铝合金窗披水安装
按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。
(3)防腐处理
1)门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。
如果设
计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。
2)安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安
装用金属零件最好用不锈钢件。
否则必须进行防腐处理,以免产生电化学反应,
腐蚀铝合金门窗。
(4)铝合金门窗的安装就位
根据划好的门窗定位线,安装铝合金门窗框。
并及时调整好门窗框的水平、
垂直及对角线长度等符合质量标准,然后用木楔临时固定。
(5)铝合金门窗的固定
1)当墙体上预埋有铁件时,可直接把铝合金门窗的铁脚直接与墙体上的预
埋铁件焊牢,焊接处需做防锈处理。
2)当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将铝合金
门窗的铁脚固定到墙上。
3)当墙体上没有预埋铁件时,也可用电钻在墙上打80mm深、直径为6mm 的孔,用L型80mm×50mm的6mm钢筋。
在长的一端粘涂108胶水泥浆,然后打入孔中。
待108胶水泥浆终凝后,再将铝合金门窗的铁脚与埋置的6mm钢筋焊牢。
(6)门窗框与墙体间缝隙间的处理
1)铝合金门窗安装固定后,应先进行隐蔽工程验收,合格后及时按设计要
求处理门窗框与墙体之间的缝隙。
2)如果设计未提出要求时,可采用弹性保温材料或玻璃棉毡条分层填塞缝隙,外表面留5~8mm深槽口填嵌嵌逢油膏或密封胶。
(7)门窗扇及门窗玻璃的安装
1)门窗扇和门窗玻璃应在洞口墙体表面装饰完工验收后安装。
2)推拉门窗在门窗框安装固定后,将配好玻璃的门窗扇整体安入框内滑槽,调整好与扇的缝隙即可。
3)平开门窗在框与扇格架组装上墙、安装固定好后再安玻璃,即先调整好
框与扇的缝隙,再将玻璃安人扇并调整好位置,最后镶嵌密封条及密封胶。
4)地弹簧门应在门框及地弹簧主机入地安装固定后再安门扇。
先将玻璃嵌
入门扇格架并一起人框就位,调整好框扇缝隙,最后填嵌门扇玻璃的密封条及密封胶。
(8)安装五金配件
五金配件与门窗连接用镀锌螺钉。
安装的五金配件应结实牢固,使用灵活。
三、质量标准
1.主控项目
(1)金属门窗的品种、类型、规格、性能、开启方向、安装位置、连接方
式及铝合金门窗的型材壁厚应符合设计要求。
金属门窗的防腐处理及嵌缝、密封处理应符合设计要求。
(2)金属门窗必须安装牢固,并应开关灵活、关闭严密,无倒翘。
推拉门
窗扇必须有防脱落措施。
(3)金属门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位
置应正确,功能应满足使用要求。
2.一般项目
(1)金属门窗表面应洁净、平整、光滑、色泽一致,无锈蚀。
大面应无划痕、碰伤。
漆膜或保护层应连接。
(2)铝合金门窗推拉门窗扇开关力应大于l00N。
(3)金属门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封。
密封
胶表面应光滑、顺直、无裂纹。
(4)金属门窗扇的橡胶密封条或毛毡密封条应安装完好,不得脱槽。
(5)有排水孔的金属门窗,排水孔应畅通,位置和数量应符合表10.3.3.2要求。
铝合金门窗安装的允许偏差和检验方法
项次项目允许偏差(mm)检验方法
1
门窗槽口宽度、
高度≤1500mm 1.5
用钢尺检查>1500mm 2
2
门窗槽口对角
线长度差≤2000mm 3
用钢尺检查>2000mm 4
3 门窗框的正、侧面垂直度 2.5 用垂直检测尺检查
4 门窗横框的水平度 2 用1m水平尺和塞尺检查
5 门窗横框标高 5 用钢尺检查
6 门窗竖向偏离中心 5 用钢尺检查
7 双层门窗内外框间距 4 用钢尺检查
8 推拉门窗扇与框搭接量 1.5 用钢直尺检查
四、成品保护
(1)铝合金门窗装入洞口临时固定后,应检查四周边框和中间框架是否用
规定的保护胶纸和塑料薄膜封贴包扎好,再进行门窗框与墙体之间缝隙的填嵌和洞口墙体表面装饰施工,以防止水泥沙浆、灰水、喷涂材料等污染损坏铝合金门窗表面。
在室内外湿作业未完成前,不能破坏门窗表面的保护材料。
(2)应采取措施,防止焊接作业时电焊火花损坏周围的铝合金门窗型材、
玻璃等材料。
(3)严禁在安装好的铝合金门窗上安放脚手架,悬挂重物。
经常出入的门
洞口,应及时保护好门框,严禁施工人员踩踏铝合金门窗,严禁施工人员碰擦铝合金门窗。
(4)交工前撕去保护胶纸时,要轻轻剥离,不得划破、剥花铝合金表面氧
化膜。
五、安全环境保护措施
(1)安装门窗用的梯子必须结实牢固,不应缺档,不应放置过陡,梯子与
地面夹角以60°~70°为宜。
严禁两人同时站在一个梯子上作业。
高凳不能站其墙头,防止跌落。
(2)作业场所应配备齐全可靠的消防器材。
作业场所不得存放易燃物品,
并严禁吸烟或动用明火。
(3)从事电、气焊或气割作业前,应清理作业周围的可燃物体或采取可靠
的隔离措施。
对需要办理动火证的场所,在取得相应手续后方可动工,并设专人进行监护。
(4)安装门窗、玻璃或擦玻璃时,严禁用手攀窗框、窗扇和窗撑;操作时
应系好安全带,严禁把安全带挂在窗撑上。
(5)在施工过程中对于电锤等施工机具产生的噪声,施工人员应严格按工
程确定的环保措施进行控制。
(6)废弃物按指定位置分类储存,集中处置。
(7)施工后的废料应及时清理,做到工完料经场地清,坚持文明施工。
六、质量记录
(1)有关安全和功能的检测项目:
建筑外墙金属窗的抗风压性能、空气渗透性能和雨水渗透性能。
(2)检查产品合格证书、性能检测报告、进场验收记录和复验报告、检查
隐蔽工程验收记录。
