平法钢筋计算总结大表
平法识图及钢筋计算

钢筋计算的基础知识
五、钢筋的连接 当施工过程中,构件的钢筋不够长时(钢筋出厂长度 为9米),需要对钢筋进行连接。钢筋的主要连接方 式有三类:绑扎连接、机械连接和焊接。为了保证钢 筋受力可靠,对钢筋连接接头范围和接头加工质量有 如下规定: 1、当受拉钢筋直径>25mm及受压钢筋直径> 28mm时,不宜采用绑扎搭接。 2、当轴心受拉及小偏心受拉构件中纵向受力钢筋不 应采用绑扎搭接。 3、纵向受力钢筋连接位置宜避开梁端、柱端箍筋加 密区。如必须在次连接时,应采用机械连接或焊接。
1.环境类别的确定见下表:
钢筋计算的基础知识
受力钢筋混凝土保护层最小厚度确定要特别注意几点: 1.混凝土强度等级不大于C25时,表中保护层厚度值 应增加5 mm。 2.基础底面钢筋的保护层厚度,有混凝土垫层时应从 垫层顶面算起,且不应小于40mm。
钢筋计算的基础知识
三、钢筋锚固值 1. 为了使钢筋和混凝土共同受力,使钢筋不被从混
平法的现状
11G101-3《混凝土结构施工图平面整体表示方法制 图规则和构造详图(独立基础、条形基础、筏形基础 及桩基承台)》(替代原04G101-3、08G101-5、 06G101-6)
如何学好平法
平法图集包括“制图规则”和“构造详图”两部分组 成,制图规则是设计人员绘制平法施工图的制图依据, 也是施工、造价人员阅读平法施工图的语言。
对于单根钢筋来说,预算长度和下料长度是不同的, 预算长度是按照钢筋的外皮计算,下料长度是按照钢 筋的中轴线计算:
例如一根预算长度为1米长的钢筋,其下料长度是小 于1米的,因为钢筋在弯曲的过程中会变长,如果按 照1米下料,肯定会长出一些。
我们清单计量时不适用钢筋下料的计算。
钢筋计算的前提是正确认识和理解平法施工图,掌握 平法的规则和节点构造。
平法钢筋计算公式

柱平法1.基础插筋长=基础高度-b+弯折长(≥150)+基础上露部分(柱净高H n的1/3)+搭接长度2.首层纵筋=首层层高-基础插筋上露长度+首层筋上露长度[max(上一层柱净高的1/6,500,上一层柱截面长边hc)]+搭接长度3.中间柱纵筋=本层层高-下层柱上露钢筋+本层柱上露钢筋+搭接长度4.顶层柱纵筋=顶层层高-下层上露钢筋-屋顶梁高+锚固长度中柱锚固长度:1.(梁高+板厚-b)≥LaE,L=梁高+板厚-b2.(梁高+板厚-b)<LaE,L=梁高+板厚-b+12d边柱锚长度:L =1.5LaE5.基础箍筋个数: @≤500且不少于2道。
6.首层箍筋个数:柱根部加密区Hn/3,楼板梁部位:梁下+梁上+梁高max(柱高1/6,500,,柱长边)(首层根部加密区)/加密间距+1+(首层梁下加密区)/加密间距+1+(梁高)/加密间距+1+(柱中部非加密区/非加密间距+ 1)7.中间层箍筋个数=(下部加密区/加密间距+1)+(上部加密区/加密间距+1)+(梁截面高度/加密间距+1)+(非加密区高度/非加密区间距-1 )8.顶层箍筋个数=(下部加密区)/加密间距+1 +(上部加密区)/加密间距+1+(梁高)/加密间距+1+(非加密区/非加密间距-1)另:柱净高/柱截面长边(Hn/hc)≤4时为短柱,则箍筋全部加密梁平法1.上部贯通钢筋长度=∑各跨长度-左支座内侧宽-右支座内侧宽+锚固长度+搭接长度(即单焊10d,双面焊5d,机械0)2.下部贯通钢筋长度=∑各跨长度-左支座内侧宽-右支座内侧宽+锚固长度+搭接长度(即单焊10d,双面焊5d,机械0)直锚=max(LaE,0.5hc+5d)弯锚=支座宽-b+15d-柱箍筋d-柱主筋d-钢筋间距25(支座宽b≥0.4LaE)(下排时:-上排钢筋d -25)3.端支座上排负筋长=Ln/3+锚固长度端支座下排负筋长=Ln/4+锚固长度4.中间支座上排负筋长=2×(Ln*/3) +支座宽度中间支座下排负筋长=2×(Ln*/4) +支座宽度5.下部(不贯通时)钢筋长=Ln+2×锚固长度[中间支座锚固max(LaE,0.5hc+5d)]6.腰筋(梁高≥450) G锚固15d ,N锚固与下部筋相同7.拉筋长=梁宽- 2b+26d根数=(梁净跨-2×50)/(箍筋非加密区间距×2)+18.吊筋长=次梁宽+50×2+斜长×2+40d9.箍筋长=(梁高+梁宽)-8d+27.8d -8d根数=[(加密区长-50)/加密区间距+1]×2+(非加密区长/非加密区间距-1)]板平法1.贯通筋长=板净跨长+锚固长端部为砼支座:(T)上部La,(B)下部max(5d,1/2梁宽)端部为砌体支座:上部:板伸入垟内长+板厚-2b,下部:max(120,板厚)中间支座:上部不锚固,下部同端部max(5d,1/2梁宽)2.贯通筋根数=(板净跨长-2×50)/间距+13.负筋边支座=水平标注值+锚固长度(同上部锚固)+一个竖段长(板厚-15)中支座=左标注值+右标注值+2个竖段长试题四1.上部通长筋(hc-b>37d直锚):[8.10+4.138+1.357(Ln<4hc时,上部钢筋至挑梁端部不弯下)-0.10-0.035+37×0.02]×2(hc-b>37d直锚)=29.00m2.A支座负筋第一排(弯锚):[(8.1-0.1-0.3)/3+0.9-0.035+15×0.025] ×23. A支座负筋第二排:[(8.1-0.1-0.3)/4+0.9-0.035-0.025-0.02 5+15×0.025] ×24.B 支座负筋第一排:[(8.1-0.1-0.3)/3×2+0.6] ×2=11.47m 5. B 支座负筋第二排:[(8.1-0.1-0.3)/4×2+0.6] ×2=8.9m6.侧面受扭通长筋:(8.10+4.138+1.357-0.10-0.035+0.9-0.035+15×0.012) ×27.A-B跨下部钢筋:[(8.1-0.1-0.3)+(0.9-0.035+15×0.025) +37×0.025中支座取max(Lae,0.5hc+5d)] ×48.C支座负筋:[(4.138-0.3-0.3)/3+0.6+1.357-0.035+15×0.02] ×29.B-C跨下部钢筋:(37×0.016+4.138-0.3×2+0.6-0.035+15×0.016) ×410.悬挑部分下部钢筋:(1.357-0.035-0.3+15×0.016) ×411.A-B跨箍筋:单根长度:(0.3+0.6) ×2-8×0.035-8×0.008+27.8×0.008根数:[(1.2-0.05)/0.1+1] ×2+[(8.1-0.1-0.3-2×1.2)/0.15-1]12.A-B跨拉筋:单根长度:(0.3-0.035×2-0.006×2 +26×0.006)=0.374m根数: (8.1-0.1-0.3)/(0.2×2)+1=21根楼面板LB1, La=27d1.板上部筋X方向:单根长度=(7.20-0.25)+27×0.008×2=7.382m根数: (6.90-0.3-0.05×2)/0.15+1 =45根Y方向:单根长度=(6.90-0.3)+ 27×0.008×2=7.032m根数: (7.20-0.25-0.05×2)/0.15+1 =47根2. 板下部筋X方向:单根长度=(7.20-0.25)+0.125×2=7.20m 根数: (6.90-0.3-0.05×2)/0.15+1 =45根Y方向:单根长度=(6.90-0.3)+ 0.15×2 =6.90m根数: (7.20-0.25-0.05×2)/0.15+1 =47根第四题基价:1513.59+705.57×5/100-102.58×2.36 +118.41×2.36=1586.23元/10立方米综合工日:12.18+10.17×5/100=12.69工日/10立方米水泥:343×2.36(不计1:2水泥砂浆)=809.48kg特细砂:1.271×2.36(不计1:2水泥砂浆) =3.00t标准砖:5.236×1=5.236千块防水粉:55×5/100=2.75 kg水:1.05立方米管理费:158.62×12.47%=19.78元/立方米利润:158.62×4%=6.34元/立方米综合单价:158.62+128.26+19.78+6.34=313.00元/立方米<工程计量>二1.一层建筑面积:12.54×11.04-(12.54-10.14) ×(2.40+3.30)-(2.40+4.20) ×1.50=114.86平方米二层建筑面积:10.14×(11.04-1.50)-3.30×3.60=84.86 总层建筑面积:114.86+84.86=199.722.平整场地(清单规则):114.86平整场地(定额规则):114.86+(12.54+11.04) ×2×2+16=225.183.钢筋混凝土基础:1-1:[(12.54+11.04) ×2-0.24×4]×1.20×0.30=16.632-2:[3.3+(1.50+2.70) ×2+(10.80-1.50) ×2-0.60×10] ×1.20×0.30=8.753-3:(3.30-0.6×2) ×0.80×0.30=0.5016.63+8.75+0.50=25.884.外墙中心线:(12.54+11.04)×2-0.24×4=46.20m 内墙净长线:(3.30-0.24)×2+(11.04-0.24-0.24-1.50)+3.30 +(4.20-0.24)×2+3.60+(2.40-0.24) =32.16m首层砖墙工程量(清单规则):46.20×0.24×(3-0.12)+32.16×0.24×3.00-2.91-37.65×0.24=43.14首层砖墙工程量(定额规则):(46.20+32.16) ×0.24×3-2.91-37.65×0.24=(一层门窗洞口面积):1.5×1.5×2+1.20×1.5×2+2.4×1.5×1+1.8×1.5×2+1×2.4×1+0.9×2.1×3+0.8×2.1×1+1.5×2.4×3=37.655.首层客厅室内木地板:(5.7-0.24)×(1.5+3.6-0.24)+1.5×0.24 =26.90<工程计量>五1.挖基础土方:(2.4+0.1×2) ×(3.4+0.1×2) ×(3.6+0.1-0.3) ×18=572.83立方米独立基础:{3.4×2.4×0.25+1/6×0.20×[3.4×2.4+(3.4+0.6) ×(2.4+0.4)+0.6×0.4]} ×18=48.48立方米+0.0以下柱:0.6×0.4×(3.6-0.25-0.2)×18=13.61立方米基础土方回填:572.83-48.48-3.6×2.6×0.1×18-0.6×0.4×(3.6-0.25-0.20-0.30)×18=495.19立方米2.挖土方:[3.6×2.6×0.1+(3.6+2×0.3+0.33×3.3) ×(2.6+2×0.3+0.33×3.3) ×3.3+1/3×0.33×0.33×3.3×3.3×3.3] ×18=1387.80立方米外运土方:1387.80-490=897.80立方米人工费:(0.48×1387.80+0.10×897.80) ×22=16630.33元材料费:0元机械费:0.069×897.80×63.81=3952.91元合计:20583.24元3.管理费:20583.24×12%=2469.99元利润:20583.24×7%=1440.83元风险:(20583.24+2469.99)×1%=230.53元综合单价:(20583.24+2469.99+1440.83 +230.53)/572.83=43.16元/立方米<工程计量>四1题:瓷砖净用量:100/(0.15+0.002) ×(0.15+0.002)=4328.25块瓷砖消耗量:4328.25×(1+1.5%)=4393.17块结合层砂浆净用量:100×0.01=1立方米灰缝砂浆净用量:[100-(4328.25×0.15×0.15)] ×0.005 =0.013立方米水泥砂浆消耗量:(1+0.013) ×(1+1%)=1.02立方米3题:工程预付款:2200×25%=550万元起扣点:2200-550/62.5%=1320万元1110+180+210=1500万元>1320万元故预付款起扣时间为8月份.1—6月:1110×(1-3%)-90.56=986.14万元7月:180×(1-3%)-180×5%-35.5=130.1万元8月:210×(1-3%)-(1500-1320) ×62.5%-24.4=66.8万元9月:205×(1-3%)-205×62.5%-10.5=60.225万元10月:195×(1-3%)-195×62.5%-21=46.275万元11月:180×(1-3%)-180×62.5%-10.5=51.6万元12月:120×(1-3%)-120×62.5%-5.5+9 =35.9万元4题:主厂房工艺设备投资:2400×(30/25) ×1.25=3600万元主厂房投资:3600×(1+12%+1%+4%+2%+ 9%+18%+40%)=6696万元其中:建安工程投资:3600×0.4=1440万元设备购置投资:3600×1.46=5256万元工程费用与工程建设其他费用:6696×(1+30%+12%+20%+30%+20%)=14195.52万元5题:综合调整系数:K=11%×2.50+62%×1.25+6%×2.10+9%×1.15+12%×1.05=1.41结构差异额:0.08×285.48+0.95×79.75 -(0.044×253.1+0.842×11.95)=77.40元/平方米修正概算指标:889×1.41+77.40×(1+20%) =1346.37元/平方米拟建工程概算造价:1346.37×3420=4604585.40元6题:表 2 投资数据表资金单位:万元第六周末投资偏差=已完工程实际投资-已完工程计划投资=39-40=-1万元即投资节约1万元第六周末进度偏差=拟完工程计划投资-已完工程计划投资=67-40=27万元即进度拖后27万元第十周末投资偏差=84-90=-6万元即投资节约6万元第十周末进度偏差=100-90=10万元即进度拖后10万元10题:如h c-b≥LaE且≥0.5h c+5d则为直锚,否则为弯锚h c-b=700-25=675LaE=34×22=7480.5h c+5d=0.5×700+5×22=460边跨支座上排钢筋锚固长度:700-25-10-25-25+15×22=945边跨支座下排钢筋锚固长度:700-25-10-25-25-22-25+15×22=898(1)上部贯通筋:【(6000+1800+6000)-350×2+945×2】×2=29980(2)A支座上排钢筋长度:[(6000-350-350)/3+945]×2=5423A支座下排钢筋长度:【(6000-350-350)/4+898】×2=4446(3)D支座钢筋长度:同A支座(4)中间支座上排负筋长度:【(6000-700)/3+(1800+700)+(6000-700)/3】×2=12067中间支座下排负筋长度:【(6000-700)/4+(1800+700)+(6000-700)/4】×2=10300(5)梁中部贯通筋(腰筋):【(6000+1800+6000)-350×+15×10×2】×4=53600(6)梁下部贯通钢筋长度:左、右跨:【(6000-700)+945+34×22】×4×2=55944中跨:(1800-700+2×34×20)×2=4920(7)拉筋:单根长=梁宽-2b+26d=250-2×25+26×10=460根数=(梁净跨-2×50)/(箍筋非加密区间距×2)+1=【(6000-700-2×50)/200×2+1】×2 +【(1800-700-2×50)/200×2+1】=32总长:0.46×32=14.72m(8)箍筋:单根长=(700+250)×2-8×25+27.8×10 =1978根数=【(700×1.5-50)/100+1】×2×2 +【(1800-700-2×50)/100+1】+【(6000-700-700×1.5×2)/200-1】×2 =87总长:1.978×87=172.086m(9)¢22: 29.98+19.738+12.067+10.30 +55.944=128.029m¢20: 4.92m¢10: 53.6+14.72+172.086=240.406m总重:128.029×2.984+4.92×2.466+240.406×0.617=542.5㎏2010考题(B)四.1.建筑面积(4.50×4+0.24) ×(6.30+0.24)+(4.50×4+0.24)×(1.8+0.72-0.12)/2=2.墙体工程量:外墙={[(6.3+1.8+0.72+0.12) ×2+(4.5×4-0.24) ×2] ×(3.0-0.24)-1.0×2.4×4-1.5×1.5×4}×0.24-1.5×0.24×0.18×4-2.0×0.24×0.18×4=女儿墙=(4.5×4+6.3) ×2×0.24×(0.8-0.2)=内墙=(6.3-0.24) ×3×0.24×3.00=13.093.屋面刚性防水=(4.50×4-0.24) ×(6.3+1.8+0.72-0.12-0.24-0.24)= 2012考题三.1.建筑面积:(3.6+3.3+2.7+0.24) ×5.24-2.0×2.7/2=2.(1)地砖块料面层地面:(3.6-0.24) ×(5.0-0.24)+(3.3-0.24) ×(5.0-0.24)+(2.7-0.24) ×(3.0-0.24) +2.4×1.7(扣台阶0.3m×2,已含柱) +0.9×0.24×4(门)=(2)踢脚线:[(5.0-0.24) ×4+(3.0-0.24) ×2+(3.6-0.24) ×2+(3.3-0.24) ×2+(2.7-0.24) ×2+2.7+2.0-0.9×8]×0.15=(3)内墙面抹灰:[(5.0-0.24) ×4+(3.0-0.24) ×2+(3.6-0.24) ×2+(3.3-0.24) ×2+(2.7-0.24) ×2+2.7+2.0] ×3.6-0.9×2.4×6-1.5×1.5×6- 1.1×1.5×1=(4)天棚抹灰:(3.6-0.24) ×(5.0-0.24)+(3.3-0.24)×(5.0-0.24)+(2.7-0.24) ×(3.0-0.24) +2.0×2.7+[(3.6+3.3+2.7+5.0) ×2+0.24×4+0.18×4] ×0.18=(5)抹灰面乳胶漆:内墙面+天棚面四.(1)人工费:55×0.302=16.61元材料费:9.120×0.25+0.016×90+1.040×120+0.100×0.42 +0.55=129.11元机械费:0.40元管理费:16.61×30%=4.98元利润:16.61×10%=1.66综合单价:16.61+129.11+0.4+4.98 +1.66=152.76元(2)分部分项工程:207822.00元措施项目:56492.50元其他项目:12123.00元规费:32500×30%=9750.00元税金(207822+56492.5+12123+9750)×3.48%=9959.33元工程造价合计:207822+56492.5+ 12123+9750+9959.33=296146.83元加㎡装配式轻钢龙骨:26.00元/㎡石膏板:16.00元/㎡乳胶漆:2.00元/㎏天棚吊顶: 轻钢龙骨石膏板面层,刮腻子刷白色乳胶漆.人工费:(0.17+0.12+0.07) ×55=19.80元材料费(1.02×26+3.00+1.02×16.00+0.13+2× 3+0.28)=52.25元机械费:0元管理费:19.80×30%=5.94元利润: 19.80×10%=1.98元综合单价:19.80+52.25+0+5.94+1.98=79.97元/㎡2011考题五.外墙中心线:(3.0+3.3×2+2.1+4.2)×2 =31.8m内墙净长线:3.0+3.3-0.24+4.2-0.24+2.1+4.2-0.24=16.08m1.M10水泥砂浆条石基础:B=A/H(P127,128错误)外墙基础:(0.8×0.6+0.3×0.3)/0.9=0.633m内墙基础:(0.6×0.6+0.3×0.3)/0.9=0.50m外墙基础:(0.8×0.6+0.3×0.3) ××31.8=18.126内墙基础:(0.6×0.6+0.3×0.3) ×[(6.3-0.633/2-0.5/2)+(4.2-0.633/2-0.5/2)+(4.2+2.1-0.633/2×2)]=6.765条石基础合计=18.126+6.765=24.892.M7.5水泥砂浆砖基础:(31.8+16.08) ×0.24×(2.3-0.1-0.6-0.3)=14.943.人工挖基槽土方:外墙基础土方=31.8×(0.8+0.1×2)×(2.3-0.3)=63.60内墙基础土方=[(6.3-0.5-0.4)+(4.20-0.5-0.4)+(4.2+2.1-0.5×2)]=22.40合计:63.60+22.40=86.004.基础回填土(不计室内回填部分):86-(31.8×1.0×0.1+14×0.8×0.1)-24.89-(31.8+16.08) ×0.24×(2.3-0.1-0.6-0.3-0.3)=45.325.外运土方:86.00-45.32=40.68第二问1.直接工程费:AA0003 1482.36×460/100=6818.86元AA0011 546.70×380/100=2077.46元AA0122 10408.62×380/1000=3955.28元合计:6818.86+2077.46+3955.28=12851.602.人材机消耗量:人工:67.38×460/100+24.85×380/100+165×380/1000=467.08工日5T自卸汽车:2.813×380/1000=1.07台班12T自卸汽车:3.749×380/1000=1.42台班4.人材机价差人工:(45-22)×467.08=10742.84元机械:(450-290.72)×1.07+(800-583.52)×1.42=477.83元合计:10742.84+477.83=11220.67元5.管理费:12851.60×13%=1670.71元5.利润:12851.60×6%=771.10元6.基础土方综合单价:(12851.60+1670.71+771.10+11220.67)/200=132.57元/立方米换算补充题1. 一工程框架柱设计为C35自拌混凝土,工程量为120立方米,计算基价直接费并完成工料分析。
梁平法钢筋计算

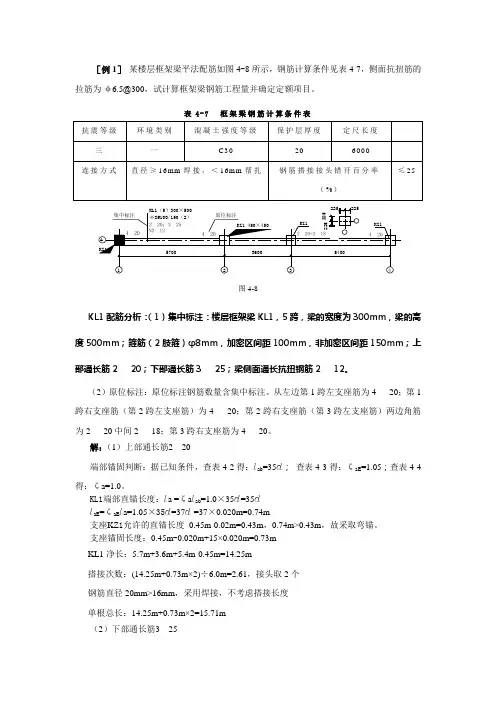

[例1] 某楼层框架梁平法配筋如图4-8所示,钢筋计算条件见表4-7,侧面抗扭筋的拉筋为φ6.5@300,试计算框架梁钢筋工程量并确定定额项目。
表4-7 框架梁钢筋计算条件表 抗震等级环境类别 混凝土强度等级 保护层厚度 定尺长度 三一 C30 20 6000 连接方式 直径≥16mm 焊接,<16mm 帮扎 钢筋搭接接头错开百分率(%)≤25 原位标注集中标注KL1集中标注解析KL1--楼层框架梁,编号为1;5--跨数;300×600--梁的宽度(mm)×梁的高度(mm)φ8--箍筋HPB300直径8mm;@100/150--间距加密区100mm,非加密区150mm;2--箍筋肢数KL1(5)300×500φ8@100/150(2)1A540036005700234KZ1KZ1 450×450KZ1225225225225图 4-7KZ1图4-8KL1配筋分析:(1)集中标注:楼层框架梁KL1,5跨,梁的宽度为300mm ,梁的高度500mm ;箍筋(2肢箍)φ8mm ,加密区间距100mm ,非加密区间距150mm ;上部通长筋220;下部通长筋325;梁侧面通长抗扭钢筋212。
(2)原位标注:原位标注钢筋数量含集中标注。
从左边第1跨左支座筋为420;第1跨右支座筋(第2跨左支座筋)为420;第2跨右支座筋(第3跨左支座筋)两边角筋为220中间218;第3跨右支座筋为420。
解:(1)上部通长筋220端部锚固判断:据已知条件,查表4-2得:l ab =35d ; 查表4-3得:ζaE =1.05;查表4-4得:ζa=1.0。
KL1端部直锚长度:l a =ζa l ab =1.0×35d =35dl aE =ζaE l a=1.05×35d =37d =37×0.020m=0.74m支座KZ 1允许的直锚长度 0.45m-0.02m=0.43m ,0.74m>0.43m ,故采取弯锚。
平法识图钢筋常用计算公式

法识图钢筋常用计算公式Ⅰ框架梁的钢筋钢筋的支座锚固判断:①.hc(柱宽)—柱的保护层厚度≥Lae=30d,为直锚,锚固值=Max(Lae,0.5Hc+5d)②hc(柱宽)—柱的保护层厚度<Lae=30d,为弯锚,锚固值=Max(hc保护层,0.4Lae)+15d1、上通长筋L=通跨净跨长+首尾端支座锚固值2、支座负筋长度(Ln/3和Ln/4为延伸长度)①端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值②中间支座负筋:第一排为:max(Ln右,Ln左)/3X2+中间支座宽度;第二排为:max(Ln右,Ln左)/4X2中间支座宽度Ln右:中间支座右胯尽长,Ln左:中间支座左胯尽长注意:当中间跨两端的支座负筋延伸长度之和≥该跨的净跨长时,其钢筋长度:第一排为该跨净跨长+(Ln/3+前中间支座值)+(Ln/3+后中间支座值);第二排为该跨净跨长+(Ln/4+前中间支座值)+(Ln/4+后中间支座值)。
3、下部钢筋长度=净跨长+左右支座锚固值4、腰筋构造钢筋:构造钢筋长度=净跨长+2×15d(两端锚固长度)+2x6.25d(一级钢筋时:才有的两端的1800的弯钩长)抗扭钢筋:算法同通长钢筋5、箍筋箍筋长度=(梁宽+梁高)x2—4x保护层+2xmax[(10d,75)+1.87d]箍筋根数=(加密区长度/加密区间距+1)×2+(非加密区长度/非加密区间距-1)6、吊筋吊筋长度=2X锚固+2X斜段长度+次梁宽度+2x50,其中框梁高度>800mm,夹角=60°;框梁高度≤800mm 夹角=45°当次梁高〉主梁高一半时,吊筋高度=主梁高—梁保护层厚度X2当次梁高≤主梁高一半时,吊筋高度=主梁高—梁保护层厚度—次梁高的一半Ⅱ板的钢筋计算1、板底筋单根长度=净长+支座锚固值+弯钩长度(1800的弯钩值6.25d)锚固长度:当板的支座为梁,钢筋混凝土时锚固长度=max(支座宽度一半,5d);当板的支座为砖墙支座时,锚固长度=max(板厚,120)。
广联达平法柱钢筋计算

变截面柱纵筋
(1)c/hb≤1/6情况 纵筋计算同非变截 面柱纵筋的计算
广联达平法柱钢筋计算
变截面柱纵筋
(2)c/hb>1/6情况 上筋下插1.5LaE 下筋上弯折如图
广联达平法柱钢筋计算
变截面柱纵筋
广联达平法柱钢筋计算
纵向钢筋变化处理
纵筋长度=3层层高+4层非连接区+搭接长度 LlE+1.2LaE
广联达平法柱钢筋计算
柱箍筋计算—基础相邻层或1层根数
广联达平法柱钢筋计算
柱箍筋计算—基础相邻层或1层根数
广联达平法柱钢筋计算
柱箍筋计算—基础相邻层或1层根数
广联达平法柱钢筋计算
柱箍筋计算—中间层根数
广联达平法柱钢筋计算
柱箍筋计算—顶层根数
广联达平法柱钢筋计算
圆形柱
广联达平法柱钢筋计算
圆形柱
2号纵筋长度 =顶层层高-顶层非连接区-梁高+(梁高-保护层 +柱宽-2*保护层+8d )
3号纵筋长度 =顶层层高-顶层非连接区-梁高+(梁高-保护 层+柱宽-2*保护层)
4号纵筋长度 =顶层层高-顶层非连接区-梁高+(梁高-保护层 +12d )
5号纵筋长度 =顶层层高-顶层非连接区-梁高+梁高-bhc
广联达平法柱钢筋计算
纵向钢筋变化处理
广联达平法柱钢筋计算
柱箍筋计算
柱箍筋种类(1)非复合箍筋 (2)复合箍筋
非复合箍筋常见类型图 复合箍筋常见类型图
广联达平法柱钢筋计算
柱箍筋计算
广联达平法柱钢筋计算
柱箍筋计算
1号箍筋长度=2 (b+h) 8bhc+2×1.9d+2max(10d,75) +8d
钢筋工程—板的配筋与计算

钢筋工程—板的配筋与计算一、板内钢筋类型:二、板平法:1、B——板底部钢筋(底筋);T——板顶部钢筋(面筋);B&T——双层钢筋2、X——贯通横向钢筋;Y——贯通纵向钢筋;X&Y——双向钢筋3、原位标注中负筋线长度尺寸为伸至支座中心线尺寸三、板受力筋:板底钢筋的长度计算:长度=净跨+伸进长度*2+弯勾2*6.25*d,弯勾2*6.25*d只有一级钢筋时需要计算。
弯勾2*6.25*d只有一级钢筋时需要计算板底钢筋的支座-伸进长度:板受力筋伸入支座(梁、剪力墙、圈梁)的长度,为max(支座宽/2,5d)。
而如果支座为砌体墙,则伸入长度为max(板厚,120) 板底钢筋根数计算:起步距离的三种算法:第一根钢筋距梁或墙边50mm(通常算法)第一根钢筋距梁或墙边一个保护层第一根钢筋距梁角筋为1/2板筋间距四、板负筋:板负筋计算:·中间支座负筋长度计算:弯折长度的计算方法:1)板厚-2*保护层(通常算法);2)板厚-保护层(04G101-4);3)支座宽-保护层+板厚-2*保护层;4)伸过支座中心线+板厚-2*保护层;5)支座宽-保护层+板厚-保护层;6)伸过支座中心线+板厚-保护层·端支座板负筋长度的计算锚入长度的计算方法:1)La(通常算法/04G101-4);2)0.4La+15*d(通常算法)在计算锚入长度时有些图纸也规定按伸至梁外边向下弯折,通常算法为“梁宽-保护层+板厚-2*保护层”;也有伸过支座中心线即向下弯折的,通常算法为“梁宽/2+板厚-2*保护层”另外端支座板负筋同面筋。
板负筋的根数计算:起步距离的三种算法同板受力筋五、板分布筋:板分布筋计算:·负筋的分布筋长度计算规范不同、地区不同、设计院不同、施工单位不同……都会导致分布筋长度计算的方法不同!我们大致可以归为下列三种算法:方式一:分布筋和负筋搭接一定的长度,如150、300mm方式二:分布筋长度=轴线长度方式三:分布筋长度=按照负筋布置范围计算·端支座负筋的分布筋根数计算为什么用“负筋板内净长”,而不扣除起步距离?原因是分布筋是自外向内布置的。
平法钢筋计算(钢筋工程量计算概述)

左支座 负筋
1
2
0.142
12 Φ 6
0.222
0.640
0.4+0.12+(0.080.01*2)*2
(2.50.24)/0.2+1=12根
右支座 负筋
1
2
0.142
12 Φ 6
0.222
0.640
0.4+0.12+(0.080.01*2)*2
(2.50.24)/0.2+1=12根
中间支 座负筋
1
5号 筋
30
341 0.355 32 Φ 6 0.222
1.6 (0.3+0.5)*2
6.24/0.2+1=32
6号 筋
30
0.340 0.078 17 Φ 6 0.222 0.352 0.025*2+17*0.006(无 6.24/0.4+1=17
抗震要求)
钢筋理论重量表
直径 ф5 ф6 Ф6.5 ф8 ф10 ф12
❖ (二)钢筋长度计算P.83-85 ❖ 1、通长钢筋长度计算 L1=l-2c ❖ 式中 l:构件的结构长度 ❖ c:钢筋保护层厚度 ❖ 2、带弯钩钢筋长度计算 L2=l-2c+2△l ❖ 式中 △l:钢筋一端的弯钩增加长度 ❖ 钢筋弯钩增加长度( △l )表P.78
弯钩角度
增 Ⅰ级钢筋
加 Ⅱ级钢筋
2 2.212 1 Φ 12 5 4.644 1 Φ 16 10 0.240 41 Φ 6
1.209 1.580 0.617 0.888 1.580 0.222
3.78*2+0.24*28.165 0.025*2+6.25*0.01
4*2
平法制图的钢筋加工下料计算(公式集)

平法制图的钢筋加工下料计算■小于或等于90°钢筋弯曲,以角度α°、弧度α和半径R 为变量计算外皮差值公式: 2×(R+d )×tanα°2-(R+d2)×α (2-1)α=π×α°/180(2-2)(角度弧度互转公式) 2×(R+d )×tanα°2-(R+d2)×π×α°/180 (2-3)钢筋下料长度=外皮标注尺寸相加-外皮差值×几个弯曲 ■钢筋加工弯曲半径的设定常用钢筋加工弯曲半径R 表 表2-1■小于或等于90°钢筋弯曲,以角度α°和半径R 为变量计算内皮差值公式:xy ̅̅̅+yz ̅̅̅-AB ̂=2×R ×tan α°2-(R+d 2)×π×α°/180 (2-4) 钢筋下料长度=内皮标注尺寸相加-内皮差值×几个弯曲■外皮法180°弯钩弧长=4×(R+d )-2×差值(外皮) (2-5) ■中心线法180°弯钩弧长=(R+d2)×π (2-6)■中心线法135°弯钩弧长=(R+d 2)×π×34(2-7)■中心线法90°弯钩弧长=(R+d 2)×π2(2-8)■中心线法60°弯钩弧长=(R+d 2)×π3(2-9)■中心线法45°弯钩弧长=(R+d 2)×π4(2-10)■中心线法30°弯钩弧长=(R+d 2)×π6(2-11)■标注钢筋外皮尺寸的差值表钢筋外皮尺寸的差值表之一 表2-2注意:(1)135°和180°的差值必须具备准确的外皮尺寸值;(2)d≤25mm时,R=4d(6d);d>25mm时,括号内为顶层节点要求。
