结算中期支付证书
中期支付证书的累计金额达到合同价的30 之后

中期支付证书的累计金额达到合同价的30%之后,开始按工程进度以固定比例(即每完成合同价的1%,扣回开工预付款的2%,分期从各月的中期支付证书中扣回,全部金额在中期支付证书的累计金额达到合同价格的80%前扣完。
)(二)中期支付1、工程款总监办必须根据规定对中间计量报表(第一册~第七册)审查无误后,将计量报表上报工程计划部,总监办按工程计划部签发的计量批复单通知承包人报中期支付报表。
中期支付报表最低额限:合同价的2%。
清单100章的计量支付比例:102-1竣工文件:在监理工程师验收合格后一次支付102-2施工环保费:每三分之一工期支付总额的30%,交工证书签发后支付总额的10%。
103临时工程:工程完工后,由监理工程师验收合格后分期支付所报费用的80%,在第一次至第四次进度付款证书中,以4次等额予以支付,所报总价余下的20%待交工证书颁发后支付。
104-1承包人驻地建设:所报总价的90%在第一次至第三次进度付款证书中,分3次等额支付,余下的10%在承包人驻地建设已经移走和清除,并经监理工程师验收合格后予以支付。
2、工程变更(1)业主可根据合同条款的规定签发变更工程支付证明,但必须以工程变更指令(B—13表)及变更清单为依据。
—4—计量及支付管理办法一、总则为了加强工程费用管理,使承包人完成工作量的资金及时到位,以保证工程的进度和质量。
同时也为控制资金的投入,不发生超拨现象,特制定《国道京加公路讷河至嫩江段工程建设项目计量及支付管理办法》(以下简称《办法》)。
本办法适用于国道京加公路讷河至嫩江段工程建设项目,解释权归黑龙江省国道G111线工程建设指挥部。
二、工程计量(一)工程计量的范围、依据及原则1、计量范围(1)工程量清单及修订的工程量清单的内容。
(2)合同文件规定的各项费用支出。
2、主要计量依据(1)工程量清单及说明(2)合同图纸(3)工程变更指令及修订的工程量清单(4)合同条款(5)技术规范(6)补充协议(7)其他费用的审批书(含计日工、索赔)3、计量原则(1)工程质量不符合合同文件要求,不得计量。
中期支付证书

中期支付证书
承包人:工程名称:表号:020
监理单位:编号:批准文号:市政局(99)质监字165号
业主项目经理部:工程名称:
承包人:项目:
监理单位:截止日期:
清单
编号
项目名称
合同价
(人民币元)
到本期未完成
(人民币元)
到上期未完成
(人民币元)
本期完成
(人民币元)
A
B
C
D=B-C
100总则ຫໍສະໝຸດ 200土方工程300
路面工程
400
桥梁工程
500
600
合同项目小计
暂定金额
工程变更
工程索赔
保留金
材料预付款
回扣动员预付款
回扣材料预付款
奖罚金额
违约罚金
实际支付
承包人:合同总监办:业主项目经理部:
水利工程价款支付证书(监理)

(监理[201 ]月付001号)
合同名称 :施工合同合同编号:
致:会理县水利局
经审核公司报来的合同工程201 年 月 日至 年 月 日进度支付申请和结算表等,本期应支付给项目工程价款金额共计为(大写),(小写),扣除工程预付款金额和工程预留款金额,本期实际支付给承包人的工程价款金额为(大写),小写元。
根据施工合同约定,请贵方在收到此证书后天之内办理支付手续,,将上述工程价款支付给承包人。
附件:1、工程价款结算监理审核说明
2、工程价款结算月支付审核汇总表
3、工程价款结算月支付审核明细表
监 理 机 构:
总监理工程师:
日 份,承包人2份,办理结算时使用。
国际结算岗可以考取的证书

国际结算岗可以考取的证书国际结算岗是金融行业中非常重要的职位之一,负责处理跨境交易的资金结算和清算工作。
为了从事这一职业,获取相关的专业证书是非常有帮助的。
下面将介绍几种国际结算岗可以考取的证书。
一、国际商业支付师(Certified Documentary Credit Specialist,CDCS)国际商业支付师(CDCS)是由英国国际商会(ICC)颁发的证书,旨在认证个人在国际贸易中处理信用证交易和国际结算方面的专业知识和技能。
考取CDCS证书的人员将掌握信用证的操作,包括管理信用证、检验文件、起草文档等。
二、国际运输学会(International Chamber of Commerce,ICC)的全球供应链金融认证(Global Supply Chain Finance Certification,CSCP)全球供应链金融认证(CSCP)是由ICC颁发的证书,旨在认证个人在供应链金融领域的专业知识和技能。
CSCP认证考试将涵盖供应链金融的各个方面,包括供应链融资、保理业务、应收账款管理等。
三、结构性存款销售与服务证书(Certificate for Structured Deposit Sales and Services)结构性存款销售与服务证书是由金融业协会(Association of Banksin Singapore,ABS)颁发的证书,着重于培养个人在结构性存款销售和相关服务方面的专业能力。
考取此证书的人员将了解不同类型的结构性存款产品,掌握风险评估和销售技巧等内容。
四、国际银行国际清算协会(International Bankers Association,IBA)的国际清算专业人员(Certified International Clearing Practitioner,CICP)国际清算专业人员(CICP)是由IBA颁发的证书,旨在认证个人在国际银行清算领域的专业能力。
浅析监理中间计量与结算控制

浅析监理中间计量与结算控制同委托后现场主要服务还是质量控制工作和与质量密切相关中间计量的控制工作。
关键词】中间计量质量控制结算控制工程中间计量是指根据设计文件及施工承包合同的要求,在规定时间内项目监理机构对承包商申报的已完工程量进行的付款。
工程计量是约束承包商履行合同义务的有力措施。
监理过程及结算要规划以下控制目标。
一、中间计量及结算目标1.中间计量控制总目标工程中间计量控制的目标为:合理运用资金,加强对工程中间计量的动态管理,确保工程总造价控制在施工承包合同所确定的合同价之内。
监理工作中将以施工合同为依据,合理运用资金,实现中间计量的最大效益为目标,按监理合同要求做好工程费用的分解与分析,建立支付台账,严格计量复核、支付控制,审核、控制工程变更,对施工过程中潜在的索赔因素进行认真分析预防,协同业主做好索赔审核和反索赔工作,确保中间计量控制目标的实现。
2.期中支付阶段的中间计量控制目标期中支付阶段的中间计量控制目标为:确保每次支付准确无误,每次支付的工程质量达到合同标准。
督促承包商按业主、监理工程师的要求及时提交期中支付申请表及相关原始资料,对承包商上报的每笔费用项目进行认真、准确的计算,确保期中支付无遗漏、无重复。
按月进行累计完成工程量、累计实际付款额的统计,结合未完工程量对工程总中间计量额进行估算分析并向业主提交分析报告,为业主下一步的中间计量决策作好参谋。
3.竣工结算阶段的中间计量控制目标竣工结算阶段的中间计量控制目标为:总中间计量额控制在合同总价内,每个单位、分部、分项工程支付的依据、数量、程序均符合施工合同的要求。
二、中间计量控制方法做好工程项目的中间计量控制,须严格遵循中间计量控制的原则、严格执行中间计量控制的基本程序,做好中间计量控制中各阶段的各项工作。
1.总监理工程师按合同规定签发预付款支付证书,报业主审批。
2.监理工程师按合同规定,现场计量核实合同工程量清单规定的任何已完且质量合格的工程的数量和工作量报业主审批。

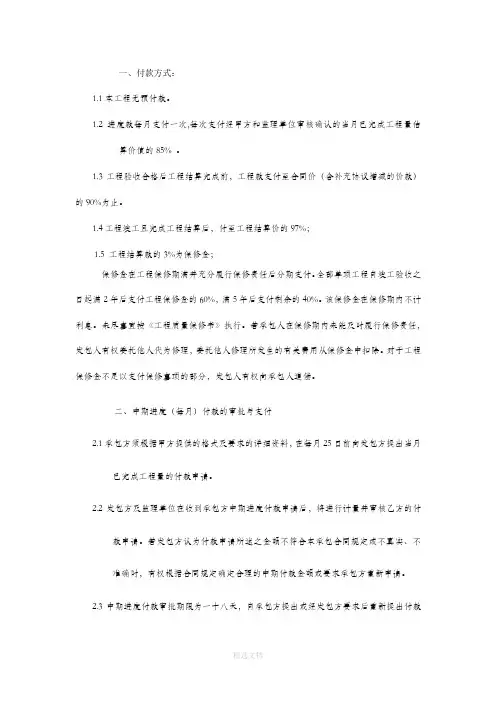

进度款支付方式一

一、付款方式:1.1本工程无预付款。
1.2 进度款每月支付一次,每次支付经甲方和监理单位审核确认的当月已完成工程量估算价值的85% 。
1.3工程验收合格后工程结算完成前,工程款支付至合同价(含补充协议增减的价款)的90%为止。
1.4工程竣工且完成工程结算后,付至工程结算价的97%;1.5 工程结算款的3%为保修金;保修金在工程保修期满并充分履行保修责任后分期支付。
全部单项工程自竣工验收之日起满2年后支付工程保修金的60%,满5年后支付剩余的40%。
该保修金在保修期内不计利息。
未尽事宜按《工程质量保修书》执行。
若承包人在保修期内未能及时履行保修责任,发包人有权委托他人代为修理,委托他人修理所发生的有关费用从保修金中扣除。
对于工程保修金不足以支付保修事项的部分,发包人有权向承包人追偿。
二、中期进度(每月)付款的审批与支付2.1承包方须根据甲方提供的格式及要求的详细资料,在每月25日前向发包方提出当月已完成工程量的付款申请。
2.2发包方及监理单位在收到承包方中期进度付款申请后,将进行计量并审核乙方的付款申请。
若发包方认为付款申请所述之金额不符合本承包合同规定或不真实、不准确时,有权根据合同规定确定合理的中期付款金额或要求承包方重新申请。
2.3中期进度付款审批期限为一十八天,自承包方提出或经发包方要求后重新提出付款申请之日起计。
发包方将在此期限内发出批准证书通知承包方本期应得款项,在收到承包方提供的税务部门认可的足额的工程税务发票后十五天内支付工程款。
2.4中期进度付款申请及发包方批准证书中所示的付款金额,是经发包方和监理单位审核确认的当月已完成工程量的估算价值的85%。
付款时,措施费和总包管理及配合费按相同比例申请支付。
三、发包方未能按时付款之宽限期如发包方未能按上述2.3规定期限付款,则随后的十天均视为宽限期。
在宽限期内,承包方不得行使任何追讨直至停工追讨的权利,而应维持正常施工。
四、宽限期结束发包方未能付款如发包方未能在宽限期结束前付款,承包方可向发包方发出追讨通知。
工程价款结算方式之——建筑工程施工里程碑中期付款精讲

第1.1条 – 定义
1.1.6.20 – “里程碑百分率”
系指有关估价时期的任何应达到里程碑的百分率。 此百分率显示于期中付款数据表内及用于计算成本 中心价值时的百分率。
期中付款数据表:
估价时期 (月度)
1 2 3 4 5 6 7 8 9
10 11 12 13 14 15 16 17 18 19 20
月初 ----- 工程师应在每月初发里程碑证明书确认有关里 程碑是否达到
2003年4月
月末 ----- 工程师在收到承包商期中付款申请书后28天内 应颁发期中付款证书 (合同条款 12.9)
2003年5月
月末
在工程师按照第12.9款颁发期中付款证书后28 天内,雇主应向承包商按照工程师根据第12.9 ----- 款确认的金额付款 (合同条款 14.7)
合同总价: 165,000,000
证书签发日期:
估价期至 03 年 4 月为止
百分率
百分率
百分率
1
3月
03
0.5%
0.5%
0%
0%
2
4月
03
A1
1%
0%1%
4
6月
03
2%
B1
3%
5
7月
03
A2
3%
5%
6
8月
03
4%
10%
7
9月
03
A3
7%
B2
15%
8
10月 03
10%
20%
9
11月 03
13%
30%
合约名称: 合约编号: 承包商名称: 支付证书编号:
付款凭证编号:
款 12.9)
计量支付管理办法(已修改)

潼西高速公路改扩建项目工程计量支付管理办法(试行)第一章总则第一条为了加强潼关至西安高速公路改扩建项目(以下称“潼西改扩建项目”)计量支付工作的管理,使计量支付工作标准化、程序化、规范化和科学化,做到计量支付“准确、规范、及时”,特制定本办法。
第二条西潼改扩建项目计量支付周期按月执行,每月计量截止日期为25号。
第二章工程计量第三条计量原则根据合同条款和工程量清单说明的有关规定,工程量清单中的工程量是根据设计文件提供的估算工程量,不作为施工单位最终结算和支付的依据,支付金额应通过工程计量来确定。
施工单位在工程计量时应依照合同条款和技术规范进行,并遵循下列原则:(一)工程计量的细目,其质量必须符合技术规范的要求,检查验收合格,签认手续齐全。
(二)工程计量的范围、内容、方法和计量单位必须符合合同条款、技术规范、工程量清单说明和补遗书的规定。
(三)单项工程最终计量一般不得超过单项工程计量台帐中的最终审定数量。
(四)变更工程一般无批准文件不得计量。
(五)暂定金额的使用须经管理处批准,计量时必须附管理处批准文件的复印件。
(六)索赔金额、迟付款利息等其他款项的支付必须附有管理处批准文件的复印件。
(七)材料预付款的支付,必须符合合同条款的有关规定。
(八)价格调整按照合同有关条款执行。
(九)计量支付不解除施工单位应尽的任何合同义务,如已计量工程存在质量缺陷,仍不免除施工单位无偿返工的责任。
(十)驻地办、总监办监理工程师可用签发期中支付证书的方式对过去签发的任何证书作出更正或修正。
如果监理工程师认为任何正在进行的工程不符合合同要求,监理工程师有权在任何一期期中支付证书中扣除或折减工程的价款。
第四条计量依据(一)工程合同文件。
主要包括合同协议书及附件、中标通知书、合同专用条款、合同通用条款、标价的工程量清单及说明、技术规范、合同图纸等,以及开工后业主正式下发的项目管理手册或相关的管理文件;(二)修正的工程量清单;(三)管理处、项目组、总监办、驻地办批复的工程设计变更及其它与计量支付有关的文件;(四)监理工程师签认的工序验收文件、工程质量合格文件及有关计量支付审批报表等;(五)计量联测记录资料;(六)有关计量的补充协议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
支表2竣工计量支付证书
项目名称: 平昌县S202、S201线标牌安保工程及农村公路建设标牌工程工程监督单位:平昌县交通运输局编号:01截止日期: 2012年11月21日施工单位:四川恒道建设工程有限公司合同号:
清单号项目名称
合同价及变更到本期未完成
(元)
本期完成
(元) 合同总金额(元) 变更总金额(元) 变更后总金额(元)
第300章
1 25cm厚人工手摆片石底基层327635 0 0 327635 327635
2 15cm厚5%水泥稳定碎石基层595000 0 0 595000 595000
3 18cm厚C30砼路面1309000 0 0 1078000 1078000
暂定金额0 0
小计2231625 0 0 2000635 2000635 价格调整
索赔金额
违约罚金
迟付款利息
合计2000635 2000635 扣回动员预付款
材料设备预付款
扣回材料设备预付款
保留金(质保5%、审计5%) 100031.75 100031.75 实际支付1800571.50 1800571.50 承包人: 乡镇现场人员意见: 乡政领导意见: 片区技术员意见: 片区负责人意见: 农村办意见:。
