《广东省建设工程施工标准工期定额(2011年)》勘误及补充(一)
关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第14期)

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第14期)2020-09-08 09:22:59关于广东省建设工程定额动态管理系统定额咨询问题的解答(第14期)粤标定函〔2020〕200号各有关单位:现对广东省建设工程定额动态管理系统收集有关建筑与装饰工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。
一、《广东省房屋建筑与装饰工程综合定额(2018)》适用问题1.总说明第十一条第3点“地下室内模板拆除按该模板子目中人工费的25%作为拆除费用” 那么地下室模板拆除费用的计算,是否先将模板制作安装子目乘以暗室施工增加费系数生成地下室模板制作安装子目,再以该地下室模板制作安装子目人工费的比例计算拆除费用?答:是的,遇到两个或两个以上系数时,除另有说明外,按连乘法计算。
2. 打拔拉森钢板桩是否应另计安拆导向夹具的费用?答:打拔拉森钢板桩定额子目中使用的打桩机械是带夹具的,不应另外计取夹具的费用。
3. 地下室顶板的加腋板混凝土工程量及模板工程量应如何计算?答:地下室顶板加腋板的混凝土及模板工程量均并入板中计算。
4.编制概算时已计取概算幅度差,是否还应计算预算包干费?答:概算幅度差与预算包干费是两个不同费用概念,概算编制时应分别计算。
5. A.1.13章说明第二条第2点“建筑物高度超过20米时,外墙抹灰子目按建筑物不同高度执行相应系数……”,这里所指的外墙抹灰子目是否包括找平层、防水层、保温层、装饰层等所有墙面抹灰?答:该处说明所指的外墙抹灰子目单指找平层抹灰。
6. 基坑支护时,采用型钢立柱桩、H型钢的钢腰梁、圆钢管支撑等,是否可套大型钢支撑定额?定额大型钢支撑子目,具体包含了什么类型的支撑内容?答:A.1.2章说明第九条第2点“大型钢支撑定额适用于地下连续墙、混凝土板桩、拉森钢板桩等支撑宽度大于8m的深基坑支护钢支撑。
”大型钢支撑定额指的是横向支撑(含钢围檩),不包括竖向支撑及钢腰梁。
广东2010定额问题回复及勘误补充子目(一)

61 A1-139
91
章说明之二
A2-68
118 A2-69
A2-70
其他材料费(元) 2.29
其他材料费(元) 84.19
基价(元) 一类 2124.51 二类 2088.91 三类 2053.31 四类 2017.71
材料费(元) 2.29
基价(元) 一类 2206.41 二类 2170.81 三类 2135.21 四类 2099.61
基价(元) 一类 1526.26 二类 1501.65 三类 1477.05 四类 1452.44
材料费(元) 59.43
6
59 A1-132 A1-133 A1-134
60 A1-135 A1-136 A1-137
61 A1-138
其他材料费(元) 1.46
基价(元) 一类 1834.29 二类 1803.55 三类 1772.80 四类 1742.06
基价(元) 一类 6211.99 二类 6109.14 三类 6006.29 四类 5903.44
管理费(元)一类 822.81 二类 719.96 三类 617.11 四类 514.26
人工费(元) 3590.91 机械费(元) 1143.35
基价(元) 一类 5671.19 二类 5578.35 三类 5485.50 四类 5392.66
基价(元) 一类 1658.35 二类 1631.53 三类 1604.71 四类 1577.89
材料费(元) 59.62
其他材料费(元) 1.35
其他材料费(元) 73.11
58 A1-129 A1-130
基价(元) 一类 2005.21 二类 1971.59 三类 1937.98 四类 1904.36
定额标准工期(粤建市函【2011】397号

外墙面12000
272
138 915-272-138=505(天)
函【2011】397号
பைடு நூலகம்备注
暂估。《广东省建设工程施工标准工期定额 (2011年)》勘误及补充(一)
以工期最大计算:398+398*3*0.25=697(天); 根据A1.2.8说明乘系数0.6
工期及其他
以工期最大计算:194+194*3*0.25=340(天); 扣脚手架搭拆,暂估乘系数0.8 419*0.33=126(天)。主体±0.00以上完成三分 之二
定额标准工期(粤建市函【2011】397号
序号 1 2 A1-176 3 A1-176 4 A1-159 5 A1-1445 定额编号 项目名称 桩基围护及地下连续墙 桩基础(400mmCFG桩) 抗浮锚杆(180mm) 其他基础(地下室2层) 工程量
搅拌桩、钢管桩
工期(天) 90 77 77 252 419 915
6654(根) 420(根) 20400(m2)
±0.00以上钢筋砼工程18层 9200(m2) 定额标准工期
广东省住房和城乡建设厅关于印发《广东省建设工程施工工期定额》的通知

广东省住房和城乡建设厅关于印发《广东省建设工程施工工期定额》的通知文章属性•【制定机关】广东省住房和城乡建设厅•【公布日期】2021.11.29•【字号】粤建标〔2021〕193号•【施行日期】2022.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】法制工作正文广东省住房和城乡建设厅关于印发《广东省建设工程施工工期定额》的通知各地级以上市住房城乡建设主管部门,各有关单位:为贯彻落实《广东省人民政府办公厅关于印发广东省促进建筑业高质量发展的若干措施的通知》(粤府办〔2021〕11号)精神,适应新时期我省建设工程发展需要,进一步完善我省建设工程标准定额体系,满足科学合理确定建设工程工期的需要,我厅组织制定了《广东省建设工程施工工期定额》(以下简称“本定额”),现在印发给你们。
本定额自2022年1月1日起实施,原《广东省建设工程施工标准工期定额(2011)》同时停止使用。
本定额既是建设单位确定工期目标和招标工期的依据,也是签订工程施工合同,调解处理施工工期纠纷的依据,同时也作为投标人编制施工组织设计、确定投标工期、安排施工进度的参考。
自2022年1月1日起,凡经招标管理机构批准招标或非招标未签订合同的建设工程,均应执行本定额;2022年1月1日前已发出招标文件或已签订合同的建筑安装、市政、城市轨道交通、园林和城市地下综合管廊工程,有约定的按其约定计取,没有约定的不得调整。
本定额的印发、勘误、解释、补充、修改、应用软件管理等工作由广东省建设工程标准定额站负责。
各单位在执行中遇到的问题,请及时向广东省建设工程标准定额站反映。
广东省住房和城乡建设厅2021年11月29日。

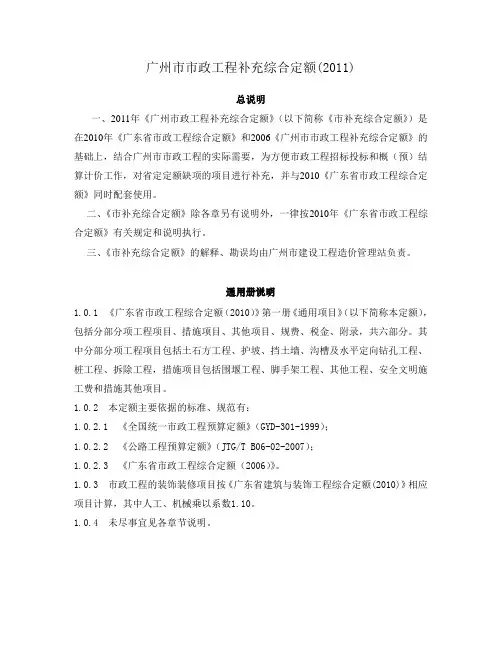

广州市市政工程补充综合定额(2011)

广州市市政工程补充综合定额(2011)总说明一、2011年《广州市政工程补充综合定额》(以下简称《市补充综合定额》)是在2010年《广东省市政工程综合定额》和2006《广州市市政工程补充综合定额》的基础上,结合广州市市政工程的实际需要,为方便市政工程招标投标和概(预)结算计价工作,对省定定额缺项的项目进行补充,并与2010《广东省市政工程综合定额》同时配套使用。
二、《市补充综合定额》除各章另有说明外,一律按2010年《广东省市政工程综合定额》有关规定和说明执行。
三、《市补充综合定额》的解释、勘误均由广州市建设工程造价管理站负责。
通用册说明1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。
其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全文明施工费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999);1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007);1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
道路说明一、各种路基每层铺设已考虑压路机分层碾压(按施工操作规程)。
二、人行道装饰井盖安装子目未考虑各种井的装饰井盖的单价,安装时若需要对井及人行道路面进行拆除、砌筑等,相关工作内容另套用相应册子目。
给水说明一、管道构筑物各种井已考虑模板制安。
排水说明一、本章适用于室外市政排水(雨水、污水)管道及管道附属物工程。
二、本章各式管道基础、管道铺设接口处理及各类定型井均按广州市市政工程设计研究院《排水工程通用图》定型设计标准编制。
2011年《广州市市政工程补充综合定额》勘误及补充子目

关于印发2011年《广州市市政工程补充综合定额》勘误及补充子目的通知
2011-12-21 10:56:24 来源:本站
穗建造价【2010】81
各有关单位:
现将2011年《广州市市政工程补充综合定额》勘误及补充子目印发给你们。
本勘误及补充子目与2011年《广州市市政工程补充综合定额》配套使用。
各单位在执行中遇到的问题,请及时反映。
一、勘误
二、补充子目
人工清检查井
内容:开、盖井盖,冲洗井环井壁上的积泥和垃圾,清捞井内淤泥、
砂石杂物等,并运至施工场内指定地点堆放。
广州市建设工程造价管理站
二0 一一年十二月八日。
广东省建设工程造价管理总站

粤建造函〔2011〕213 号 页码 894 C6-8-113 C6-8-114 C6-8-115 895 C6-8-116 C6-8-117 部位或子目编号 C6-8-112 误 正 编码 1401471 焊接钢管 单位:kg 消耗量:[37.950] 编码 1401471 焊接钢管 单位:kg 消耗量:[44.750] 编码 1401471 焊接钢管 单位:kg 消耗量:[50.670] 编码 1401471 焊接钢管 单位:kg 消耗量:[57.330] 编码 1401471 焊接钢管 单位:kg 消耗量:[63.990] 编码 1401471 焊接钢管 单位:kg 消耗量:[70.780]
3
235
2.8.6
387
C2-10-37 C2-10-38 计量单位:
10m
3
第二册 电气设备安装工程(下)
479 C2-11-185 C2-11-186 子目名称 C2-11-187 C2-11-188 子目名称 注 一、主要材料 损耗率表 “材料名称” 500 500 以内
479 612 867
89
C9-3-96
C9-3-97
C9-3-98
C9-3-99 90 C9-3-100
C9-3-101
C9-3-102 91 C9-3-103
材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元) 基价(元) 一类 二类 三类 四类 材料费(元)
《广东省建筑工程计价依据补充项目及问题解答(第一辑)》

关于印发2006年广东省建筑、装饰装修工程计价依据问题解答及勘误的通知粤建造函[2007]194号各有关单位:现将广东省建筑、装饰装修工程计价依据问题解答(第一辑)及勘误表(二)印发给你们。
本问题解答(第一辑)及勘误表(二)与2006年《广东省建筑工程计价依据》及2006年《广东省装饰装修工程计价依据》配套使用。
各单位在执行中遇到的问题,请及时反映。
附件一:2006年《广东省建筑工程计价依据》问题解答(第一辑)及勘误表(二)附件二:2006年《广东省装饰装修工程计价依据》问题解答(第一辑)及勘误表(二)广东省建设工程造价管理总站二00七年十二月三日一、补充项目第三章混凝土及钢筋混凝土工程工作内容: 1、混凝土水平运输。
2、浇捣、养护。
计量单位:10m3第六章屋面及防水防腐保温工程工作内容:刷聚氨酯涂层计量单位:100m2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
2附注:1、聚氨酯如果掺缓凝剂,应增加磷酸0.12kg;如果掺促凝剂应增加二月桂酸二丁基锡0.10kg。
2、如立面涂刷聚氨酯,人工增加25%,其他不变。
二、问题解答建筑面积1.悬挑窗可否计算建筑面积?答:高于楼板面的悬挑窗不计建筑面积。
2.楼层中的电动扶梯口在计算建筑面积时是否扣除?答: 不扣除。
3.工程量计算规则中建筑面积计算规则第14条“……有盖无柱的走廊,檐廊挑出墙外宽度在1.5米以上时……”。
是否包括宽度1.5米可计面积?答: 不包括1.5米。
第一章土石方工程1.1.取消放坡系数后,需放坡时如何计价?答: 按工程量清单计价的,在综合单价考虑;按定额计价的,在措施费中考虑。
1.2.计价办法46页第五条第二点“强夯……再外加其两轴线的距离所包围的面积如何理解?答:按设计的二个最近的内轴线环距离计算。
1.3.综合定额第8页第八条……按相应子目乘以系数1.1,是否用基数乘以系数1.1?答:按定额相应子目的工料机乘以系数1.1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑面积(m2)栏中的“以外”
A1-1090
建筑面积(m2)栏中的“观众”
建筑面积(m2)栏中的“以内”
A1-1384
建筑面积(m2)栏中的“4500以内”
建筑面积(m2)栏中的“6000以内”
二、补充
1、A.1.1.3条增加第4点:“如果工程的桩基础为扩底灌注桩时,其标准工期应根据地质条件、设计要求情况进行相应调整。”
高层的高度是指钢结构部分的-613、624、631、896、1110、1118、1128、1148、1158、1163
建筑面积(m2)栏中的“以外”
建筑面积(m2)栏中的“以内”
A1-1109、1113、1117、1125、1129、1137、1141、1145、1149、1157、1161、1165、 1385
2、增加:
A.1.4砖混结构工程工期
砖混结构工程工期按现浇钢筋混凝土结构工期乘系数0.84。
3、补充子目
编号
层数
建筑面积(m2)
标准工期(天)
A1-904-补
39
78000以内
839
B.1.0.4
挖土深度划分为5m以内、10m以内和15m以内。一个工程如出现不同挖深时,由浅及深分层计算并分别套相应深度子目,相加得总工期。
挖土深度划分为5m以内、10m以内和10m以外。一个工程如出现不同挖深时,由浅及深分层计算并分别套相应深度子目,相加得总工期。
B.3.2.2
高层的高度是指±0.00以上部分的总高度,如有钢结构地下室的,层数包括地上及地下部分的总层数。
附件:
《广东省建设工程施工标准工期定额(2011年)》勘误及补充(一)
2013年3月
一、勘误
项目
误
正
A.1.1.4
其他基础(无地下室)和其他基础(有地下室)工期包括完成±0.00以下土石方、基坑围护、基础、结构、安装等全部工程内容所需的时间,但不包含桩基础工程。
其他基础(无地下室)和其他基础(有地下室)工期包括完成±0.00以下土石方、除桩基围护(含地下连续墙)结构之外的基坑围护、基础、结构、安装等全部工程内容所需的时间,但不包含桩基础工程。
A.1.2.5
由若干个独立部分组成。先按各自的面积与层数查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算,4个以上独立部分不再另增加工期。如果±0.00以上有整体部分,将其并入到最大部分工期中计算。
由若干个独立部分组成。先按各自的面积与层数查出相应工期,按工期长短由大到小取前3个,再以其中一个最大工期为基数,另加其他部分工期的25%计算,3个以上独立部分不再另增加工期。如果±0.00以上有整体部分,将其并入到最大部分工期中计算。
