SAP计算产品成本的三种方法
SAP 标准成本、计划成本、目标成本、实际成本计算公式

SAP 标准成本、计划成本、目标成本、实际成本计算公式(1)标准成本=标准价*标准量即根据物料主数据上的标准价S*BOM上的物料数量等到标准价,一般来讲我们是通过T-code CK24 发布出来,即我们在物料主数据成本视图2看到的就是标准价。
(2)目标成本=标准价*实际量,标准价同(1),实际量的来源于T-code CO11N 报工后的工时得到。
所以如果你的目标成本有误,一定要去查一下是否没有报工。
(3)实际成本=实际价格*实际量,因为你是采用标准价,所以出入库都是标准价格,系统本身并没有实际价格,但是在CO88 结算后会结算出产品差异,即标准价+差异=实际价格。
(4)计划成本=计划价格*计划数量+作业价格*计划数量,计划成本为生产订单计划生产量*计划生产变式中定义的价格,计划成本同目标成本的差别是:目标成本是成本控制的需要,计划成本是企业全面预算和计划控制的需要,计划成本核算的时间为计划订单产生时,当你保存订单时已计划成本会自动计算,如果你做出的更改与成本核算有关,则在你保存订单时,会重新计算已计划的成本。
在生产订单中实际成本的计算如下:1、直接材料成本:是为生产订单直接领用的物料成本,等于本张订单领用物料的数量*此物料主数据中的价格,数据来源于MM模块;2、直接人工费:等于本张订单耗用的实际工时*本产品的单位小时人工费率,实际工时在订单确认时输入,单位小时人工费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;3、制造费用:等于本张订单耗用的实际工时*本产品的单位小时制造费费率,实际工时在订单确认时输入,单位小时制造费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;实际成本同目标成本对比计算差异,以进行成本控制。
假定下面的场景1. 成品A 下面需要两个组件B(2个)、 C(3个);2. 原材料B的成本视图有三个价格:标准价格-2元;计划价格-1.5元;移动平均价-2.2元;3. 原材料C的成本视图也有三个价格:标准价格-3元;计划价格-2.6元;移动平均价-2.5元;注:根据核算变式中定义的存取顺序取价4. 成本中心对应的价格为:人工-3元/H; 机器-2元/H ;(KP26中的价格-计划作业价格)5. 工艺路线数据(只有一道工序):人工-0.5小时;机器-0.6小时;6 .有生产订单要生成成品A50件;7. 月末成本中心分割、价格计算、生产订单价格重估后成本中心实际价格为:人工-6元/H; 机器-5元/H,实际工时: 人工0.2, 机器0.3 8. 入库数量为20件标准成本= 50_ * ( 2*2+3*3 +0.5*3 +0.6*2)这里标准成本的核算变式PPC1是取原材料的标准价计划成本= 50*( 2*1.5+3*2.6 +0.5*3 +0.6*2) 这里订单核算变式PPP1取的是原材料的计划价,这里可能修改订单组件目标成本= 20*( 2*2+3*3 +0.2*3 +0.3*2)实际成本= 20*( 2*2.2+3*2.5 +0.2*6 +0.3*5) 这里数量和价格都是实际数,原材料取价根据PPP2里面定义的取数逻辑。
SAP标准成本计划成本目标成本实际成本计算公式

SAP 标准成本、计划成本、目标成本、实际成本计算公式(1)标准成本=标准价*标准量即根据物料主数据上的标准价S*BOM上的物料数量等到标准价,一般来讲我们是通过T-codeCK24 发布出来,即我们在物料主数据成本视图2看到的就是标准价。
(2)目标成本=标准价*实际量,标准价同(1),实际量的来源于T-code CO11N报工后的工时得到。
所以如果你的目标成本有误,一定要去查一下是否没有报工。
(3)实际成本=实际价格*实际量,因为你是采用标准价,所以出入库都是标准价格,系统本身并没有实际价格,但是在CO88 结算后会结算出产品差异,即标准价+差异=实际价格。
(4)计划成本=计划价格*计划数量+作业价格*计划数量,计划成本为生产订单计划生产量*计划生产变式中定义的价格,计划成本同目标成本的差别是:目标成本是成本控制的需要,计划成本是企业全面预算和计划控制的需要,计划成本核算的时间为计划订单产生时,当你保存订单时已计划成本会自动计算,如果你做出的更改与成本核算有关,则在你保存订单时,会重新计算已计划的成本。
在生产订单中实际成本的计算如下:1、直接材料成本:是为生产订单直接领用的物料成本,等于本张订单领用物料的数量*此物料主数据中的价格,数据来源于MM模块;2、直接人工费:等于本张订单耗用的实际工时*本产品的单位小时人工费率,实际工时在订单确认时输入,单位小时人工费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;3、制造费用:等于本张订单耗用的实际工时*本产品的单位小时制造费费率,实际工时在订单确认时输入,单位小时制造费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;实际成本同目标成本对比计算差异,以进行成本控制。
假定下面的场景1. 成品A下面需要两个组件B(2个)、 C(3个);2. 原材料B的成本视图有三个价格:标准价格-2元;计划价格-元;移动平均价-元;3. 原材料C的成本视图也有三个价格:标准价格-3元;计划价格-元;移动平均价-元;注:根据核算变式中定义的存取顺序取价4. 成本中心对应的价格为:人工-3元/H; 机器-2元/H ;(KP26中的价格-计划作业价格)5. 工艺路线数据(只有一道工序):人工-小时;机器-小时;6 .有生产订单要生成成品A50件;7. 月末成本中心分割、价格计算、生产订单价格重估后成本中心实际价格为:人工-6元/H; 机器-5元/H,实际工时: 人工,机器 8.入库数量为20件标准成本= 50_ * ( 2*2+3*3 +*3 +*2)这里标准成本的核算变式PPC1是取原材料的标准价计划成本= 50*( 2*+3* +*3 +*2) 这里订单核算变式PPP1取的是原材料的计划价,这里可能修改订单组件目标成本= 20*( 2*2+3*3 +*3 +*2)实际成本= 20*( 2*+3* +*6 +*5) 这里数量和价格都是实际数,原材料取价根据PPP2里面定义的取数逻辑。
SAP 标准成本、计划成本、目标成本、实际成本计算公式

SAP 标准成本、计划成本、目标成本、实际成本计算公式(1)标准成本=标准价*标准量即根据物料主数据上的标准价S*BOM上的物料数量等到标准价,一般来讲我们是通过T-code CK24 发布出来,即我们在物料主数据成本视图2看到的就是标准价。
(2)目标成本=标准价*实际量,标准价同(1),实际量的来源于T-code CO11N 报工后的工时得到。
所以如果你的目标成本有误,一定要去查一下是否没有报工。
(3)实际成本=实际价格*实际量,因为你是采用标准价,所以出入库都是标准价格,系统本身并没有实际价格,但是在CO88 结算后会结算出产品差异,即标准价+差异=实际价格。
(4)计划成本=计划价格*计划数量+作业价格*计划数量,计划成本为生产订单计划生产量*计划生产变式中定义的价格,计划成本同目标成本的差别是:目标成本是成本控制的需要,计划成本是企业全面预算和计划控制的需要,计划成本核算的时间为计划订单产生时,当你保存订单时已计划成本会自动计算,如果你做出的更改与成本核算有关,则在你保存订单时,会重新计算已计划的成本。
在生产订单中实际成本的计算如下:1、直接材料成本:是为生产订单直接领用的物料成本,等于本张订单领用物料的数量*此物料主数据中的价格,数据来源于MM模块;2、直接人工费:等于本张订单耗用的实际工时*本产品的单位小时人工费率,实际工时在订单确认时输入,单位小时人工费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;3、制造费用:等于本张订单耗用的实际工时*本产品的单位小时制造费费率,实际工时在订单确认时输入,单位小时制造费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;实际成本同目标成本对比计算差异,以进行成本控制。
假定下面的场景1. 成品A 下面需要两个组件B(2个)、 C(3个);2. 原材料B的成本视图有三个价格:标准价格-2元;计划价格-1.5元;移动平均价-2.2元;3. 原材料C的成本视图也有三个价格:标准价格-3元;计划价格-2.6元;移动平均价-2.5元;注:根据核算变式中定义的存取顺序取价4. 成本中心对应的价格为:人工-3元/H; 机器-2元/H ;(KP26中的价格-计划作业价格)5. 工艺路线数据(只有一道工序):人工-0.5小时;机器-0.6小时;6 .有生产订单要生成成品A50件;7. 月末成本中心分割、价格计算、生产订单价格重估后成本中心实际价格为:人工-6元/H; 机器-5元/H,实际工时: 人工0.2, 机器0.3 8. 入库数量为20件标准成本= 50_ * ( 2*2+3*3 +0.5*3 +0.6*2)这里标准成本的核算变式PPC1是取原材料的标准价计划成本= 50*( 2*1.5+3*2.6 +0.5*3 +0.6*2) 这里订单核算变式PPP1取的是原材料的计划价,这里可能修改订单组件目标成本= 20*( 2*2+3*3 +0.2*3 +0.3*2)实际成本= 20*( 2*2.2+3*2.5 +0.2*6 +0.3*5) 这里数量和价格都是实际数,原材料取价根据PPP2里面定义的取数逻辑。
sap成本 估价变式

sap成本估价变式
1.标准成本法:基于预算和效率分析的方法,通过分析过去的数据,预测未来的成本,并将这些预测用于定价决策。
2.直接成本法:只考虑直接发生的成本,如材料成本、人力成本和设备成本。
这种方法不包括间接成本,如管理和销售费用。
3.活动成本法:基于活动、过程和任务的成本分析方法。
它包括了资源利用率、时间效率和效率评估。
4.追溯成本法:通过追踪成本、活动和资源的历史记录来计算成本。
它可以从各种角度来查看成本,并可用于决策分析。
5.目标成本法:基于客户需求的价格敏感方法,用于实现所需的利润率目标。
例如,根据市场需求和利润率目标来确定成本。

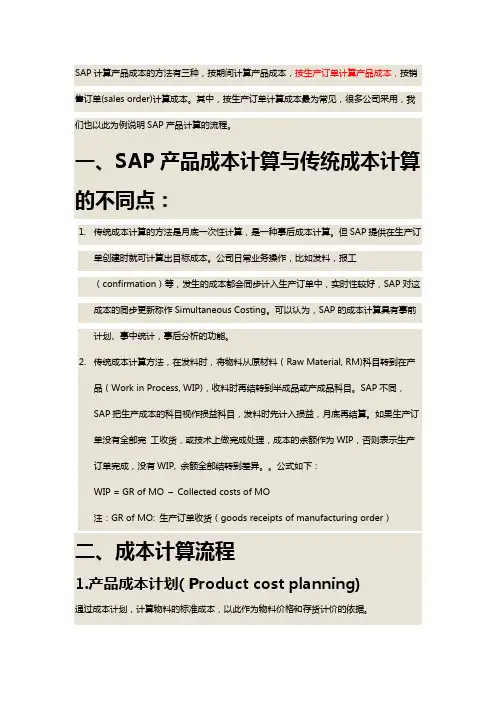

SAP生产订单结算原理

SAP计算产品成本的方法有三种,按期间计算产品成本,按生产订单计算产品成本,按销售订单(sales order)计算成本。
其中,按生产订单计算成本最为常见,很多公司采用,我们也以此为例说明SAP产品计算的流程。
一、SAP产品成本计算与传统成本计算的不同点:1.传统成本计算的方法是月底一次性计算,是一种事后成本计算。
但SAP提供在生产订单创建时就可计算出目标成本。
公司日常业务操作,比如发料,报工(confirmation)等,发生的成本都会同步计入生产订单中,实时性较好,SAP对这成本的同步更新称作Simultaneous Costing。
可以认为,SAP的成本计算具有事前计划、事中统计,事后分析的功能。
2.传统成本计算方法,在发料时,将物料从原材料(Raw Material, RM)科目转到在产品(Work in Process, WIP),收料时再结转到半成品或产成品科目。
SAP不同,SAP把生产成本的科目视作损益科目,发料时先计入损益,月底再结算。
如果生产订单没有全部完工收货,或技术上做完成处理,成本的余额作为WIP,否则表示生产订单完成,没有WIP, 余额全部结转到差异。
公式如下:WIP = GR of MO –Collected costs of MO注:GR of MO: 生产订单收货(goods receipts of manufacturing order)二、成本计算流程1.产品成本计划( Product cost planning)通过成本计划,计算物料的标准成本,以此作为物料价格和存货计价的依据。
2. 日常操作以及日常操作与成本计算的集成1)生产订单发料(Goods issue to production order )生产订单发料在FI模块中会产生如下凭证:DR: 生产成本-物料消耗科目(P&L)CR: 存货( 如RM)物料消耗科目因为属于损益科目,因此在CO模块中属于初级成本要素(Primary cost element),发料的会计凭证有控制凭证(就是CO模块的凭证),如下所示:DR: 生产成本- 物料消耗科目(生产订单是成本分配对象true cost assignment object)注意这一规律,如果数据从FI传递到CO,则在CO中只存在单边凭证(one-sided entry). CO凭证用KSB5查看。
SAP-标准成本、计划成本、目标成本、实际成本计算公式

SAP 标准成本、计划成本、目标成本、实际成本计算公式(1)标准成本=标准价*标准量即根据物料主数据上的标准价S*BOM上的物料数量等到标准价,一般来讲我们是通过T-code CK24 发布出来,即我们在物料主数据成本视图2看到的就是标准价。
(2)目标成本=标准价*实际量,标准价同(1),实际量的来源于T-code CO11N 报工后的工时得到。
所以如果你的目标成本有误,一定要去查一下是否没有报工。
(3)实际成本=实际价格*实际量,因为你是采用标准价,所以出入库都是标准价格,系统本身并没有实际价格,但是在CO88 结算后会结算出产品差异,即标准价+差异=实际价格。
(4)计划成本=计划价格*计划数量+作业价格*计划数量,计划成本为生产订单计划生产量*计划生产变式中定义的价格,计划成本同目标成本的差别是:目标成本是成本控制的需要,计划成本是企业全面预算和计划控制的需要,计划成本核算的时间为计划订单产生时,当你保存订单时已计划成本会自动计算,如果你做出的更改与成本核算有关,则在你保存订单时,会重新计算已计划的成本。
在生产订单中实际成本的计算如下:1、直接材料成本:是为生产订单直接领用的物料成本,等于本张订单领用物料的数量*此物料主数据中的价格,数据来源于MM模块;2、直接人工费:等于本张订单耗用的实际工时*本产品的单位小时人工费率,实际工时在订单确认时输入,单位小时人工费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;3、制造费用:等于本张订单耗用的实际工时*本产品的单位小时制造费费率,实际工时在订单确认时输入,单位小时制造费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;实际成本同目标成本对比计算差异,以进行成本控制。
假定下面的场景1. 成品A 下面需要两个组件B(2个)、 C(3个);2. 原材料B的成本视图有三个价格:标准价格-2元;计划价格-1.5元;移动平均价-2.2元;3. 原材料C的成本视图也有三个价格:标准价格-3元;计划价格-2.6元;移动平均价-2.5元;注:根据核算变式中定义的存取顺序取价4. 成本中心对应的价格为:人工-3元/H; 机器-2元/H ;(KP26中的价格-计划作业价格)5. 工艺路线数据(只有一道工序):人工-0.5小时;机器-0.6小时;6 .有生产订单要生成成品A50件;7. 月末成本中心分割、价格计算、生产订单价格重估后成本中心实际价格为:人工-6元/H; 机器-5元/H,实际工时: 人工0.2, 机器0.3 8. 入库数量为20件标准成本= 50_ * ( 2*2+3*3 +0.5*3 +0.6*2)这里标准成本的核算变式PPC1是取原材料的标准价计划成本= 50*( 2*1.5+3*2.6 +0.5*3 +0.6*2) 这里订单核算变式PPP1取的是原材料的计划价,这里可能修改订单组件目标成本= 20*( 2*2+3*3 +0.2*3 +0.3*2)实际成本= 20*( 2*2.2+3*2.5 +0.2*6 +0.3*5) 这里数量和价格都是实际数,原材料取价根据PPP2里面定义的取数逻辑。
SAP 标准成本 计划成本 目标成本 实际成本计算公式

SAP 标准成本、计划成本、目标成本、实际成本计算公式(1)标准成本=标准价*标准量即根据物料主数据上的标准价S*BOM上的物料数量等到标准价,一般来讲我们是通过T-code??CK24 发布出来,即我们在物料主数据成本视图2看到的就是标准价。
(2)目标成本=标准价*实际量,标准价同(1),实际量的来源于T-code CO11N??报工后的工时得到。
所以如果你的目标成本有误,一定要去查一下是否没有报工。
(3)实际成本=实际价格*实际量,因为你是采用标准价,所以出入库都是标准价格,系统本身并没有实际价格,但是在CO88 结算后会结算出产品差异,即标准价+差异=实际价格。
?(4)计划成本=计划价格*计划数量+作业价格*计划数量,计划成本为生产订单计划生产量*计划生产变式中定义的价格,计划成本同目标成本的差别是:目标成本是成本控制的需要,计划成本是企业全面预算和计划控制的需要,计划成本核算的时间为计划订单产生时,当你保存订单时已计划成本会自动计算,如果你做出的更改与成本核算有关,则在你保存订单时,会重新计算已计划的成本。
在生产订单中实际成本的计算如下:1、直接材料成本:是为生产订单直接领用的物料成本,等于本张订单领用物料的数量*此物料主数据中的价格,数据来源于MM模块;2、直接人工费:等于本张订单耗用的实际工时*本产品的单位小时人工费率,实际工时在订单确认时输入,单位小时人工费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;3、制造费用:等于本张订单耗用的实际工时*本产品的单位小时制造费费率,实际工时在订单确认时输入,单位小时制造费率来自于作业价格,通过工艺路线中的工作中心计算得出,其贷方为对应的成本中心;实际成本同目标成本对比计算差异,以进行成本控制。
假定下面的场景1. 成品A??下面需要两个组件B(2个)、 C(3个);2. 原材料B的成本视图有三个价格:标准价格-2元;计划价格-元;移动平均价-元;3. 原材料C的成本视图也有三个价格:标准价格-3元;计划价格-元;移动平均价-元;注:根据核算变式中定义的存取顺序取价4. 成本中心对应的价格为:人工-3元/H; 机器-2元/H ;(KP26中的价格-计划作业价格)5. 工艺路线数据(只有一道工序):人工-小时;机器-小时;6 .有生产订单要生成成品A50件;7. 月末成本中心分割、价格计算、生产订单价格重估后成本中心实际价格为:人工-6元/H; 机器-5元/H,实际工时: 人工,??机器 8.??入库数量为20件标准成本= 50_ * ( 2*2+3*3 +*3 +*2)这里标准成本的核算变式PPC1是取原材料的标准价计划成本= 50*( 2*+3* +*3 +*2) 这里订单核算变式PPP1取的是原材料的计划价,这里可能修改订单组件目标成本= 20*( 2*2+3*3 +*3 +*2)实际成本= 20*( 2*+3* +*6 +*5) 这里数量和价格都是实际数,原材料取价根据PPP2里面定义的取数逻辑。
SAP系统产品成本计算流程概述

SAP产品成本计算流程概述SAP计算产品成本的方法有三种,按期间计算成本,按工单计算成本,按销售单(sales order)计算成本。
其中,按工单计算成本最为常见,很多公司采用,我们也以此为例说明SAP产品计算的流程。
一、SAP产品成本计算与常规成本计算的不同点:1. 常规成本计算的方法是月底一次性计算,但SAP提供在工单建立时就可计算出目标成本。
公司日常业务操作,比如发料,报工时等,成本会立即计入工单之中,即时性较好,标准术语叫Simultaneous Costing. [,siməl'teiniəs]2. 常规成本计算的方法在发料时,将物料从原材料(RM)科目转到在产品(WIP),收料时再转到半成品或产成品科目。
SAP不同,发料时先计入损益科目,月底结算如果工单没有全部收货,或技术上做完成处理,表法工单没有完成,WIP被计算出来,否则表示工单完成,没有WIP, 就只有差异了。
公式如下:WIP = GR of MO – Delivery cost of MO WIP的成本=投入成本-产出成本(入库产品成本),如余额为正数可确认为是WIP成本,如为负数则认为不是WIP成本而是差异。
二、成本计算流程1. Product cost planning通过成本计划,物料的标准成本被计算出来,以此作为物料价格和存货计价的参照2. 产品成本计算涉及的日常操作1)Goods issue to production order向工单发料工单发料在FI模块中会产生如下凭证:DR: 物料消耗科目(P&L)CR: 存货( 如RM)物料消耗科目因为属于P&L,因此在CO中属于Primary cost element,发料会产生CO文件,如下所示:DR: 物料消耗科目 - 工单 (工单作为成本分配对象 true cost assignment object)注意这一规律,如果数据从FI传递到CO,则在CO中只存在单边凭证(one-sided entry). CO凭证可用KSB5查看。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SAP计算产品成本的方法有三种,按期间计算成本,按工单计算成本,按销售单(sales order)计算成本。
其中,按工单计算成本最为常见,我们以此为例说明SAP产品计算的流程。
一、SAP产品成本计算与常规成本计算的不同点:
1. 常规成本计算的方法是月底一次性计算,但SAP提供在工单建立时就可计算出目标成本。
公司日常业务操作,比如发料,报工时等,成本会立即计入工单之中,即时性较好,标准术语叫Simultaneous Costing.
2. 常规成本计算的方法在发料时,将物料从原材料(RM)科目转到在产品(WIP),收料时再转到半成品或产成品科目。
SAP不同,发料时先计入损益科目,月底结算如果工单没有全部收货,或技术上做完成处理,表法工单没有完成,WIP被计算出来,否则表示工单完成,没有WIP,就只有差异了。
公式如下:
WIP = GR of MO – Delivery cost of MO
二、成本计算流程
cost planning
通过成本计划,物料的标准成本被计算出来,以此作为物料价格和存货计价的参照
2. 产品成本计算涉及的日常操作
1)Goods issue to productionorder 向工单发料
工单发料在FI模块中会产生如下凭证:
DR: 物料消耗科目(P&L)
CR: 存货(如RM)
物料消耗科目因为属于P&L,因此在CO中属于Primarycost element,发料会产生CO 凭证,如下所示:
DR: 物料消耗科目- 工单 (工单作为成本分配对象 truecost assignment object) 注意这一规律,如果数据从FI传递到CO,则在CO中只存在单边凭证(one-sidedentry). CO凭证可用KSB5查看。
2)Activity Confirmation 报工时
生产性成本中心(Productcost center)会向工单提供作业,比如人工、机器工时等。
通过报工时,成本从生产性成本中心转移到工单中。
CO的分录如下:
DR: 次级成本要素(类型为43)- 工单
CR: 次级成本要素- 成本中心
3)费用过账到成本中心
SAP有不同类型的成本中心,比如生产型、管理型,或为分配需要设立的虚拟成本中(dummycost center). 费用过账会同时产生FI文件和CO文件。
4)Goods Receipt from the production order 工单收货
根据产成品的标准单价,将成本从工单转入会计的产成品科目,同时产生FI凭证和CO凭证.
FI凭证的分录为:
DR: 产成品/ 半成品等
CR: 物料消耗科目
CO凭证为: CR: 物料消耗成本要素
3. 期末结算处理
1)从管理性等成本中心将成本转到生产成本中心
成本中心归集的费用可能要从一个成本中心转到另一个成本中心,最后分配给工单,或从成
本中心直接分配给工单,所用的方法有:
- Cost center assessment and distributions
- Direct activity allocation
2)重新计算成本中心的作业价格(KSII)
刚才提到过,成本中心会有费用从FI计入,或从其他成本中心用分配/分摊/直接分配等方法计入,这是它的借方,报工时则会用类型为43的成本要素转出,这是它的贷方项,如果作业价格定得准确的话,借方-贷方会大体平衡,但一般不会为0,而有差异,这个差异用SAP术语(其实也是财务的术语)叫under-absorption或over-absorption。
因为作业价格事先计划的出入,需重新计算一次。
3)按实际价格重估工单(CON2)
作业价格重新计算后,用此事务码将差异分配给工单。
4)计算制费(CO43),计算WIP(KKAO),计算差异(KKS1)
实际上这是三步,因为不想看起来步骤太多,就放一起了。
SAP在计算制费后,根据工单的状态确定是WIP还是差异。
如果工单状态为DLV或TECO,表示工单已完成,没有WIP了,实际成本与目标成本的差异就是工单成本差异(variance),否则表示工单没有完成,工单转入之成本出成品转出成本之差异仍为WIP。
SAP计算出WIP或差异后,并不会立即生成FI凭证,需等到下一步工单结算才正式产生。
产生的凭证如下所示:
WIP会计分录:
DR: WIP Inventory (BS)
CR: WIP Offset (P&L)
也可能借贷方相反,表示WIP减少。
如果工单在几期仍没有完工,则WIP会被反复计算,按这一对对应科目自动过账。
FI的差异分录为:
DR: Production Variances (P&L) (Unfavorable)
CR: Material Consumption (P&L)
5)工单结算(CO88)
工单结算的作用就是将上步WIP或差异的分录实际过账到FI模快。
以上步骤,如果您都能理解为什么,则您已洞悉SAP成本计算的流程和机制了。
